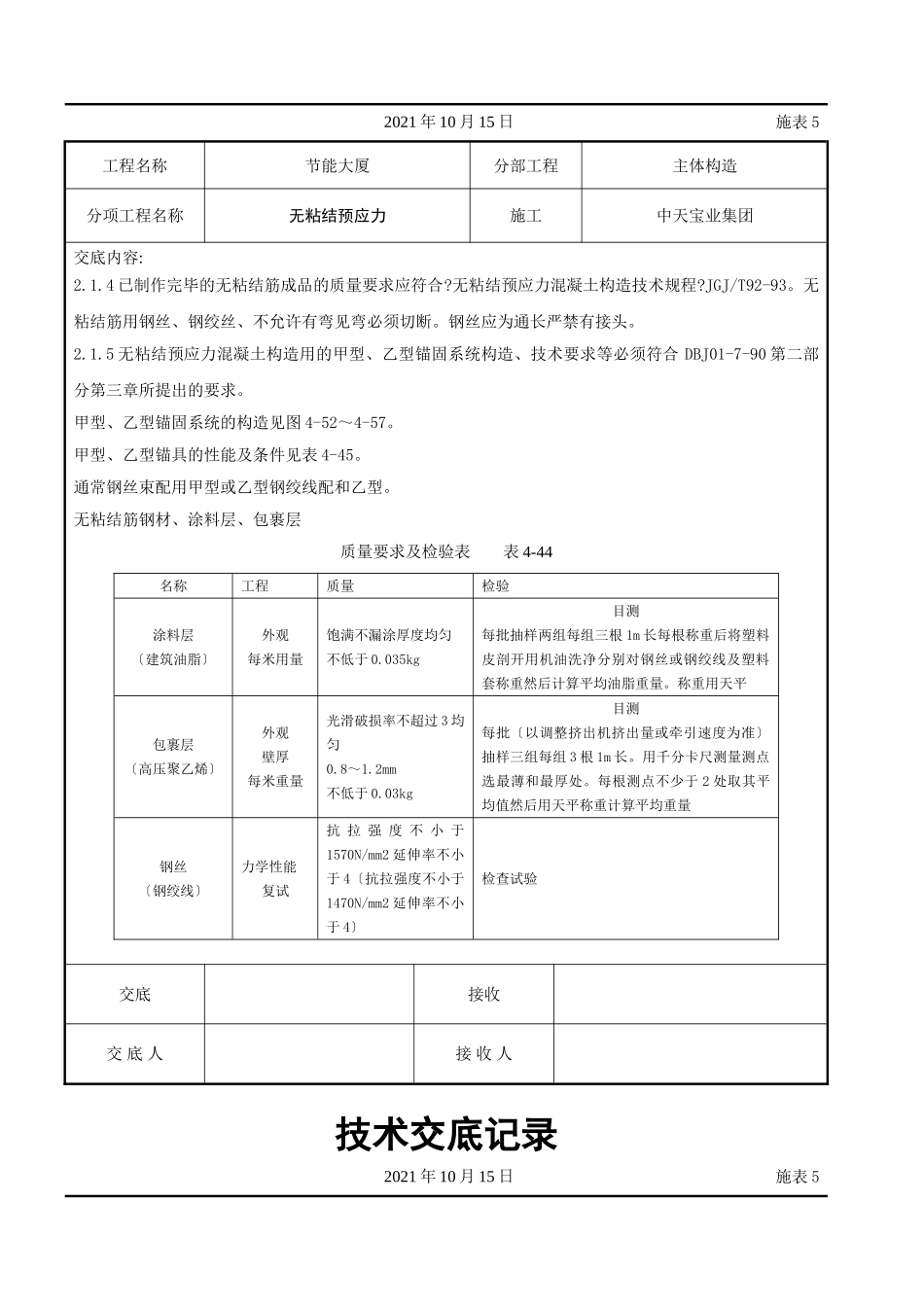

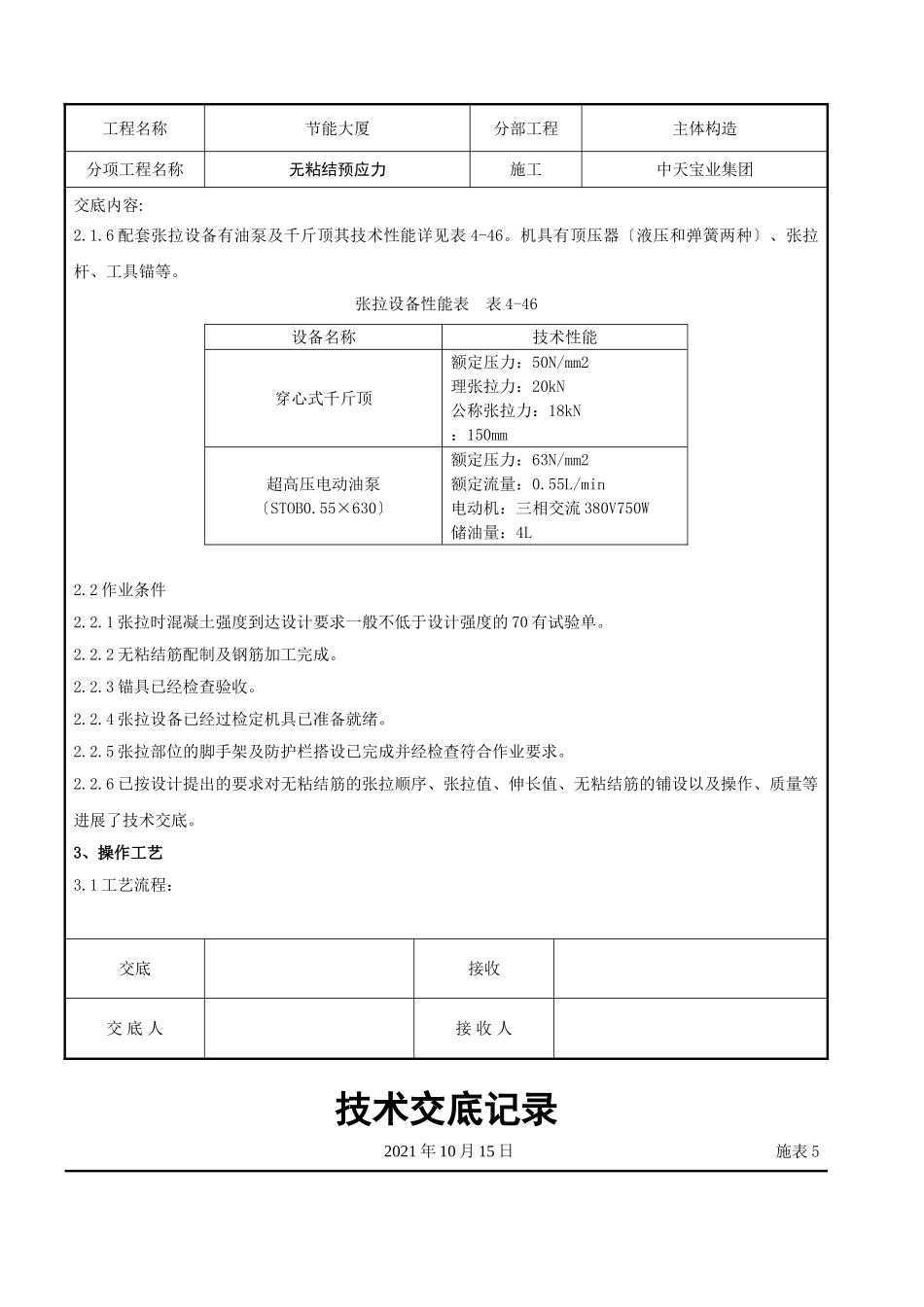

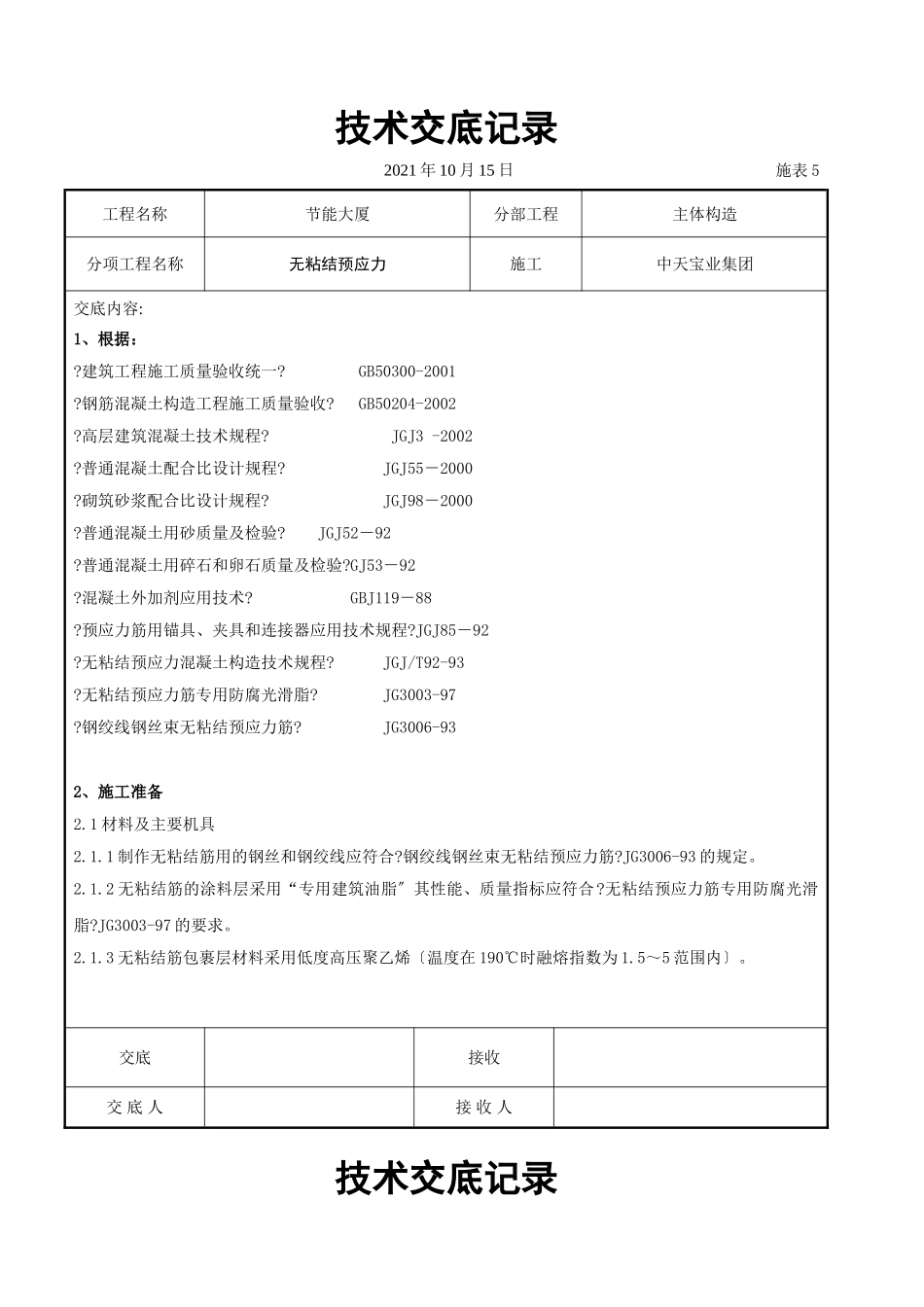

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称无粘结预应力施工中天宝业集团交底内容:1、根据:?建筑工程施工质量验收统一?GB50300-2001?钢筋混凝土构造工程施工质量验收?GB50204-2002?高层建筑混凝土技术规程?JGJ3-2002?普通混凝土配合比设计规程?JGJ55-2000?砌筑砂浆配合比设计规程?JGJ98-2000?普通混凝土用砂质量及检验?JGJ52-92?普通混凝土用碎石和卵石质量及检验?GJ53-92?混凝土外加剂应用技术?GBJ119-88?预应力筋用锚具、夹具和连接器应用技术规程?JGJ85-92?无粘结预应力混凝土构造技术规程?JGJ/T92-93?无粘结预应力筋专用防腐光滑脂?JG3003-97?钢绞线钢丝束无粘结预应力筋?JG3006-932、施工准备2.1材料及主要机具2.1.1制作无粘结筋用的钢丝和钢绞线应符合?钢绞线钢丝束无粘结预应力筋?JG3006-93的规定。2.1.2无粘结筋的涂料层采用“专用建筑油脂〞其性能、质量指标应符合?无粘结预应力筋专用防腐光滑脂?JG3003-97的要求。2.1.3无粘结筋包裹层材料采用低度高压聚乙烯〔温度在190℃时融熔指数为1.5~5范围内〕。交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称无粘结预应力施工中天宝业集团交底内容:2.1.4已制作完毕的无粘结筋成品的质量要求应符合?无粘结预应力混凝土构造技术规程?JGJ/T92-93。无粘结筋用钢丝、钢绞丝、不允许有弯见弯必须切断。钢丝应为通长严禁有接头。2.1.5无粘结预应力混凝土构造用的甲型、乙型锚固系统构造、技术要求等必须符合DBJ01-7-90第二部分第三章所提出的要求。甲型、乙型锚固系统的构造见图4-52~4-57。甲型、乙型锚具的性能及条件见表4-45。通常钢丝束配用甲型或乙型钢绞线配和乙型。无粘结筋钢材、涂料层、包裹层质量要求及检验表表4-44名称工程质量检验涂料层〔建筑油脂〕外观每米用量饱满不漏涂厚度均匀不低于0.035kg目测每批抽样两组每组三根1m长每根称重后将塑料皮剖开用机油洗净分别对钢丝或钢绞线及塑料套称重然后计算平均油脂重量。称重用天平包裹层〔高压聚乙烯〕外观壁厚每米重量光滑破损率不超过3均匀0.8~1.2mm不低于0.03kg目测每批〔以调整挤出机挤出量或牵引速度为准〕抽样三组每组3根1m长。用千分卡尺测量测点选最薄和最厚处。每根测点不少于2处取其平均值然后用天平称重计算平均重量钢丝〔钢绞线〕力学性能复试抗拉强度不小于1570N/mm2延伸率不小于4〔抗拉强度不小于1470N/mm2延伸率不小于4〕检查试验交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称无粘结预应力施工中天宝业集团交底内容:2.1.6配套张拉设备有油泵及千斤顶其技术性能详见表4-46。机具有顶压器〔液压和弹簧两种〕、张拉杆、工具锚等。张拉设备性能表表4-46设备名称技术性能穿心式千斤顶额定压力:50N/mm2理张拉力:20kN公称张拉力:18kN:150mm超高压电动油泵〔STOB0.55×630〕额定压力:63N/mm2额定流量:0.55L/min电动机:三相交流380V750W储油量:4L2.2作业条件2.2.1张拉时混凝土强度到达设计要求一般不低于设计强度的70有试验单。2.2.2无粘结筋配制及钢筋加工完成。2.2.3锚具已经检查验收。2.2.4张拉设备已经过检定机具已准备就绪。2.2.5张拉部位的脚手架及防护栏搭设已完成并经检查符合作业要求。2.2.6已按设计提出的要求对无粘结筋的张拉顺序、张拉值、伸长值、无粘结筋的铺设以及操作、质量等进展了技术交底。3、操作工艺3.1工艺流程:交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程主体构造分项工程名称无粘结预应力施工中天宝业集团交底内容:施工准备→梁、板模板支搭→非预应力下钢筋铺放、绑扎→无粘结预应力筋铺放、端部节点安装→非预应力上钢筋铺放、绑扎→无粘结预应力起拱、绑扎→隐检验收→混凝土浇筑及振捣→混凝土养护→张拉→端部处理。3.2检查修补无粘结筋:无粘结筋进场后应及时核查筋的规格、尺寸和数量逐根检查筋的外包裹层质量及端部配件对配有甲锚钢丝束应认真检查锚杯内外螺纹、镦头外形尺寸、漏镦现象等并将定位连杆拧入锚杯内拧入深度见表4-47。经...
