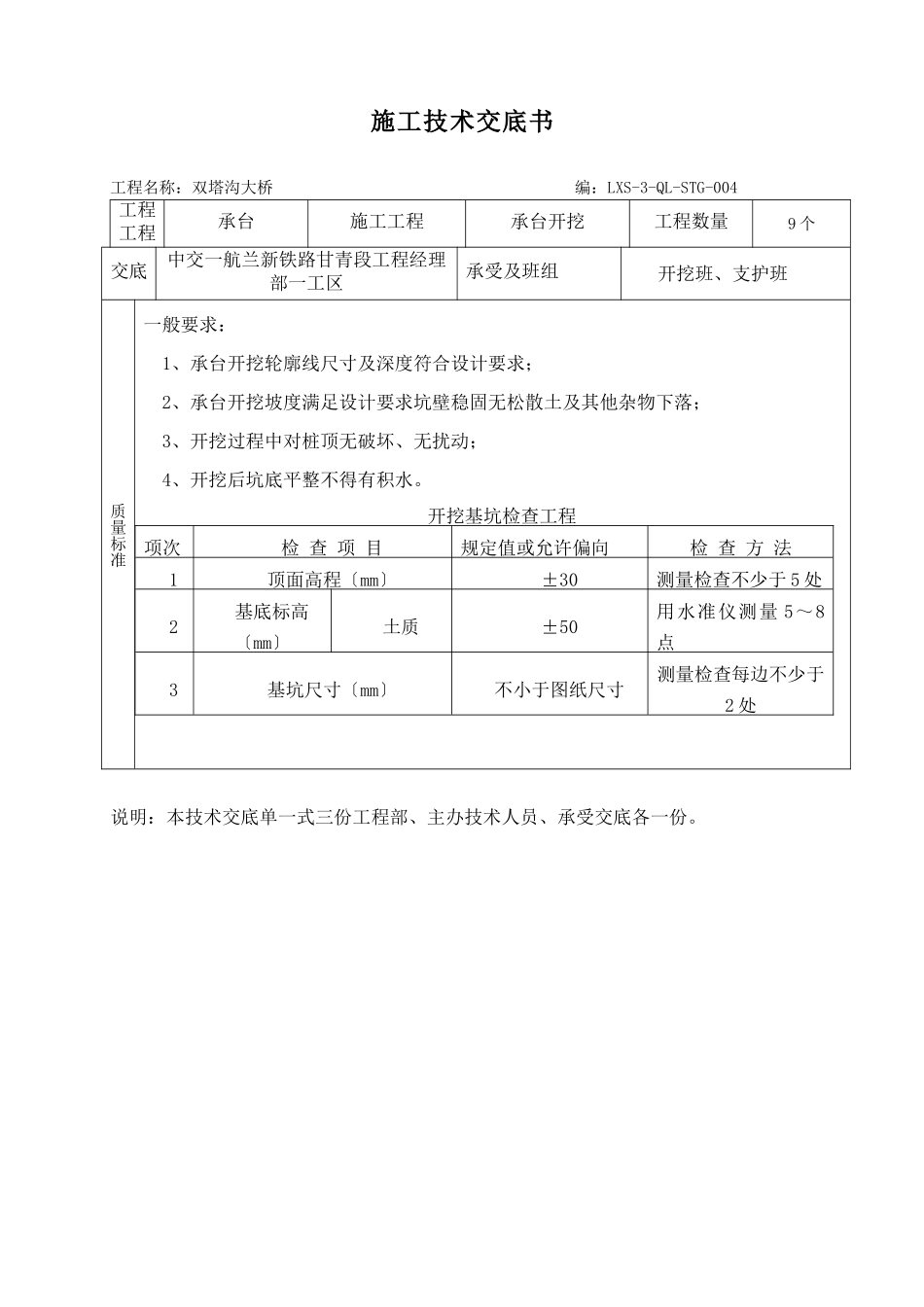

施工技术交底书工程名称:双塔沟大桥编:LXS-3-QL-STG-004说明:本技术交底单一式三份工程部、主办技术人员、承受交底各一份
工程工程承台施工工程承台开挖工程数量9个交底中交一航兰新铁路甘青段工程经理部一工区承受及班组开挖班、支护班质量标准一般要求:1、承台开挖轮廓线尺寸及深度符合设计要求;2、承台开挖坡度满足设计要求坑壁稳固无松散土及其他杂物下落;3、开挖过程中对桩顶无破坏、无扰动;4、开挖后坑底平整不得有积水
开挖基坑检查工程项次检查项目规定值或允许偏向检查方法1顶面高程〔mm〕±30测量检查不少于5处2基底标高〔mm〕土质±50用水准仪测量5~8点3基坑尺寸〔mm〕不小于图纸尺寸测量检查每边不少于2处施工程序及操作要点一、工程概况及工安排:1、工程概况双塔沟大桥共有承台9个其中桥台承台2个尺寸为10
5米;1#、5#、6#直线型实心墩柱下承台尺寸为10
5加台尺寸为7×3
5×1;1#直线型实心墩柱下承台尺寸为9
1×2;2#、3#、4#变截面墩柱下承台尺寸为10
承台采用人工配合挖掘机放坡开挖坡度为1:0
3开挖完成后采用风镐破除桩头并浇筑混凝土垫层
2、施工工安排施工准备阶段2010年9月30日-2010年10月05日方案2010年10月05日开场进展承台混凝土施工方案2011年5月10日浇筑完毕共计有效施工时间80天

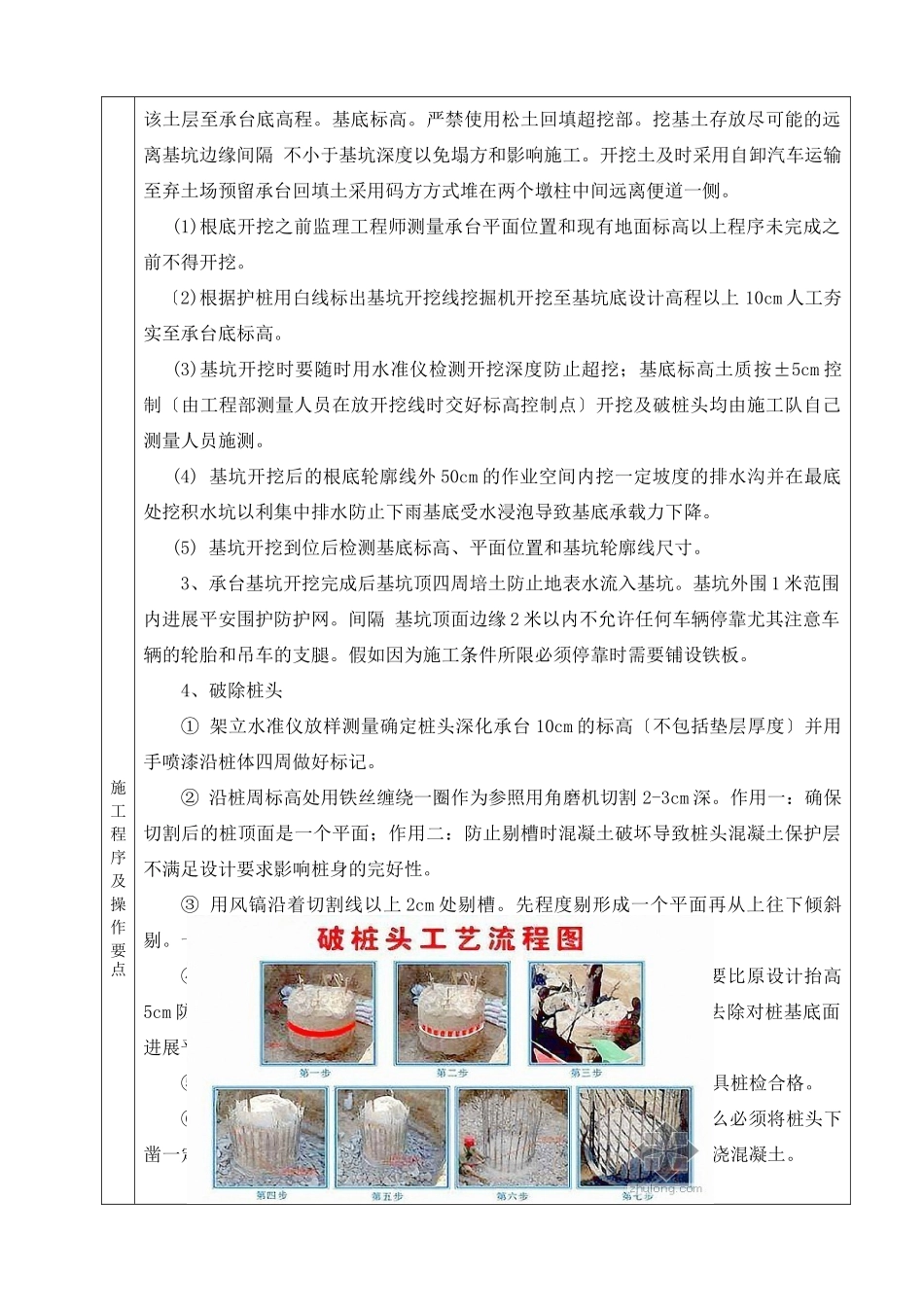

施工程序及操作要点二、施工工艺流程:三、施工:1、测量放样根据桥涵现场施工平面控制点由测量队用GPS或全站仪将基坑四角放样到地面上用白灰将开挖线标出〔承台四角向外1
0米〕挖进过程中用水准仪进展标高控制
2、开挖本段桥梁承台基坑开挖深度一般为2~5m且承台基底标高以上多为砂质黄土土本身承载力小垂直性能差为了防止承台基坑壁的坍塌而导致施工便道破坏基坑开挖采取边坡放坡措施坡度采用1:0
