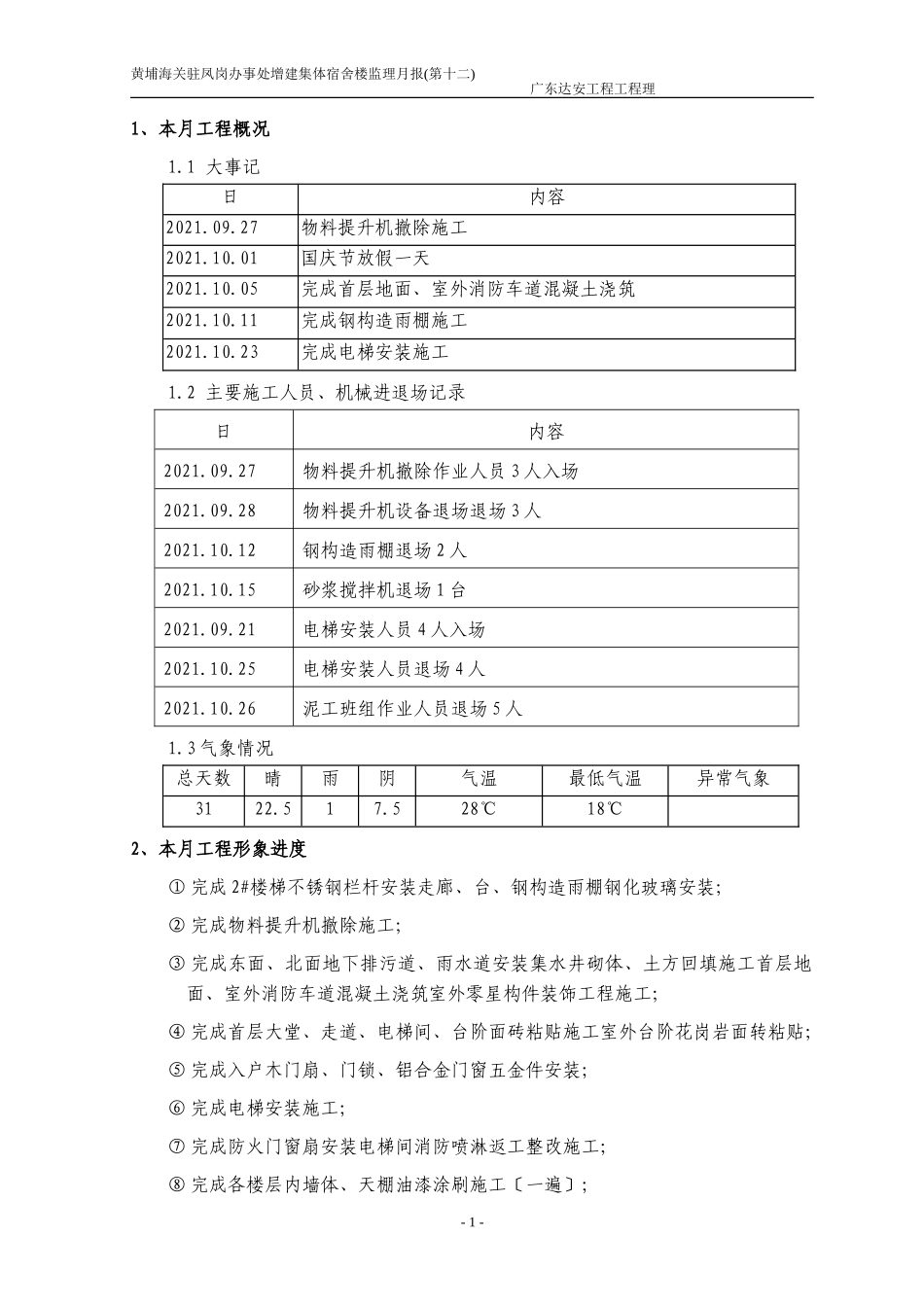

**************工程监理月报〔第十四〕工程名称:工程总监:编制人:**********工程监理部2010年09月26日至2010年10月26日黄埔海关驻凤岗办事处增建集体宿舍楼监理月报(第十二)广东达安工程工程理1、本月工程概况1.1大事记日内容2021.09.27物料提升机撤除施工2021.10.01国庆节放假一天2021.10.05完成首层地面、室外消防车道混凝土浇筑2021.10.11完成钢构造雨棚施工2021.10.23完成电梯安装施工1.2主要施工人员、机械进退场记录日内容2021.09.27物料提升机撤除作业人员3人入场2021.09.28物料提升机设备退场退场3人2021.10.12钢构造雨棚退场2人2021.10.15砂浆搅拌机退场1台2021.09.21电梯安装人员4人入场2021.10.25电梯安装人员退场4人2021.10.26泥工班组作业人员退场5人1.3气象情况总天数晴雨阴气温最低气温异常气象3122.517.528℃18℃2、本月工程形象进度①完成2#楼梯不锈钢栏杆安装走廊、台、钢构造雨棚钢化玻璃安装;②完成物料提升机撤除施工;③完成东面、北面地下排污道、雨水道安装集水井砌体、土方回填施工首层地面、室外消防车道混凝土浇筑室外零星构件装饰工程施工;④完成首层大堂、走道、电梯间、台阶面砖粘贴施工室外台阶花岗岩面转粘贴;⑤完成入户木门扇、门锁、铝合金门窗五金件安装;⑥完成电梯安装施工;⑦完成防火门窗扇安装电梯间消防喷淋返工整改施工;⑧完成各楼层内墙体、天棚油漆涂刷施工〔一遍〕;-1-黄埔海关驻凤岗办事处增建集体宿舍楼监理月报(第十二)广东达安工程工程理⑨完成等应急灯、平安出口标志灯、强弱电电力电缆、、电视、网络线安装施工坐厕、水龙头、沐浴器安装施工完成水电工程通水通电测试。3、工程进度1)本月实际完成情况与方案进度比拟工程名称形象进度本月方案完成本月实际完成备注〔与总进度方案比拟〕完成量完成时间完成量完成时间室内外油漆工程1002021.10.07962021.10.26滞后25天室外附属工程1002021.09.301002021.10.05滞后5天水电安装工程1002021.10.101002021.10.22滞后12天消防安装工程1002021.10.171002021.10.20滞后3天电梯安装工程1002021.09.301002021.10.23滞后23天2)对进度完成情况及采取措施效果的分析本月主要进展室外土建、地下排水工程、装饰工程、消防安装工程、水电安装工程、门窗安装工程、电梯安装工程、物料提升机撤除施工。进度滞后①局部作业班组人员不够②未能合理安排施工工序之间的衔接③理不到位。但是施工①施工组织架构人员责任分工不明施工组织理比拟混乱;②施工组织不妥人员未到位。针对上述原因本监理机构采取了各种措施包括组织、技术、经济及合同措施进展控制:①组织召开工地例会、各种层次的专题协调会议催促施工尽快落实人员方案制定各专业工程施工完成时间的控制点要求合理组织施工把滞后的进度赶上来;②对进度方案施行情况进展跟踪检查、分析下发催促加快进度监理并催促整改;通过上述措施效果明显本监理机构将继续催促施工进一步加强理。4、工程质量1)本月进场主要工程材料、构配件和设备汇总名称合格证数量抽检结果备注铜芯阻燃电力电缆有米105合格-2-黄埔海关驻凤岗办事处增建集体宿舍楼监理月报(第十二)广东达安工程工程理ZR-YJV(4*240+1*120)mm2铜芯耐火电力电缆NH-VV(5*6)mm2有米290合格铜芯耐火电力电缆NH-YJV(4*25+1*16)mm2有米430合格铜芯耐火电力电缆NH-VV(5*4)mm2有米220合格铜芯阻燃电力电缆ZR-YJV(5*10)mm2有米105合格铜芯阻燃电力电缆ZR-YJV(5*16)mm2有米245合格2)本月分项工程验评汇总(表达完成工程质量目的的情况)工程名称验收日存在的主要问题二层普通灯具安装2021.09.28无二层专用灯具安装2021.09.28无二至十一层室内排水道灌水及通水试验2021.09.29--2021.10.08无水泵检查试运转(室内排水系统)2021.09.29--2021.10.08无二至十一层室内排水道通球试验2021.09.30--2021.10.10无二至十一层木门安装工程2021.10.02--2021.10.05无首层至十一层消防栓系统道通水试验2021.10.02--2021.10.12无二至十一层道通水试验(室内给水工程)2021.10.03--2021.10.13无首层至十一层自动喷淋灭火系统道通水试验2021.10.04--2021.10.14无-3-黄埔海关驻凤岗办事处增建集体宿舍楼监理月报(第十二)...
