技术交底No:11本表一式五份:建立、设计、施工、存档各一份工程名称建立成都干道建立综合开发总工程编监理交底部位楼地面贴地砖工程施工四川地方铁路建立总交底人签字日2001

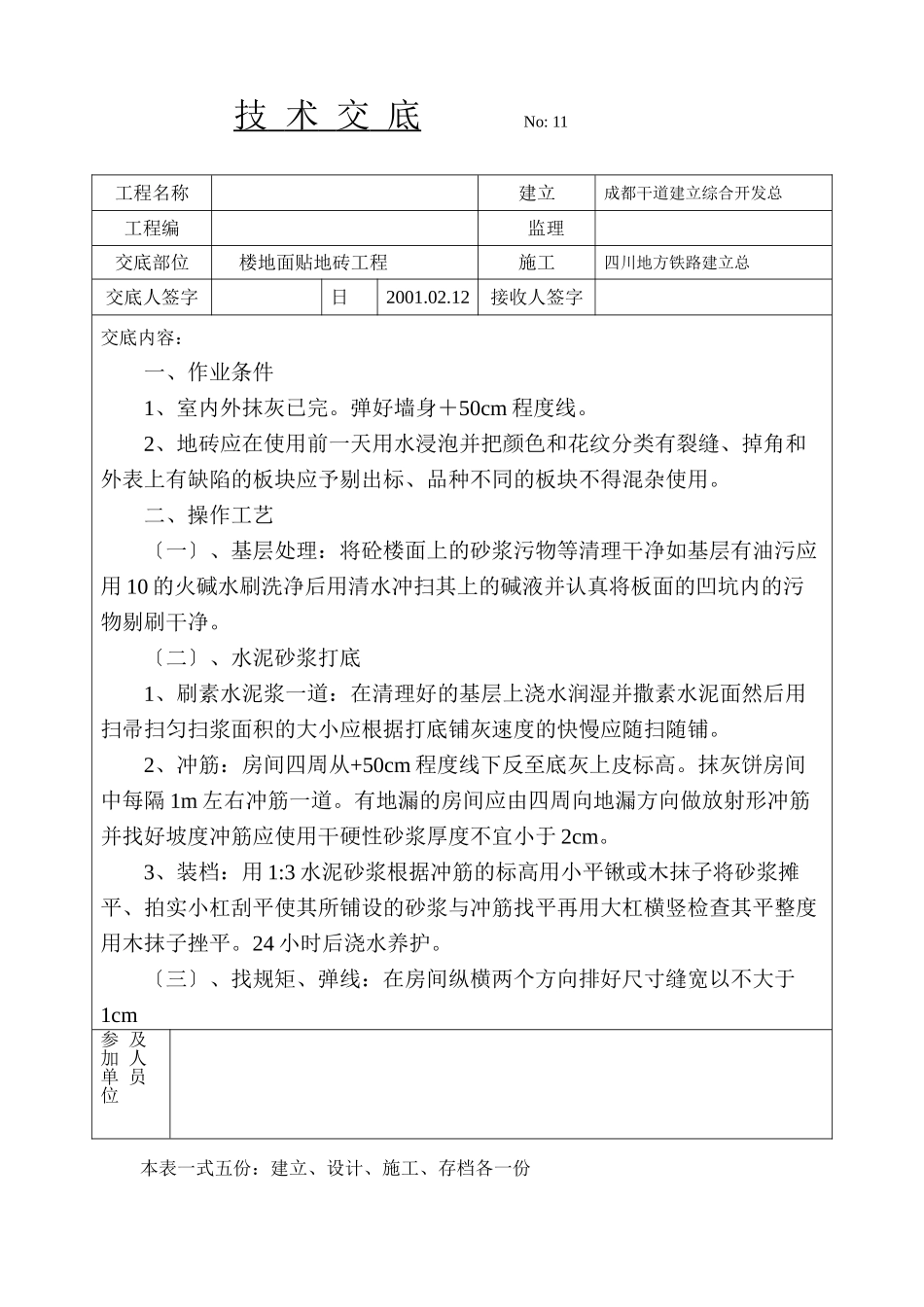

12接收人签字交底内容:一、作业条件1、室内外抹灰已完
弹好墙身+50cm程度线
2、地砖应在使用前一天用水浸泡并把颜色和花纹分类有裂缝、掉角和外表上有缺陷的板块应予剔出标、品种不同的板块不得混杂使用
二、操作工艺〔一〕、基层处理:将砼楼面上的砂浆污物等清理干净如基层有油污应用10的火碱水刷洗净后用清水冲扫其上的碱液并认真将板面的凹坑内的污物剔刷干净
〔二〕、水泥砂浆打底1、刷素水泥浆一道:在清理好的基层上浇水润湿并撒素水泥面然后用扫帚扫匀扫浆面积的大小应根据打底铺灰速度的快慢应随扫随铺
2、冲筋:房间四周从+50cm程度线下反至底灰上皮标高
抹灰饼房间中每隔1m左右冲筋一道
有地漏的房间应由四周向地漏方向做放射形冲筋并找好坡度冲筋应使用干硬性砂浆厚度不宜小于2cm
3、装档:用1:3水泥砂浆根据冲筋的标高用小平锹或木抹子将砂浆摊平、拍实小杠刮平使其所铺设的砂浆与冲筋找平再用大杠横竖检查其平整度用木抹子挫平
24小时后浇水养护
〔三〕、找规矩、弹线:在房间纵横两个方向排好尺寸缝宽以不大于1cm参及加人单员位四川建立会监印技术交底No:11工程名称建立成都干道建立综合开发总工程编监理交底部位楼地面贴地砖工程施工四川地方铁路建立总交底人签字日2001
12接收人签字交底内容:为宜当尺寸缺乏整块砖的倍数时可裁割半块砖用于边角处尺寸相差较小时可调整缝隙

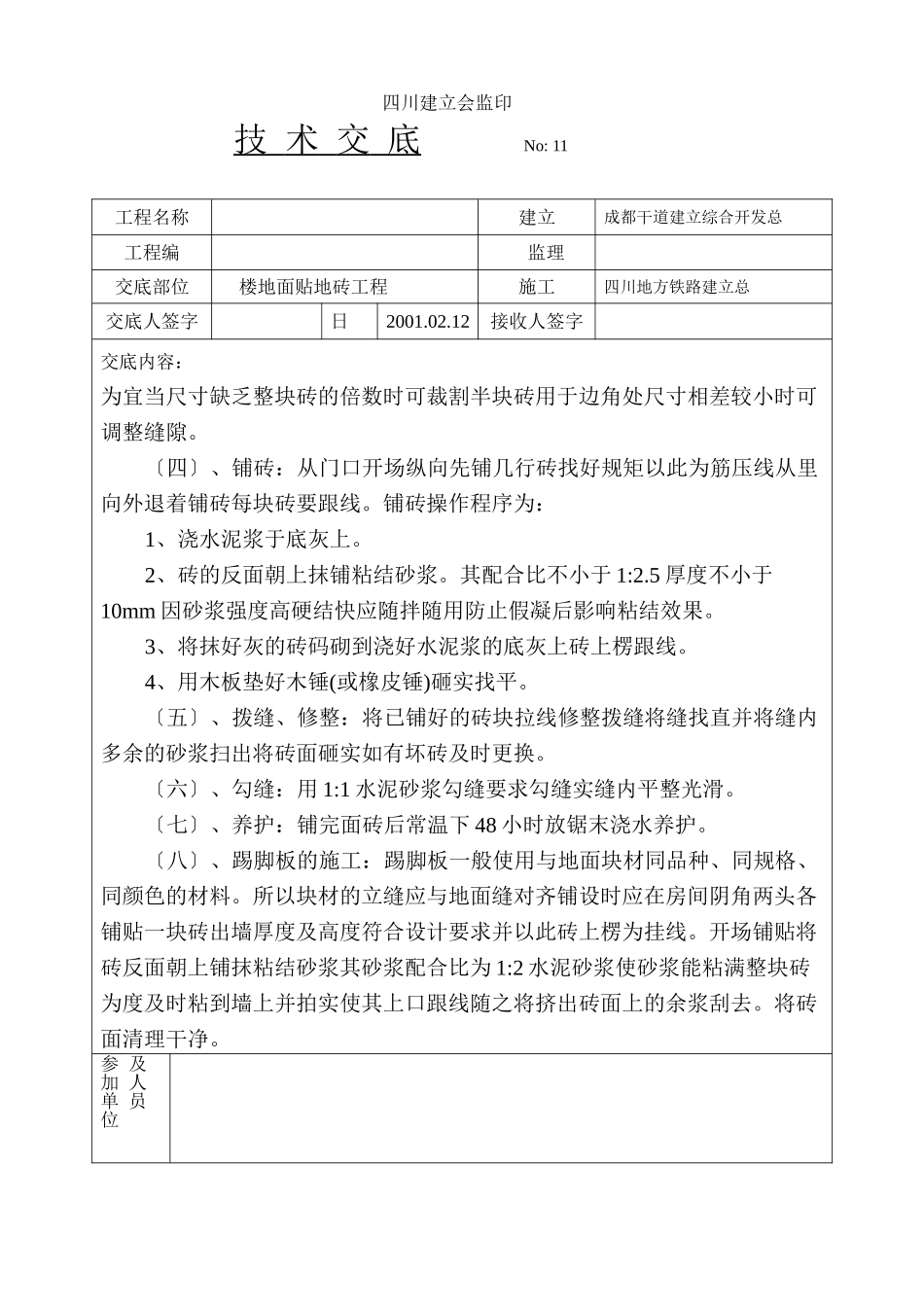

〔四〕、铺砖:从门口开场纵向先铺几行砖找好规矩以此为筋压线从里向外退着铺砖每块砖要跟线
铺砖操作程序为:1、浇水泥浆于底灰上
2、砖的反面朝上抹铺粘结砂浆
其配合比不小于1:2
5厚度不小于10mm因砂浆强度高硬结快应随拌随用防止假凝后影响粘结效果
