延吉中环路工程〔延北路西段〕技术交底XX中环路工程〔XX路西段〕建立工程XX桥下部构造技术交底中国建筑第XX工程XX工程经理部二OXX年八月三日中建XXXX中环路工程〔XX路西段〕工程经理部技术交底内容XX桥下部构造技术交底一、编制说明1

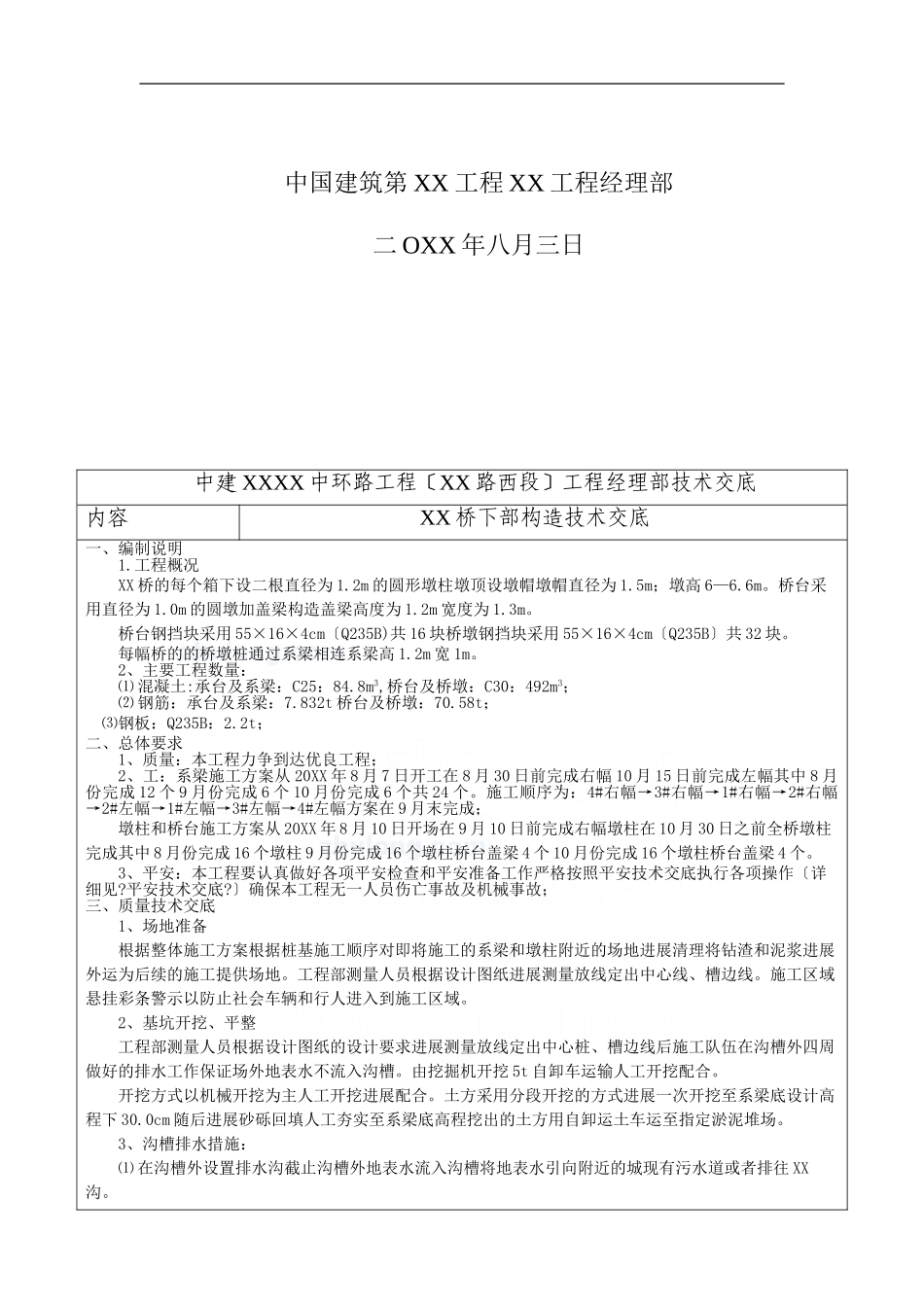

工程概况XX桥的每个箱下设二根直径为1
2m的圆形墩柱墩顶设墩帽墩帽直径为1
5m;墩高6—6
桥台采用直径为1
0m的圆墩加盖梁构造盖梁高度为1
2m宽度为1
桥台钢挡块采用55×16×4cm〔Q235B)共16块桥墩钢挡块采用55×16×4cm〔Q235B〕共32块
每幅桥的的桥墩桩通过系梁相连系梁高1
2、主要工程数量:⑴混凝土:承台及系梁:C25:84
8m3,桥台及桥墩:C30:492m3;⑵钢筋:承台及系梁:7
832t桥台及桥墩:70
58t;⑶钢板:Q235B:2
2t;二、总体要求1、质量:本工程力争到达优良工程;2、工:系梁施工方案从20XX年8月7日开工在8月30日前完成右幅10月15日前完成左幅其中8月份完成12个9月份完成6个10月份完成6个共24个
施工顺序为:4#右幅→3#右幅→1#右幅→2#右幅→2#左幅→1#左幅→3#左幅→4#左幅方案在9月末完成;墩柱和桥台施工方案从20XX年8月10日开场在9月10日前完成右幅墩柱在10月30日之前全桥墩柱完成其中8月份完成16个墩柱9月份完成16个墩柱桥台盖梁4个10月份完成16个墩柱桥台盖梁4个
3、平安:本工程要认真做好各项平安检查和平安准备工作严格按照平安技术交底执行各项操作〔详细见
平安技术交底
〕确保本工程无一人员伤亡事故及机械事故;三、质量技术交底1、场地准备根据整体施工方案根据桩基施工顺序对即将施工的系梁和墩柱附近的场地进展清理将钻渣和泥浆进展外运为后续的施工提供场地

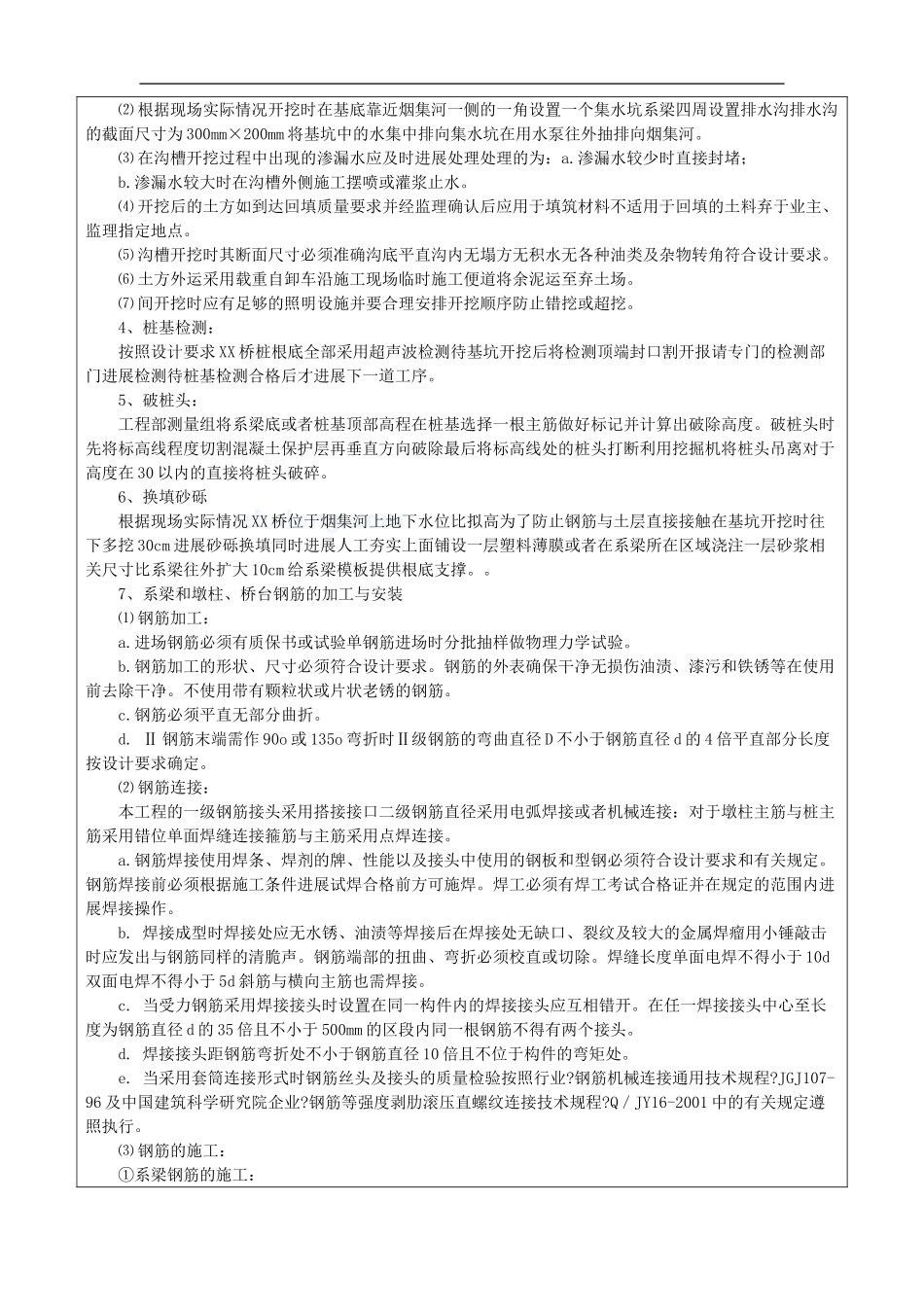

工程部测量人员根据设计图纸进展测量放线定出中心线、槽边线
