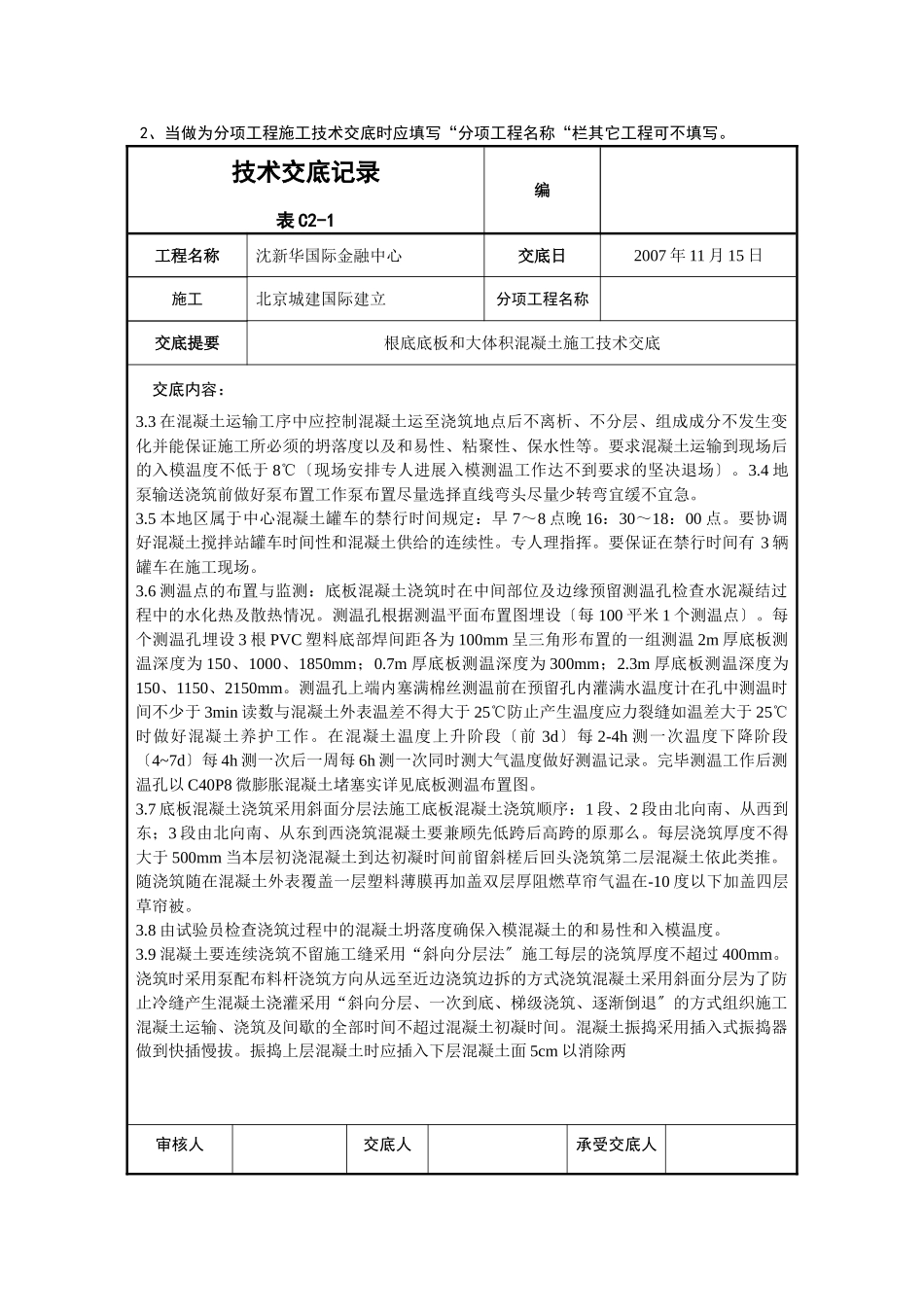

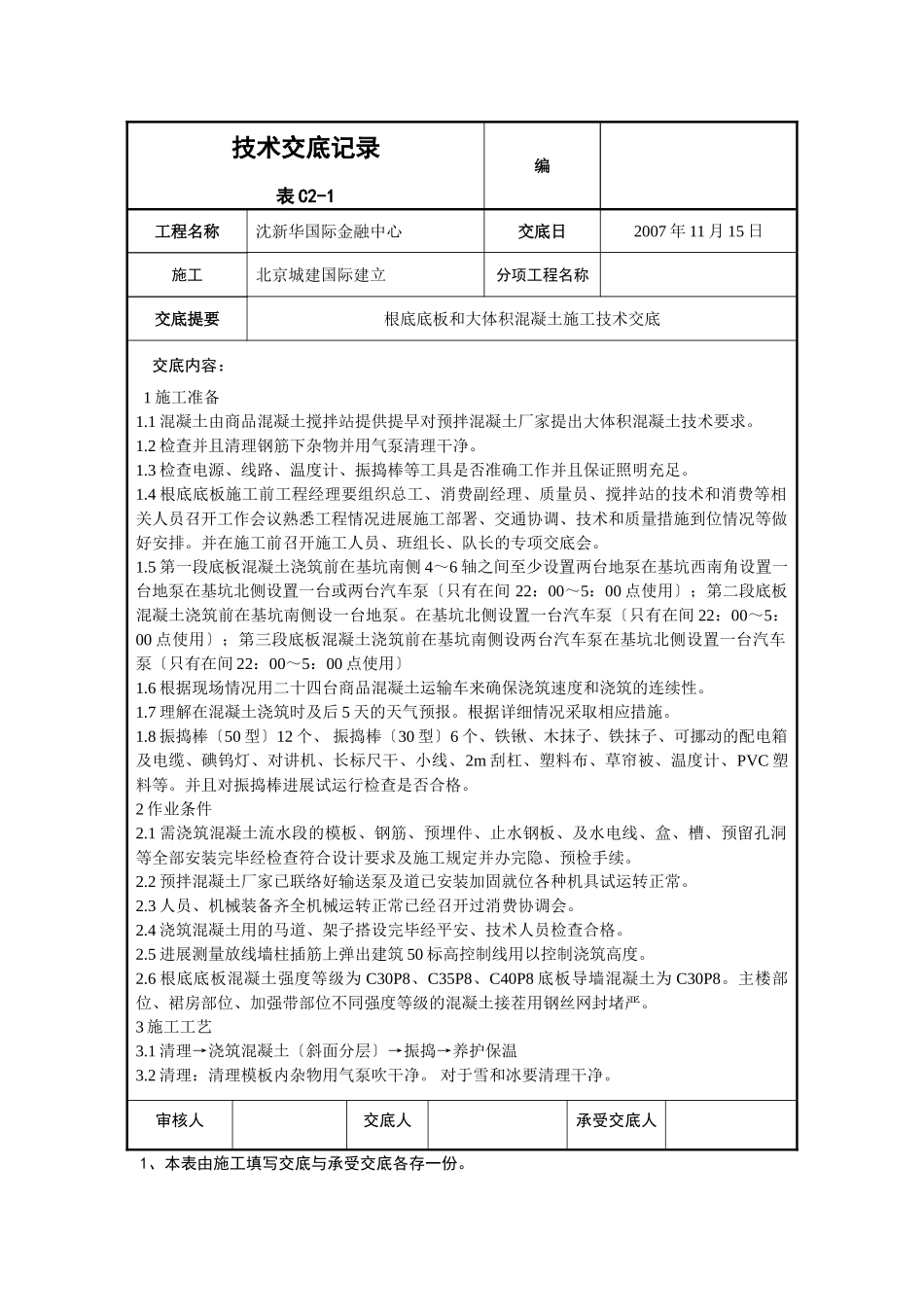

技术交底记录表C2-1编工程名称沈新华国际金融中心交底日2007年11月15日施工北京城建国际建立分项工程名称交底提要根底底板和大体积混凝土施工技术交底交底内容:1施工准备1
1混凝土由商品混凝土搅拌站提供提早对预拌混凝土厂家提出大体积混凝土技术要求
2检查并且清理钢筋下杂物并用气泵清理干净
3检查电源、线路、温度计、振捣棒等工具是否准确工作并且保证照明充足
4根底底板施工前工程经理要组织总工、消费副经理、质量员、搅拌站的技术和消费等相关人员召开工作会议熟悉工程情况进展施工部署、交通协调、技术和质量措施到位情况等做好安排
并在施工前召开施工人员、班组长、队长的专项交底会
5第一段底板混凝土浇筑前在基坑南侧4~6轴之间至少设置两台地泵在基坑西南角设置一台地泵在基坑北侧设置一台或两台汽车泵〔只有在间22:00~5:00点使用〕;第二段底板混凝土浇筑前在基坑南侧设一台地泵
在基坑北侧设置一台汽车泵〔只有在间22:00~5:00点使用〕;第三段底板混凝土浇筑前在基坑南侧设两台汽车泵在基坑北侧设置一台汽车泵〔只有在间22:00~5:00点使用〕1
6根据现场情况用二十四台商品混凝土运输车来确保浇筑速度和浇筑的连续性
7理解在混凝土浇筑时及后5天的天气预报
根据详细情况采取相应措施
8振捣棒〔50型〕12个、振捣棒〔30型〕6个、铁锹、木抹子、铁抹子、可挪动的配电箱及电缆、碘钨灯、对讲机、长标尺干、小线、2m刮杠、塑料布、草帘被、温度计、PVC塑料等
并且对振捣棒进展试运行检查是否合格
2作业条件2
1需浇筑混凝土流水段的模板、钢筋、预埋件、止水钢板、及水电线、盒、槽、预留孔洞等全部安装完毕经检查符合设计要求及施工规定并办完隐、预检手续
2预拌混凝土厂家已联络好输送泵及道已安装加固就位各种机具试运转正常
3人员、机械装备齐全机械运转正常已经召开过消费协调
