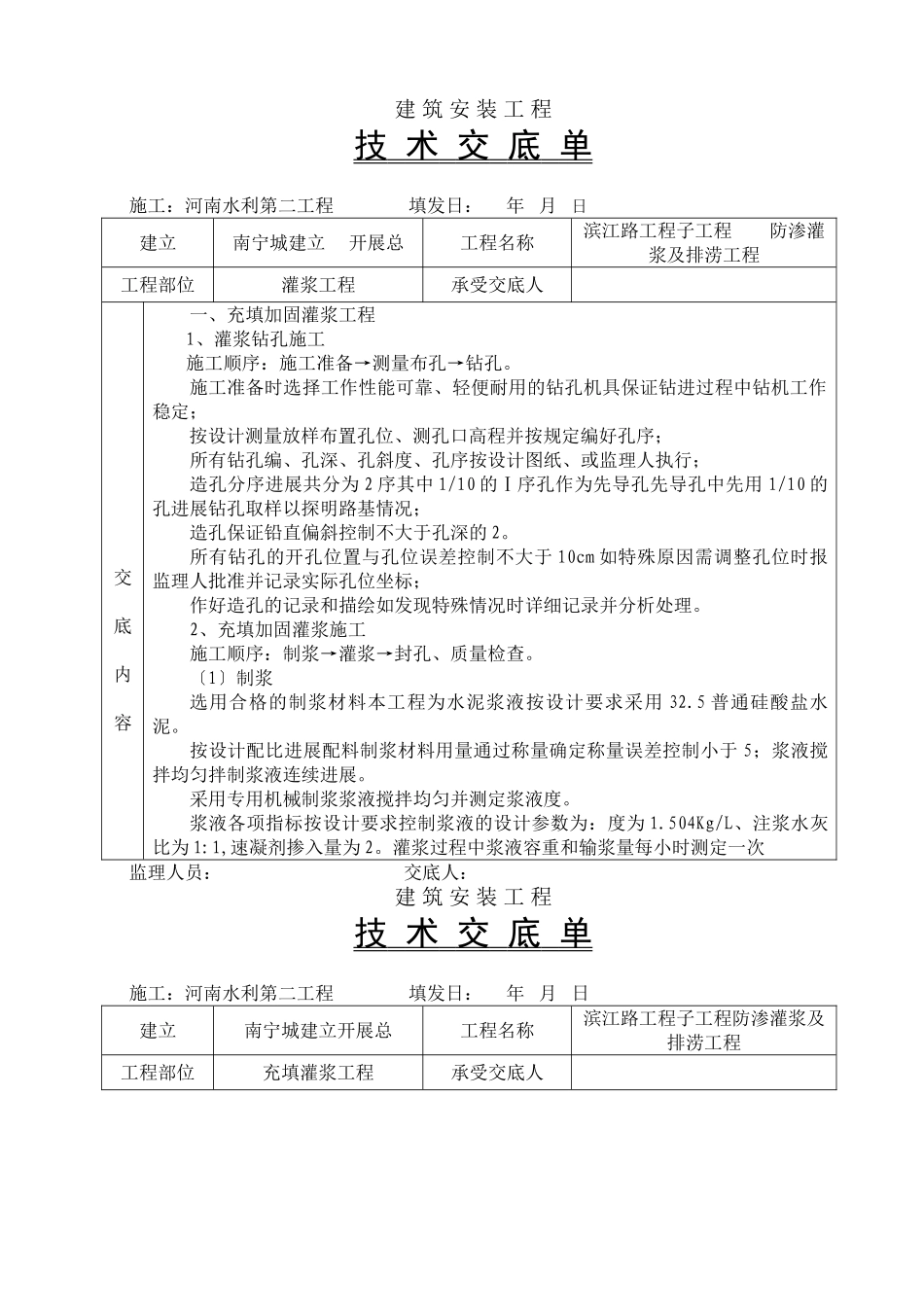

建筑安装工程技术交底单施工:河南水利第二工程填发日:年月日建立南宁城建立开展总工程名称滨江路工程子工程防渗灌浆及排涝工程工程部位灌浆工程承受交底人交底内容一、充填加固灌浆工程1、灌浆钻孔施工施工顺序:施工准备→测量布孔→钻孔。施工准备时选择工作性能可靠、轻便耐用的钻孔机具保证钻进过程中钻机工作稳定;按设计测量放样布置孔位、测孔口高程并按规定编好孔序;所有钻孔编、孔深、孔斜度、孔序按设计图纸、或监理人执行;造孔分序进展共分为2序其中1/10的Ⅰ序孔作为先导孔先导孔中先用1/10的孔进展钻孔取样以探明路基情况;造孔保证铅直偏斜控制不大于孔深的2。所有钻孔的开孔位置与孔位误差控制不大于10cm如特殊原因需调整孔位时报监理人批准并记录实际孔位坐标;作好造孔的记录和描绘如发现特殊情况时详细记录并分析处理。2、充填加固灌浆施工施工顺序:制浆→灌浆→封孔、质量检查。〔1〕制浆选用合格的制浆材料本工程为水泥浆液按设计要求采用32.5普通硅酸盐水泥。按设计配比进展配料制浆材料用量通过称量确定称量误差控制小于5;浆液搅拌均匀拌制浆液连续进展。采用专用机械制浆浆液搅拌均匀并测定浆液度。浆液各项指标按设计要求控制浆液的设计参数为:度为1.504Kg/L、注浆水灰比为1:1,速凝剂掺入量为2。灌浆过程中浆液容重和输浆量每小时测定一次监理人员:交底人:建筑安装工程技术交底单施工:河南水利第二工程填发日:年月日建立南宁城建立开展总工程名称滨江路工程子工程防渗灌浆及排涝工程工程部位充填灌浆工程承受交底人交底内容并记录浆液的稳定性和析水率10天测一次如浆液发生变化是时随时加测。〔2〕充填加固灌浆灌浆的设计参数如下表所示:灌浆参数表度(Kg/L)压力(Mpa)浆液参加速凝剂水灰比1.5040.3~1.5水泥浆21:1充填加固灌浆采用全孔纯压一次灌浆法灌浆孔顶为路面下1.0米底面为设计留水面。灌浆中先对先导孔和第一序孔轮灌按设计要求先灌上再灌下先灌路堤外再灌路堤内第一序孔灌浆完毕后再进展第二序孔灌浆;充填加固灌浆由下至上而灌压力随之由小变大开场时先用流动性稍大的稀浆灌注然后逐渐加大到规定的泥浆浓度继续灌注;灌浆路能保持浆液畅通并能承受1.5倍的灌浆压力;灌浆泵和灌浆孔口处安装压力表进浆路也安装压力表。所用的压力表能使灌浆压力在其标值的1/4~3/4之间压力表在使用前进展标定使用过程中经常检查核对误差不大于5不合格或已损坏的压力表制止使用压力表和路之间设有隔浆装置;对吸浆量大的灌浆孔限制每次吸浆量延长灌浆路堤灌浆用小注入量排量大的泵同时灌注多孔。灌浆要结合钻孔纪录对于较大的空洞要适当增加灌浆量和进步浆液稠度必要时加砂拌制灌注砂浆配合比可采用水:水泥:砂=1:1:2砂子的粒径不易大于2.5㎜。监理人员:交底人:建筑安装工程技术交底单施工:河南水利第二工程填发日:年月日建立南宁城建立开展总工程名称滨江路工程子工程防渗灌浆及排涝工程工程部位充填灌浆工程承受交底人交底内容在灌浆过程中按设计及要求认真做好灌浆量、灌浆压力、横向程度位移、裂缝开展宽度的综合控制保证灌浆间路堤的平安和灌浆质量;灌浆做到当天钻孔当天灌浆防止孔眼搁置时间过长堵塞孔隙影响灌浆效果;每孔灌浆时一次连续灌满;终孔:在规定的压力下当注入率不大于1L/min时继续灌浆30min可以终止灌浆;封孔:采用机械压浆封孔法即灌浆完毕后将导下入孔底用灌浆机通过导将0.7:1的水泥浆液自下而上送到孔内并将空内原残留余桨及水排出孔外。〔3〕灌浆间出现问题的处理裂缝处理:在泥浆压力作用下可能使裂缝扩张延伸灌浆时尽可能地加大浆液浓度采用慢灌、停停灌灌的停灌时间根据温度而定一般不易超过30分钟如遇裂缝中积水排不出时设法挖沟引水灌浆完毕后裂缝外表加土回填夯实。冒浆处理:路顶和路坡冒浆时立即停灌挖开冒浆出口用粘性土料回填夯实;如遇白蚁洞冒浆时先在冒浆口压砂堵塞洞口再继续灌浆;串浆处理:当第一序孔灌浆时发现相邻孔串浆加强观测、分析确认对土堤平安无影响后灌浆孔和串浆孔同时灌注如不能同时灌注时用木塞堵住串浆孔然后继续灌注;待灌浆孔灌浆完毕后串浆孔经扫孔前方可灌浆。对吸浆量大的孔眼处理:...
