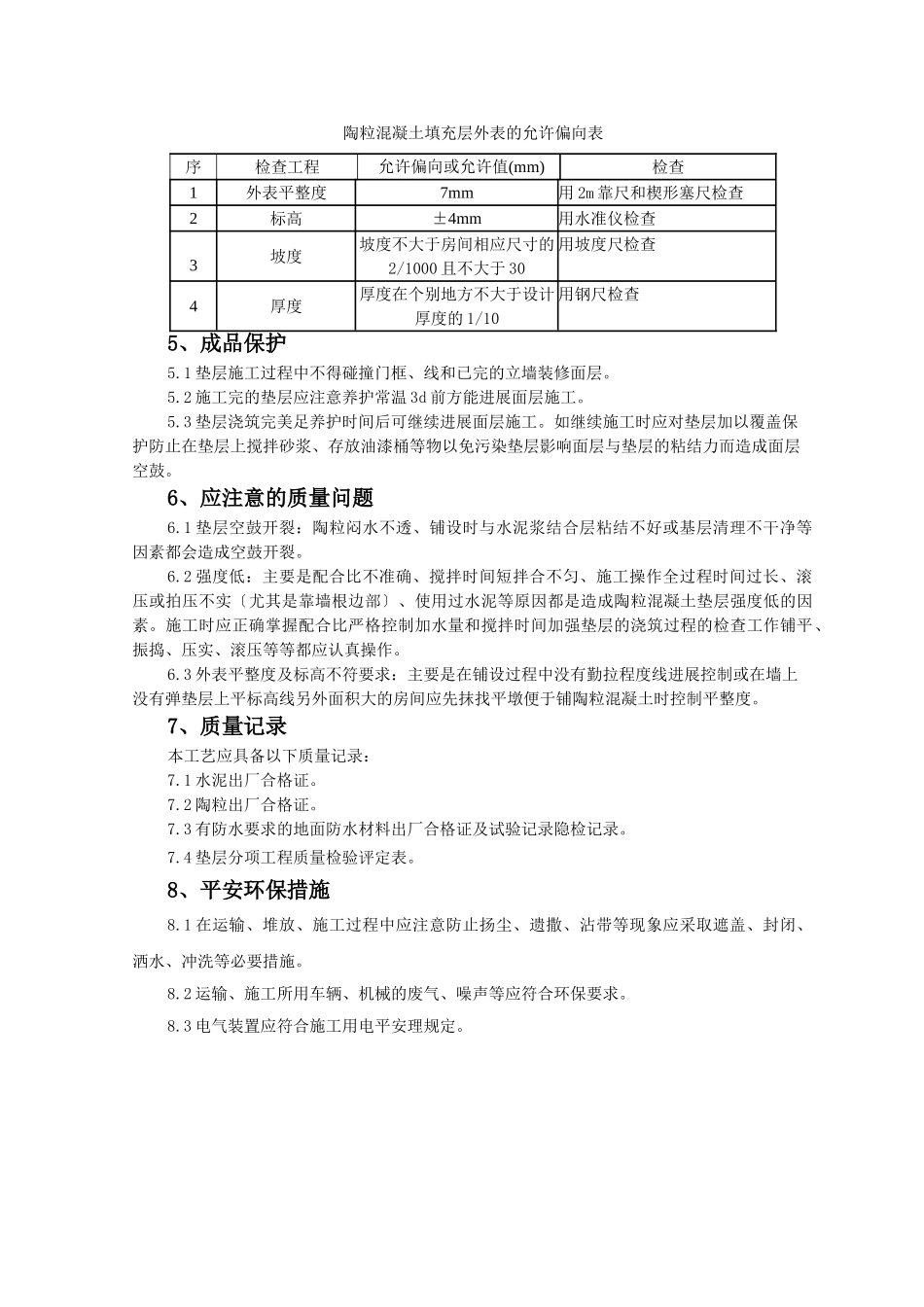

0303陶粒混凝土垫层监理施行细那么根据:?建筑工程施工质量验收统一?GB50300-2001?建筑地面工程施工质量验收?GB50209-20021、范围本工艺适用于工业与民用建筑地面的陶粒混凝土垫层〔填充层〕。2、施工准备2.1材料及主要机具陶粒.1页岩陶粒:粒径5~30mm松散度为500~700kg/m3吸水率3.5~5〔枯燥状态下30min计〕未熟化的片状物应小于10~15粉末及粒径小于5mm的颗粒含量应小于5。.2粘土陶粒:粒径5~30mm松散度为580~680kg/m3吸水率8.3~10〔枯燥状态下1h计〕粉末及粒径小于5mm的含量应小于5。.3粉煤灰陶粒:粒径5~15mm度为630~700kg/m3吸水率16~17〔枯燥状态下1h计〕粒径小于5mm或大于15mm的颗粒含量均不应大于5。并不得混夹杂物或粘土块。砂:中砂或粗砂含泥量当混凝土强度等级≥C10~C30时不大于5。水泥:一般采用32.5矿渣硅酸盐水泥或普通硅酸盐水泥。外加剂:掺量必须通过试验确定并按有关技术规定执行。主要机具:强迫式混凝土搅拌机或自落式混凝土搅拌机、磅秤、窄手推车、外加剂、稀释容器、平板振捣器、平锹、点头、铁滚筒、小铁锤、錾子、钢丝刷、毛刷、半截大桶、小水桶、胶皮水、木抹子、小水壶、2~3m木杠、5mm和30mm孔径筛子。2.2作业条件:主体构造工程质量已办完验收手续门框安装完+50cm程度标高线已弹在四周墙上。穿过楼板的暖卫线已安装完洞已浇筑细石混凝土并填塞实。铺设在楼板上的电气线已办完隐检手续。2.2.3陶粒混凝土的配合比通过试验室确定。假如是在预制钢筋混凝土楼板上做垫层必须将板缝用不小于C20的细石混凝土浇筑实。冬施工室内温度应保持在+5℃以上。3、操作工艺3.1工艺流程:基层处理→找标高弹程度控制线→陶粒过筛、水闷→搅拌→铺设陶粒混凝土→养护基层处理:在浇筑陶粒混凝土垫层之前将混凝土楼板基层进展处理把粘结在基层上的松动混凝土、砂浆等用錾子剔掉用钢丝刷刷掉水泥浆皮然后用扫帚扫净。找标高弹程度控制线:根据墙上的+50cm程度标高线往下量测出垫层标高有条件时可弹在四周墙上。假如房间较大可隔2m左右抹细石混凝土找平墩。有坡度要求的地面按设计要求的坡度找出点的最低点后拉小线再抹出坡度墩以便控制垫层的外表标高。陶粒过筛、水闷:为了去除陶粒中的杂物和细粉末陶粒进场后要过两遍筛。第一遍用大孔径筛〔筛孔为30mm〕第二遍孔径筛〔筛孔为5mm〕使5mm粒径含量控制在不大于5的要求在浇筑垫层前应在陶粒堆上均匀浇水将陶粒闷透水闷时间应不少于5d。搅拌:先将骨料、水泥、水和外加剂均按重量计量。骨料的计量允许偏向应小于±3水泥、水和外加剂计量允许偏向应小于±2。由于陶粒预先进展水闷处理因此搅拌前根据抽测陶粒捻的含水率调整配合比的用水量。采用自落式搅拌机的加料顺序是:先加1/2的用水量然后参加粗细骨料和水泥搅拌约1min再剩余的水量继续搅拌不少于2min。采用强迫式搅拌机的加料顺序是:先加细骨料、水泥和粗骨料搅拌约1min再加水继续搅拌不少于2min。搅拌时间比普通混凝土稍长约3min左右。铺设、振捣或滚压:浇筑陶粒混凝土垫层其厚度不得小于60mm强度等级应小于C10。.1在已清理干净的基层上洒水潮湿。.2涂刷水灰比宜为0.4~0.5的水泥浆结合层。.3铺已搅拌好的陶粒混凝土用铁锹将混凝土铺在基层上以已做好的找平墩为将灰铺平比找平堆高出3mm然后用平板振捣器振实找平。如厚度较薄时可随铺随用铁锹和特制木点头拍压实并随即用大杠找平用木抹子搓平或用铁滚滚压实全部操作过程要在2h内完成。浇筑陶粒混凝土垫层时尽量不留或少留施工缝如必须留施工缝时应用木方或木板挡好断槎处施工缝留在门口与走道之间或留在有实墙的轴线中间接槎时应在施工缝处涂刷水泥浆〔W/C为0.4~0.5〕结合层再继续浇筑。浇筑后应进展洒水养护。强度达1.2MPa前方可进展下道工序操作。冬施工时陶粒上洒水不得受冻应有足够的保温材料覆盖。室内操作温度要在+5℃以上。4、质量陶粒混凝土填充层应按设计要求选用材料其度和导热系数应符合有关的规定。陶粒混凝土填充层的下一层外表应平整。当为水泥类时尚应干净、枯燥并不得有空鼓、裂缝和起砂等缺陷。陶粒混凝土填充层应分层铺平拍实;采用板、块状材料铺设填充层时应分层错缝铺贴。陶粒混凝土...
