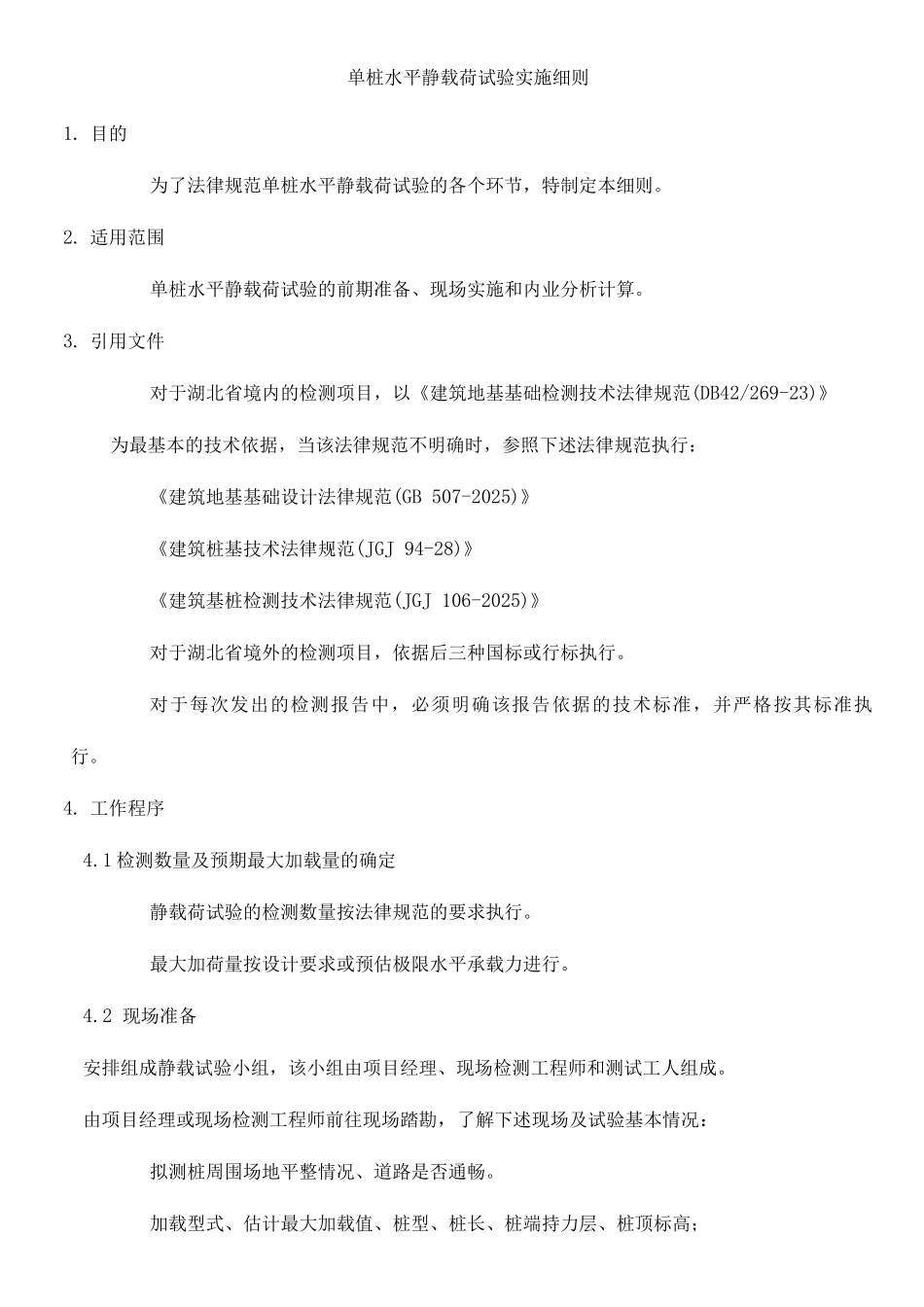

单桩水平静载荷试验实施细则1. 目的为了法律规范单桩水平静载荷试验的各个环节,特制定本细则。2. 适用范围单桩水平静载荷试验的前期准备、现场实施和内业分析计算。3. 引用文件对于湖北省境内的检测项目,以《建筑地基基础检测技术法律规范(DB42/269-23)》为最基本的技术依据,当该法律规范不明确时,参照下述法律规范执行:《建筑地基基础设计法律规范(GB 507-2025)》《建筑桩基技术法律规范(JGJ 94-28)》《建筑基桩检测技术法律规范(JGJ 106-2025)》对于湖北省境外的检测项目,依据后三种国标或行标执行。对于每次发出的检测报告中,必须明确该报告依据的技术标准,并严格按其标准执行。4. 工作程序4.1 检测数量及预期最大加载量的确定静载荷试验的检测数量按法律规范的要求执行。最大加荷量按设计要求或预估极限水平承载力进行。4.2 现场准备安排组成静载试验小组,该小组由项目经理、现场检测工程师和测试工人组成。由项目经理或现场检测工程师前往现场踏勘,了解下述现场及试验基本情况:拟测桩周围场地平整情况、道路是否通畅。加载型式、估计最大加载值、桩型、桩长、桩端持力层、桩顶标高;拟测桩桩身砼强度等级及龄期、委托方要求工期、检测数量、反力装置等。了解实际工程承台底面标高,试验时最好施加水平作用力的作用点与承台底面标高一致。桩头是否需要加强处理。从成桩到开始试验的时间间隔,对于砂类土不应小于 7 天,粉土及粘性土不应小于15 天,饱和软粘性土不应小于 25 天。灌注桩尚应保证桩身混凝土达到设计或试验要求强度。假如委托方要求提前检测,应明确我公司不承担相应责任。4.3 试验装置、设备、材料、工具的准备试验前须详细咨询设备提供单位,确认主梁、副梁的最大承受力;设备进场前应确认现场(委托方或施工单位)反力装置是否满足要求,确定试验是采纳千斤顶顶推还是牵引法施加水平力。加载装置,必须带齐下述设备及其配件、耗材:千斤顶、压力表、液压油、油泵、油管、堵头;压板、传力柱;百分表、磁性表座、基准梁;观测人员临时住所用品;单桩静载试验概况表、千斤顶率定曲线及百分表压力表检定证书复印件、静载试验记录表、材料纸。使用的计量设备应为公司设备,并确保处于检定有效期内。对于外借的千斤顶必须向出借方索要检定证书,并将复印件存档。但不允许向其它单位借用百分表及压力表。实 测 前 必 须 由 现 场 检 测 人 员 对 所 用 设 备 进 行 检 查 清 点 ,...
