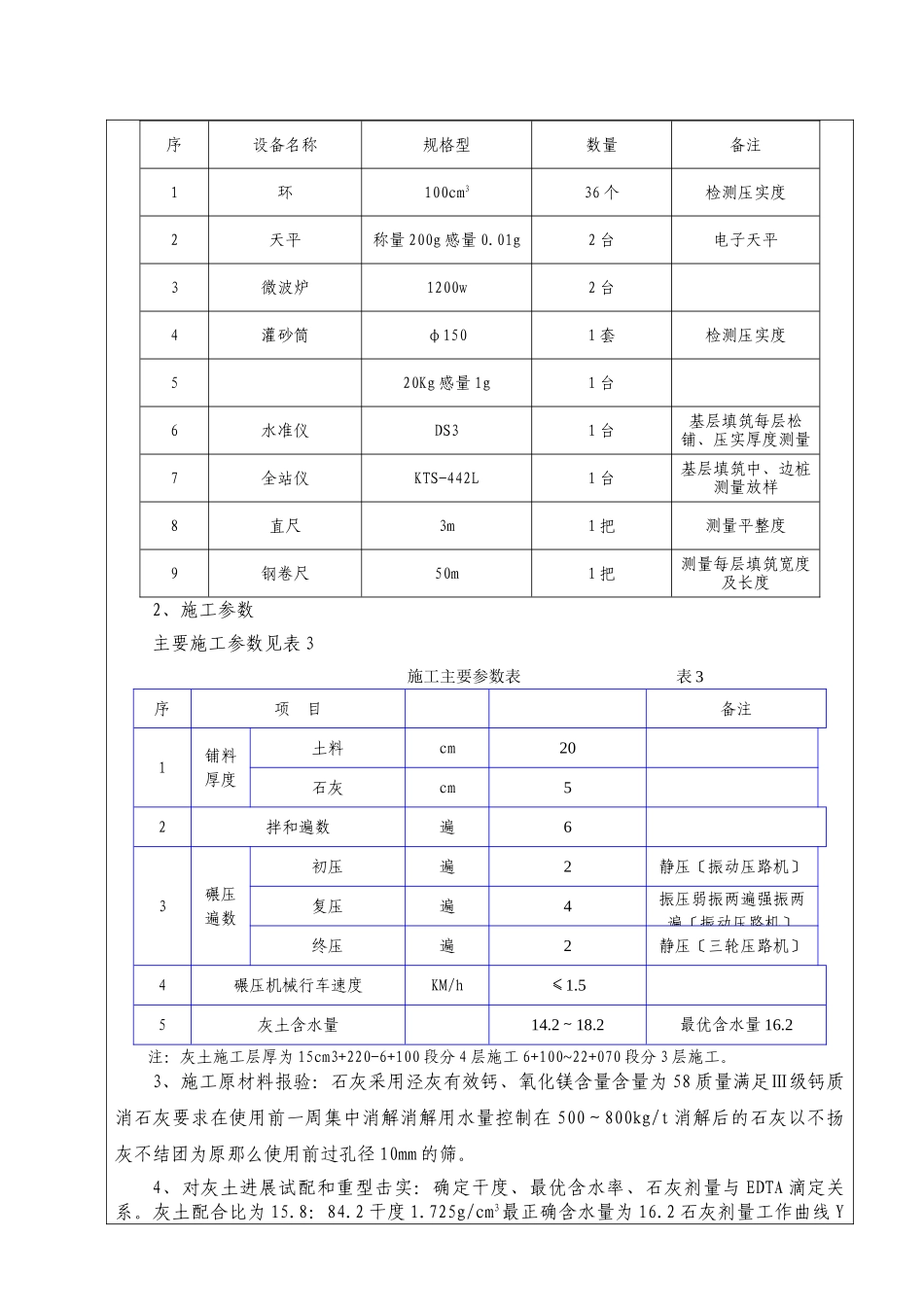

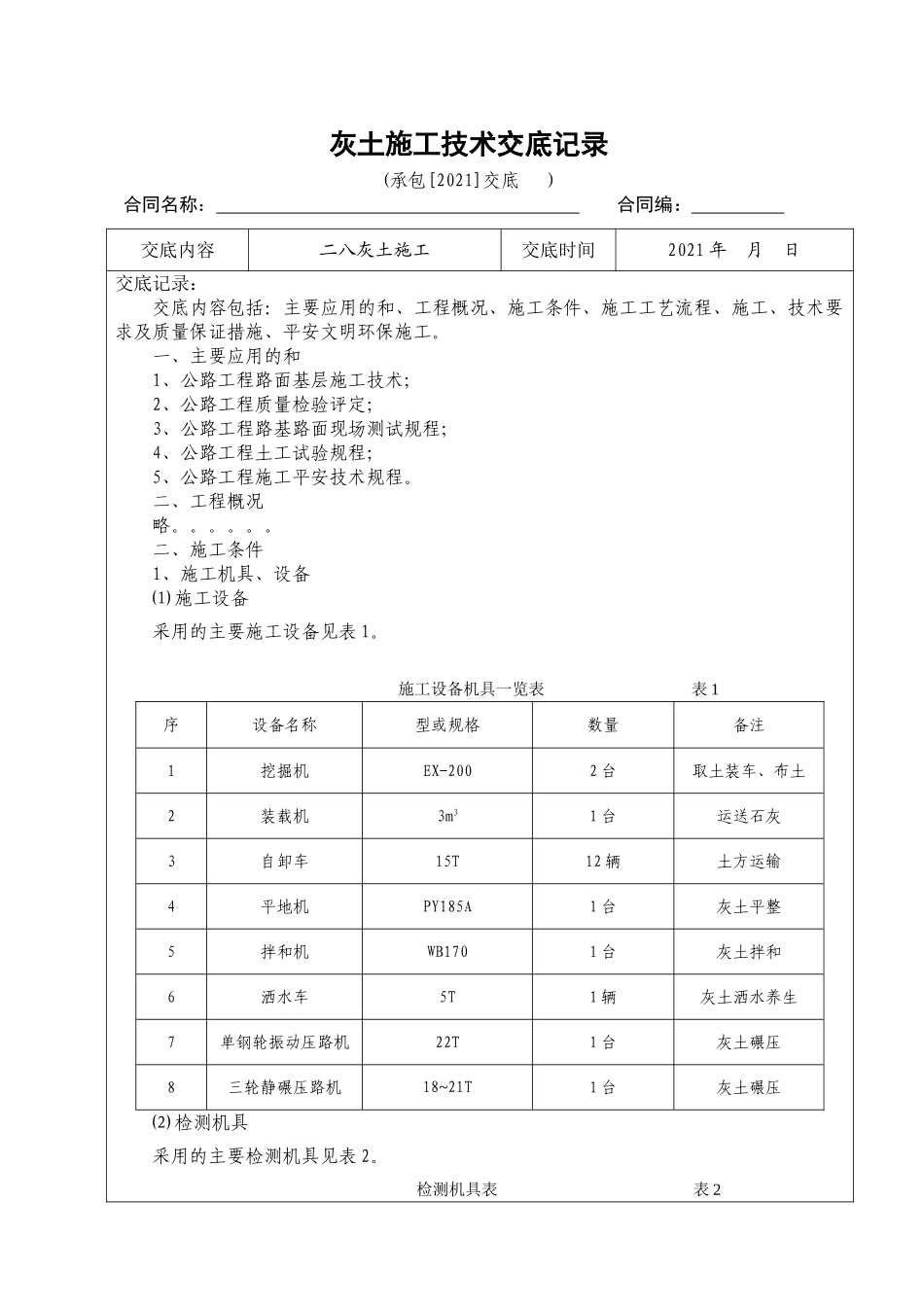

灰土施工技术交底记录(承包[2021]交底)合同名称:合同编:交底内容二八灰土施工交底时间2021年月日交底记录:交底内容包括:主要应用的和、工程概况、施工条件、施工工艺流程、施工、技术要求及质量保证措施、平安文明环保施工。一、主要应用的和1、公路工程路面基层施工技术;2、公路工程质量检验评定;3、公路工程路基路面现场测试规程;4、公路工程土工试验规程;5、公路工程施工平安技术规程。二、工程概况略。。。。。。二、施工条件1、施工机具、设备⑴施工设备采用的主要施工设备见表1。施工设备机具一览表表1序设备名称型或规格数量备注1挖掘机EX-2002台取土装车、布土2装载机3m31台运送石灰3自卸车15T12辆土方运输4平地机PY185A1台灰土平整5拌和机WB1701台灰土拌和6洒水车5T1辆灰土洒水养生7单钢轮振动压路机22T1台灰土碾压8三轮静碾压路机18~21T1台灰土碾压⑵检测机具采用的主要检测机具见表2。检测机具表表2序设备名称规格型数量备注1环100cm336个检测压实度2天平称量200g感量0.01g2台电子天平3微波炉1200w2台4灌砂筒φ1501套检测压实度520Kg感量1g1台6水准仪DS31台基层填筑每层松铺、压实厚度测量7全站仪KTS-442L1台基层填筑中、边桩测量放样8直尺3m1把测量平整度9钢卷尺50m1把测量每层填筑宽度及长度2、施工参数主要施工参数见表3施工主要参数表表3序项目备注1铺料厚度土料cm20石灰cm52拌和遍数遍63碾压遍数初压遍2静压〔振动压路机〕复压遍4振压弱振两遍强振两遍〔振动压路机〕终压遍2静压〔三轮压路机〕4碾压机械行车速度KM/h≤1.55灰土含水量14.2~18.2最优含水量16.2注:灰土施工层厚为15cm3+220-6+100段分4层施工6+100~22+070段分3层施工。3、施工原材料报验:石灰采用泾灰有效钙、氧化镁含量含量为58质量满足Ⅲ级钙质消石灰要求在使用前一周集中消解消解用水量控制在500~800kg/t消解后的石灰以不扬灰不结团为原那么使用前过孔径10mm的筛。4、对灰土进展试配和重型击实:确定干度、最优含水率、石灰剂量与EDTA滴定关系。灰土配合比为15.8:84.2干度1.725g/cm3最正确含水量为16.2石灰剂量工作曲线Y=0.2932X-1.379。三、施工工艺流程本段灰土底基层采用路拌法施工施工工艺流程为:准备工作→施工放样→备料、摊铺土→洒水闷料〔含水量较小时〕→整平和轻压→布灰→拌和与洒水→整形→碾压→接缝和调头处处理→养生。四、施工⑴准备下承层堤身加高培厚至构造层最后一层施工时用12~15T的压路机进展碾压并使之到达规定的压实。在碾压过程中如发现土过干、表层松散适当洒水;如土过湿发生“弹簧〞现象采用挖掘机挖开晾晒、换土等措施进展处理。凡不符合设计要求的路段将根据详细情况采取措施使之到达设计要求的。同时对下承层的平整度、宽度、高程、横坡度进展检查。⑵施工放样引测施工现场附近控制点恢复路中线每隔10m设一中桩并放出边线外0.3m处桩进展程度测量按松铺系数标注出上土高程控制每层的填筑厚度。⑶备料①在取土区取土前先将表层树木、草皮和杂土去除干净。②土中的超大尺寸颗粒予以剔除。③施工前根据施工段宽度、厚度及松铺系数计算所需要的土料方量。④根据运料车辆的单车方量计算每车料的堆放间隔。⑤在预定堆料的下承层上在堆料前先洒水使其外表潮湿。⑥取土区运土装车时尽量控制每车料的数量根本相等。卸料间隔严格掌握防止有的路段料不够或过多。堆料每隔一定间隔留一缺口。⑷摊铺土①摊铺土在布灰前一天进展。摊铺长度按日进度的需要量控制满足次日完成摊铺、碾压成型即可。雨季施工时如第二天有雨不宜提早摊铺土。②将土均匀的摊铺在预定的宽度上外表力求平整并起2的路拱。③摊料过程中将土块、超尺寸颗粒及其他杂物拣除。④如土中有较多土块应进展粉碎。⑤检验松铺土层的厚度符合预计要求。⑥除洒水车外严禁其他车辆在土层上通行。⑸洒水闷料①对已平整的土假设含水量在土层上洒水闷料。洒水应均匀防止出现部分水分过多的现象。②严禁洒水车在洒水段内停留和掉头。③细粒土闷料一。⑹布灰①土料闷好后用推土机按虚铺高程初平平地机整平振动压路机静压一遍便可开场布灰。⑺土料和石灰的拌合①采用路拌法先调整好拌和机拌和深度由两侧向路中心...
