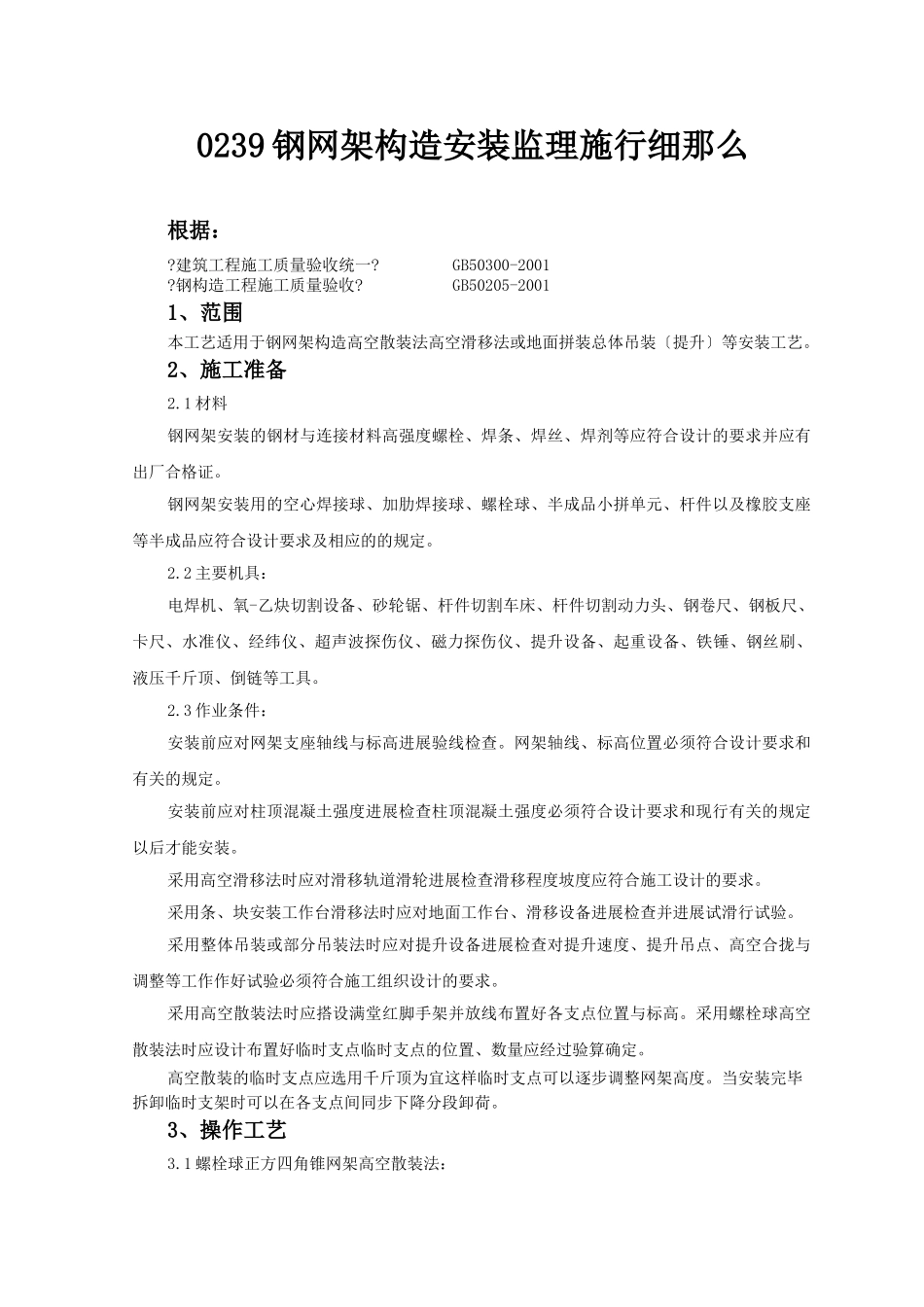

0239钢网架构造安装监理施行细那么根据:
建筑工程施工质量验收统一
GB50300-2001
钢构造工程施工质量验收
GB50205-20011、范围本工艺适用于钢网架构造高空散装法高空滑移法或地面拼装总体吊装〔提升〕等安装工艺
2、施工准备2
1材料钢网架安装的钢材与连接材料高强度螺栓、焊条、焊丝、焊剂等应符合设计的要求并应有出厂合格证
钢网架安装用的空心焊接球、加肋焊接球、螺栓球、半成品小拼单元、杆件以及橡胶支座等半成品应符合设计要求及相应的的规定
2主要机具:电焊机、氧-乙炔切割设备、砂轮锯、杆件切割车床、杆件切割动力头、钢卷尺、钢板尺、卡尺、水准仪、经纬仪、超声波探伤仪、磁力探伤仪、提升设备、起重设备、铁锤、钢丝刷、液压千斤顶、倒链等工具
3作业条件:安装前应对网架支座轴线与标高进展验线检查
网架轴线、标高位置必须符合设计要求和有关的规定
安装前应对柱顶混凝土强度进展检查柱顶混凝土强度必须符合设计要求和现行有关的规定以后才能安装
采用高空滑移法时应对滑移轨道滑轮进展检查滑移程度坡度应符合施工设计的要求
采用条、块安装工作台滑移法时应对地面工作台、滑移设备进展检查并进展试滑行试验
采用整体吊装或部分吊装法时应对提升设备进展检查对提升速度、提升吊点、高空合拢与调整等工作作好试验必须符合施工组织设计的要求
采用高空散装法时应搭设满堂红脚手架并放线布置好各支点位置与标高
采用螺栓球高空散装法时应设计布置好临时支点临时支点的位置、数量应经过验算确定
高空散装的临时支点应选用千斤顶为宜这样临时支点可以逐步调整网架高度
当安装完毕拆卸临时支架时可以在各支点间同步下降分段卸荷

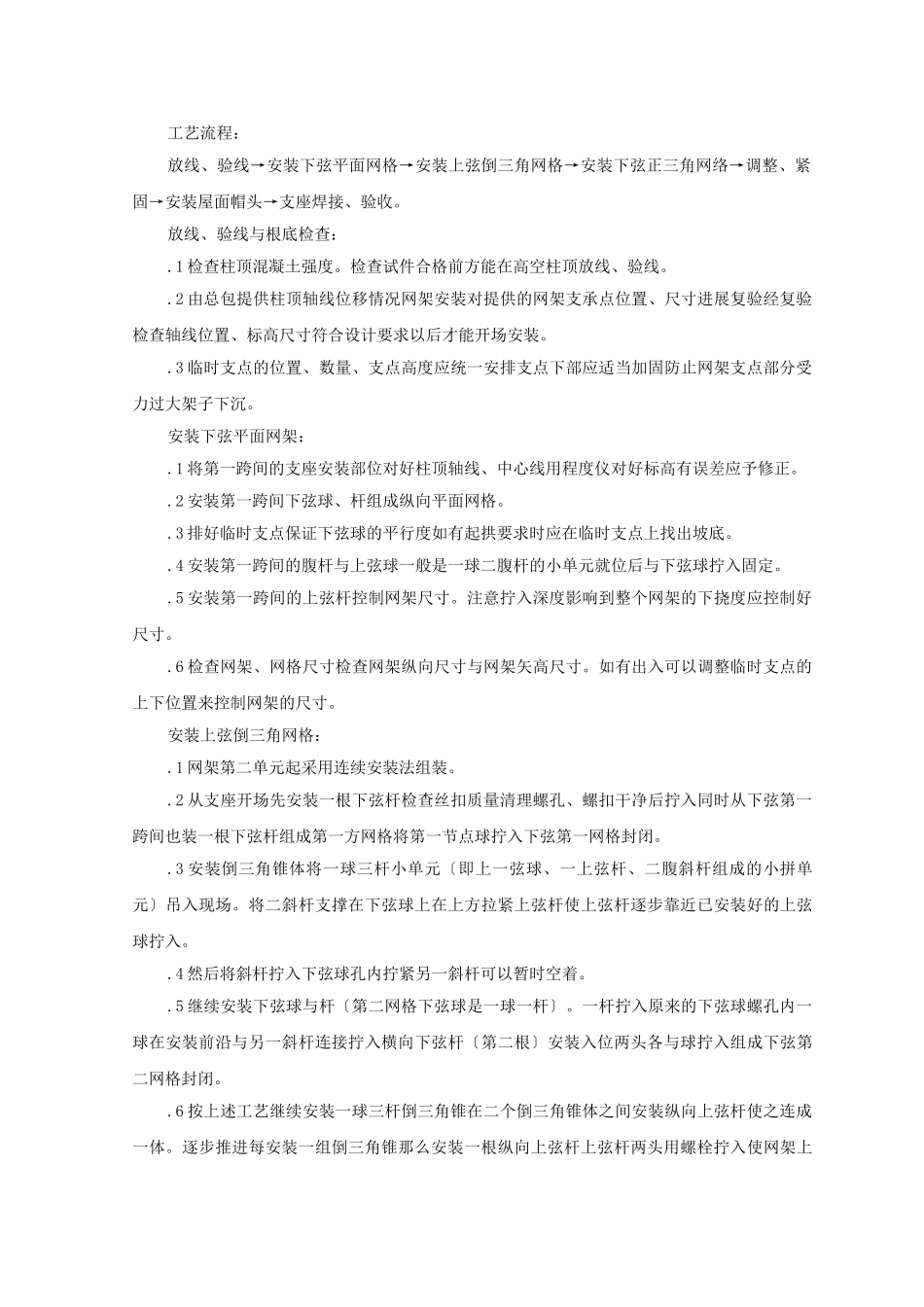

3、操作工艺3
1螺栓球正方四角锥网架高空散装法:工艺流程:放线、验线→安装下弦平面网格→安装上弦倒三角网格→安装下弦正三角网络→调整、紧固→安装屋面帽头→支座焊接、验收
放线、验线与根底检查:
