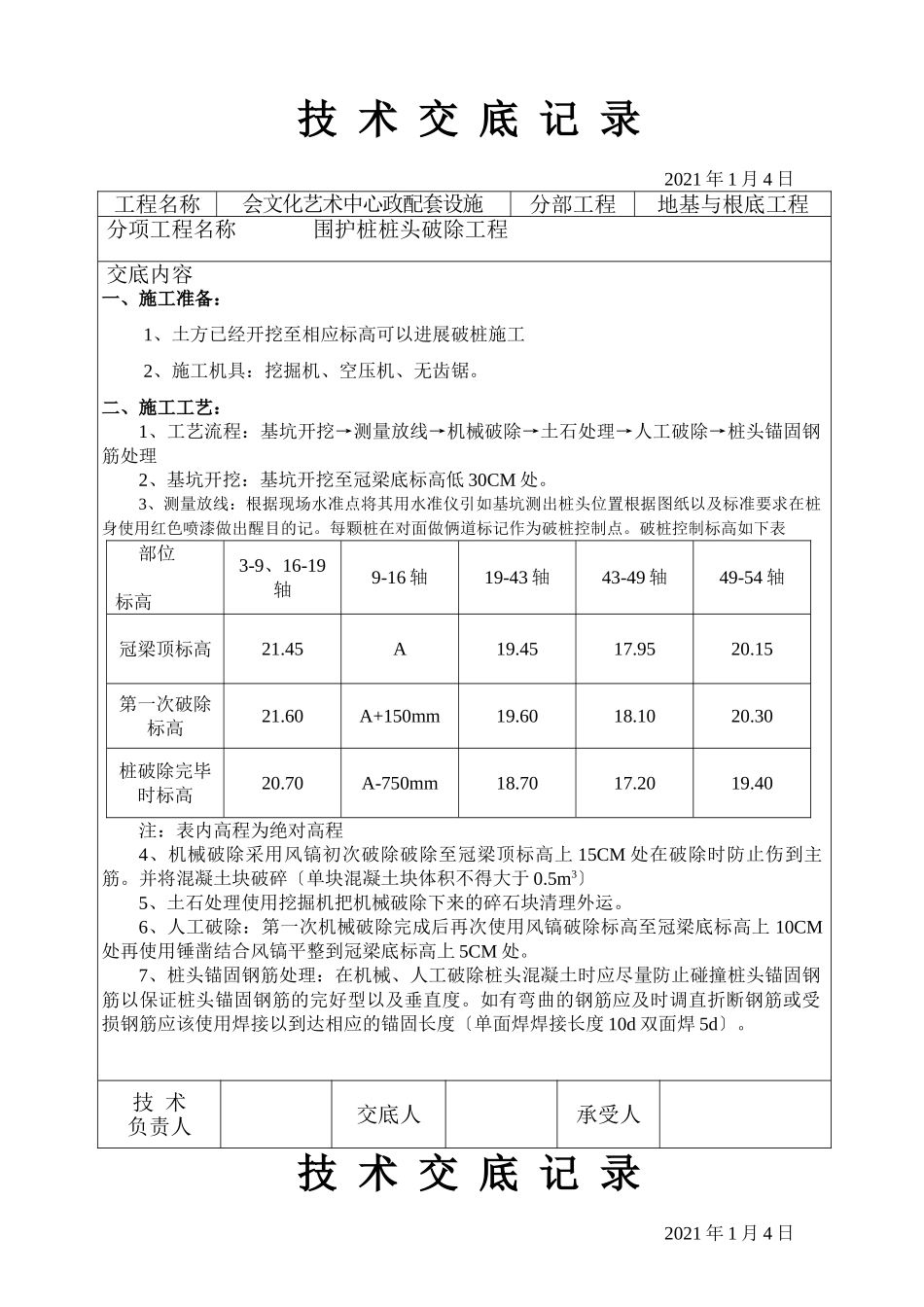

技术交底记录2021年1月4日工程名称会文化艺术中心政配套设施分部工程地基与根底工程分项工程名称围护桩桩头破除工程交底内容一、施工准备:1、土方已经开挖至相应标高可以进展破桩施工2、施工机具:挖掘机、空压机、无齿锯。二、施工工艺:1、工艺流程:基坑开挖→测量放线→机械破除→土石处理→人工破除→桩头锚固钢筋处理2、基坑开挖:基坑开挖至冠梁底标高低30CM处。3、测量放线:根据现场水准点将其用水准仪引如基坑测出桩头位置根据图纸以及标准要求在桩身使用红色喷漆做出醒目的记。每颗桩在对面做俩道标记作为破桩控制点。破桩控制标高如下表部位标高3-9、16-19轴9-16轴19-43轴43-49轴49-54轴冠梁顶标高21.45A19.4517.9520.15第一次破除标高21.60A+150mm19.6018.1020.30桩破除完毕时标高20.70A-750mm18.7017.2019.40注:表内高程为绝对高程4、机械破除采用风镐初次破除破除至冠梁顶标高上15CM处在破除时防止伤到主筋。并将混凝土块破碎〔单块混凝土块体积不得大于0.5m3〕5、土石处理使用挖掘机把机械破除下来的碎石块清理外运。6、人工破除:第一次机械破除完成后再次使用风镐破除标高至冠梁底标高上10CM处再使用锤凿结合风镐平整到冠梁底标高上5CM处。7、桩头锚固钢筋处理:在机械、人工破除桩头混凝土时应尽量防止碰撞桩头锚固钢筋以保证桩头锚固钢筋的完好型以及垂直度。如有弯曲的钢筋应及时调直折断钢筋或受损钢筋应该使用焊接以到达相应的锚固长度〔单面焊焊接长度10d双面焊5d〕。技术负责人交底人承受人技术交底记录2021年1月4日工程名称会文化艺术中心政配套设施分部工程地基与根底工程分项工程名称边坡喷射混凝土支护交底内容三、质量措施1、桩破除后标高要严格控制。2、桩头混凝土破除后混凝土应该外表平整混凝土新颖、坚实、无杂物等。3、桩头锚固钢筋应该恢复原位并保证无损顺直。如需焊接应该及时送检测复检。四、成品保护1、桩头破除完毕后制止用重物敲打桩身防止桩身受损桩头钢筋严禁随意弯折。2、保持桩头清洁以便冠梁钢筋绑扎。五、平安文明施工1、挖机在基坑边施工时应该在基坑边线1m以外防止挖掘机失稳对边坡造成损伤以员伤害。2、基坑内挖出的混凝土块应该及时外运严禁在基坑内外堆放。3、操作空压机的人员应经过培训合格后上岗。4、空压机应该在无载状态下启动启动后低速空运转待仪表值符合要求后逐步进入加载运转。5、空压机送气内的压缩空气假如直接吹向人体会造身伤害事故所以要保证输气的顺畅不得扭曲。开启空压机前应该检查输气是否连通输气是否有弯折。检查完毕后现场的工作人员才能送风。输气头前部不得有人工作或者站立以免造身伤害。6、现场由于桩超灌比拟高所以在施工过程中应该及时检查桩身是否松动如有松动施工人员应该及时撤离并使用挖掘机将松动局部搬除。搬除过程中施工人员远离挖掘机。7、现场人工破除过程中假如灰尘过大应该给施工人员佩戴防尘面罩。技术负责人交底人承受人交底人承受人技术人员操作人员

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地基与基础工程技术交底记录

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
