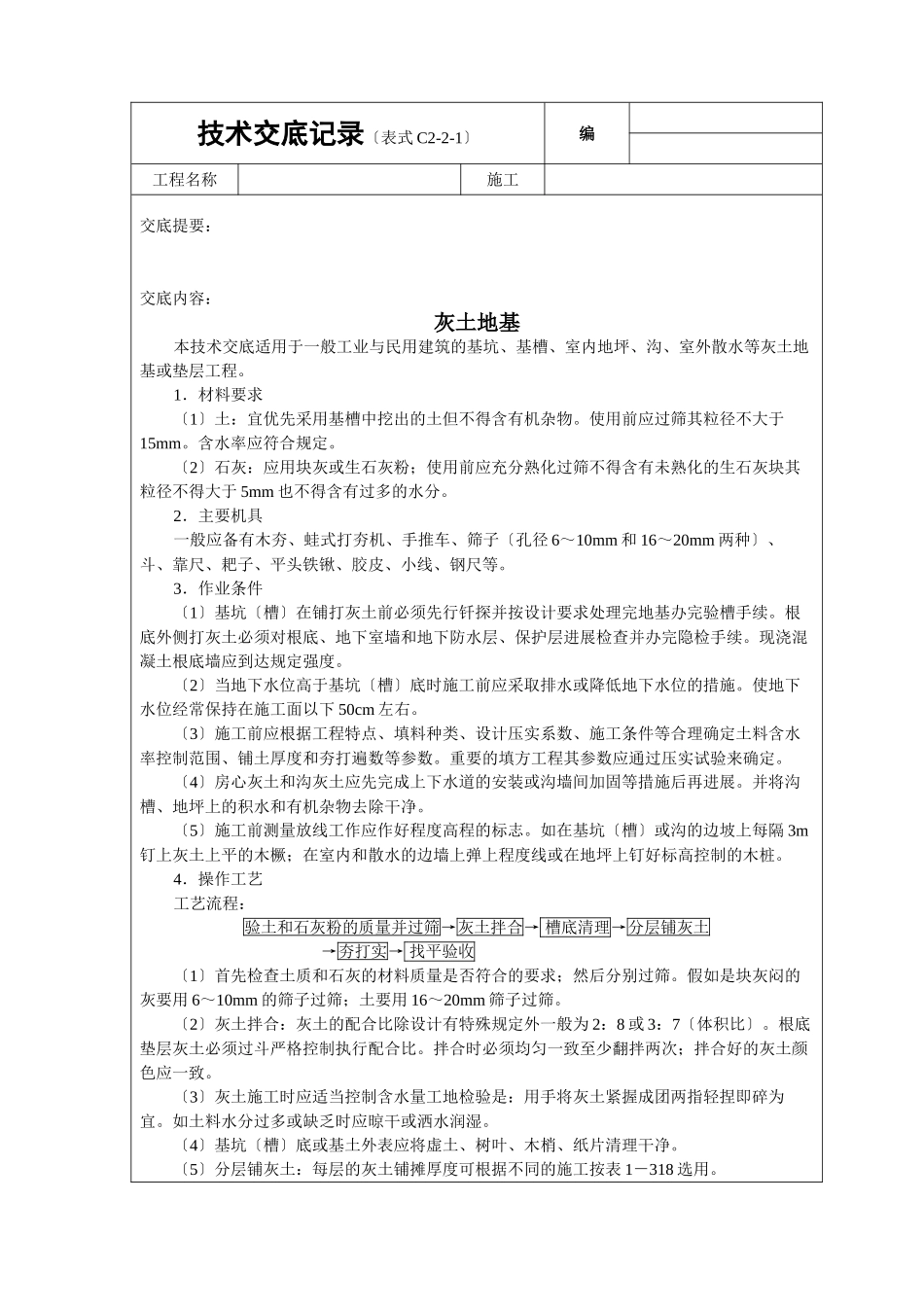

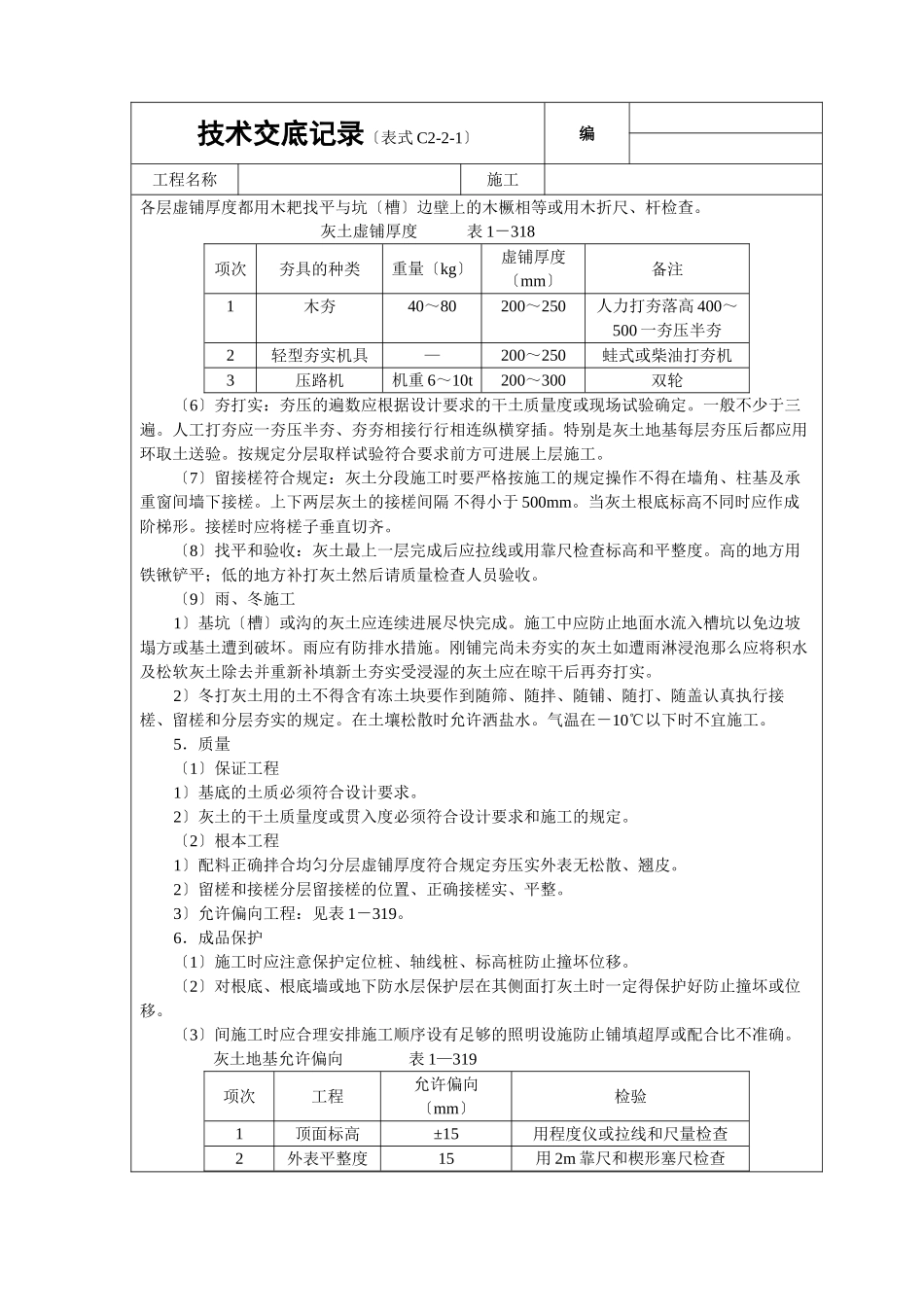

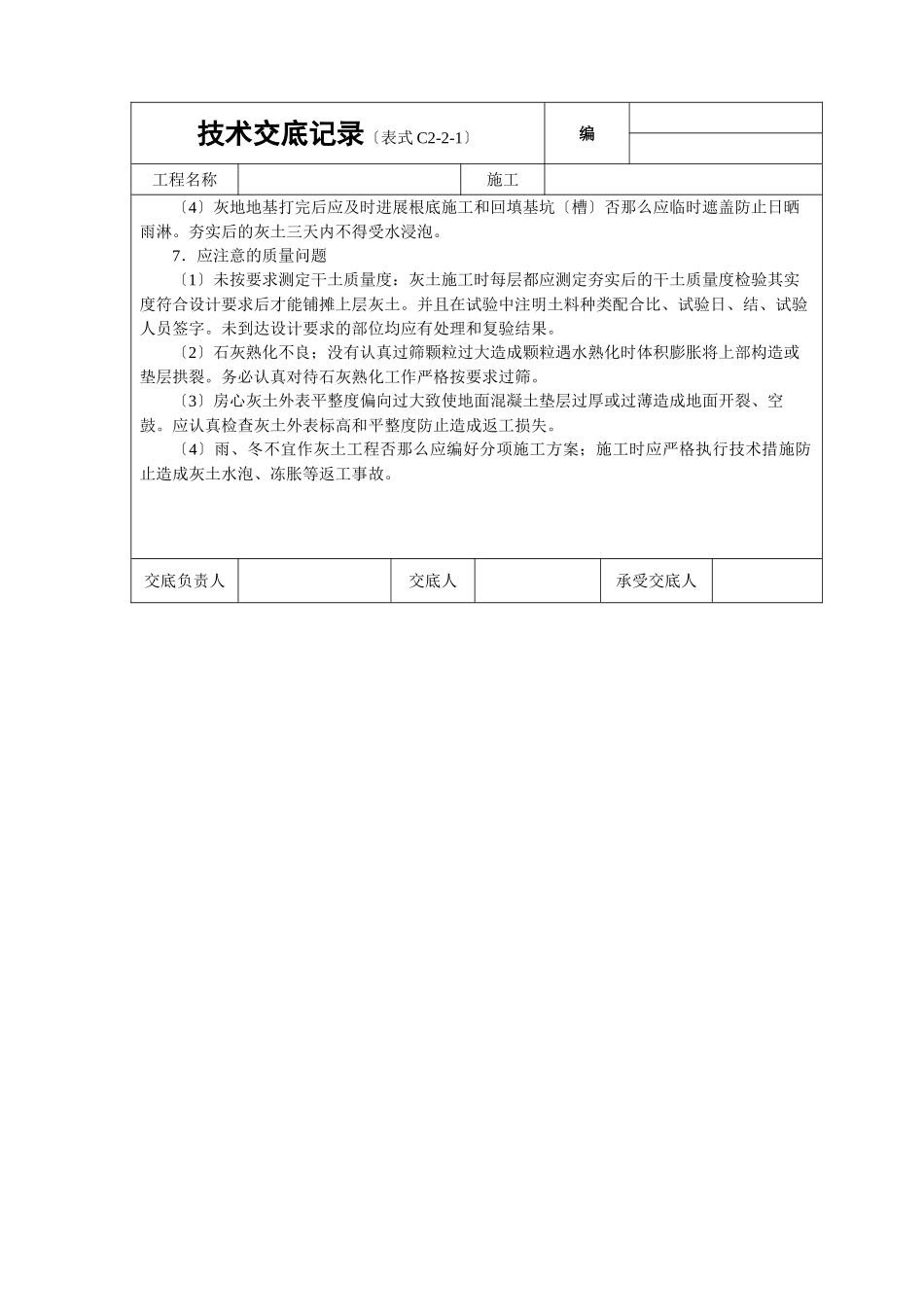

技术交底记录〔表式C2-2-1〕编工程名称施工交底提要:交底内容:灰土地基本技术交底适用于一般工业与民用建筑的基坑、基槽、室内地坪、沟、室外散水等灰土地基或垫层工程。1.材料要求〔1〕土:宜优先采用基槽中挖出的土但不得含有机杂物。使用前应过筛其粒径不大于15mm。含水率应符合规定。〔2〕石灰:应用块灰或生石灰粉;使用前应充分熟化过筛不得含有未熟化的生石灰块其粒径不得大于5mm也不得含有过多的水分。2.主要机具一般应备有木夯、蛙式打夯机、手推车、筛子〔孔径6~10mm和16~20mm两种〕、斗、靠尺、耙子、平头铁锹、胶皮、小线、钢尺等。3.作业条件〔1〕基坑〔槽〕在铺打灰土前必须先行钎探并按设计要求处理完地基办完验槽手续。根底外侧打灰土必须对根底、地下室墙和地下防水层、保护层进展检查并办完隐检手续。现浇混凝土根底墙应到达规定强度。〔2〕当地下水位高于基坑〔槽〕底时施工前应采取排水或降低地下水位的措施。使地下水位经常保持在施工面以下50cm左右。〔3〕施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水率控制范围、铺土厚度和夯打遍数等参数。重要的填方工程其参数应通过压实试验来确定。〔4〕房心灰土和沟灰土应先完成上下水道的安装或沟墙间加固等措施后再进展。并将沟槽、地坪上的积水和有机杂物去除干净。〔5〕施工前测量放线工作应作好程度高程的标志。如在基坑〔槽〕或沟的边坡上每隔3m钉上灰土上平的木橛;在室内和散水的边墙上弹上程度线或在地坪上钉好标高控制的木桩。4.操作工艺工艺流程:验土和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打实→找平验收〔1〕首先检查土质和石灰的材料质量是否符合的要求;然后分别过筛。假如是块灰闷的灰要用6~10mm的筛子过筛;土要用16~20mm筛子过筛。〔2〕灰土拌合:灰土的配合比除设计有特殊规定外一般为2:8或3:7〔体积比〕。根底垫层灰土必须过斗严格控制执行配合比。拌合时必须均匀一致至少翻拌两次;拌合好的灰土颜色应一致。〔3〕灰土施工时应适当控制含水量工地检验是:用手将灰土紧握成团两指轻捏即碎为宜。如土料水分过多或缺乏时应晾干或洒水润湿。〔4〕基坑〔槽〕底或基土外表应将虚土、树叶、木梢、纸片清理干净。〔5〕分层铺灰土:每层的灰土铺摊厚度可根据不同的施工按表1-318选用。技术交底记录〔表式C2-2-1〕编工程名称施工各层虚铺厚度都用木耙找平与坑〔槽〕边壁上的木橛相等或用木折尺、杆检查。灰土虚铺厚度表1-318项次夯具的种类重量〔kg〕虚铺厚度〔mm〕备注1木夯40~80200~250人力打夯落高400~500一夯压半夯2轻型夯实机具—200~250蛙式或柴油打夯机3压路机机重6~10t200~300双轮〔6〕夯打实:夯压的遍数应根据设计要求的干土质量度或现场试验确定。一般不少于三遍。人工打夯应一夯压半夯、夯夯相接行行相连纵横穿插。特别是灰土地基每层夯压后都应用环取土送验。按规定分层取样试验符合要求前方可进展上层施工。〔7〕留接槎符合规定:灰土分段施工时要严格按施工的规定操作不得在墙角、柱基及承重窗间墙下接槎。上下两层灰土的接槎间隔不得小于500mm。当灰土根底标高不同时应作成阶梯形。接槎时应将槎子垂直切齐。〔8〕找平和验收:灰土最上一层完成后应拉线或用靠尺检查标高和平整度。高的地方用铁锹铲平;低的地方补打灰土然后请质量检查人员验收。〔9〕雨、冬施工1〕基坑〔槽〕或沟的灰土应连续进展尽快完成。施工中应防止地面水流入槽坑以免边坡塌方或基土遭到破坏。雨应有防排水措施。刚铺完尚未夯实的灰土如遭雨淋浸泡那么应将积水及松软灰土除去并重新补填新土夯实受浸湿的灰土应在晾干后再夯打实。2〕冬打灰土用的土不得含有冻土块要作到随筛、随拌、随铺、随打、随盖认真执行接槎、留槎和分层夯实的规定。在土壤松散时允许洒盐水。气温在-10℃以下时不宜施工。5.质量〔1〕保证工程1〕基底的土质必须符合设计要求。2〕灰土的干土质量度或贯入度必须符合设计要求和施工的规定。〔2〕根本工程1〕配料正确拌合均匀分层虚铺厚度符合规定夯压实外表无松散、翘皮。2〕留槎和接槎分层留接槎的位置、正确接槎实、平整。...
