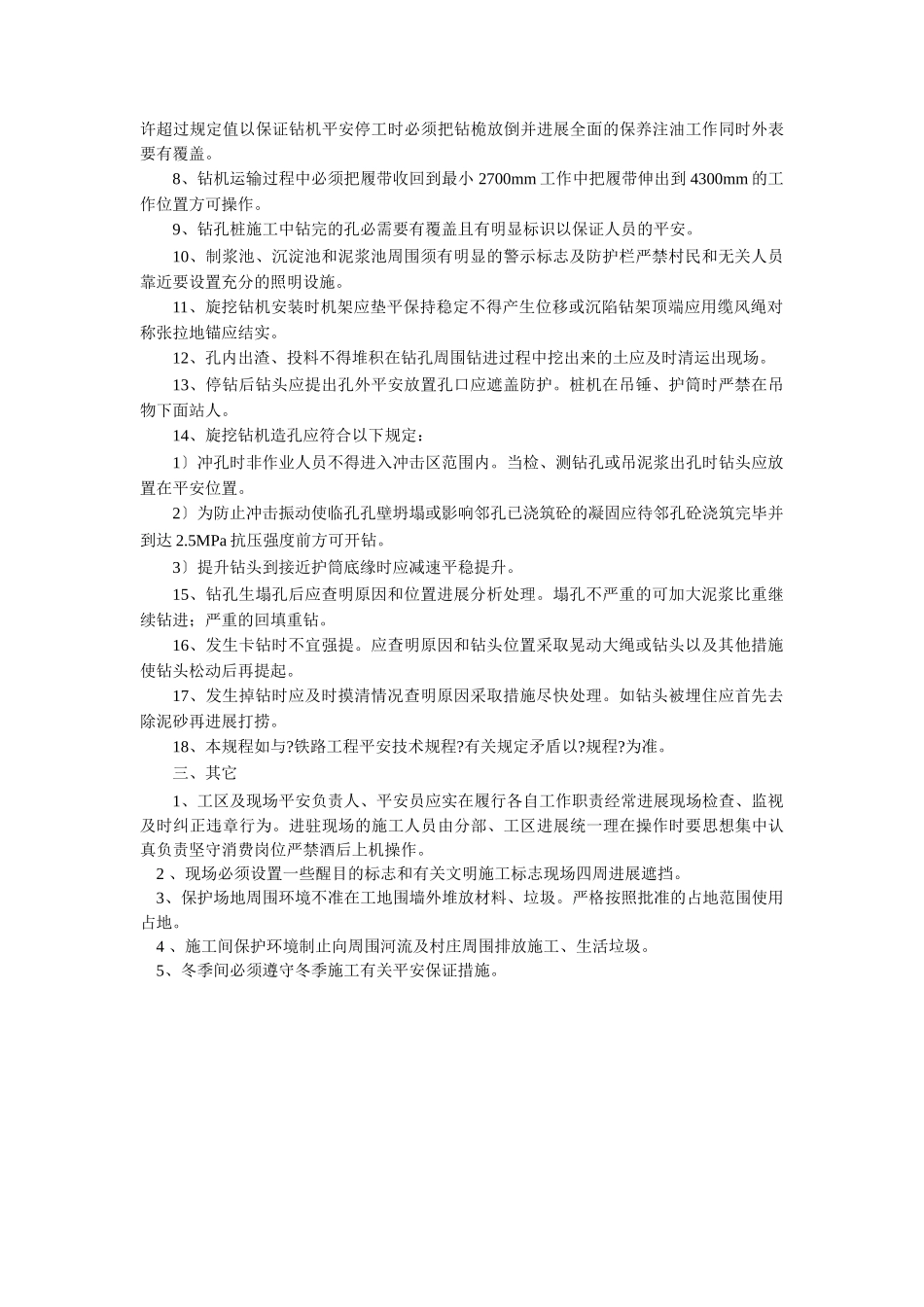

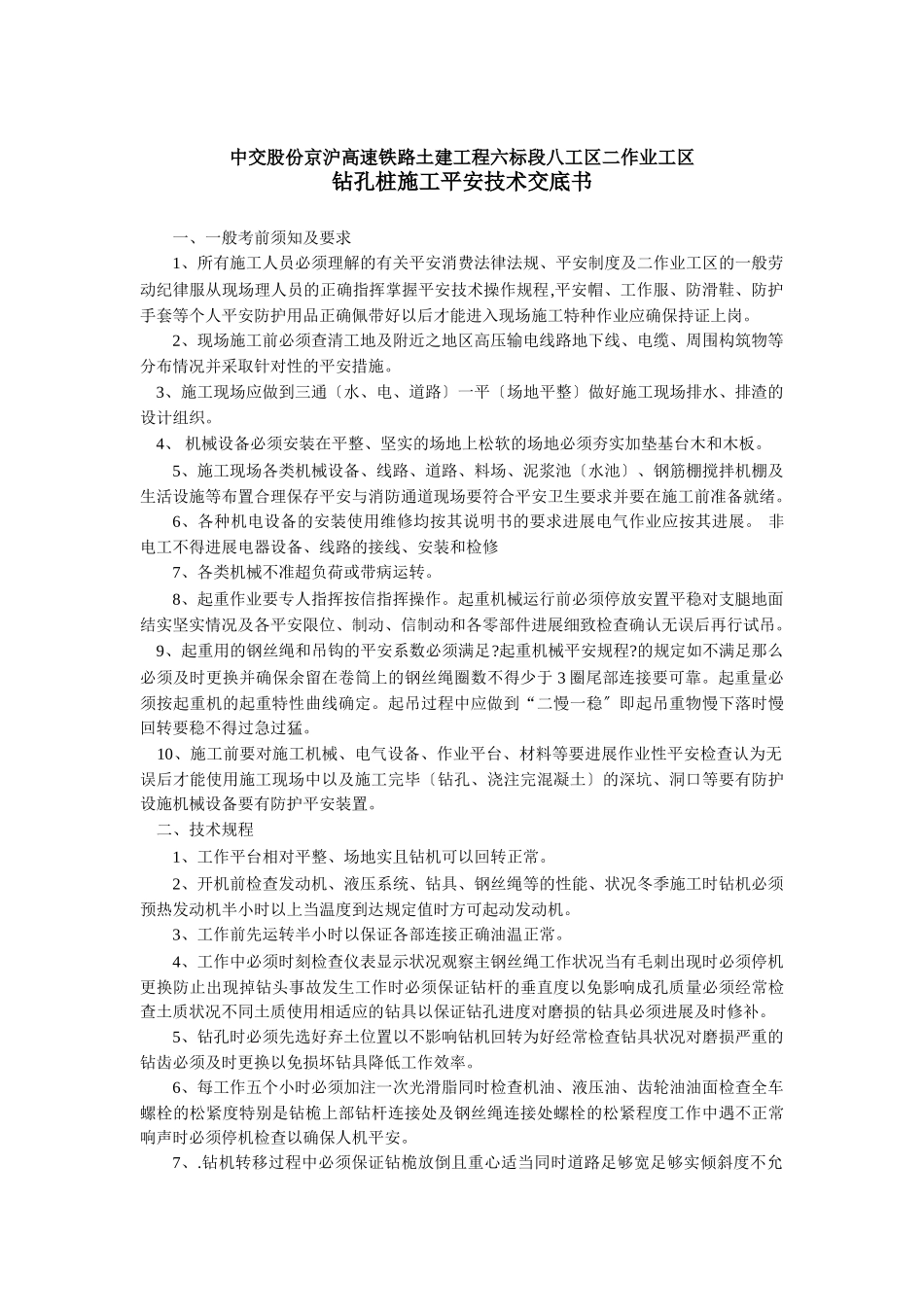

编:中交股份京沪高速铁路土建工程六标段八工区二作业工区安全技术交底记录表工程工程名称:中交股份京沪高速铁路土建工程六标八工区二作业工区工程蕴藻浜特大桥〔DK12+912.92—DK1295+012.41〕交底部门安质部施工工程钻孔灌注桩交底人施工单位中交二公交底时间2021年月日纪要被交底人员签名注:1.经过交底,被交底人认为无疑异后进展会签,不具备本交底书不得开工。2.交底详细内容见附件1。附件1:中交股份京沪高速铁路土建工程六标段八工区二作业工区钻孔桩施工平安技术交底书一、一般考前须知及要求1、所有施工人员必须理解的有关平安消费法律法规、平安制度及二作业工区的一般劳动纪律服从现场理人员的正确指挥掌握平安技术操作规程,平安帽、工作服、防滑鞋、防护手套等个人平安防护用品正确佩带好以后才能进入现场施工特种作业应确保持证上岗。2、现场施工前必须查清工地及附近之地区高压输电线路地下线、电缆、周围构筑物等分布情况并采取针对性的平安措施。3、施工现场应做到三通〔水、电、道路〕一平〔场地平整〕做好施工现场排水、排渣的设计组织。4、机械设备必须安装在平整、坚实的场地上松软的场地必须夯实加垫基台木和木板。5、施工现场各类机械设备、线路、道路、料场、泥浆池〔水池〕、钢筋棚搅拌机棚及生活设施等布置合理保存平安与消防通道现场要符合平安卫生要求并要在施工前准备就绪。6、各种机电设备的安装使用维修均按其说明书的要求进展电气作业应按其进展。非电工不得进展电器设备、线路的接线、安装和检修7、各类机械不准超负荷或带病运转。8、起重作业要专人指挥按信指挥操作。起重机械运行前必须停放安置平稳对支腿地面结实坚实情况及各平安限位、制动、信制动和各零部件进展细致检查确认无误后再行试吊。9、起重用的钢丝绳和吊钩的平安系数必须满足?起重机械平安规程?的规定如不满足那么必须及时更换并确保余留在卷筒上的钢丝绳圈数不得少于3圈尾部连接要可靠。起重量必须按起重机的起重特性曲线确定。起吊过程中应做到“二慢一稳〞即起吊重物慢下落时慢回转要稳不得过急过猛。10、施工前要对施工机械、电气设备、作业平台、材料等要进展作业性平安检查认为无误后才能使用施工现场中以及施工完毕〔钻孔、浇注完混凝土〕的深坑、洞口等要有防护设施机械设备要有防护平安装置。二、技术规程1、工作平台相对平整、场地实且钻机可以回转正常。2、开机前检查发动机、液压系统、钻具、钢丝绳等的性能、状况冬季施工时钻机必须预热发动机半小时以上当温度到达规定值时方可起动发动机。3、工作前先运转半小时以保证各部连接正确油温正常。4、工作中必须时刻检查仪表显示状况观察主钢丝绳工作状况当有毛刺出现时必须停机更换防止出现掉钻头事故发生工作时必须保证钻杆的垂直度以免影响成孔质量必须经常检查土质状况不同土质使用相适应的钻具以保证钻孔进度对磨损的钻具必须进展及时修补。5、钻孔时必须先选好弃土位置以不影响钻机回转为好经常检查钻具状况对磨损严重的钻齿必须及时更换以免损坏钻具降低工作效率。6、每工作五个小时必须加注一次光滑脂同时检查机油、液压油、齿轮油油面检查全车螺栓的松紧度特别是钻桅上部钻杆连接处及钢丝绳连接处螺栓的松紧程度工作中遇不正常响声时必须停机检查以确保人机平安。7、.钻机转移过程中必须保证钻桅放倒且重心适当同时道路足够宽足够实倾斜度不允许超过规定值以保证钻机平安停工时必须把钻桅放倒并进展全面的保养注油工作同时外表要有覆盖。8、钻机运输过程中必须把履带收回到最小2700mm工作中把履带伸出到4300mm的工作位置方可操作。9、钻孔桩施工中钻完的孔必需要有覆盖且有明显标识以保证人员的平安。10、制浆池、沉淀池和泥浆池周围须有明显的警示标志及防护栏严禁村民和无关人员靠近要设置充分的照明设施。11、旋挖钻机安装时机架应垫平保持稳定不得产生位移或沉陷钻架顶端应用缆风绳对称张拉地锚应结实。12、孔内出渣、投料不得堆积在钻孔周围钻进过程中挖出来的土应及时清运出现场。13、停钻后钻头应提出孔外平安放置孔口应遮盖防护。桩机在吊锤、护筒时严禁在吊物下面站人。14、旋挖钻机造孔应符合以下规...
