施工技术交底记录年月日施表-5工程名称头道沟工程B区17、18#楼分部工程装饰分部分项工程名称抹灰分项交底内容:1范围本工艺适用于加气混凝土砌块墙面抹灰工程
2施工准备2
1材料及主要机具2
1水泥:325普通硅酸盐或矿渣硅酸盐水泥
2砂子:中砂;使用前过孔径5mm筛子含泥量不超过5不得含有杂物
3石灰膏:使用前一个月用块状生石灰淋制淋灰用孔径为3mm×3mm的筛子过滤
或使用磨细生石灰粉在沉淀池内贮存用水浸泡不少于3d使其充分熟化石灰膏内不得含有未熟化的颗粒和其他杂质
提早将灰膏捣成灰浆掺入水泥砂浆中搅拌
4纸筋:白纸筋和草纸筋使用前用水浸泡、捣碎
罩面用的纸筋宜用机碾磨细不含杂质
稻草、麦秸应坚韧、枯燥不含杂质纤维长度不得超过30mm
稻草、麦秸使用前应经石灰浆浸泡处理
5麻:必须均匀、柔韧、枯燥不含杂质长度在10~30mm
交底接收交底人接收人施工技术交底记录年月日施表-5工程名称头道沟工程B区17、18#楼分部工程装饰分部分项工程名称抹灰分项交底内容:2

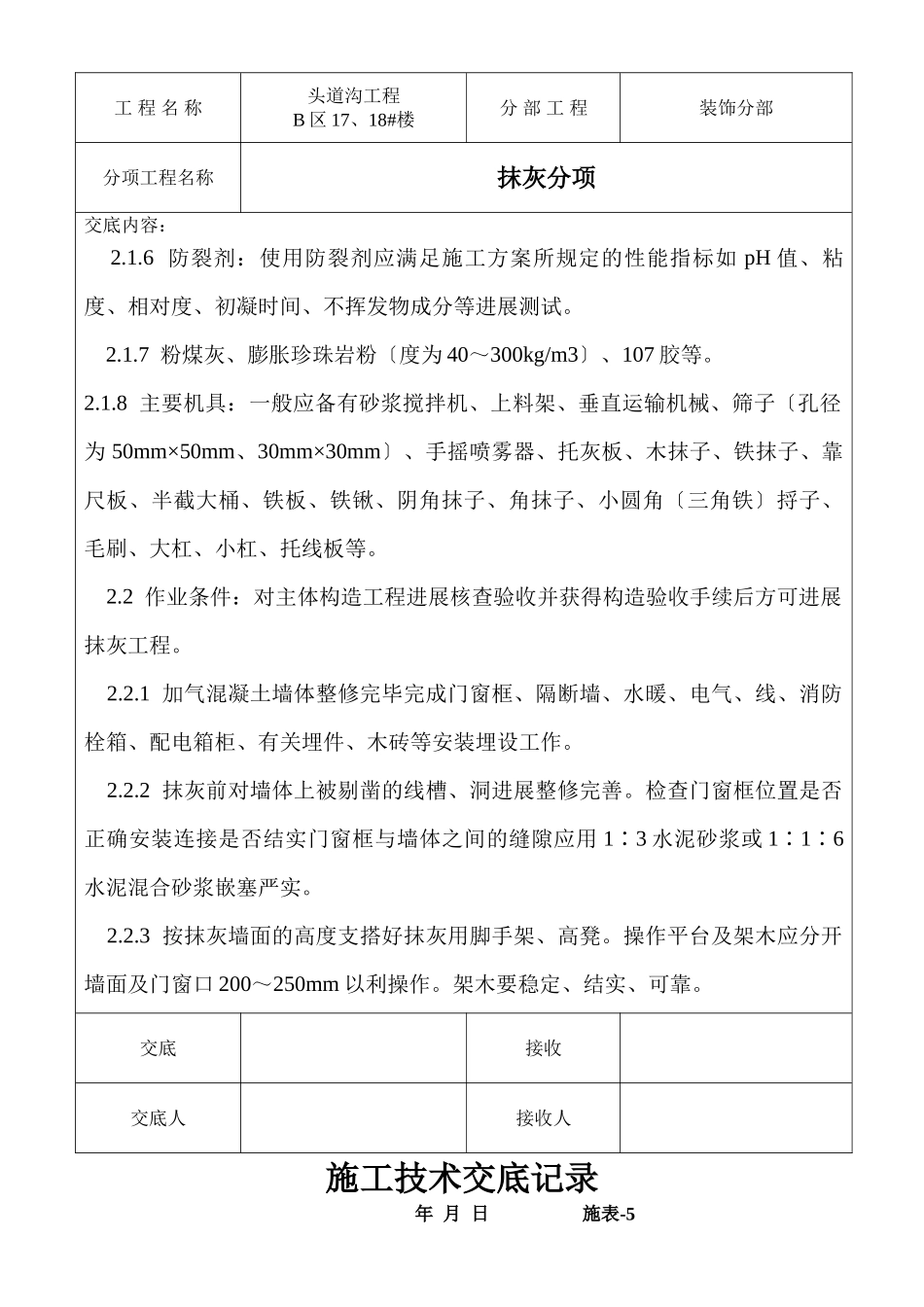

6防裂剂:使用防裂剂应满足施工方案所规定的性能指标如pH值、粘度、相对度、初凝时间、不挥发物成分等进展测试
7粉煤灰、膨胀珍珠岩粉〔度为40~300kg/m3〕、107胶等
8主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子〔孔径为50mm×50mm、30mm×30mm〕、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、角抹子、小圆角〔三角铁〕捋子、毛刷、大杠、小杠、托线板等
2作业条件:对主体构造工程进展核查验收并获得构造验收手续后方可进展抹灰工程
1加气混凝土墙体整修完毕完成门窗框、隔断墙、水暖、电气、线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作
2抹灰前对墙体上被剔凿的线槽、洞进
