义乌凤凰名城住宅工程〔SBS加瓦屋面工程〕监理实施细那么浙江大学建立监理义乌凤凰名城二标工程工程监理部2007年9月一、屋面工程质量监理的根本规定1、审查分包施工的资质有否防水工程资质和质量保证条件及措施
要求分包方编制屋面防水工程的施工方案
施工人员要持证上岗
2、对进场的建筑原材料尤其对SBS防水卷材、发泡聚苯保温板、聚氨乙烯泡沫塑料板及波形彩瓦脊瓦等必须填报建筑材料报审表按主体工程建材要求进展复试核验
对未经核验的建筑材料、成品、半成品一律不准进入施工现场
3、催促施工做好屋面基层处理尤其对于天沟及屋面各交角处清理干净
4、屋面避雷带施工严禁穿透屋面构造防水混凝土层
5、防水卷材的施工必须晴天基层充分干躁后施工确保粘结实、无气泡和空鼓现象
6、催促施工方对试块进展养护和及时送检
对测试不合格的业主和设计采取有效措施
7、防水工程施工前监理催促施工方并检验屋面有无渗漏及积水现象屋面排水系统是否通畅
这项检验监理平时在雨后检查
或对坡屋面持续淋水2小时观察检查
对部分少量的平屋面采取蓄水试验蓄水时间≥24小时
8对屋面天沟必须作24小时的蓄水试验〔落水口处作临时堵塞〕蓄水高度不小于50MM或天沟放满
放水时天沟内不得有积水

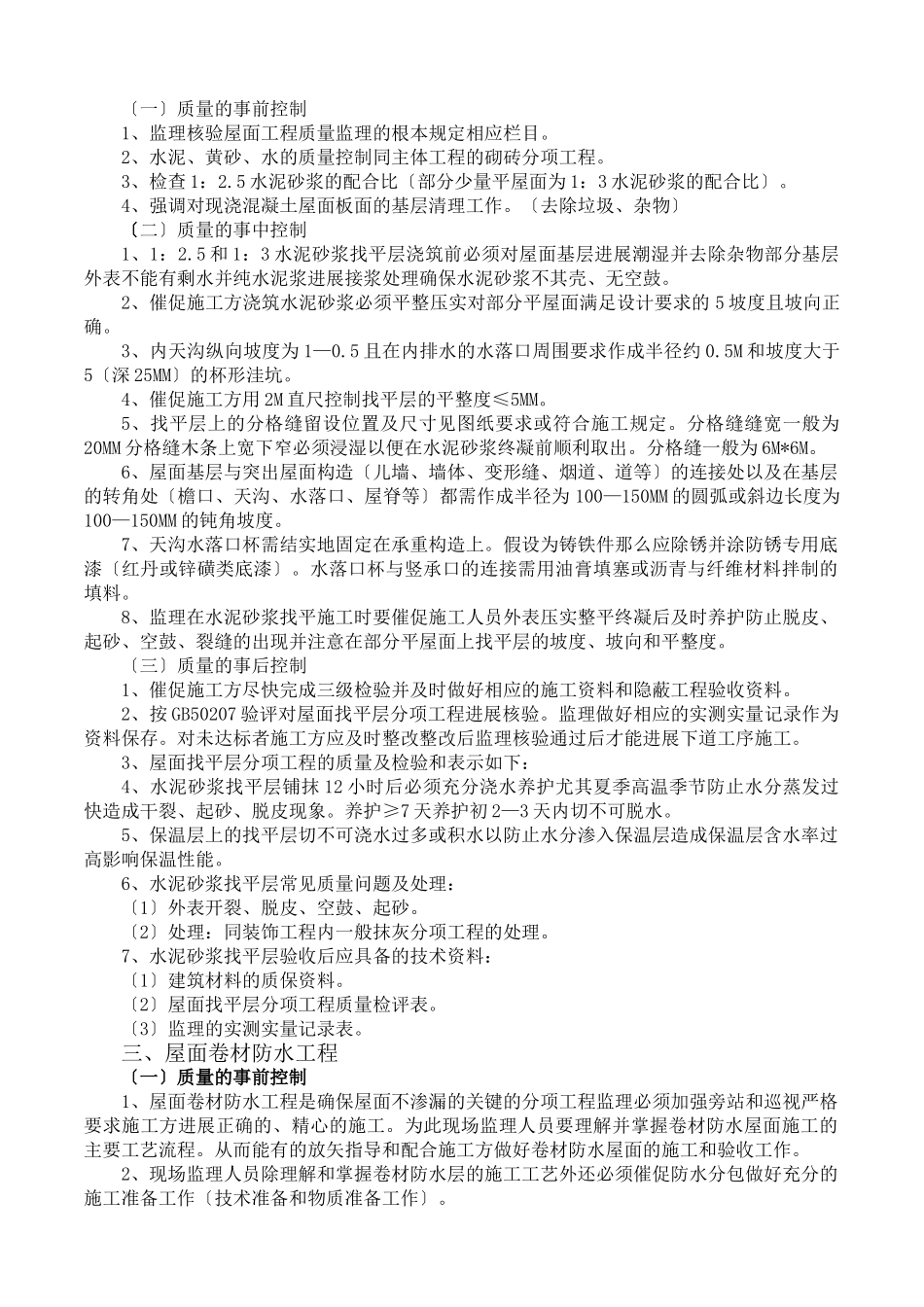

二、屋面找平层工程〔一〕质量的事前控制1、监理核验屋面工程质量监理的根本规定相应栏目
2、水泥、黄砂、水的质量控制同主体工程的砌砖分项工程
3、检查1:2
5水泥砂浆的配合比〔部分少量平屋面为1:3水泥砂浆的配合比〕
4、强调对现浇混凝土屋面板面的基层清理工作
〔去除垃圾、杂物〕〔二〕质量的事中控制1、1:2
5和1:3水泥砂浆找平层浇筑前必须对屋面基层进展潮湿并去除杂物部分基层外表不能有剩水并纯水泥浆进展接浆处理确保水泥砂浆不其壳、无空鼓
2、催促施工方浇筑水泥砂浆必须平整压实对部分平屋面满足设计要求的5坡度且坡向正确
3、内天沟纵向坡度为1—0
