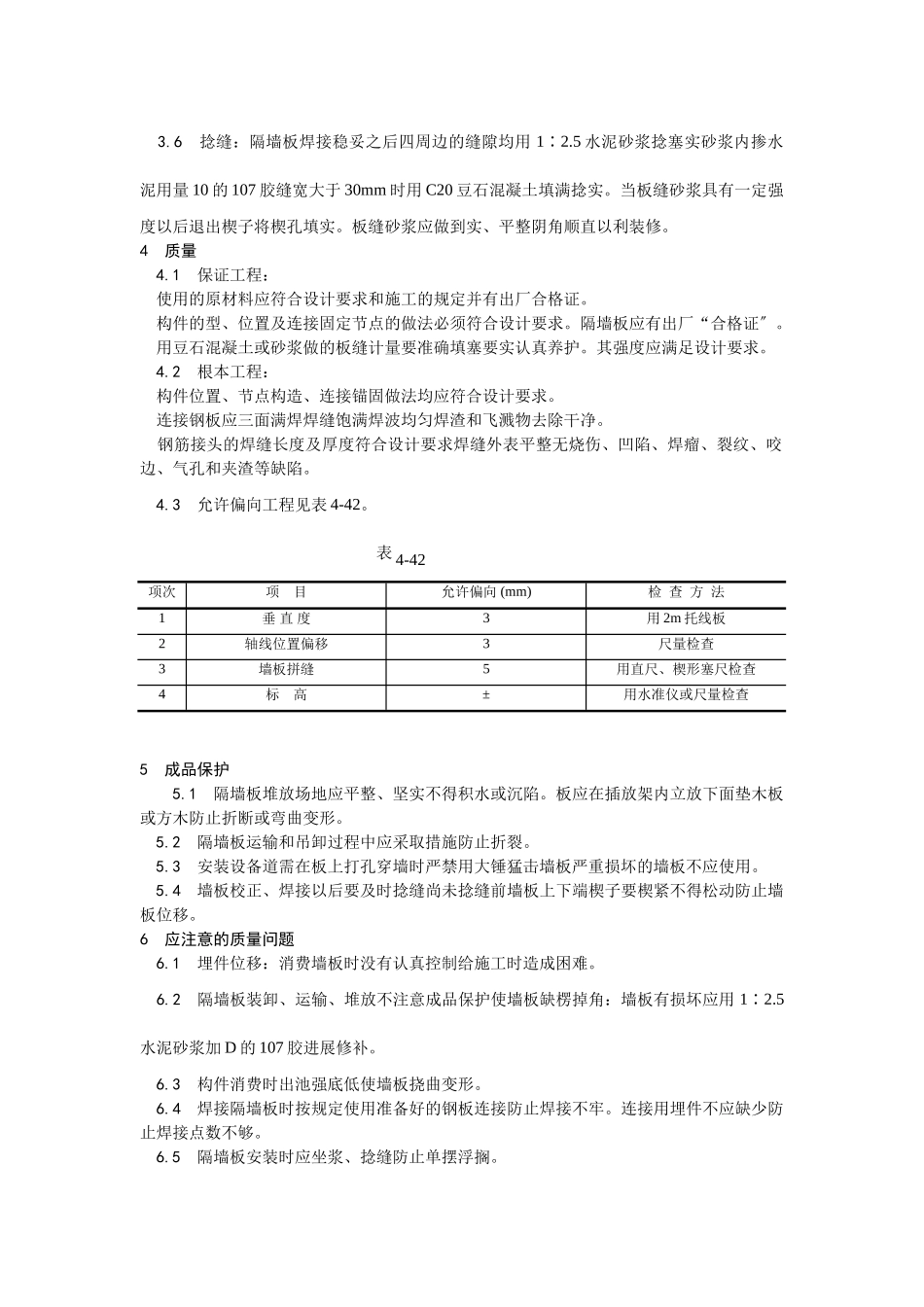

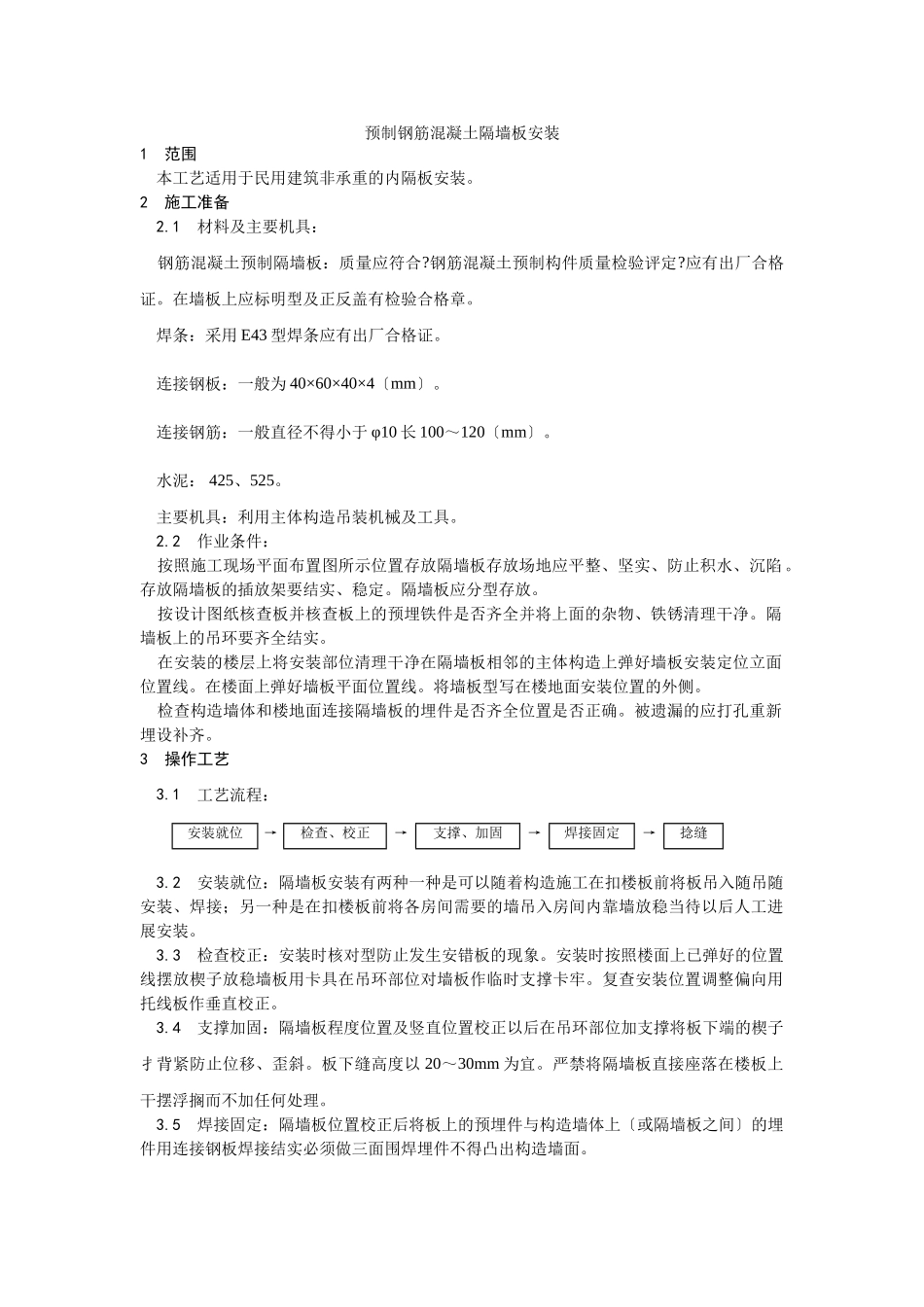

预制钢筋混凝土隔墙板安装1范围本工艺适用于民用建筑非承重的内隔板安装
2施工准备2
1材料及主要机具:钢筋混凝土预制隔墙板:质量应符合
钢筋混凝土预制构件质量检验评定
应有出厂合格证
在墙板上应标明型及正反盖有检验合格章
焊条:采用E43型焊条应有出厂合格证
连接钢板:一般为40×60×40×4〔mm〕
连接钢筋:一般直径不得小于φ10长100~120〔mm〕
水泥:425、525
主要机具:利用主体构造吊装机械及工具
2作业条件:按照施工现场平面布置图所示位置存放隔墙板存放场地应平整、坚实、防止积水、沉陷
存放隔墙板的插放架要结实、稳定
隔墙板应分型存放
按设计图纸核查板并核查板上的预埋铁件是否齐全并将上面的杂物、铁锈清理干净
隔墙板上的吊环要齐全结实
在安装的楼层上将安装部位清理干净在隔墙板相邻的主体构造上弹好墙板安装定位立面位置线
在楼面上弹好墙板平面位置线
将墙板型写在楼地面安装位置的外侧
检查构造墙体和楼地面连接隔墙板的埋件是否齐全位置是否正确
被遗漏的应打孔重新埋设补齐
3操作工艺3
1工艺流程:安装就位→检查、校正→支撑、加固→焊接固定→捻缝3
2安装就位:隔墙板安装有两种一种是可以随着构造施工在扣楼板前将板吊入随吊随安装、焊接;另一种是在扣楼板前将各房间需要的墙吊入房间内靠墙放稳当待以后人工进展安装
3检查校正:安装时核对型防止发生安错板的现象
安装时按照楼面上已弹好的位置线摆放楔子放稳墙板用卡具在吊环部位对墙板作临时支撑卡牢
复查安装位置调整偏向用托线板作垂直校正
4支撑加固:隔墙板程度位置及竖直位置校正以后在吊环部位加支撑将板下端的楔子扌背紧防止位移、歪斜
板下缝高度以20~30mm为宜
严禁将隔墙板直接座落在楼板上干摆浮搁而不加任何处理
5焊接固定:隔墙板位置校正后将板上的预埋件与构造墙体上〔或隔墙板之间〕的埋件用连接钢板焊接结实必须做
