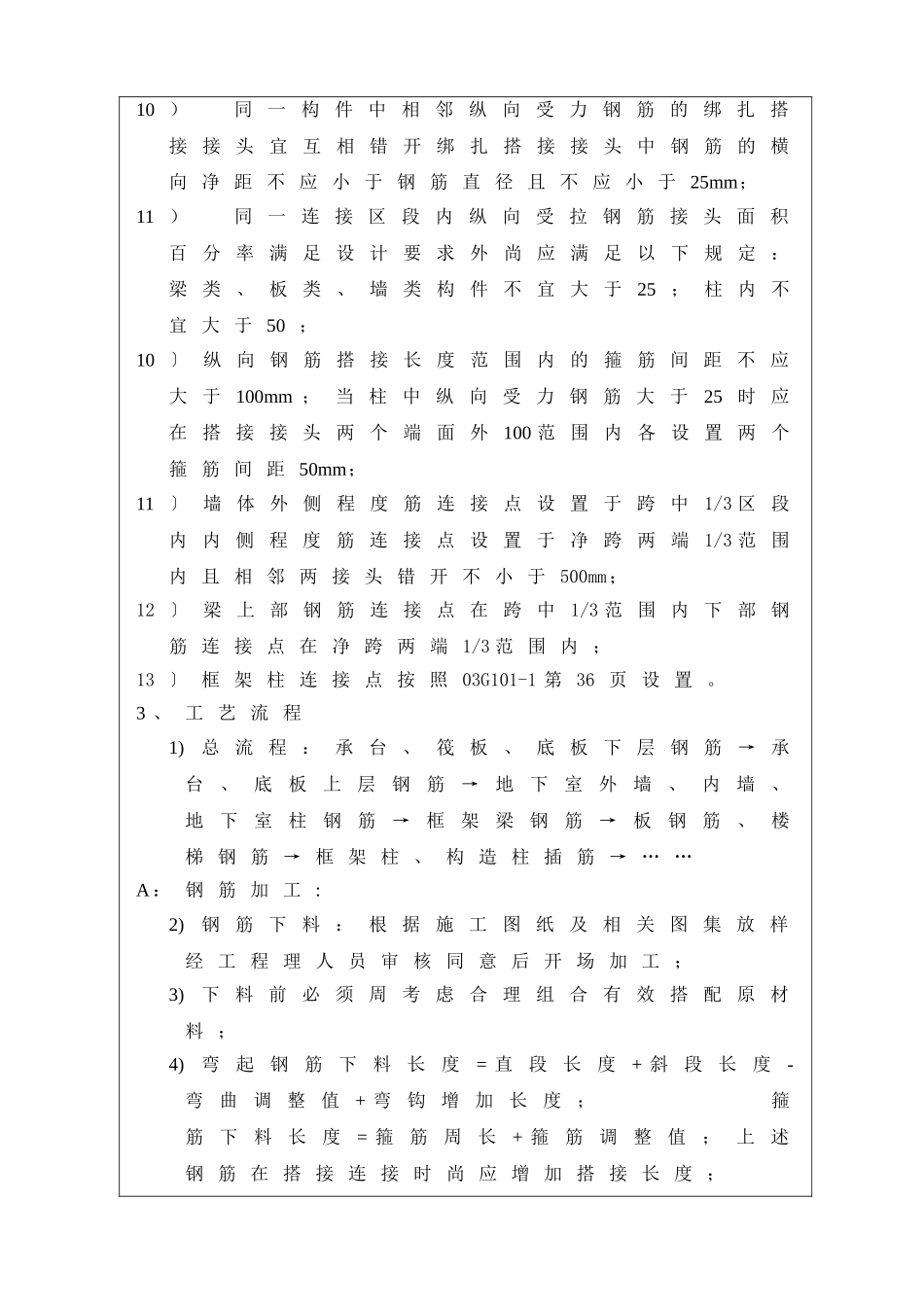

技术交底记录XXJJFXH
001工程名称施工交底部位地下室、主体分项工程名称钢筋工程交底内容:1、施工准备;1)根据施工方案由钢筋施工班组提料工程部核实后成批进场;进场后按规格分类堆放整齐堆放在高于地面≥200mm的混凝土墩上并挂好标识牌;2)地下室底板、承台采用自制50mm厚砼垫块保护层墙、柱、梁及板采用塑料垫块做保护层支撑按图纸设计要求做法;根底底板绑完下层钢筋后摆放钢筋马凳〔钢筋马凳间距为1500mm〕之后即可绑上层钢筋的纵横两个方向的钢筋并在定位钢筋上划间距分档标志绑扎同下层钢筋
3)现场施工人员根据设计图纸进展钢筋放样经技术部门审核后进展钢筋加工;4)根据现场工程量和总进度方案要求在钢筋绑扎上至少投入100人钢筋制作20人并根据情况昼换班加紧施工;5)机具:调直机、切断机、弯曲成型机、对焊机、电焊机、钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子线绳;6)施工场地清理干净无砂浆、石子等建筑垃圾;轴线、钢筋位置弹线完成;7)钢筋加工和绑扎严格按照施工蓝图和交底的相关图集施工;2、连接1)底板、承台、筏板钢筋采用机械连接对焊和搭接焊相结合的方式搭接焊采用单面焊;2)框架梁、根底梁内纵向钢筋、采用机械连接或焊接接头其中直径大于或等于16的钢筋采用机械连接接头
3)非框架梁上部纵筋及板内纵向钢筋、墙内竖向及程度钢筋采用搭接连接
受力纵筋的接头宜设在受力较小处
同一根钢筋上宜少设接头
机械连接的方式为墩头直螺纹4)地下室剪力墙钢、人防墙钢筋采用对焊;5)钢筋直径≥28的框架柱采用直螺纹套筒连接直径
