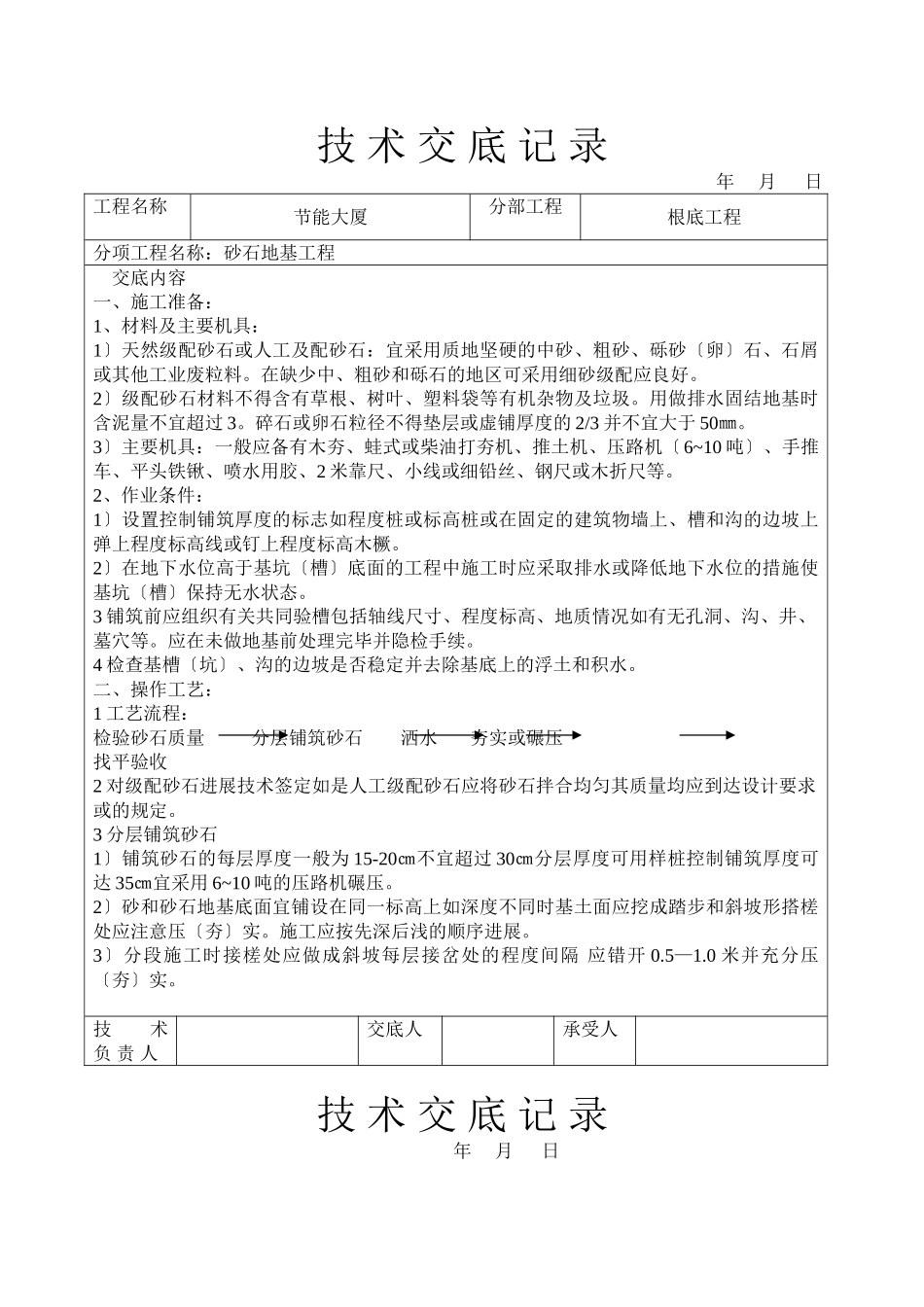

技术交底记录年月日工程名称节能大厦分部工程根底工程分项工程名称:砂石地基工程交底内容一、施工准备:1、材料及主要机具:1〕天然级配砂石或人工及配砂石:宜采用质地坚硬的中砂、粗砂、砾砂〔卵〕石、石屑或其他工业废粒料
在缺少中、粗砂和砾石的地区可采用细砂级配应良好
2〕级配砂石材料不得含有草根、树叶、塑料袋等有机杂物及垃圾
用做排水固结地基时含泥量不宜超过3
碎石或卵石粒径不得垫层或虚铺厚度的2/3并不宜大于50㎜
3〕主要机具:一般应备有木夯、蛙式或柴油打夯机、推土机、压路机〔6~10吨〕、手推车、平头铁锹、喷水用胶、2米靠尺、小线或细铅丝、钢尺或木折尺等
2、作业条件:1〕设置控制铺筑厚度的标志如程度桩或标高桩或在固定的建筑物墙上、槽和沟的边坡上弹上程度标高线或钉上程度标高木橛
2〕在地下水位高于基坑〔槽〕底面的工程中施工时应采取排水或降低地下水位的措施使基坑〔槽〕保持无水状态
3铺筑前应组织有关共同验槽包括轴线尺寸、程度标高、地质情况如有无孔洞、沟、井、墓穴等
应在未做地基前处理完毕并隐检手续
4检查基槽〔坑〕、沟的边坡是否稳定并去除基底上的浮土和积水
二、操作工艺:1工艺流程:检验砂石质量分层铺筑砂石洒水夯实或碾压找平验收2对级配砂石进展技术签定如是人工级配砂石应将砂石拌合均匀其质量均应到达设计要求或的规定
3分层铺筑砂石1〕铺筑砂石的每层厚度一般为15-20㎝不宜超过30㎝分层厚度可用样桩控制铺筑厚度可达35㎝宜采用6~10吨的压路机碾压
2〕砂和砂石地基底面宜铺设在同一标高上如深度不同时基土面应挖成踏步和斜坡形搭槎处应注意压〔夯〕实
施工应按先深后浅的顺序进展
3〕分段施工时接槎处应做成斜坡每层接岔处的程度间隔应错开0

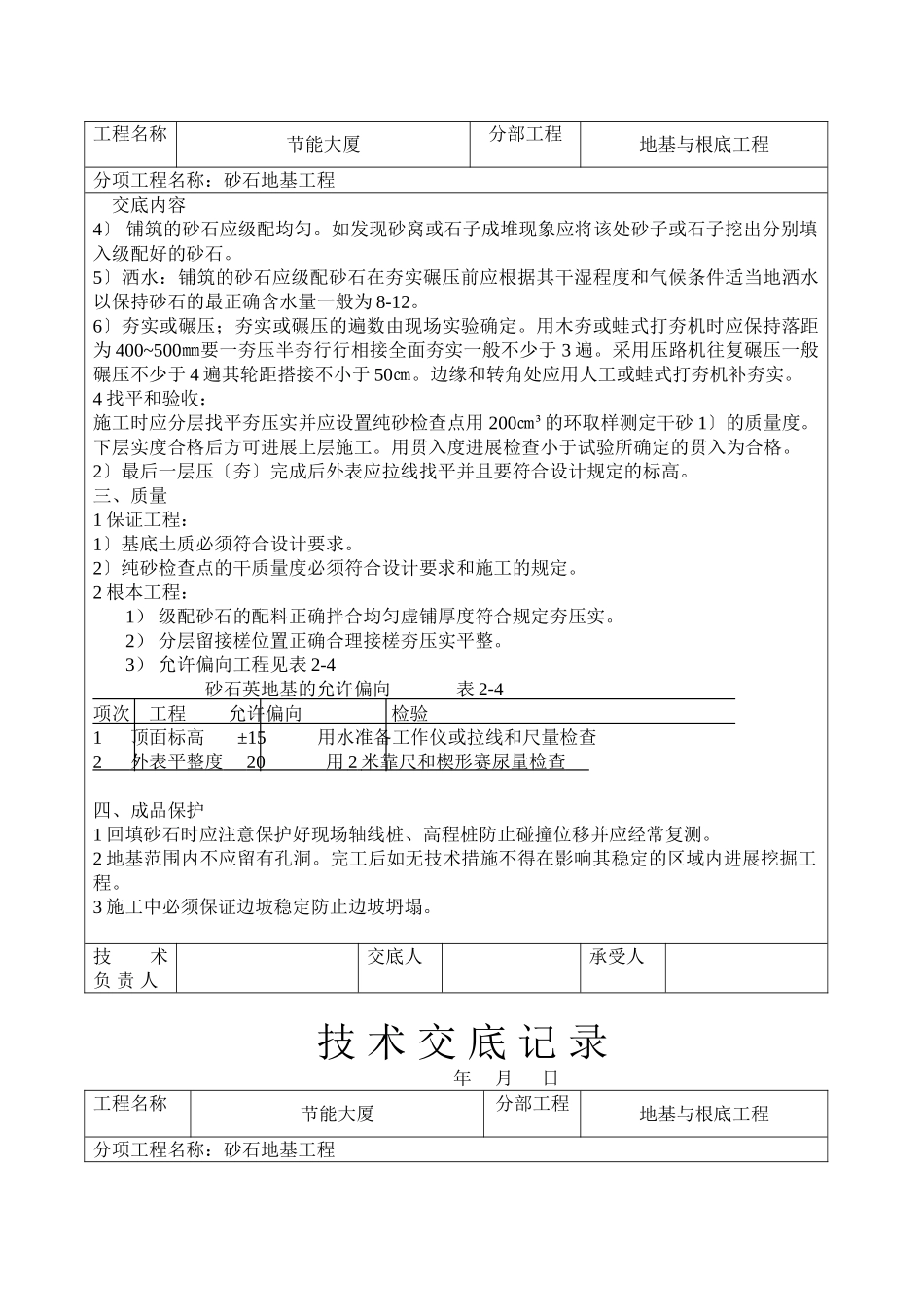

0米并充分压〔夯〕实

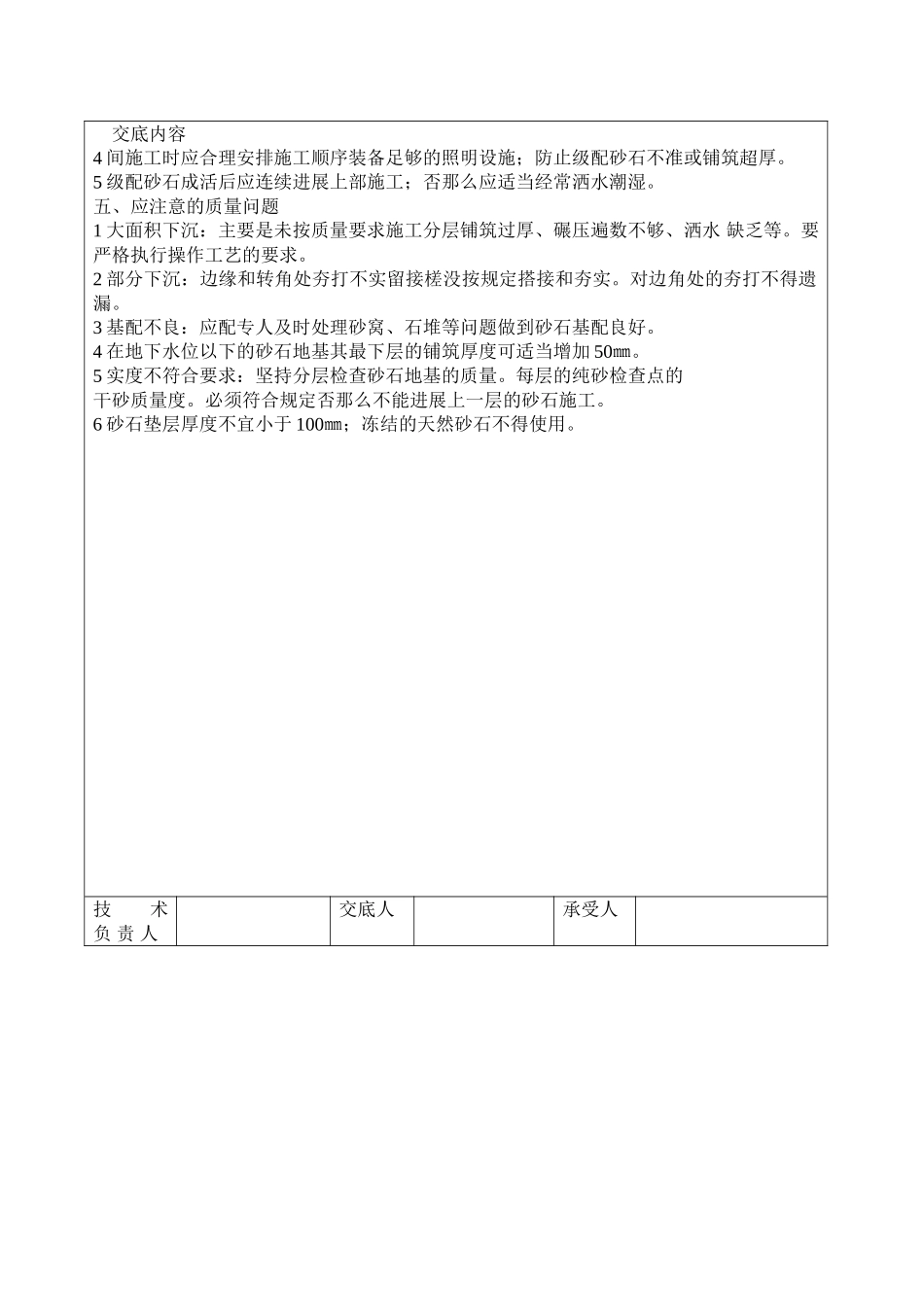

技术负责人交底人承受人技术交底记录年月日工程名称节能大厦分部工程地基与根底工程分项工程名称:砂石地基工程交底内容4〕铺
