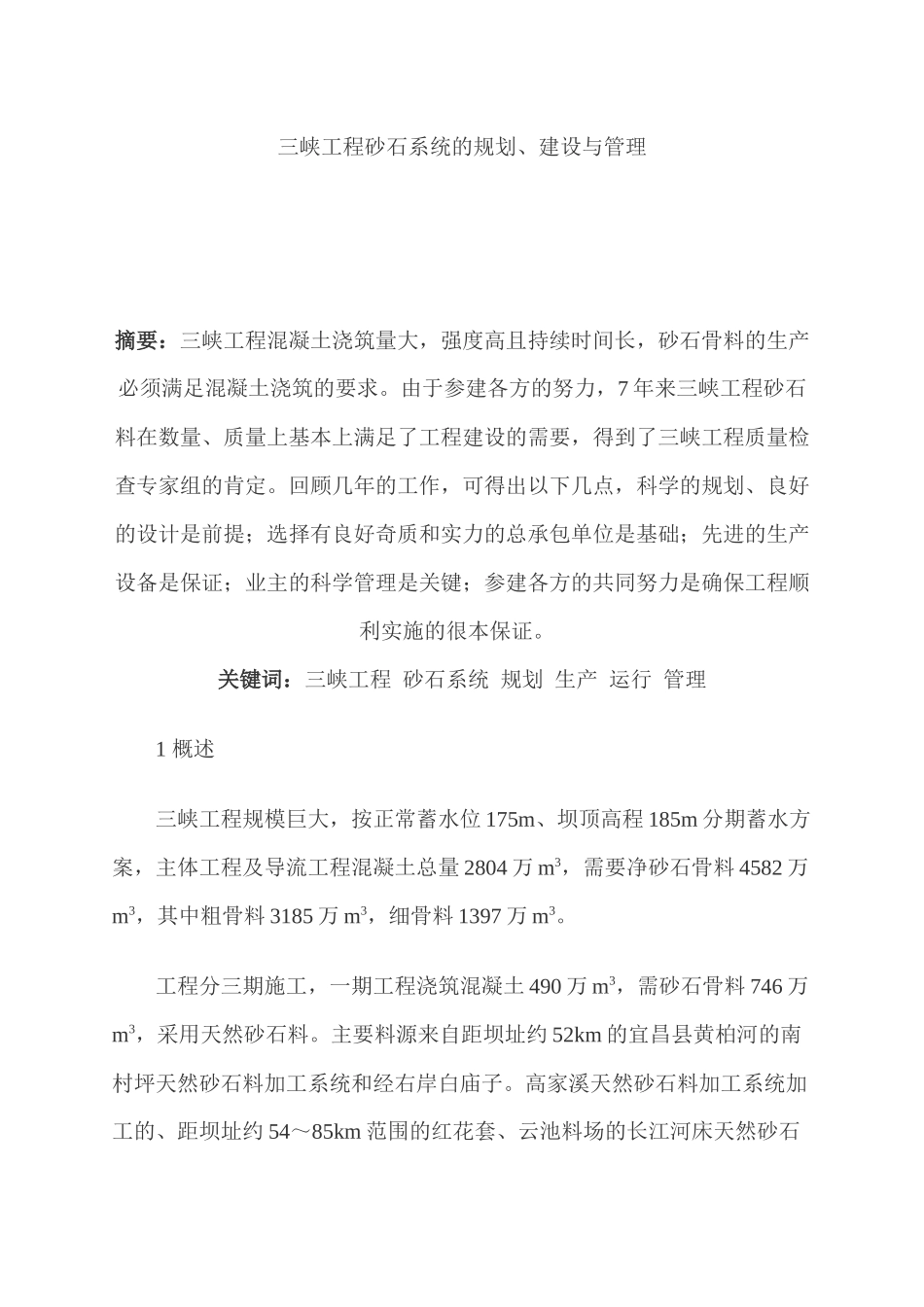

三峡工程砂石系统的规划、建设与管理摘要:三峡工程混凝土浇筑量大,强度高且持续时间长,砂石骨料的生产必须满足混凝土浇筑的要求
由于参建各方的努力,7 年来三峡工程砂石料在数量、质量上基本上满足了工程建设的需要,得到了三峡工程质量检查专家组的肯定
回顾几年的工作,可得出以下几点,科学的规划、良好的设计是前提;选择有良好奇质和实力的总承包单位是基础;先进的生产设备是保证;业主的科学管理是关键;参建各方的共同努力是确保工程顺利实施的很本保证
关键词:三峡工程 砂石系统 规划 生产 运行 管理 1 概述 三峡工程规模巨大,按正常蓄水位 175m、坝顶高程 185m 分期蓄水方案,主体工程及导流工程混凝土总量 2804 万 m3,需要净砂石骨料 4582 万m3,其中粗骨料 3185 万 m3,细骨料 1397 万 m3
工程分三期施工,一期工程浇筑混凝土 490 万 m3,需砂石骨料 746 万m3,采用天然砂石料
主要料源来自距坝址约 52km 的宜昌县黄柏河的南村坪天然砂石料加工系统和经右岸白庙子
高家溪天然砂石料加工系统加工的、距坝址约 54~85km 范围的红花套、云池料场的长江河床天然砂石料
二期工程浇筑混凝土 1759 万 m3,需砂石骨料 2699 万 m3,三期工程浇筑混凝土 555 万 m3,需砂石骨料 851 万 m3,全部采用古树岭和下岸溪人工砂石料加工系统生产的人工砂石骨料

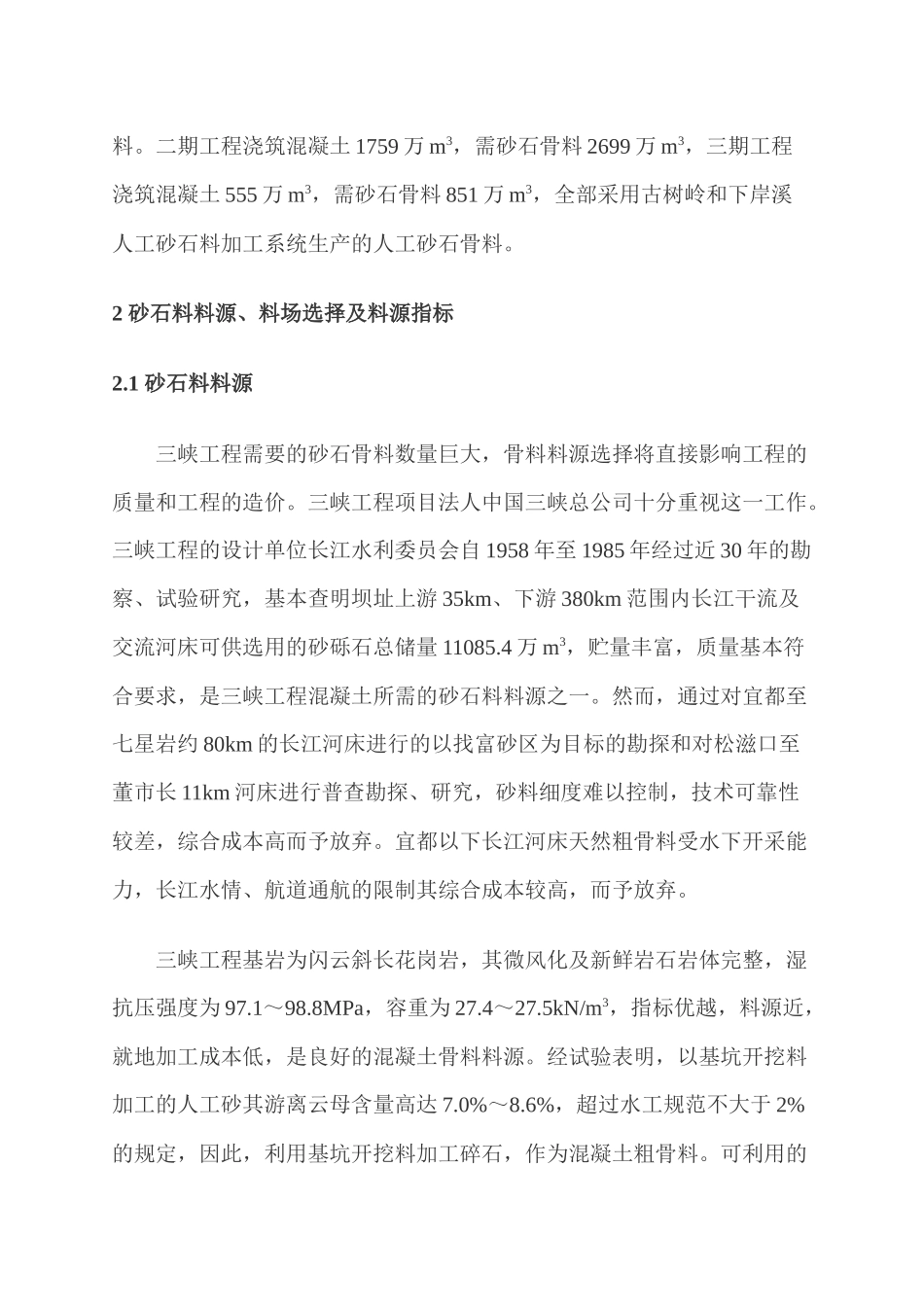

2 砂石料料源、料场选择及料源指标2
1 砂石料料源 三峡工程需要的砂石骨料数量巨大,骨料料源选择将直接影响工程的质量和工程的造价
三峡工程项目法人中国三峡总公司十分重视这一工作
三峡工程的设计单位长江水利委员会自 1958 年至 1985 年经过近 30 年的勘察、试验研究,基本查明坝址上游 35km、下游 380km 范围内长江干流及交流河床可供选用的砂砾石总储量 11085
