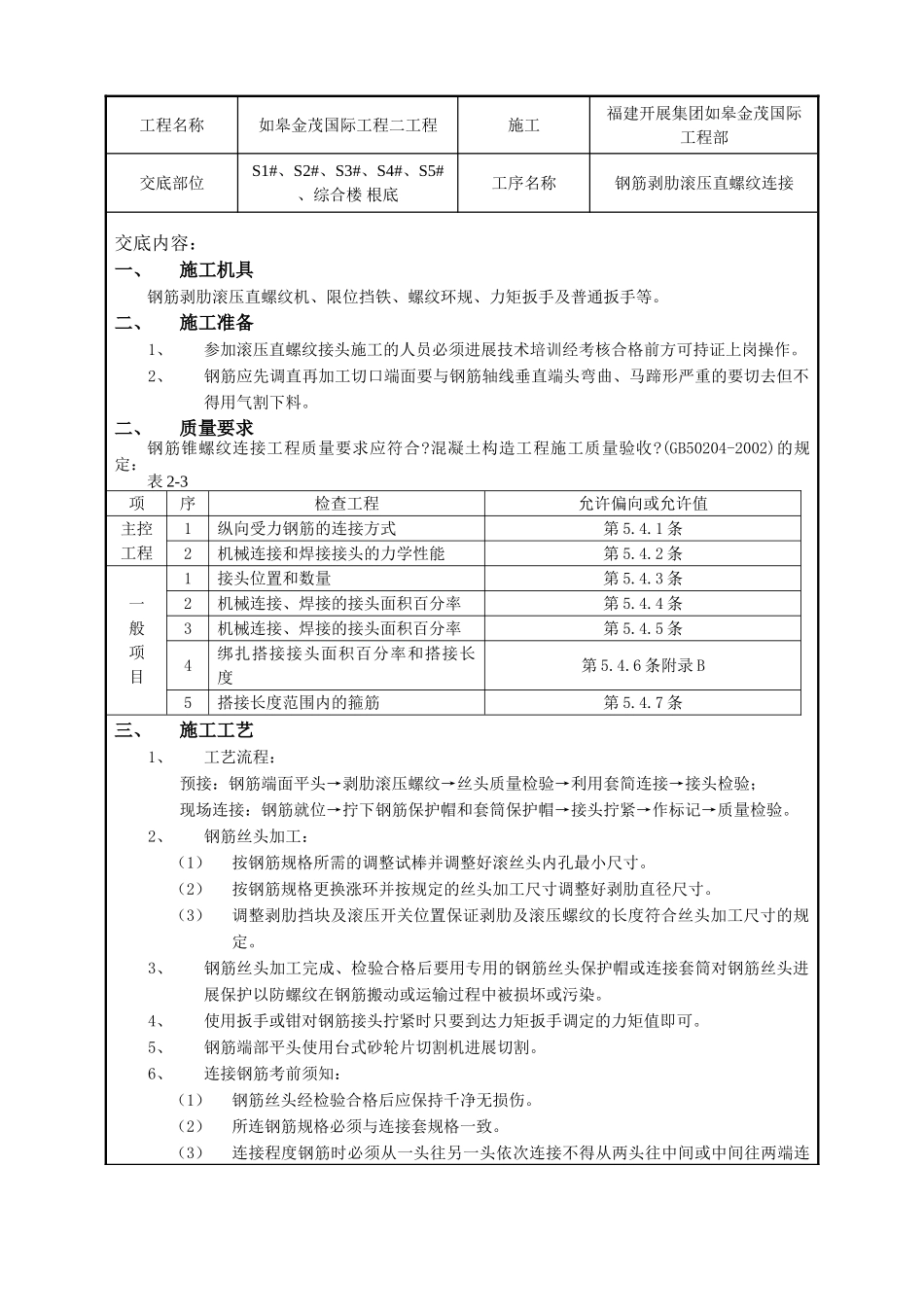

工程名称如皋金茂国际工程二工程施工福建开展集团如皋金茂国际工程部交底部位S1#、S2#、S3#、S4#、S5#、综合楼根底工序名称钢筋剥肋滚压直螺纹连接交底内容:一、施工机具钢筋剥肋滚压直螺纹机、限位挡铁、螺纹环规、力矩扳手及普通扳手等
二、施工准备1、参加滚压直螺纹接头施工的人员必须进展技术培训经考核合格前方可持证上岗操作
2、钢筋应先调直再加工切口端面要与钢筋轴线垂直端头弯曲、马蹄形严重的要切去但不得用气割下料
二、质量要求钢筋锥螺纹连接工程质量要求应符合
混凝土构造工程施工质量验收
(GB50204-2002)的规定:表2-3项序检查工程允许偏向或允许值主控工程1纵向受力钢筋的连接方式第5
1条2机械连接和焊接接头的力学性能第5
2条一般项目1接头位置和数量第5
3条2机械连接、焊接的接头面积百分率第5
4条3机械连接、焊接的接头面积百分率第5
5条4绑扎搭接接头面积百分率和搭接长度第5
6条附录B5搭接长度范围内的箍筋第5
7条三、施工工艺1、工艺流程:预接:钢筋端面平头→剥肋滚压螺纹→丝头质量检验→利用套简连接→接头检验;现场连接:钢筋就位→拧下钢筋保护帽和套筒保护帽→接头拧紧→作标记→质量检验
2、钢筋丝头加工:(1)按钢筋规格所需的调整试棒并调整好滚丝头内孔最小尺寸

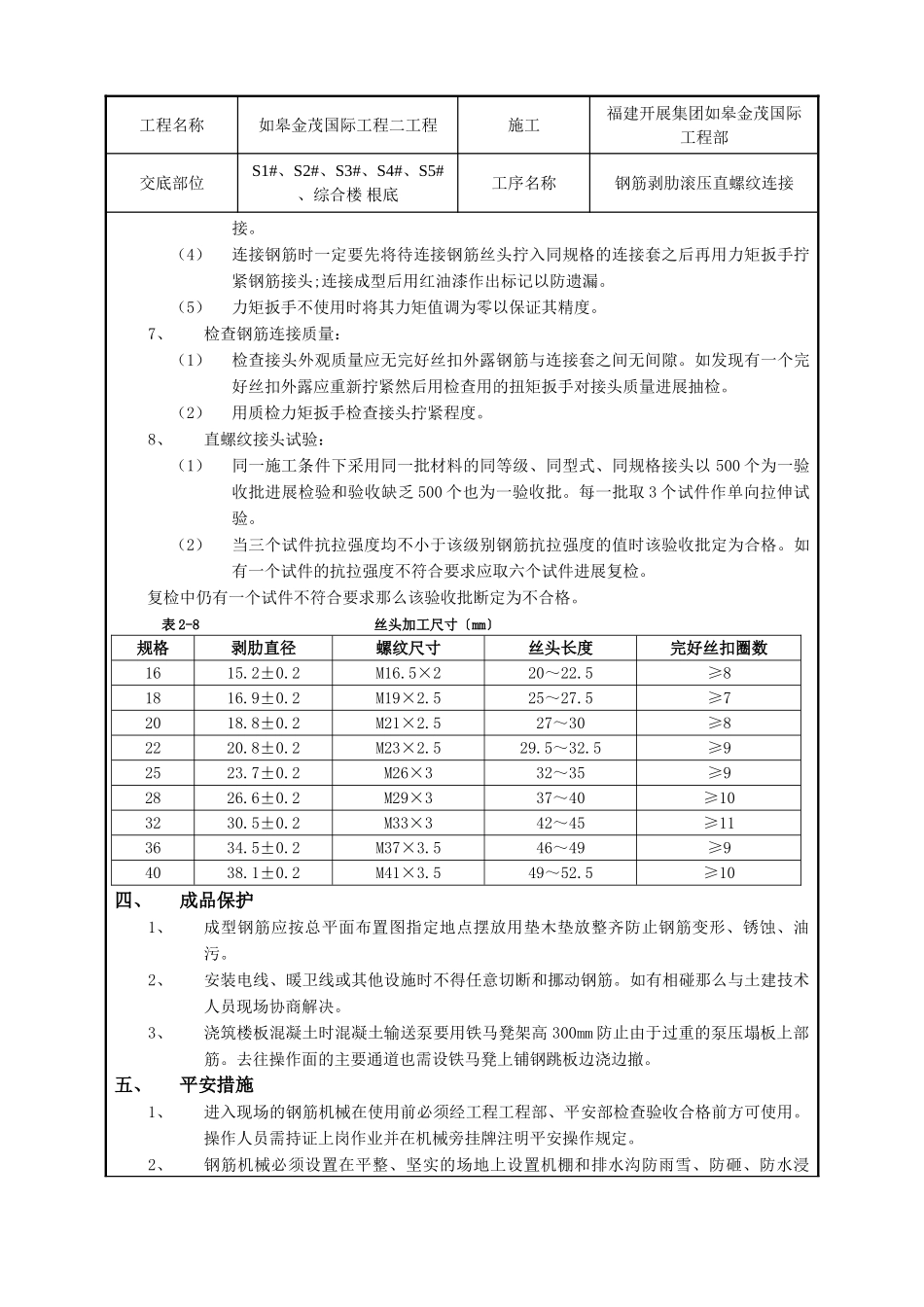

(2)按钢筋规格更换涨环并按规定的丝头加工尺寸调整好剥肋直径尺寸
(3)调整剥肋挡块及滚压开关位置保证剥肋及滚压螺纹的长度符合丝头加工尺寸的规定
3、钢筋丝头加工完成、检验合格后要用专用的钢筋丝头保护帽或连接套筒对钢筋丝头进展保护以防螺纹在钢筋搬动或运输过程中被损坏或污染
4、使用扳手或钳对钢筋接头拧紧时只要到达力矩扳手调定的力矩值即可
5、钢筋端部平头使用台式砂轮片切割机进展切割
6、连接钢筋考前须知:(1)钢筋丝头经检验合格后应保持千净无损伤
(2)所连钢筋规格必须
