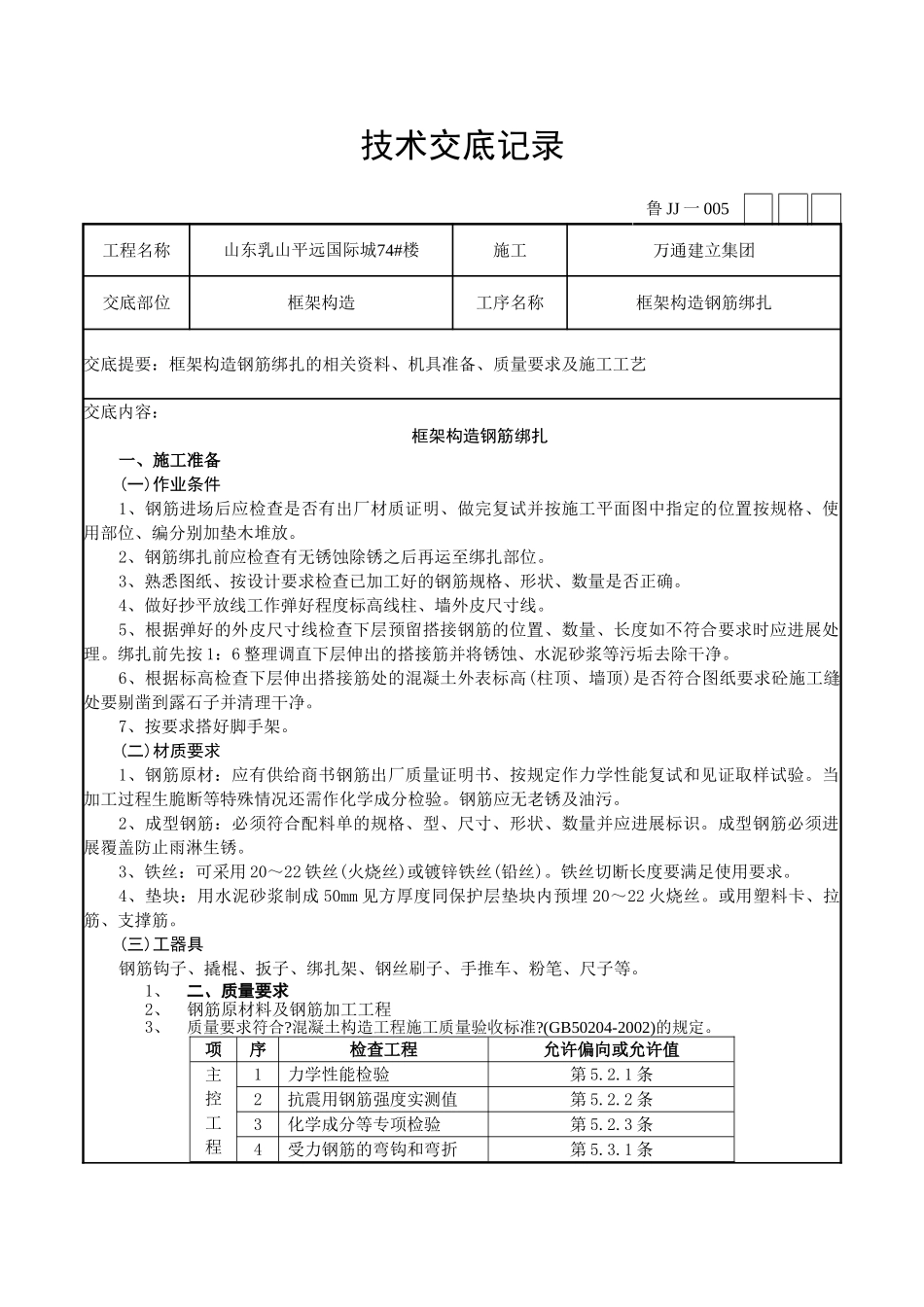

技术交底记录鲁JJ一005工程名称山东乳山平远国际城74#楼施工万通建立集团交底部位框架构造工序名称框架构造钢筋绑扎交底提要:框架构造钢筋绑扎的相关资料、机具准备、质量要求及施工工艺交底内容:框架构造钢筋绑扎一、施工准备(一)作业条件1、钢筋进场后应检查是否有出厂材质证明、做完复试并按施工平面图中指定的位置按规格、使用部位、编分别加垫木堆放
2、钢筋绑扎前应检查有无锈蚀除锈之后再运至绑扎部位
3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
4、做好抄平放线工作弹好程度标高线柱、墙外皮尺寸线
5、根据弹好的外皮尺寸线检查下层预留搭接钢筋的位置、数量、长度如不符合要求时应进展处理
绑扎前先按1:6整理调直下层伸出的搭接筋并将锈蚀、水泥砂浆等污垢去除干净
6、根据标高检查下层伸出搭接筋处的混凝土外表标高(柱顶、墙顶)是否符合图纸要求砼施工缝处要剔凿到露石子并清理干净
7、按要求搭好脚手架
(二)材质要求1、钢筋原材:应有供给商书钢筋出厂质量证明书、按规定作力学性能复试和见证取样试验
当加工过程生脆断等特殊情况还需作化学成分检验
钢筋应无老锈及油污
2、成型钢筋:必须符合配料单的规格、型、尺寸、形状、数量并应进展标识
成型钢筋必须进展覆盖防止雨淋生锈
3、铁丝:可采用20~22铁丝(火烧丝)或镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
4、垫块:用水泥砂浆制成50mm见方厚度同保护层垫块内预埋20~22火烧丝
或用塑料卡、拉筋、支撑筋
(三)工器具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等

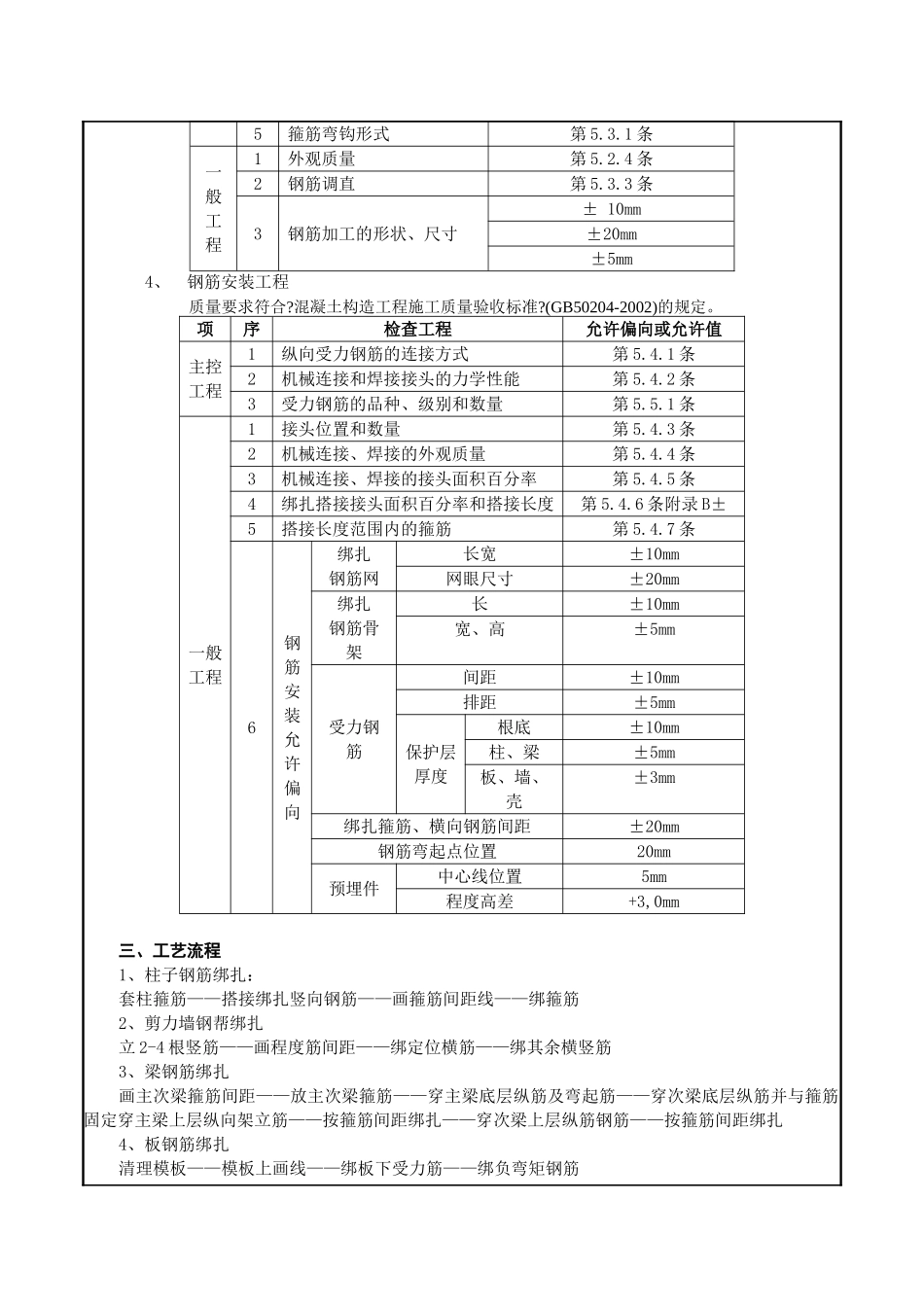

1、二、质量要求2、钢筋原材料及钢筋加工工程3、质量要求符合
混凝土构造工程施工质量验收标准
(GB50204-2002)的规定
项序检查工程允许偏向或允许值主控工程1力学性能检验第5
1条2抗震用钢筋强度实测值第5

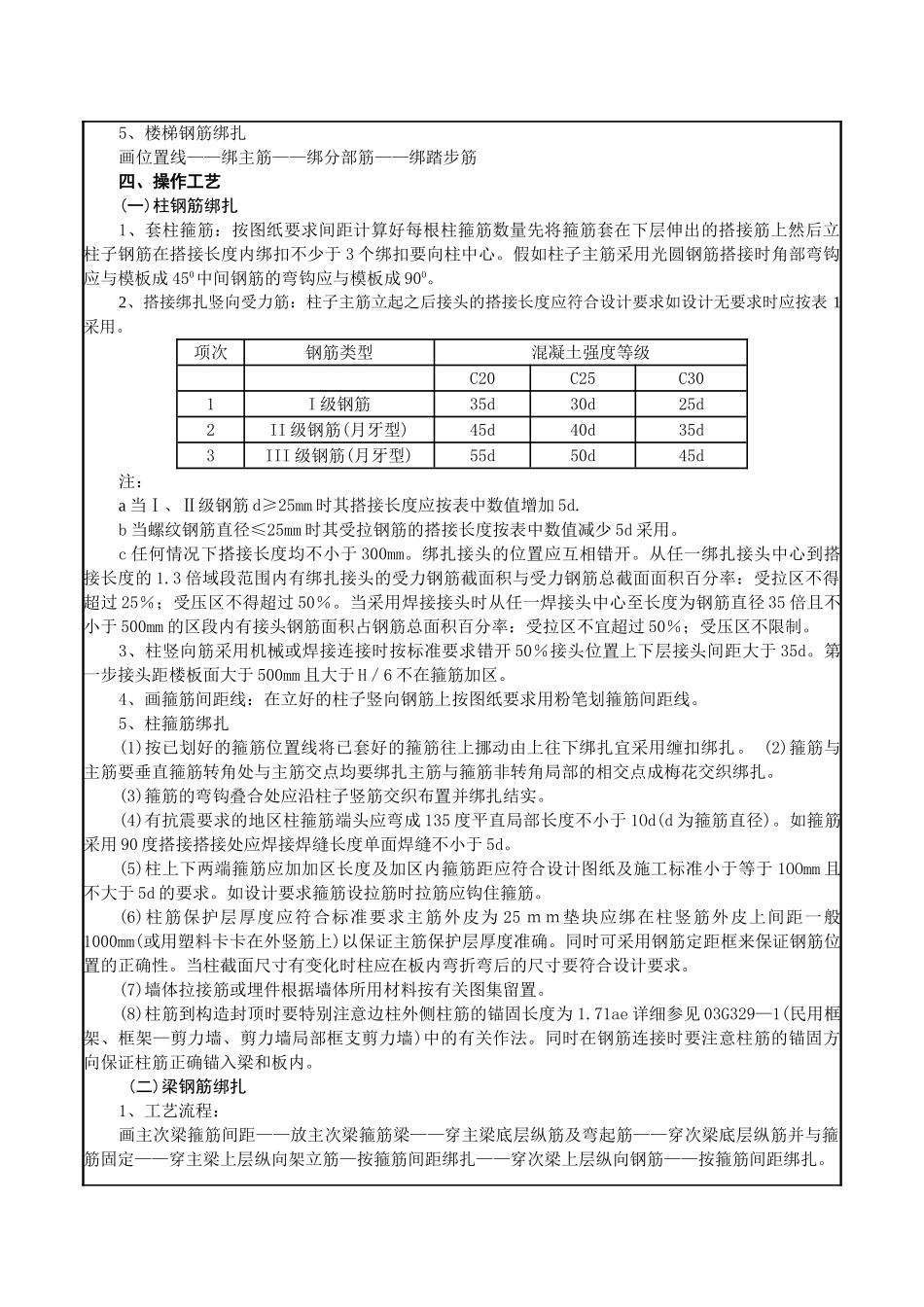

2条3化学成分等专项检验第5
