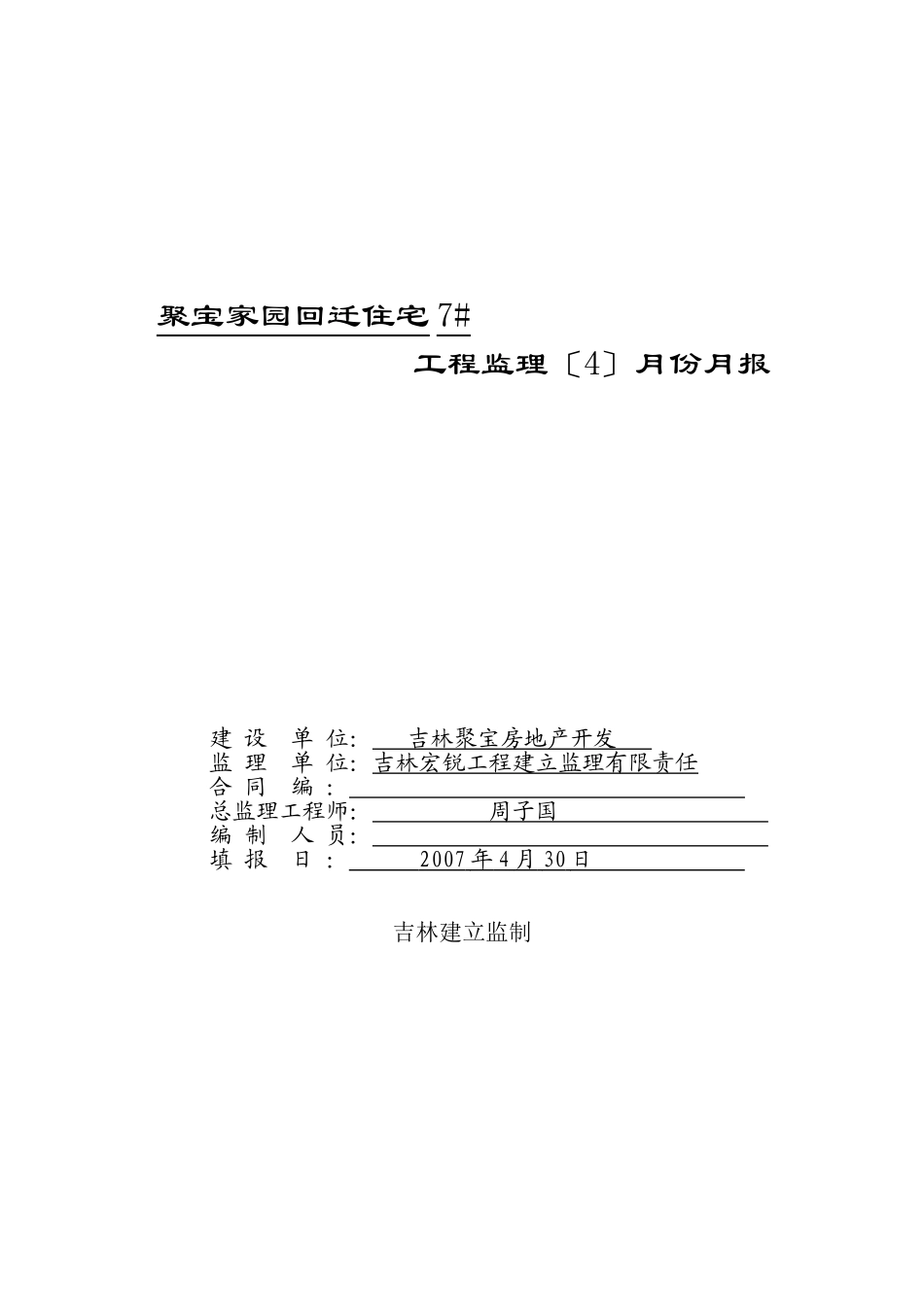

聚宝家园回迁住宅7#工程监理〔4〕月份月报建设单位:吉林聚宝房地产开发监理单位:吉林宏锐工程建立监理有限责任合同编:总监理工程师:周子国编制人员:填报日:2007年4月30日吉林建立监制文字部分〔按
建立工程监理规划施行细那么

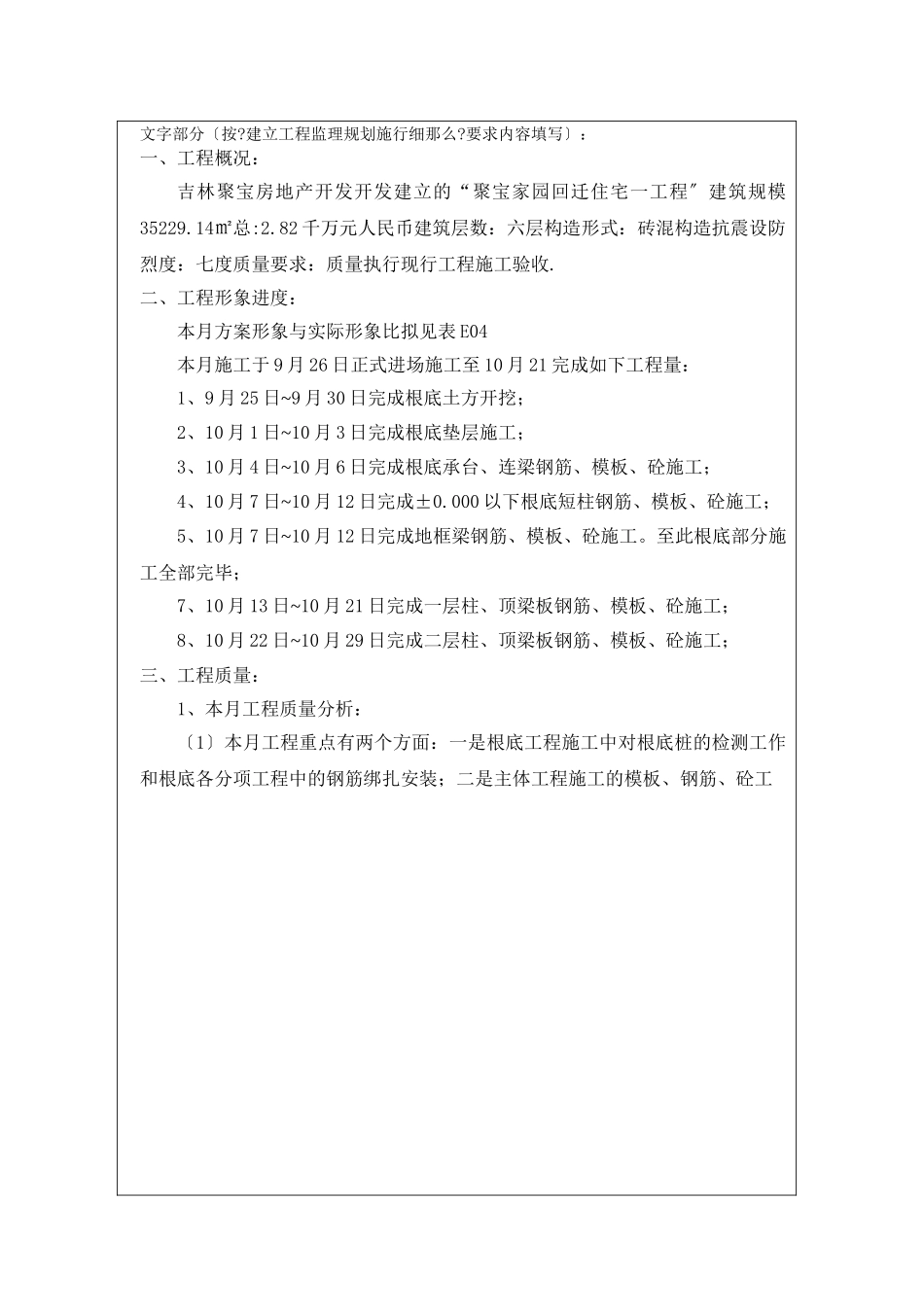

要求内容填写〕:一、工程概况:吉林聚宝房地产开发开发建立的“聚宝家园回迁住宅一工程〞建筑规模35229
14㎡总:2
82千万元人民币建筑层数:六层构造形式:砖混构造抗震设防烈度:七度质量要求:质量执行现行工程施工验收
二、工程形象进度:本月方案形象与实际形象比拟见表E04本月施工于9月26日正式进场施工至10月21完成如下工程量:1、9月25日~9月30日完成根底土方开挖;2、10月1日~10月3日完成根底垫层施工;3、10月4日~10月6日完成根底承台、连梁钢筋、模板、砼施工;4、10月7日~10月12日完成±0
000以下根底短柱钢筋、模板、砼施工;5、10月7日~10月12日完成地框梁钢筋、模板、砼施工
至此根底部分施工全部完毕;7、10月13日~10月21日完成一层柱、顶梁板钢筋、模板、砼施工;8、10月22日~10月29日完成二层柱、顶梁板钢筋、模板、砼施工;三、工程质量:1、本月工程质量分析:〔1〕本月工程重点有两个方面:一是根底工程施工中对根底桩的检测工作和根底各分项工程中的钢筋绑扎安装;二是主体工程施工的模板、钢筋、砼工文字部分〔按

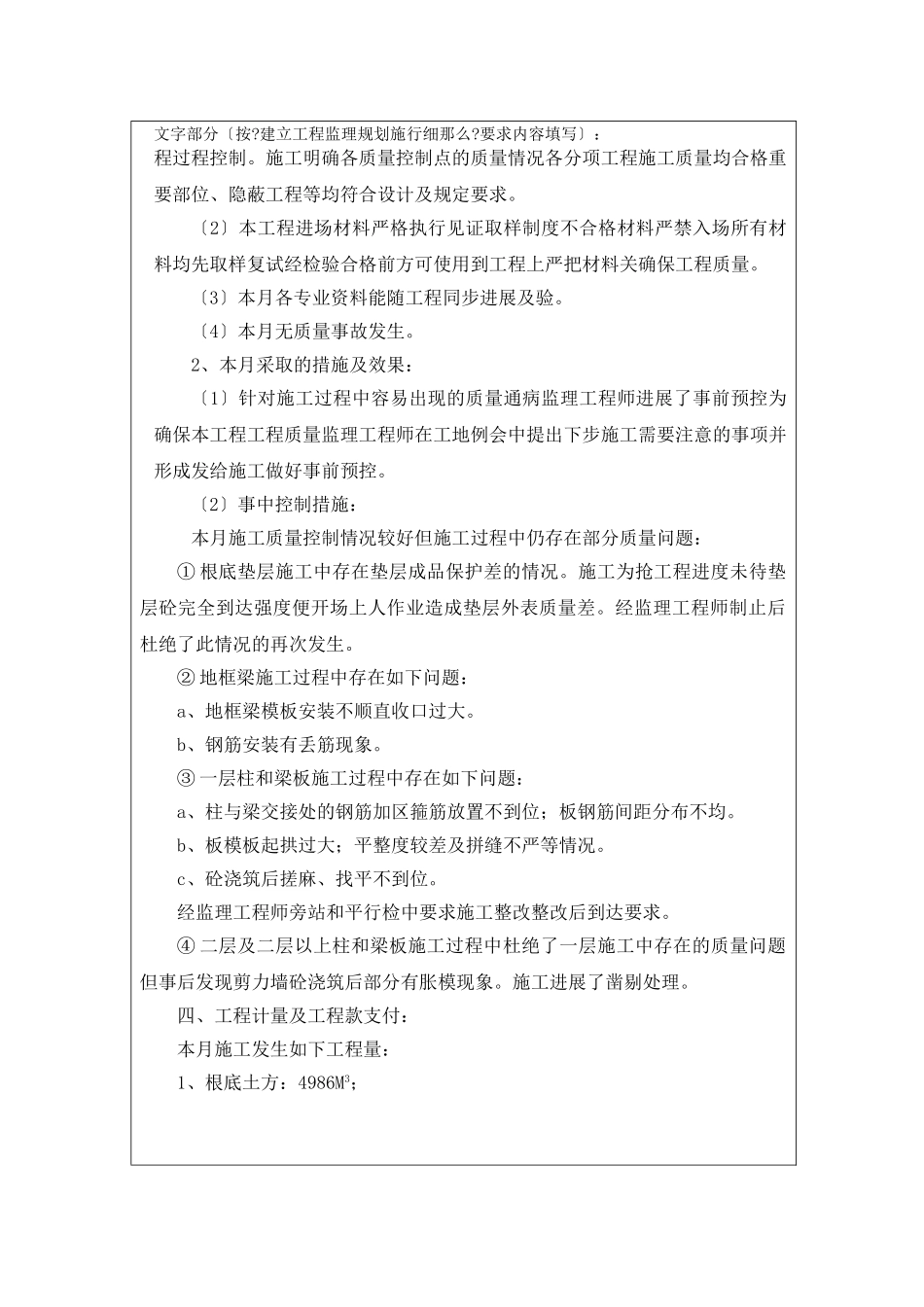

建立工程监理规划施行细那么
要求内容填写〕:程过程控制
施工明确各质量控制点的质量情况各分项工程施工质量均合格重要部位、隐蔽工程等均符合设计及规定要求
〔2〕本工程进场材料严格执行见证取样制度不合格材料严禁入场所有材料均先取样复试经检验合格前方可使用到工程上严把材料关确保工程质量
〔3〕本月各专业资料能随工程同步进展及验
〔4〕本月无质量事故发生
2、本月采取的措施及效果:〔1〕针对施工过程中容易出现的
