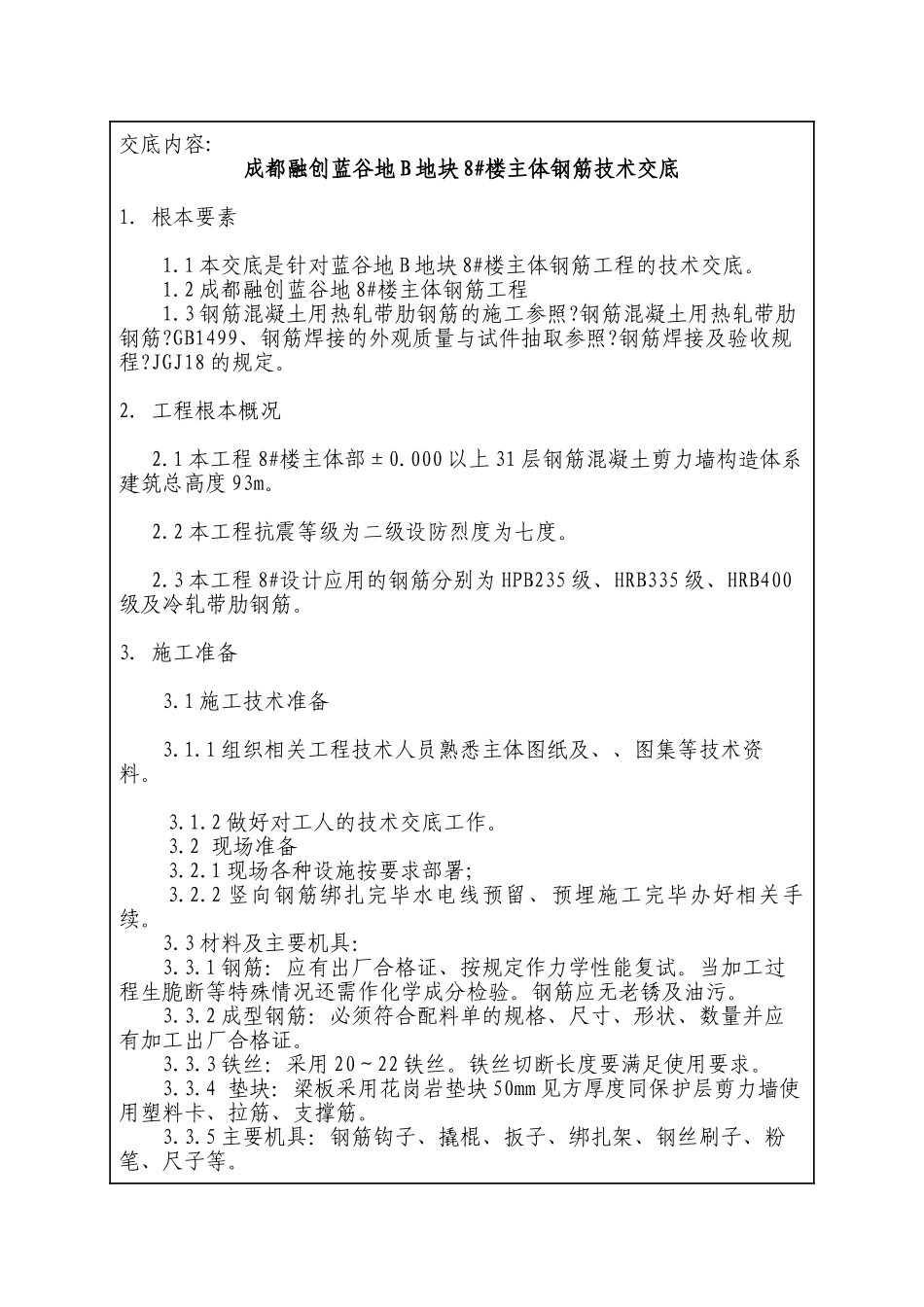

交底内容:成都融创蓝谷地B地块8#楼主体钢筋技术交底1.根本要素1
1本交底是针对蓝谷地B地块8#楼主体钢筋工程的技术交底
2成都融创蓝谷地8#楼主体钢筋工程1
3钢筋混凝土用热轧带肋钢筋的施工参照
钢筋混凝土用热轧带肋钢筋
GB1499、钢筋焊接的外观质量与试件抽取参照
钢筋焊接及验收规程
JGJ18的规定
2.工程根本概况2
1本工程8#楼主体部±0
000以上31层钢筋混凝土剪力墙构造体系建筑总高度93m
2本工程抗震等级为二级设防烈度为七度
3本工程8#设计应用的钢筋分别为HPB235级、HRB335级、HRB400级及冷轧带肋钢筋
3.施工准备3
1施工技术准备3
1组织相关工程技术人员熟悉主体图纸及、、图集等技术资料
2做好对工人的技术交底工作
2现场准备3
1现场各种设施按要求部署;3
2竖向钢筋绑扎完毕水电线预留、预埋施工完毕办好相关手续
3材料及主要机具:3
1钢筋:应有出厂合格证、按规定作力学性能复试
当加工过程生脆断等特殊情况还需作化学成分检验
钢筋应无老锈及油污
2成型钢筋:必须符合配料单的规格、尺寸、形状、数量并应有加工出厂合格证
3铁丝:采用20~22铁丝
铁丝切断长度要满足使用要求
4垫块:梁板采用花岗岩垫块50mm见方厚度同保护层剪力墙使用塑料卡、拉筋、支撑筋
5主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、粉笔、尺子等

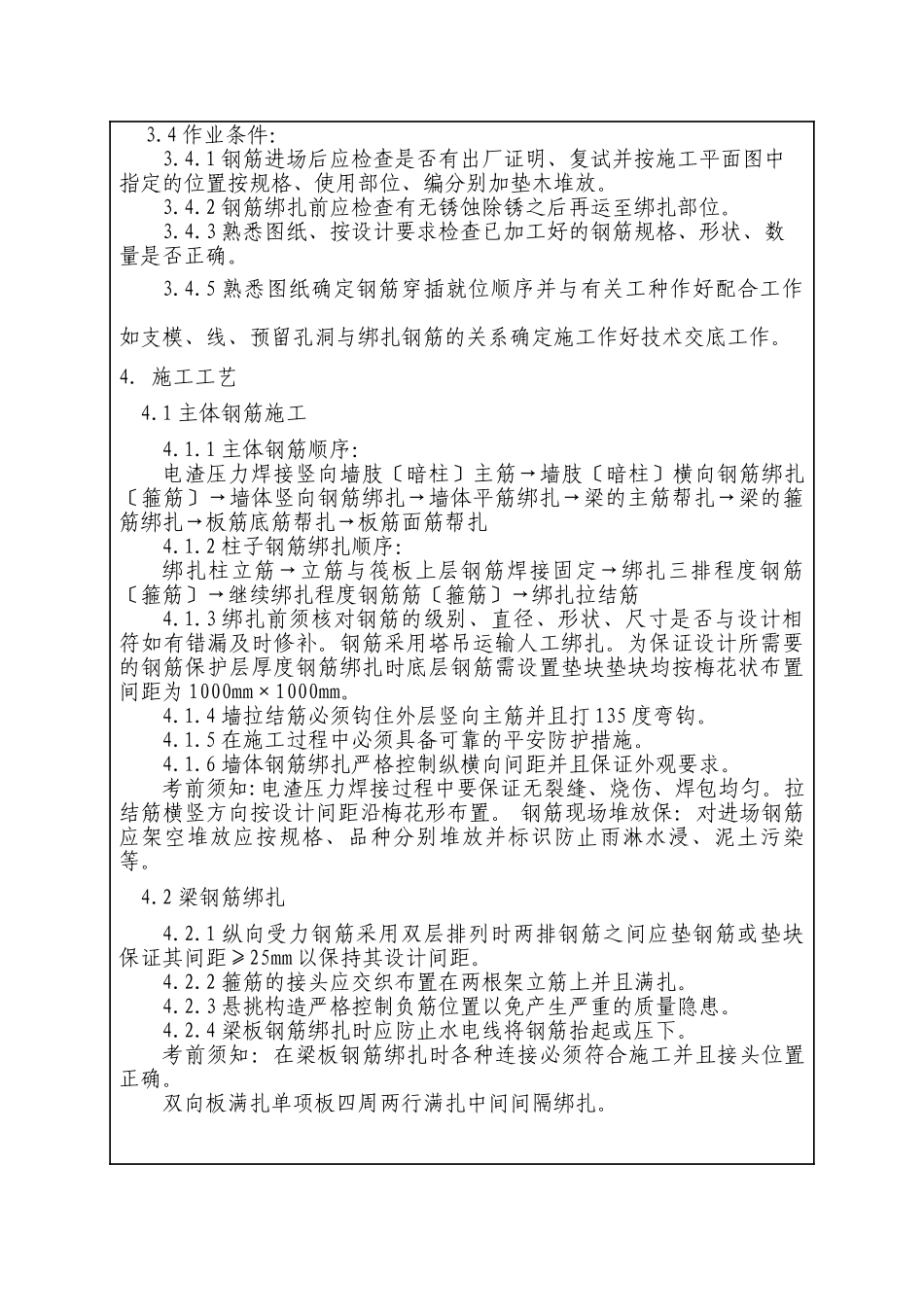

4作业条件:3
1钢筋进场后应检查是否有出厂证明、复试并按施工平面图中指定的位置按规格、使用部位、编分别加垫木堆放
2钢筋绑扎前应检查有无锈蚀除锈之后再运至绑扎部位
3熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
5熟悉图纸确定钢筋穿插就位顺序并与有关工种作好配合工作如支模、线、预留孔洞与绑扎钢筋
