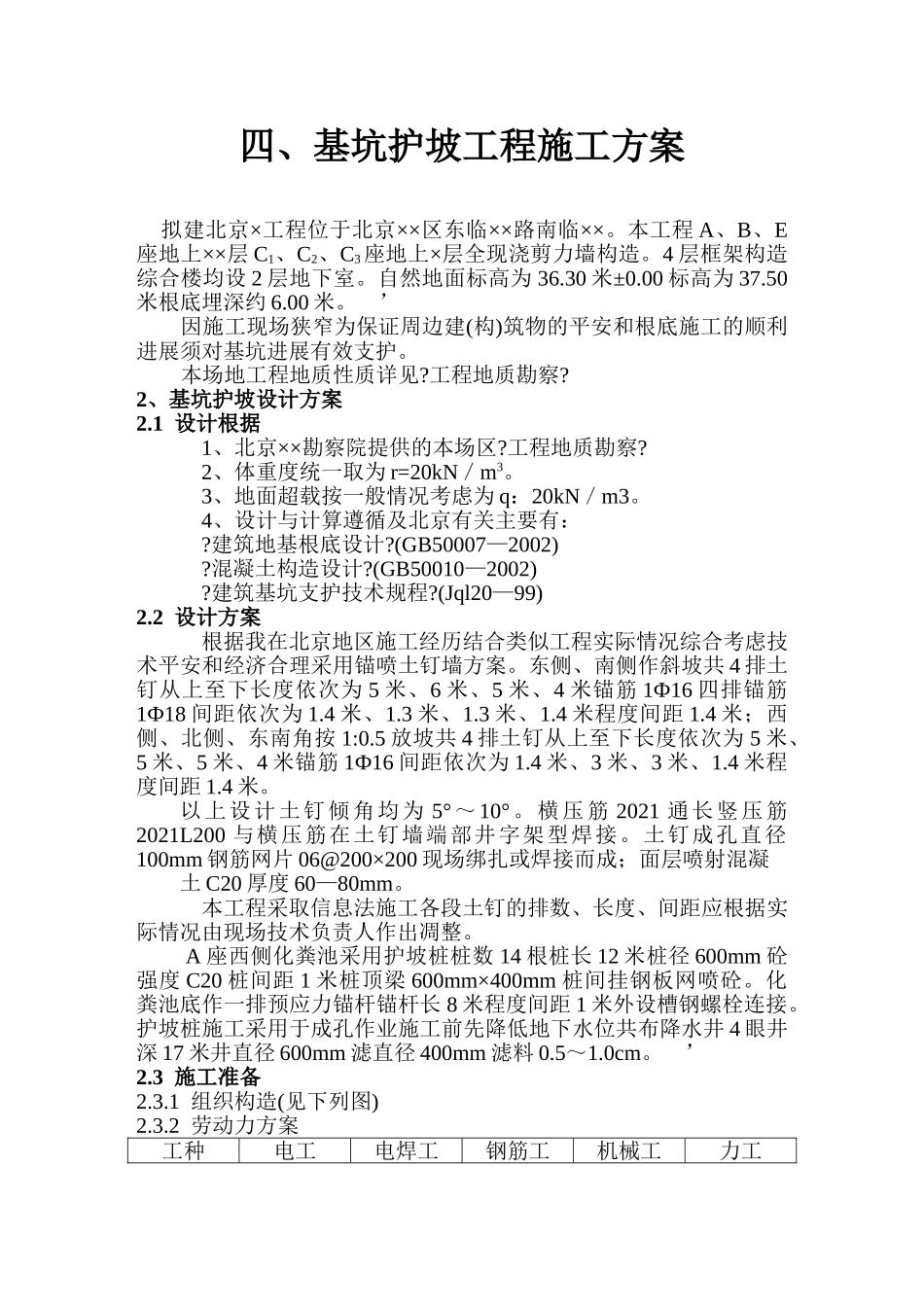

四、基坑护坡工程施工方案拟建北京×工程位于北京××区东临××路南临××。本工程A、B、E座地上××层C1、C2、C3座地上×层全现浇剪力墙构造。4层框架构造综合楼均设2层地下室。自然地面标高为36.30米±0.00标高为37.50米根底埋深约6.00米。’因施工现场狭窄为保证周边建(构)筑物的平安和根底施工的顺利进展须对基坑进展有效支护。本场地工程地质性质详见?工程地质勘察?2、基坑护坡设计方案2.1设计根据1、北京××勘察院提供的本场区?工程地质勘察?2、体重度统一取为r=20kN/m3。3、地面超载按一般情况考虑为q:20kN/m3。4、设计与计算遵循及北京有关主要有:?建筑地基根底设计?(GB50007—2002)?混凝土构造设计?(GB50010—2002)?建筑基坑支护技术规程?(Jql20—99)2.2设计方案根据我在北京地区施工经历结合类似工程实际情况综合考虑技术平安和经济合理采用锚喷土钉墙方案。东侧、南侧作斜坡共4排土钉从上至下长度依次为5米、6米、5米、4米锚筋1Ф16四排锚筋1Ф18间距依次为1.4米、1.3米、1.3米、1.4米程度间距1.4米;西侧、北侧、东南角按1:0.5放坡共4排土钉从上至下长度依次为5米、5米、5米、4米锚筋1Ф16间距依次为1.4米、3米、3米、1.4米程度间距1.4米。以上设计土钉倾角均为5°~10°。横压筋2021通长竖压筋2021L200与横压筋在土钉墙端部井字架型焊接。土钉成孔直径100mm钢筋网片06@200×200现场绑扎或焊接而成;面层喷射混凝土C20厚度60—80mm。本工程采取信息法施工各段土钉的排数、长度、间距应根据实际情况由现场技术负责人作出凋整。A座西侧化粪池采用护坡桩桩数14根桩长12米桩径600mm砼强度C20桩间距1米桩顶梁600mm×400mm桩间挂钢板网喷砼。化粪池底作一排预应力锚杆锚杆长8米程度间距1米外设槽钢螺栓连接。护坡桩施工采用于成孔作业施工前先降低地下水位共布降水井4眼井深17米井直径600mm滤直径400mm滤料0.5~1.0cm。’2.3施工准备2.3.1组织构造(见下列图)2.3.2劳动力方案工种电工电焊工钢筋工机械工力工人数1244302.4施工程序现场三通一平测放开挖上口线地方按要求步挖定孔位土钉施工修坡铺挂钢筋网片喷射混凝土下步开挖护坡。本工程土方与护坡互相配合是关键土方按护坡挖土技术交底开挖并修坡应保证坡面平整到达设计的开挖位置。土方第一步开挖2米以下一般分段1~1.5米一步开挖时视土质情况由现场技术人员决下。机械挖土应正对坡面进展凸凹角严格按总包放线尺寸开挖我方派专人指挥挖土土方操作手要听从指挥。沿基坑边线向内10米范围为锚作业区应严格拔照交底分层开挖杜绝超挖。2.5质量控制成孔〔1〕孔位允许偏向±100mm〔2〕孔深允许偏向±50mm〔3〕孔径不允许负偏向。〔4〕孔内渣土应清理干净。〔5〕遇地下障碍打不到设计深度应及时上报经技术人员会同总包、监理研究就变更后再施工。注浆(1)采用二次注浆法。(2)汪浆术用全长压力灌浆注浆压力不小于0.4MPao(3)采用纯水泥浆浆液水灰比0.5水泥普425Ro2.5.3制锚(1)锚杆要到达设计长度孔口外露统一为80mm(2)锚杆全长每2米加焊支架。(3)锚杆外露段严禁悬挂重物。2.5.喷射混凝土(1)面层喷射C20砼厚不小于6cm.(2)钢筋网片(Ф6@200×200采用绑扎或焊接而成铺设时焊边的搭接长度应不小于200mm。(3)横竖压筋要双面满焊不得有气孔、咬肉。2.5.5钢筋笼制作与吊放(1)钢筋笼白勺制作a.钢筋进货时必须随车附有质量报单并应进展二次材质检查。b.钢筋笼制作严格按照设计要求及要求进展;c.钢筋笼制作允许偏向为;①.主筋间距偏向≤±10nml;②.箍筋间距或螺旋筋间距偏向≤±20n11n;③.钢筋笼直径偏向≤±10n11n;④.钢筋笼长度偏向≤±50n计u;⑤.成型后的钢筋笼应分段加焊混凝土保护垫块即可保证钢筋笼下放孔内居中。未经检验合格的钢筋笼不得下入孔内。(2)钢筋笼的吊放该十程钢筋笼长度为12.00米故在钢筋笼制作时加工成一节钢筋笼起吊时应准碥计算好起吊点防上起㈩的钢筋笼弯曲、变形。2.5.6滞水处理(1)设嚣排水D(2)设排水沟挖集水坑集水外排。2.5.7质量保证措施(1)孔位放线定位后必须同质检人员、监理人员进展孔位复核。(2)钻孔钻进过程中随时调整角度以保证5~10度。(3)采用适当直径的钻头以保证成孔直径不小于设计要求...
