混构造构造柱、圈梁、板缝支模范围本工艺主要适用于工业与民用建筑砖混构造、外砖内模和外板内模构造构造柱、圈梁、板缝的模板工程
1材料及主要机具:2
2作业条件操作工艺3
1工艺流程:支构造柱模板准备工作→支圈梁模板→办预检支板缝模板3
2支模前将构造柱、圈梁及板缝处杂物全部清理干净
3支模板:质量4

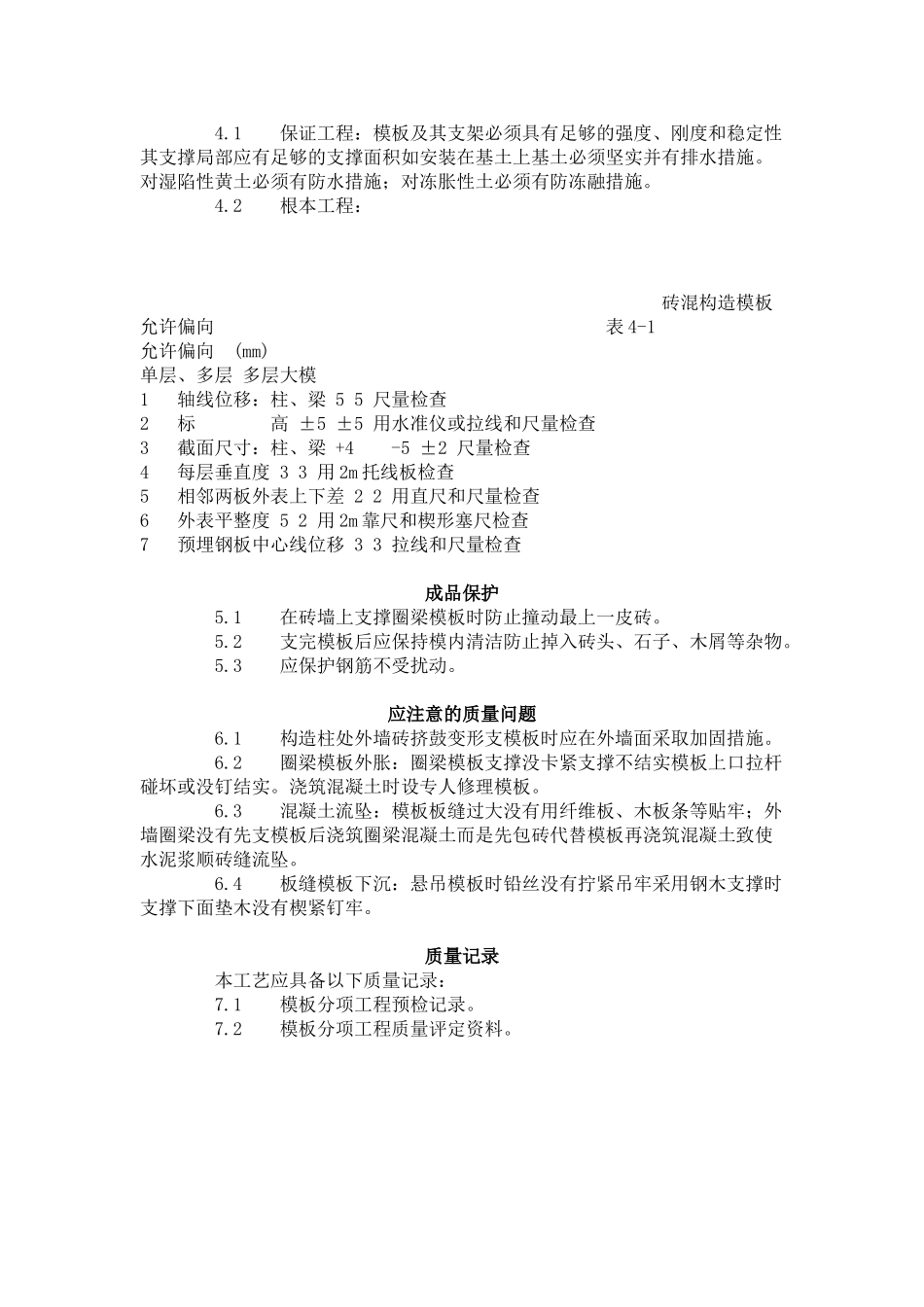

1保证工程:模板及其支架必须具有足够的强度、刚度和稳定性其支撑局部应有足够的支撑面积如安装在基土上基土必须坚实并有排水措施
对湿陷性黄土必须有防水措施;对冻胀性土必须有防冻融措施
2根本工程:砖混构造模板允许偏向表4-1允许偏向(mm)单层、多层多层大模1轴线位移:柱、梁55尺量检查2标高±5±5用水准仪或拉线和尺量检查3截面尺寸:柱、梁+4-5±2尺量检查4每层垂直度33用2m托线板检查5相邻两板外表上下差22用直尺和尺量检查6外表平整度52用2m靠尺和楔形塞尺检查7预埋钢板中心线位移33拉线和尺量检查成品保护5
1在砖墙上支撑圈梁模板时防止撞动最上一皮砖
2支完模板后应保持模内清洁防止掉入砖头、石子、木屑等杂物
3应保护钢筋不受扰动
应注意的质量问题6
1构造柱处外墙砖挤鼓变形支模板时应在外墙面采取加固措施
2圈梁模板外胀:圈梁模板支撑没卡紧支撑不结实模板上口拉杆碰坏或没钉结实
浇筑混凝土时设专人修理模板
3混凝土流坠:模板板缝过大没有用纤维板、木板条等贴牢;外墙圈梁没有先支模板后浇筑圈梁混凝土而是先包砖代替模板再浇筑混凝土致使水泥浆顺砖缝流坠
4板缝模板下沉:悬吊模板时铅丝没有拧紧吊牢采用钢木支撑时支撑下面垫木没有楔紧钉牢
质量记录本工艺应具备以下质量记录:7
1模板分项工程预检记录
2模板分项工程质量评定资料
