砖混、外砖内模构造构造柱、圈梁、板缝钢筋绑扎工艺〔407-1996〕范围本工艺适用于砖混构造、外砖内模构造的构造柱、圈梁、板缝钢筋绑扎工艺
1材料及主要机具:2
2作业条件:操作工艺3
1构造柱钢筋绑扎:预制构造柱钢筋骨架→修整底层伸出的构造柱塔接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋图4-2(a)有根底圈梁;(b)无根底圈梁图4-33

2圈梁钢筋的绑扎:画钢筋位置线→放箍筋→穿圈梁受力筋→绑扎箍筋3
3板缝钢筋绑扎支护缝模板→预制板端头预应力锚固筋弯成45°→放通长程度构造筋→与板端锚固筋绑扎图4-5图4-6图4-7质量4
1保证工程:检验:检查出厂合格证和试验单
2根本工程:4
3允许偏向工程见表4-7

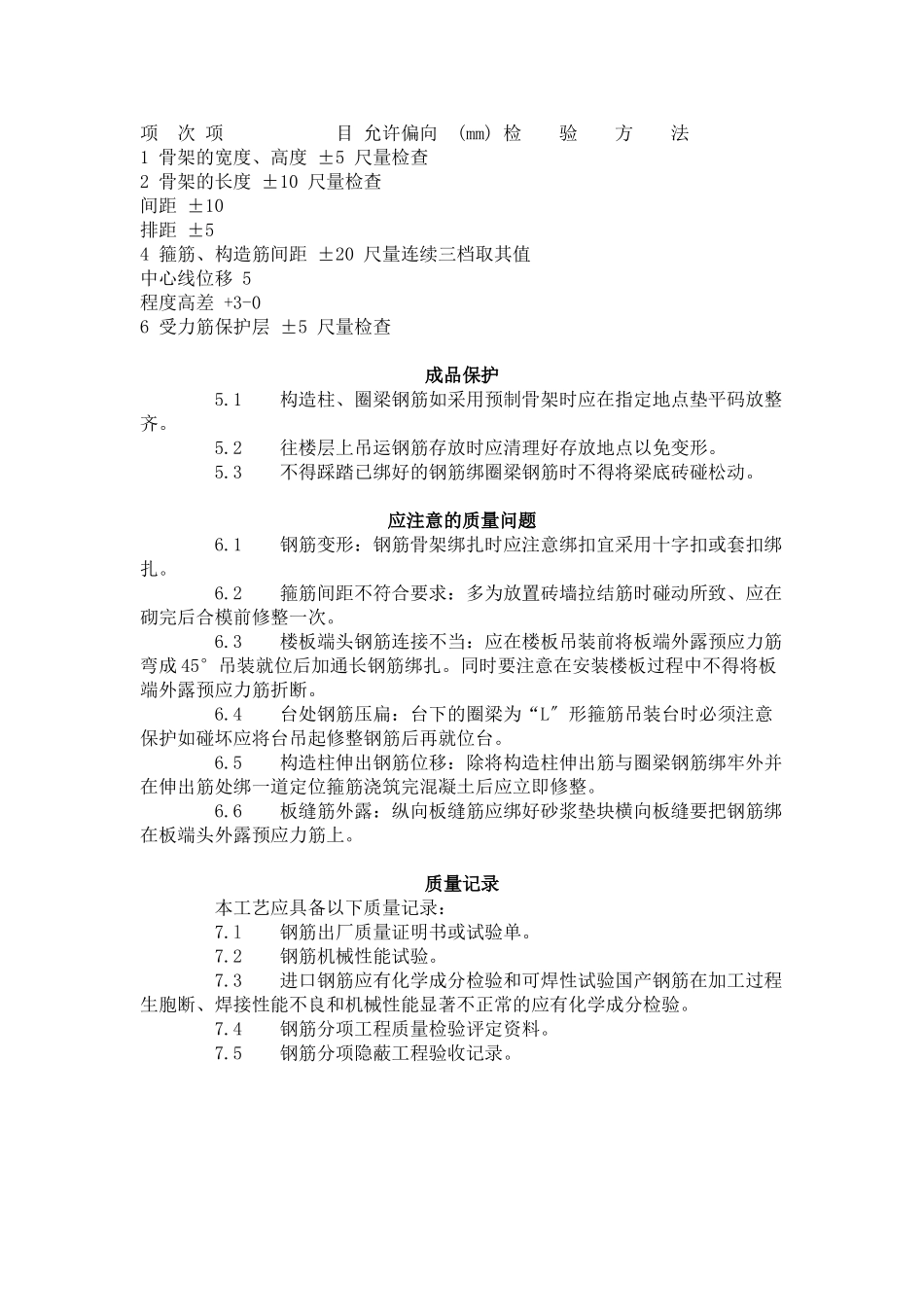

构造柱、圈梁、板缝钢筋绑扎允许偏向表4-7项次项目允许偏向(mm)检验方法1骨架的宽度、高度±5尺量检查2骨架的长度±10尺量检查间距±10排距±54箍筋、构造筋间距±20尺量连续三档取其值中心线位移5程度高差+3-06受力筋保护层±5尺量检查成品保护5
1构造柱、圈梁钢筋如采用预制骨架时应在指定地点垫平码放整齐
2往楼层上吊运钢筋存放时应清理好存放地点以免变形
3不得踩踏已绑好的钢筋绑圈梁钢筋时不得将梁底砖碰松动
应注意的质量问题6
1钢筋变形:钢筋骨架绑扎时应注意绑扣宜采用十字扣或套扣绑扎
2箍筋间距不符合要求:多为放置砖墙拉结筋时碰动所致、应在砌完后合模前修整一次
3楼板端头钢筋连接不当:应在楼板吊装前将板端外露预应力筋弯成45°吊装就位后加通长钢筋绑扎
同时要注意在安装楼板过程中不得将板端外露预应力筋折断
4台处钢筋压扁:台下的圈梁为“L〞形箍筋吊装台时必须注意保护如碰坏应将台吊起修整钢筋后再就位台
5构造柱伸出钢筋位移:除将构造柱伸出筋与圈梁钢筋绑牢外并在伸出筋处绑一道定位箍筋浇筑完混凝土后应立即修整
6板缝筋外露
