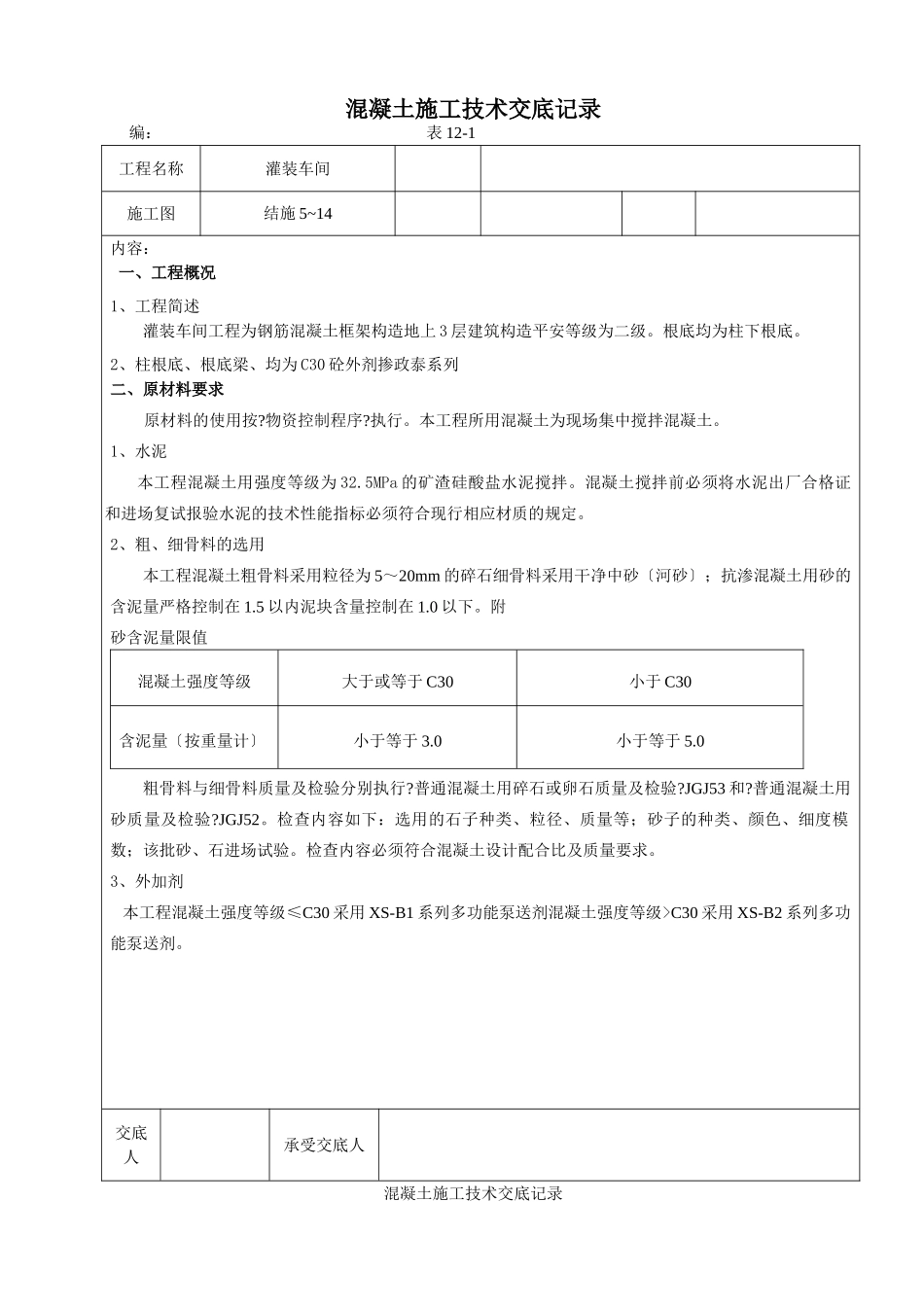

混凝土施工技术交底记录编:表12-1工程名称灌装车间施工图结施5~14内容:一、工程概况1、工程简述灌装车间工程为钢筋混凝土框架构造地上3层建筑构造平安等级为二级。根底均为柱下根底。2、柱根底、根底梁、均为C30砼外剂掺政泰系列二、原材料要求原材料的使用按?物资控制程序?执行。本工程所用混凝土为现场集中搅拌混凝土。1、水泥本工程混凝土用强度等级为32.5MPa的矿渣硅酸盐水泥搅拌。混凝土搅拌前必须将水泥出厂合格证和进场复试报验水泥的技术性能指标必须符合现行相应材质的规定。2、粗、细骨料的选用本工程混凝土粗骨料采用粒径为5~20mm的碎石细骨料采用干净中砂〔河砂〕;抗渗混凝土用砂的含泥量严格控制在1.5以内泥块含量控制在1.0以下。附砂含泥量限值混凝土强度等级大于或等于C30小于C30含泥量〔按重量计〕小于等于3.0小于等于5.0粗骨料与细骨料质量及检验分别执行?普通混凝土用碎石或卵石质量及检验?JGJ53和?普通混凝土用砂质量及检验?JGJ52。检查内容如下:选用的石子种类、粒径、质量等;砂子的种类、颜色、细度模数;该批砂、石进场试验。检查内容必须符合混凝土设计配合比及质量要求。3、外加剂本工程混凝土强度等级≤C30采用XS-B1系列多功能泵送剂混凝土强度等级>C30采用XS-B2系列多功能泵送剂。交底人承受交底人混凝土施工技术交底记录编:表12-1工程名称施工图4、原材料的控制在混凝土搅拌间严格检查搅拌站所用水泥、粗细骨料以及外加剂的使用量等确保成型混凝土质量。三、施工理1、混凝土配合比控制混凝土配合比由试验员提取原材料到新民建筑工程质量检测中心作出相应的配合比。2、混凝土坍落度控制每次浇筑混凝土前每次浇筑的第一车必须在搅拌站做坍落度试验并做好开盘鉴定。第一车混凝土运至浇筑地点后进展坍落度测试以观察其坍落度损失情况。并继续测试以后几车混凝土坍落度观察混凝土坍落度相对较稳定前方可以减少测试次数、频率。混凝土运至浇筑地点严禁加水后台值班人员重点对该问题进展监控。每次浇筑混凝土作业前都要对后台作业工人进展交底。混凝土浇筑时必须将混凝土的坍落度控制在180mm以内。浇筑墙、柱砼时将坍落度控制在140-160mm浇筑梁板砼时将坍落度控制在160-180mm。3、混凝土浇筑值班制度每次浇筑混凝土时现场值班人员不少于二人。其中一人〔土建专业技术人员〕在浇筑部位值班施行旁站式理;另一人在后台〔搅拌站和输送泵间〕进展协调理根据前台反应信息掌握混凝土供给时间、发车频率监视坍落度测试、调整以及试块制作等。混凝土浇筑前值班人员在现场对工人进展技术交底浇筑过程中严格按施工技术交底、操作规程进展施工理前后台值班人员均要做好施工记录。4、混凝土的检查制度〔1〕、浇筑前:钢筋、模板报验通过具备下一道工序的施工条件混凝土施工员参与上一道工序检验。〔2〕、剪力墙以及梁板混凝土拆模后全面检查剪力墙、梁板以及楼梯混凝土的表观质量分析出现问题的原因及时将问题的症结反应给施工队各专业班组保证混凝土成型后的表观质量。四、施工准备工作1、指派专人提早一天收听天气预报本工程工紧必须根据天气预报提早在作业面备好塑料布、草帘等防冻工具。2、混凝土输送泵在混凝土浇筑前一天进展检修;备用振捣棒落实到位保证前后台灯正常工作。3、提早一天向搅拌站提交混凝土委托单及技术要求等。交底人承受交底人混凝土施工技术交底记录编:表12-1工程名称施工图4、作好工人尤其是振捣手的班前集中交底工作使工人做到心中有数。在浇筑混凝土前要求砼班组将每面墙、每块梁板混凝土振捣分工到人。5、配合质量检查员及其他分项专业施工员对该施工段钢筋工程、模板工程的施工质量进展验收发现问题及时下发整改书给上道工序专业工程师。6、确定每次浇筑混凝土的工程部及土建队值班人员及详细分工每次混凝土浇筑时必须有一名值班电工一名值班钢筋工。地下室墙体混凝土施工时必须有4-5名模板工看护模板。有专人指挥调动混凝土罐车。五、混凝土施工地下构造施工时柱与梁板分开浇筑;地上构造施工时梁、板、柱一同浇筑。所有混凝土施工均由汽车泵配合地泵进展。在混凝土搅拌过程中的计量要准确。〔1〕混凝土下料在浇筑梁、板、柱混凝土前...
