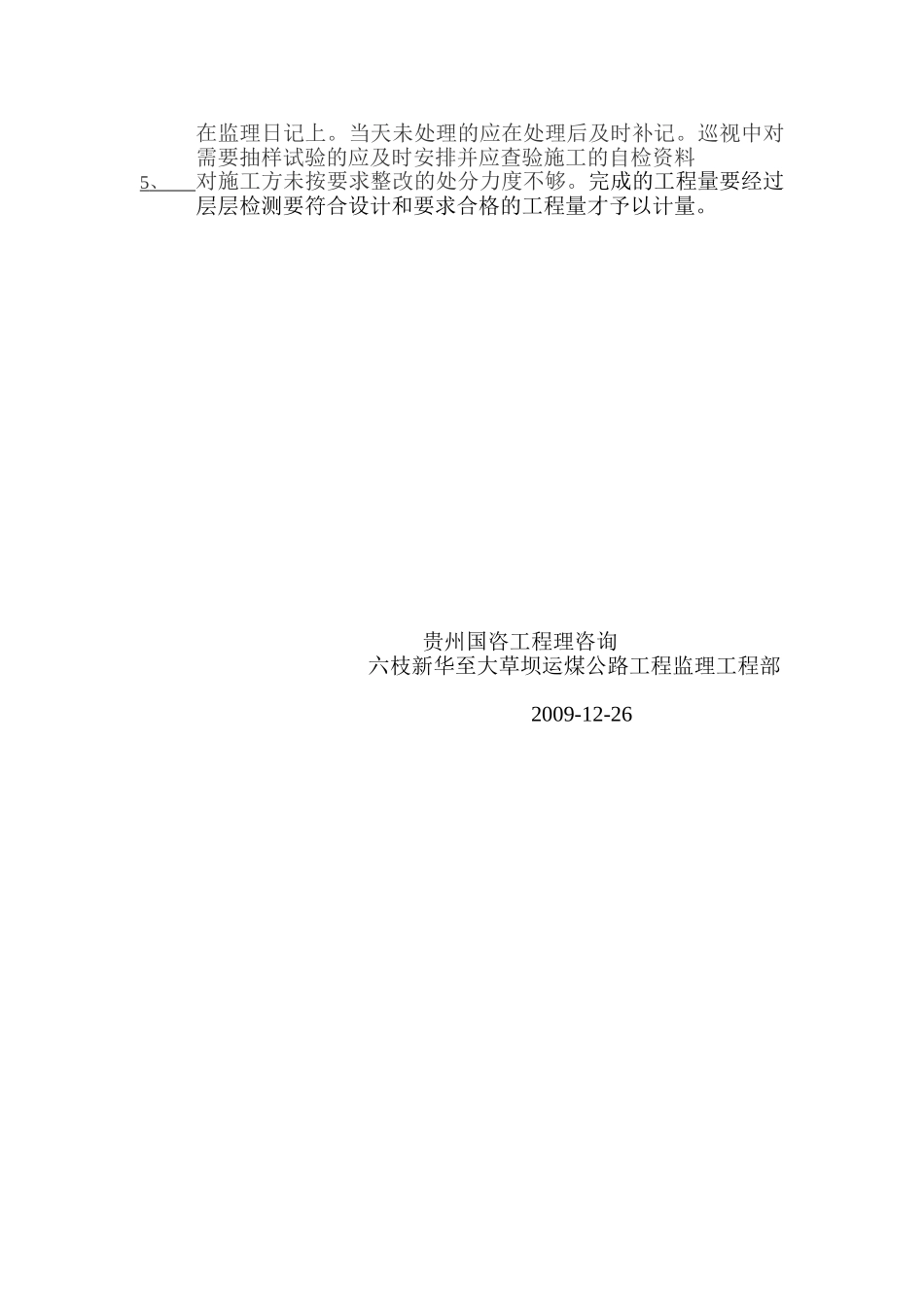

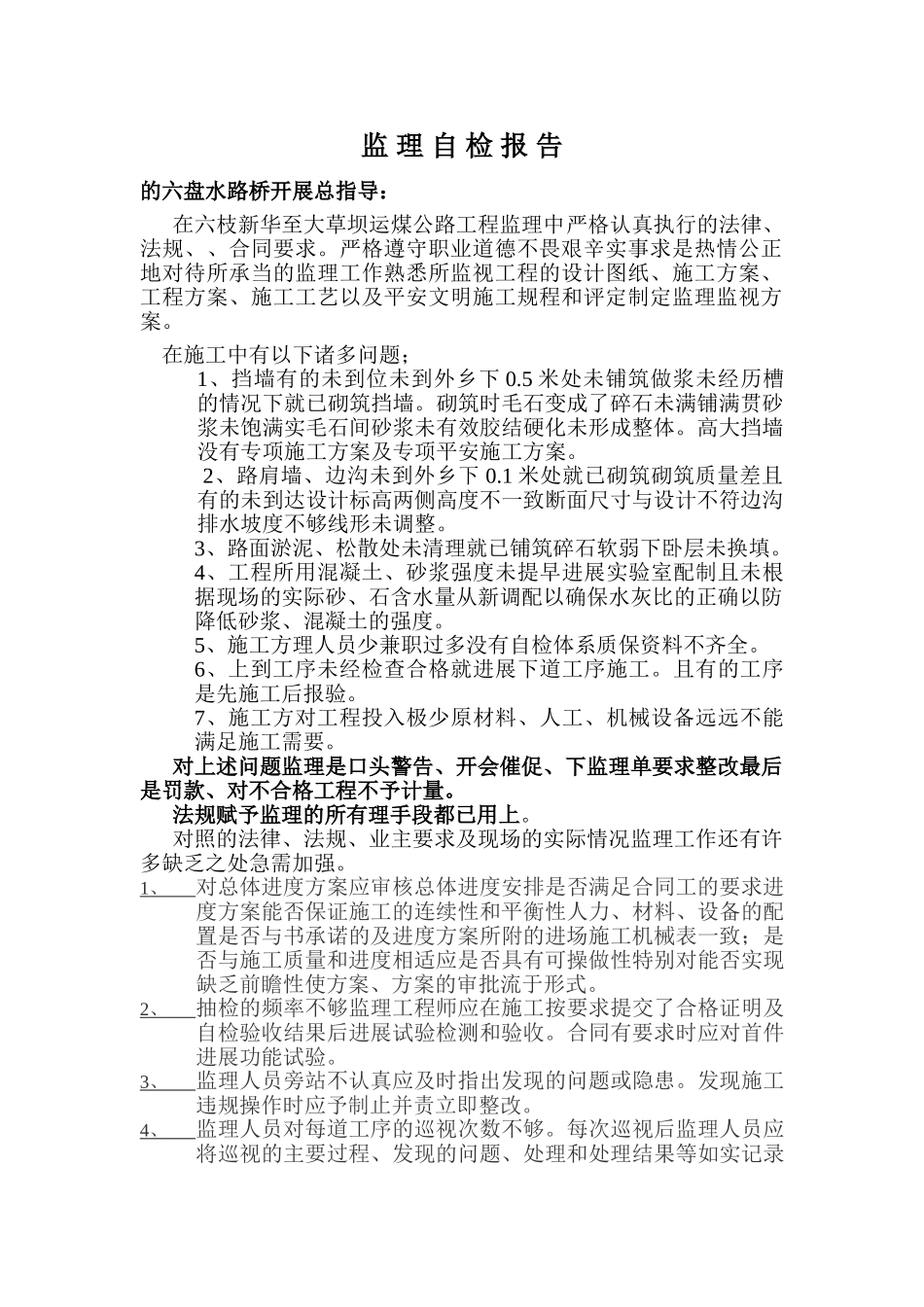

监理自检报告的六盘水路桥开展总指导:在六枝新华至大草坝运煤公路工程监理中严格认真执行的法律、法规、、合同要求。严格遵守职业道德不畏艰辛实事求是热情公正地对待所承当的监理工作熟悉所监视工程的设计图纸、施工方案、工程方案、施工工艺以及平安文明施工规程和评定制定监理监视方案。在施工中有以下诸多问题;1、挡墙有的未到位未到外乡下0.5米处未铺筑做浆未经历槽的情况下就已砌筑挡墙。砌筑时毛石变成了碎石未满铺满贯砂浆未饱满实毛石间砂浆未有效胶结硬化未形成整体。高大挡墙没有专项施工方案及专项平安施工方案。2、路肩墙、边沟未到外乡下0.1米处就已砌筑砌筑质量差且有的未到达设计标高两侧高度不一致断面尺寸与设计不符边沟排水坡度不够线形未调整。3、路面淤泥、松散处未清理就已铺筑碎石软弱下卧层未换填。4、工程所用混凝土、砂浆强度未提早进展实验室配制且未根据现场的实际砂、石含水量从新调配以确保水灰比的正确以防降低砂浆、混凝土的强度。5、施工方理人员少兼职过多没有自检体系质保资料不齐全。6、上到工序未经检查合格就进展下道工序施工。且有的工序是先施工后报验。7、施工方对工程投入极少原材料、人工、机械设备远远不能满足施工需要。对上述问题监理是口头警告、开会催促、下监理单要求整改最后是罚款、对不合格工程不予计量。法规赋予监理的所有理手段都已用上。对照的法律、法规、业主要求及现场的实际情况监理工作还有许多缺乏之处急需加强。1、对总体进度方案应审核总体进度安排是否满足合同工的要求进度方案能否保证施工的连续性和平衡性人力、材料、设备的配置是否与书承诺的及进度方案所附的进场施工机械表一致;是否与施工质量和进度相适应是否具有可操做性特别对能否实现缺乏前瞻性使方案、方案的审批流于形式。2、抽检的频率不够监理工程师应在施工按要求提交了合格证明及自检验收结果后进展试验检测和验收。合同有要求时应对首件进展功能试验。3、监理人员旁站不认真应及时指出发现的问题或隐患。发现施工违规操作时应予制止并责立即整改。4、监理人员对每道工序的巡视次数不够。每次巡视后监理人员应将巡视的主要过程、发现的问题、处理和处理结果等如实记录在监理日记上。当天未处理的应在处理后及时补记。巡视中对需要抽样试验的应及时安排并应查验施工的自检资料5、对施工方未按要求整改的处分力度不够。完成的工程量要经过层层检测要符合设计和要求合格的工程量才予以计量。贵州国咨工程理咨询六枝新华至大草坝运煤公路工程监理工程部2009-12-26
