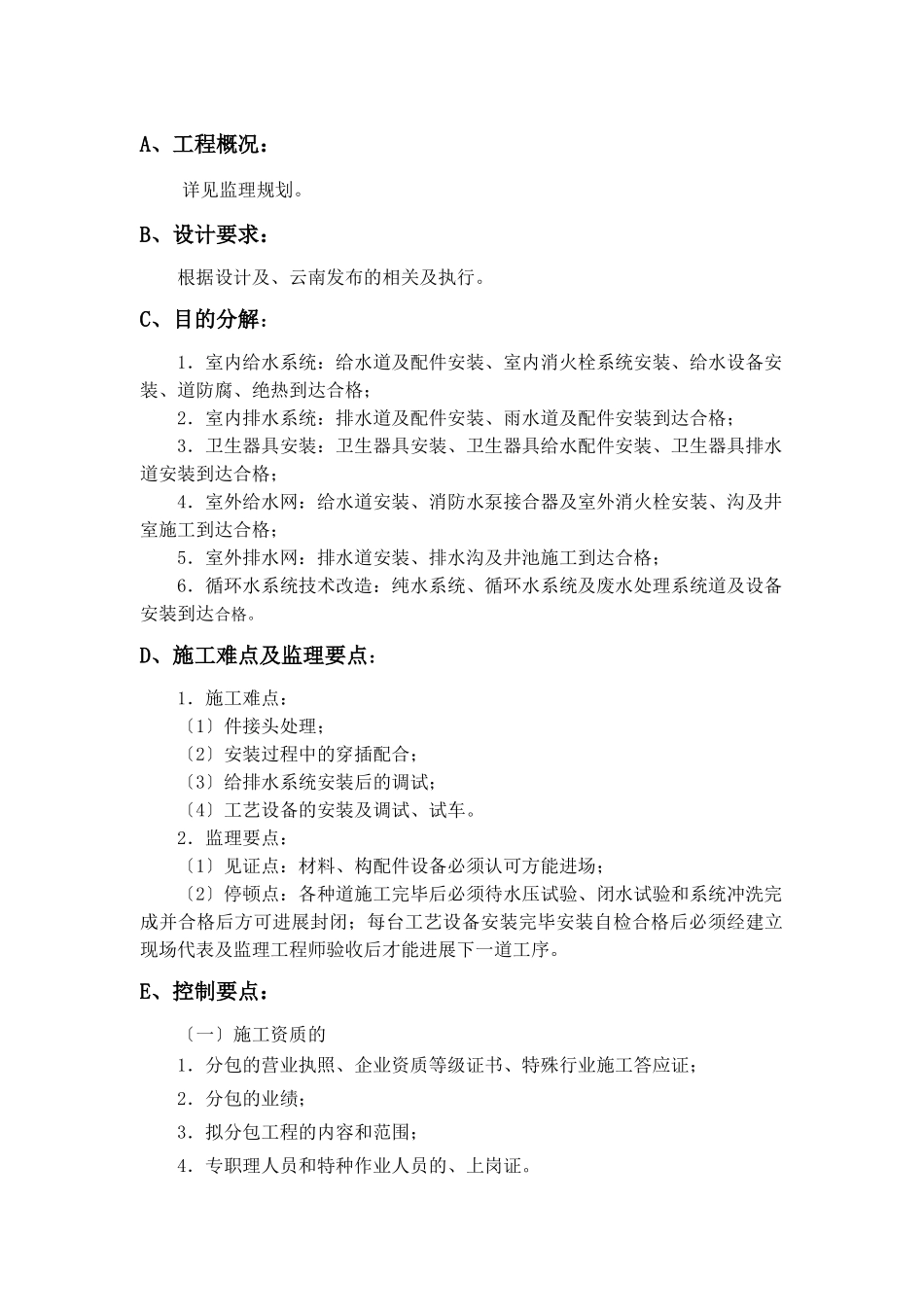

A、工程概况:详见监理规划。B、设计要求:根据设计及、云南发布的相关及执行。C、目的分解:1.室内给水系统:给水道及配件安装、室内消火栓系统安装、给水设备安装、道防腐、绝热到达合格;2.室内排水系统:排水道及配件安装、雨水道及配件安装到达合格;3.卫生器具安装:卫生器具安装、卫生器具给水配件安装、卫生器具排水道安装到达合格;4.室外给水网:给水道安装、消防水泵接合器及室外消火栓安装、沟及井室施工到达合格;5.室外排水网:排水道安装、排水沟及井池施工到达合格;6.循环水系统技术改造:纯水系统、循环水系统及废水处理系统道及设备安装到达合格。D、施工难点及监理要点:1.施工难点:〔1〕件接头处理;〔2〕安装过程中的穿插配合;〔3〕给排水系统安装后的调试;〔4〕工艺设备的安装及调试、试车。2.监理要点:〔1〕见证点:材料、构配件设备必须认可方能进场;〔2〕停顿点:各种道施工完毕后必须待水压试验、闭水试验和系统冲洗完成并合格后方可进展封闭;每台工艺设备安装完毕安装自检合格后必须经建立现场代表及监理工程师验收后才能进展下一道工序。E、控制要点:〔一〕施工资质的1.分包的营业执照、企业资质等级证书、特殊行业施工答应证;2.分包的业绩;3.拟分包工程的内容和范围;4.专职理人员和特种作业人员的、上岗证。〔二〕对施工组织设计的审查:1.质量理、技术理和质量保证的组织机构;2.质量理、技术理制度;3.专职理人员和特种作业人员的、上岗证。〔三〕施工的平安及技术交底:工程每道工序开场前监理工程师应参加施工对施工人员进展的平安及技术交底工作。监理工程师应明确该工序的施工难点、见证点、停顿点及常见工程质量通病。〔四〕原材料选择及质量:对安装工程中所用材料应满足以下要求:1.在进场后使用前应认真检查必须符合或部颁的有关质量技术要求并有出厂合格证书;2.各种连接收件不得有砂眼裂纹、偏扣、乱扣、丝扣不全和角度不准等现象;3.热水器、浮球阀、闸阀、截止阀、球阀、角阀、止回阀、水嘴等应有可靠的质量保证资料;各种阀门的外观要规矩无损伤阀体严性好阀杆不得弯曲、安装前应按设计或施工规定进展严性试验;4.石棉橡胶垫、油麻、线麻、水泥、焊条等质量都必须符合设计及要求;5.铜、不锈钢、塑料、镀锌钢、焊接钢、铸铁等各种材料应有可靠的质量保证资料;材、件及配件外表质量检查应无裂纹、缩孔、夹渣、拆迭、重皮、砂眼、针孔和超过壁厚允许的部分凹坑、碰伤;铜无绿锈和严重脱锌;不锈钢无划痕、锈斑;镀锌规格必须符合设计要求无锈蚀、无飞刺壁内外镀锌均匀镀锌层不得有脱落、锈蚀等现象;6.水表的规格必须符合设计要求并需经自来水部门确认。表壳铸造规矩无砂眼、裂纹、表玻璃无损坏铅封完好并有出厂合格证;7.减压阀型、规格及阀后压力符合设计要求;8.铸铁及件型、规格必须符合设计要求铸铁的壁薄厚均匀内外光滑整洁无浮砂包砂粘砂更不允许有砂眼、裂纹、飞刺和疙瘩。承插口的内外径及件造型规矩接口平正光洁严;9.沥青漆、防锈漆和调和漆必须有出厂合格证明;10.卫生洁具的规格、型必须符合设计要求必须有出厂合格证明。其外貌应规矩造型周正外表光滑美观无裂纹边缘平滑色彩一致。卫生洁具零件规格应质量应可靠外表光滑电镀均匀螺纹明晰锁母松紧适度无砂眼、裂纹等缺陷;11.塑料给水材及件应具备卫生检验部门的检验或认证并具有出厂合格证明和建立所颁发的推广证;12.塑料给、排水内、外壁颜色应一致且光滑、平整、无气泡、裂纹、脱皮等现象;材与件尺寸壁厚误差符合技术要求;13.塑料胶粘剂必须有消费厂名称出厂日、有效使用限、出厂合格证和使用说明书;14.喷头阀压力开关水流器等主要系统组件应经消防质量监视检验中心检测合格;15.喷头型规格公称动作温度制造厂及消费年月等标志应齐全;喷头外观应无加工缺陷和机械损伤;闭式喷头应进展性能试验并以无渗漏、无损伤为合格;16.压力开关、水流器及水位、气压、阀门限位等自动监测装置应有明晰的铭牌;平安操作标志和说明书;水流器尚应有水流方向的永久性标志;安装前应逐个进展主要功能检查不合格者不得使用;17.消防栓...
