技术交底记录编003工程名称施工中铁建工集团挖孔桩技术交底〔1〕孔桩概况根据基坑设计图纸该人工挖孔桩为护壁桩φ1200@1500根据东、西、南、北地质条件不同及场地环境的区别分为A、B、C、D四类桩A类桩长21600其他三类为23600桩身配筋根据型不同而选用其桩身混凝土强度C30护壁砼强度C20
〔2〕施工部属及工序安排1〕施工工序挖孔桩工程的施工工序为:清理基抗→挖设场内排水沟→桩成孔及护壁施工→终孔钢筋笼绑扎安装→浇筑桩身混凝土→清理现场、孔桩验收2〕总体安排①由于施工现场西高东低因此在挖孔桩施工前将西侧土方平整至东侧自然地平标高平整完成之后在基坑线内施工明排水沟及积水井

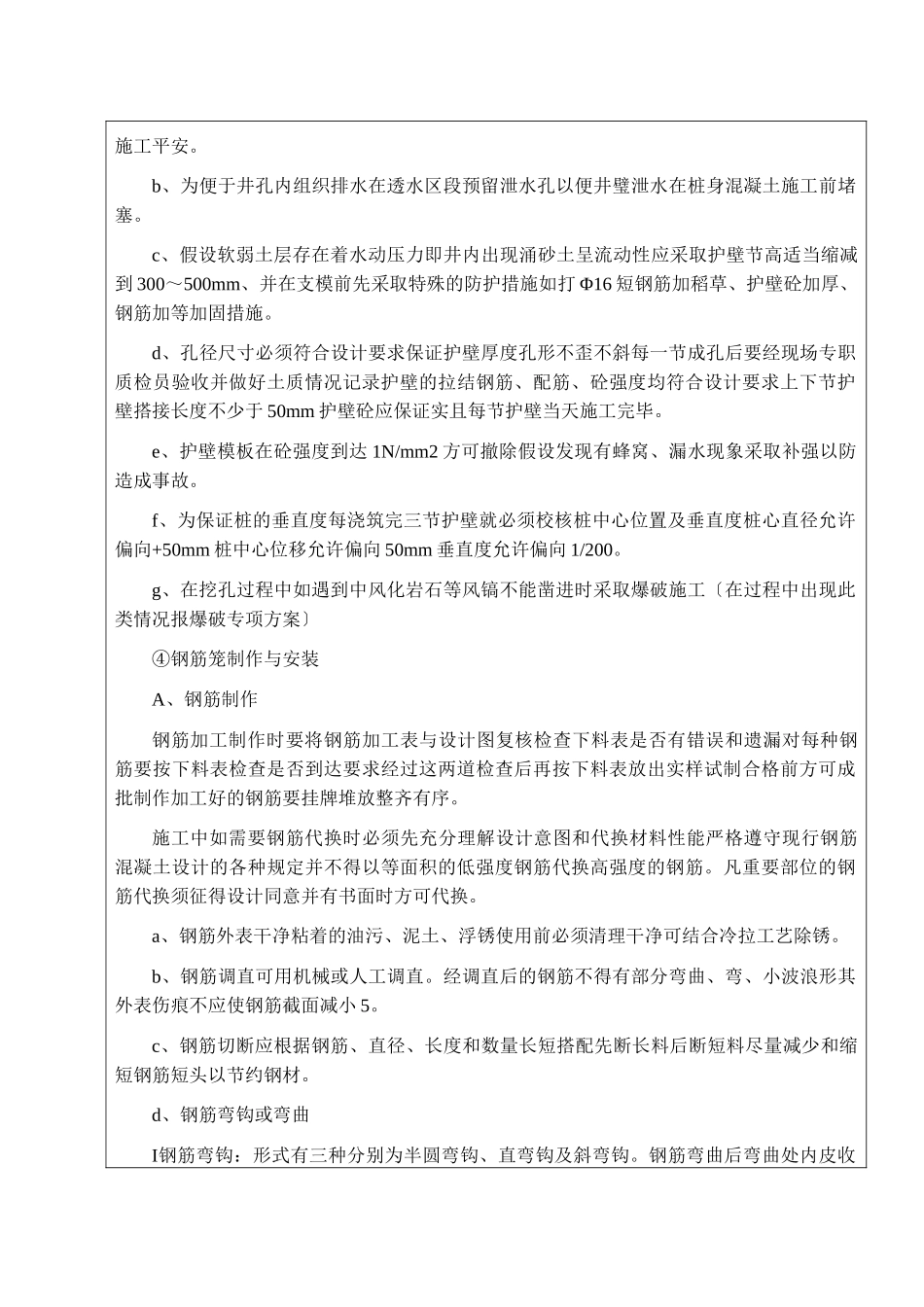

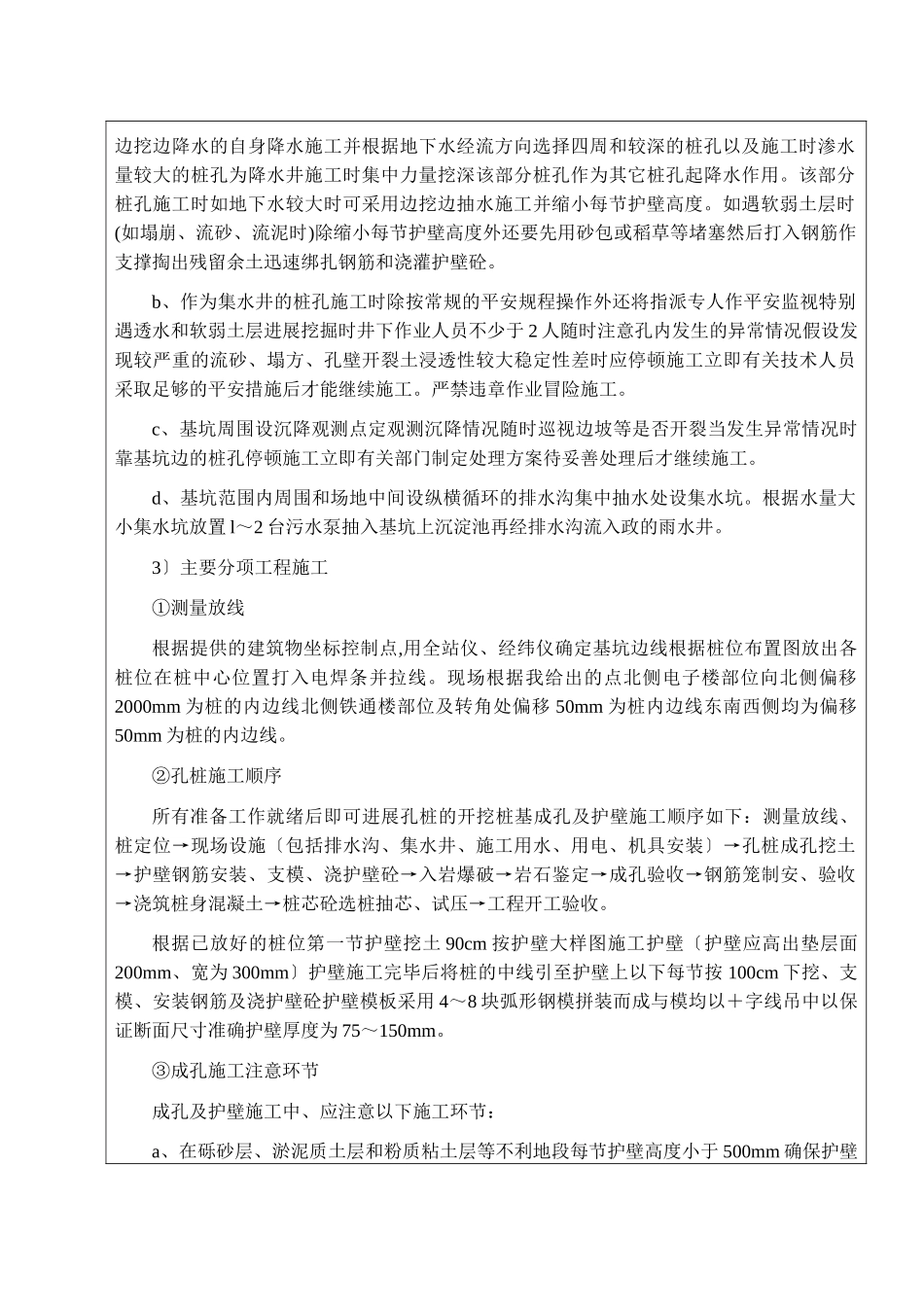

挖孔桩由东侧开场向北施工至西侧
②孔桩施工:根据设计图纸该工程采用隔一挖一如有作降水桩的桩身砼留到最后浇筑
③工程降排水施工:孔桩工程施工中由于原基坑及护壁桩施工没有设置井点降水根据工程地质资料及护壁桩的渗水情况本工程地下水丰富、水位较高孔桩工程施工必须采取有效措施才能保证人工挖孔桩工程顺利完成
根据工程情况在施工的桩中选取一根靠中心的桩作为降水桩降水桩先开挖开挖深度始终保持在比周围的非降水桩深4~5m
工程桩降水桩开挖后用泥浆泵日连续抽水以保证有效降低水位使其它孔桩能顺利进展开挖降水桩内的水用泥浆泵抽至基坑面集水坑集水坑内的水用污水泵进展二次抽水抽至基坑顶面排水沟由排水沟排至政网基坑的排水由4个电工专门值班抽水保证基坑内不出现有积水;桩芯混凝土浇灌时等所有的桩芯混凝土浇灌完后再浇灌工程桩降水桩混凝土;孔桩开挖过程中如留设的降水桩与实际开挖孔桩渗水量不同时应及时另选择降水桩并注意以下施工措施:a、本工程地下水丰富、水位较高结合我多年人工挖孔桩的施工经历由于已经施工完止水帷幕可用孔桩自降水如仍不能满足桩基施工时采用井井点降水
人工挖孔桩施工时采用边挖边降水的自身降水施工并根据地下水经流方向选择四周和较
