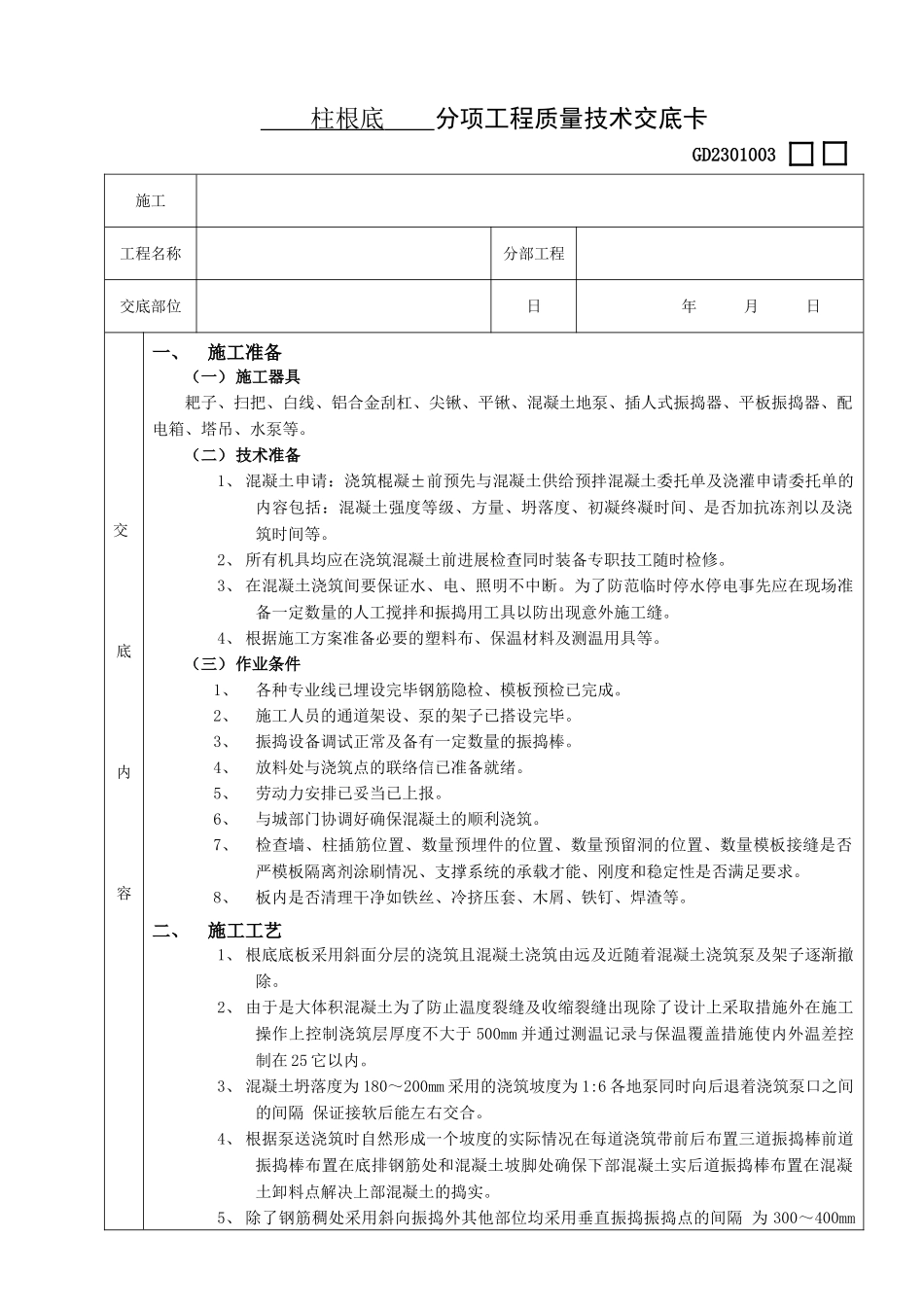

柱根底分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)施工器具耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插人式振捣器、平板振捣器、配电箱、塔吊、水泵等
(二)技术准备1、混凝土申请:浇筑棍凝±前预先与混凝土供给预拌混凝土委托单及浇灌申请委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等
2、所有机具均应在浇筑混凝土前进展检查同时装备专职技工随时检修
3、在混凝土浇筑间要保证水、电、照明不中断
为了防范临时停水停电事先应在现场准备一定数量的人工搅拌和振捣用工具以防出现意外施工缝
4、根据施工方案准备必要的塑料布、保温材料及测温用具等
(三)作业条件1、各种专业线已埋设完毕钢筋隐检、模板预检已完成
2、施工人员的通道架设、泵的架子已搭设完毕
3、振捣设备调试正常及备有一定数量的振捣棒
4、放料处与浇筑点的联络信已准备就绪
5、劳动力安排已妥当已上报
6、与城部门协调好确保混凝土的顺利浇筑
7、检查墙、柱插筋位置、数量预埋件的位置、数量预留洞的位置、数量模板接缝是否严模板隔离剂涂刷情况、支撑系统的承载才能、刚度和稳定性是否满足要求
8、板内是否清理干净如铁丝、冷挤压套、木屑、铁钉、焊渣等
二、施工工艺1、根底底板采用斜面分层的浇筑且混凝土浇筑由远及近随着混凝土浇筑泵及架子逐渐撤除
2、由于是大体积混凝土为了防止温度裂缝及收缩裂缝出现除了设计上采取措施外在施工操作上控制浇筑层厚度不大于500mm并通过测温记录与保温覆盖措施使内外温差控制在25它以内
3、混凝土坍落度为180~200mm采用的浇筑坡度为1:6各地泵同时向后退着浇筑泵口之间的间隔保证接软后能左右交合

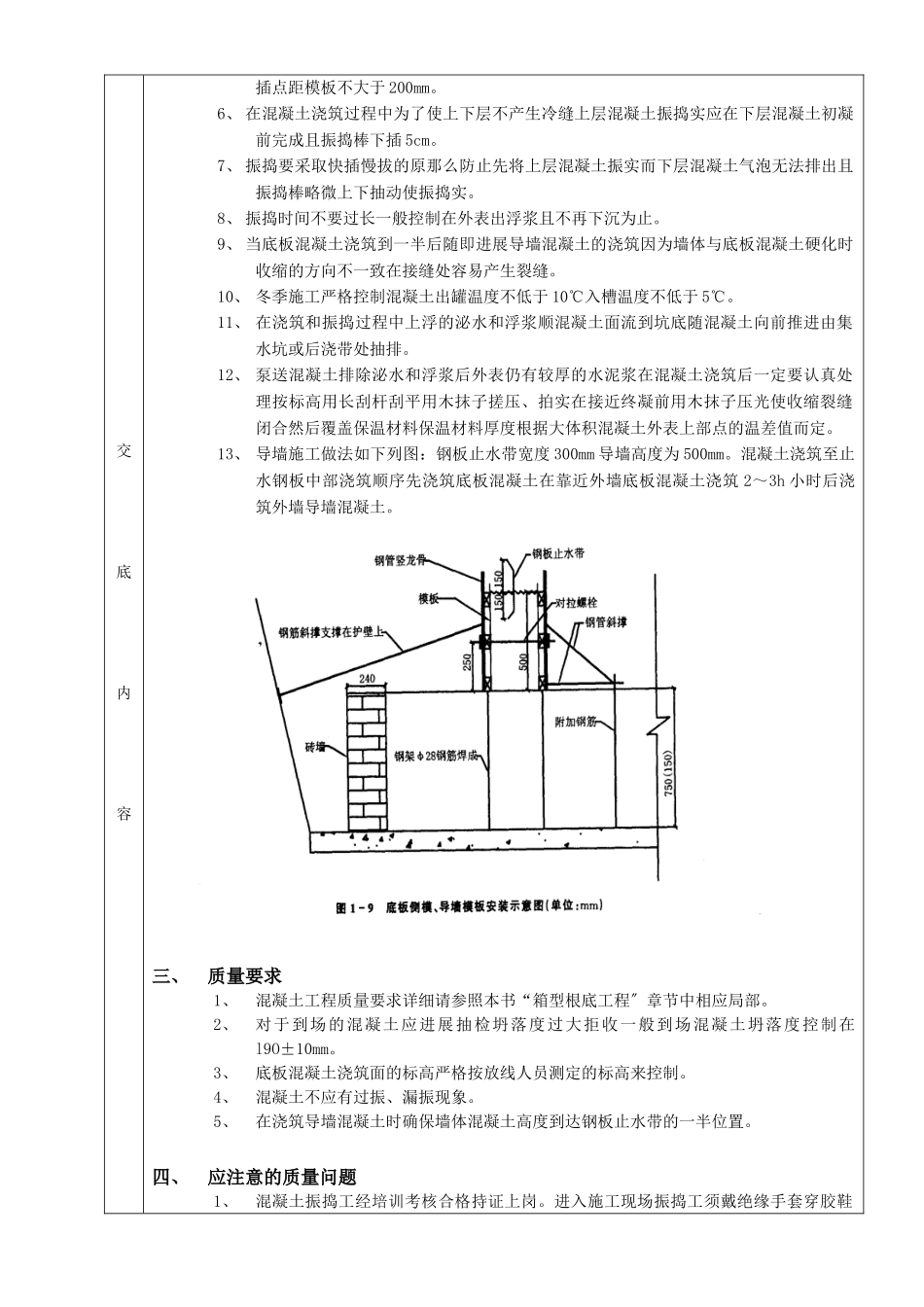

4、根据泵送浇筑时自然形成一个坡度的实际情况在每道浇筑带前后布置三道振捣棒前道振捣棒布置在底排钢筋处和混凝土坡脚处确保
