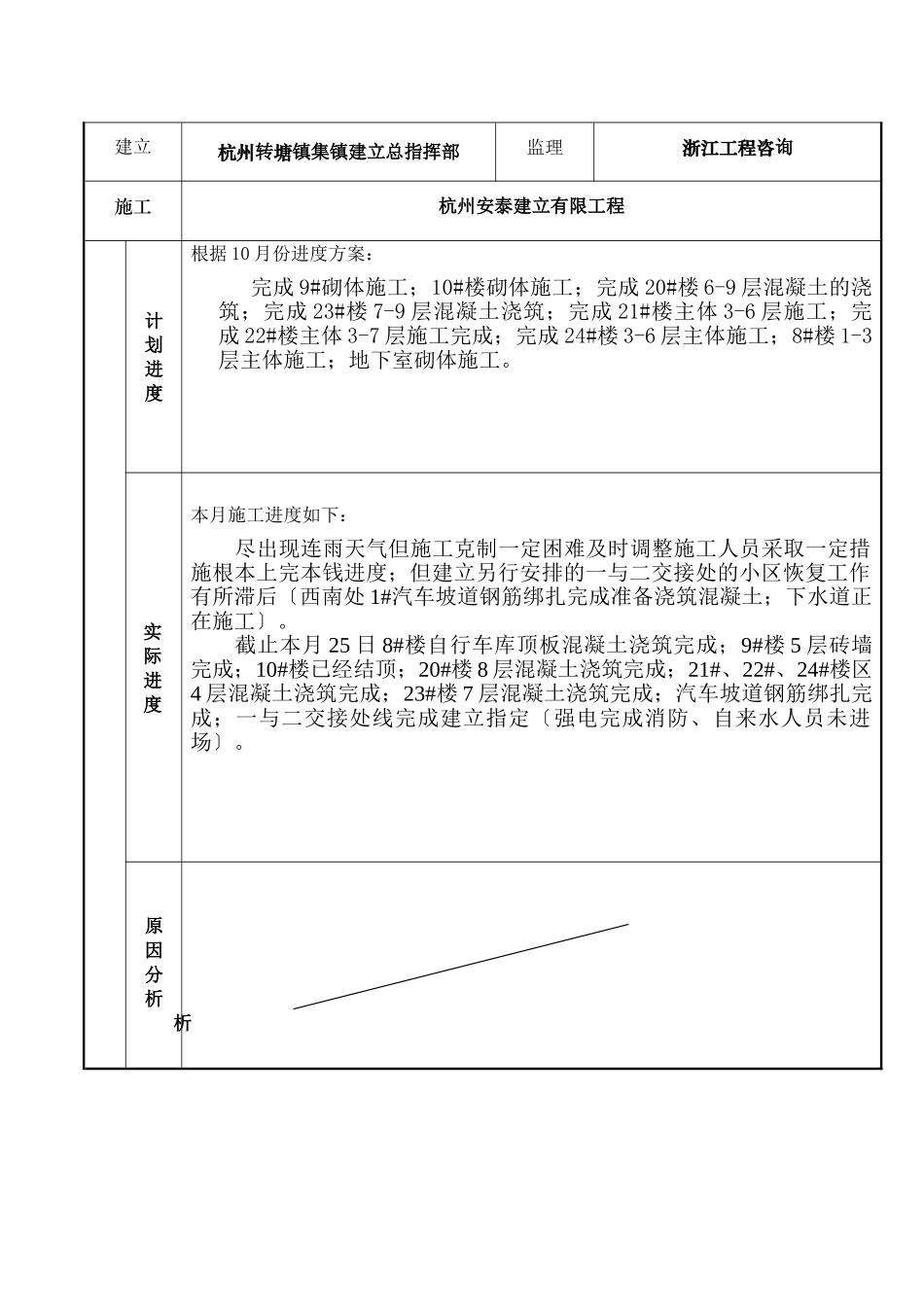

转塘多层农居村口区块2地块二工程监理月报第132021年09月26日至2021年10月25日内容题要:本月工程施工概况及形象进度工程进度工程质量、平安文明施工工程计量与工程款支付合同其他事项的处理情况本月监理小结、下月工作要点监理工作统计报表总监理工程师:周国华浙江工程咨询村口工程监理部工程名称转塘多层农居村口区块2地块二工程设计浙江工业大学建筑规划设计研究院建立杭州转塘镇集镇建立总指挥部监理浙江工程咨询施工杭州安泰建立有限工程计划进度根据10月份进度方案:完成9#砌体施工;10#楼砌体施工;完成20#楼6-9层混凝土的浇筑;完成23#楼7-9层混凝土浇筑;完成21#楼主体3-6层施工;完成22#楼主体3-7层施工完成;完成24#楼3-6层主体施工;8#楼1-3层主体施工;地下室砌体施工
实际进度本月施工进度如下:尽出现连雨天气但施工克制一定困难及时调整施工人员采取一定措施根本上完本钱进度;但建立另行安排的一与二交接处的小区恢复工作有所滞后〔西南处1#汽车坡道钢筋绑扎完成准备浇筑混凝土;下水道正在施工〕
截止本月25日8#楼自行车库顶板混凝土浇筑完成;9#楼5层砖墙完成;10#楼已经结顶;20#楼8层混凝土浇筑完成;21#、22#、24#楼区4层混凝土浇筑完成;23#楼7层混凝土浇筑完成;汽车坡道钢筋绑扎完成;一与二交接处线完成建立指定〔强电完成消防、自来水人员未进场〕

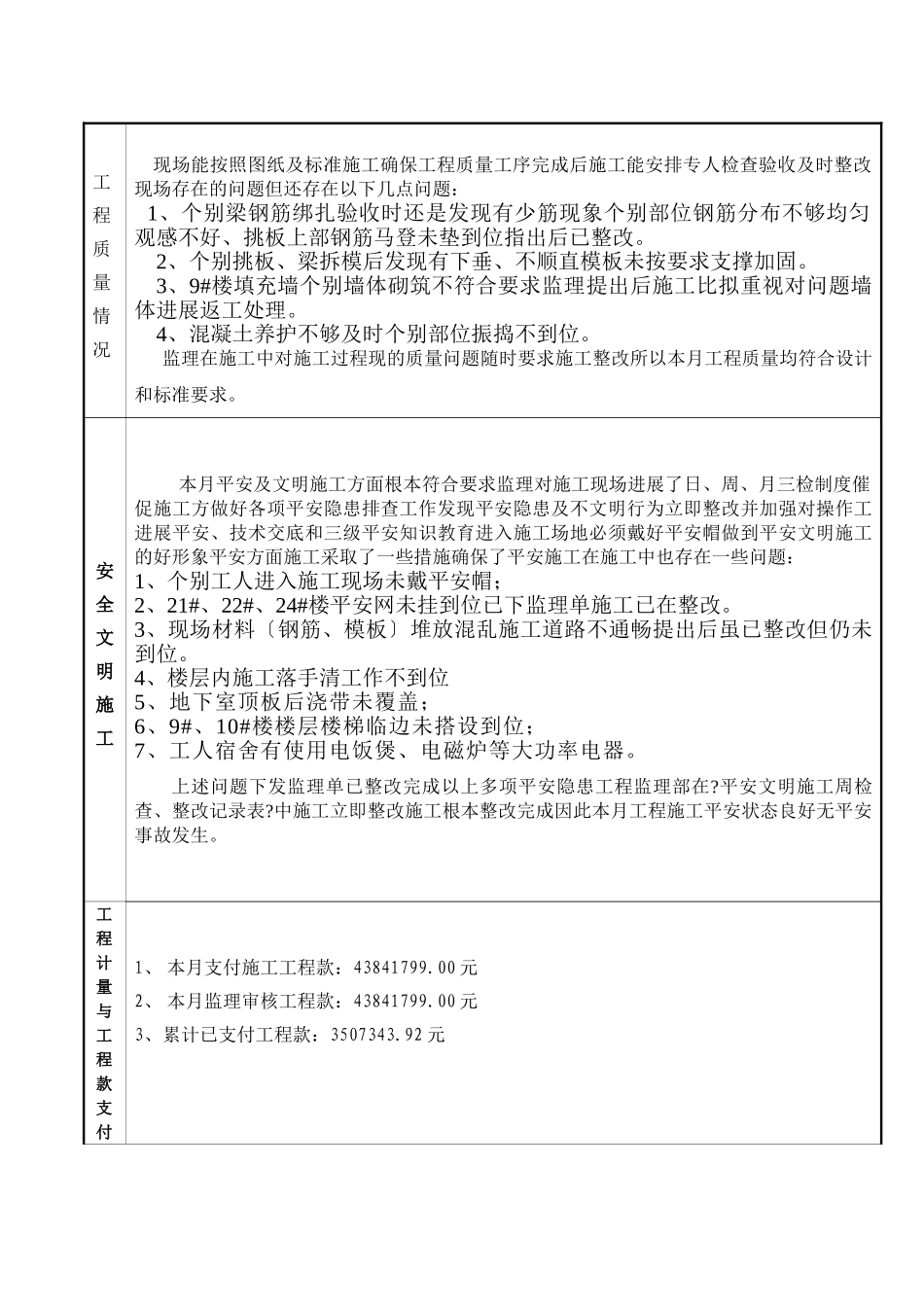

原因分析析工程质量情况现场能按照图纸及标准施工确保工程质量工序完成后施工能安排专人检查验收及时整改现场存在的问题但还存在以下几点问题:1、个别梁钢筋绑扎验收时还是发现有少筋现象个别部位钢筋分布不够均匀观感不好、挑板上部钢筋马登未垫到位指出后已整改
2、个别挑板、梁拆模后发现有下垂、不顺直模板未按要求支撑加固
3、9#楼填充墙个别墙体砌筑不符合要求监理提出后施工比拟重视对问题墙体进展返工处理
4、混凝土养护不
