施工总体部署一、工程管理目标根据护坡工程的特点和综合考虑施工现场的情况以及安全规范的要求,确定本分项工程的工程目标为:质量目标:确保合格工程
工期目标:接到开工通知后,20天完成合同任务(主要工序工期计划见施工进度横道图)
安全目标:杜绝重大人身伤亡和机械事故,月轻伤事故频率控制在3%
文明施工:创文明施工现场
二、施工组织机构本工程采用项目管理法施工,由项目经理全面组织施工,确保高速、优质、安全完成本工程施工任务
现场指挥部由技术素质好,工作能力强的管理人员组成施工技术、质量安全、材料设备、防火保卫、工作协调等组织齐全的施工现场管理机构,对工程施工全过程实行统一计划,统一指挥、统一管理、统一协调
指挥部定期召开内部协调会,检查当天工作完成情况,解决存在问题,落实第二天的生产任务

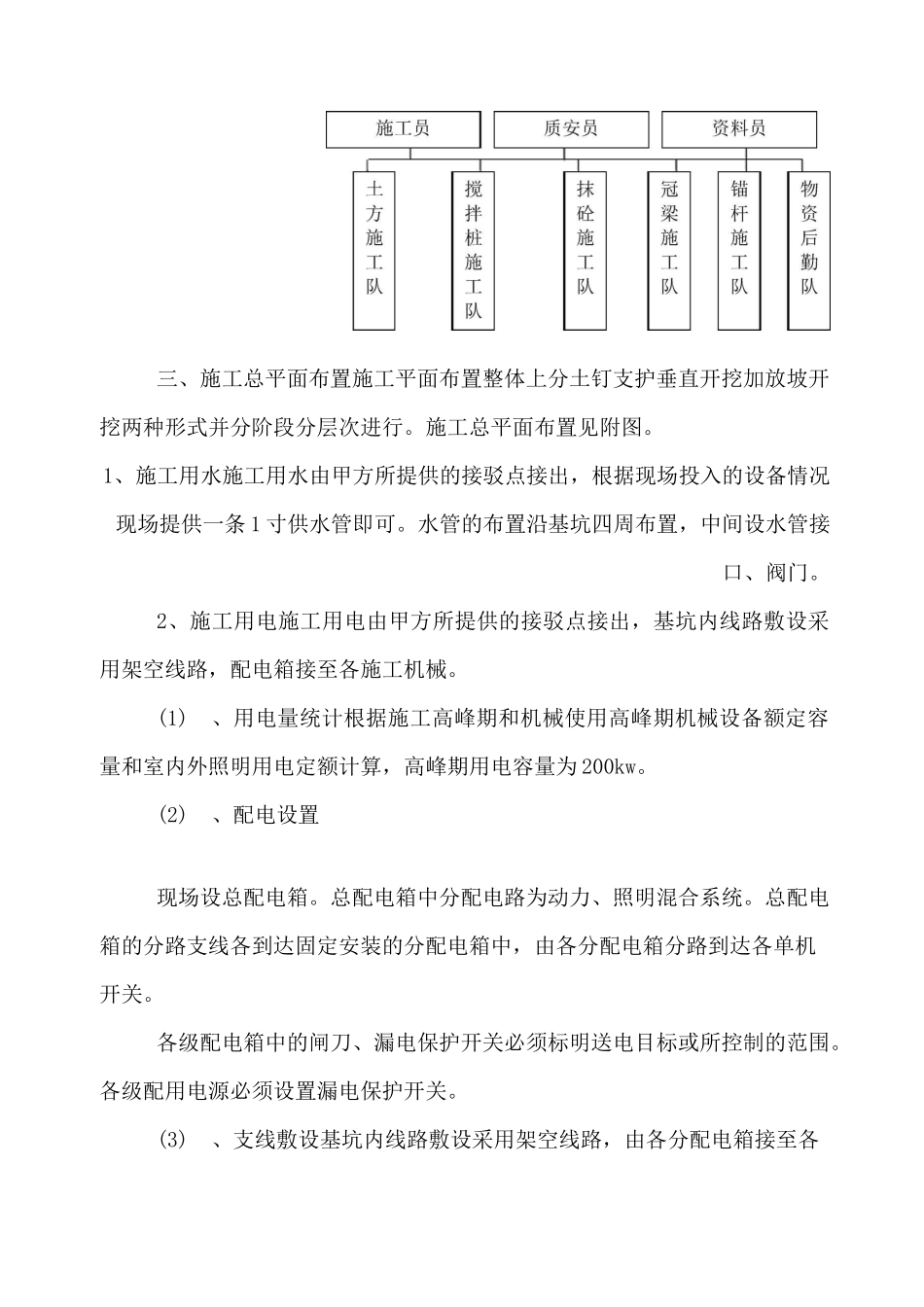

现场组织机构设置见下图:项目经理技术负责人三、施工总平面布置施工平面布置整体上分土钉支护垂直开挖加放坡开挖两种形式并分阶段分层次进行
施工总平面布置见附图
1、施工用水施工用水由甲方所提供的接驳点接出,根据现场投入的设备情况现场提供一条1寸供水管即可
水管的布置沿基坑四周布置,中间设水管接口、阀门
2、施工用电施工用电由甲方所提供的接驳点接出,基坑内线路敷设采用架空线路,配电箱接至各施工机械
(1)、用电量统计根据施工高峰期和机械使用高峰期机械设备额定容量和室内外照明用电定额计算,高峰期用电容量为200kw
(2)、配电设置现场设总配电箱
总配电箱中分配电路为动力、照明混合系统
总配电箱的分路支线各到达固定安装的分配电箱中,由各分配电箱分路到达各单机开关
各级配电箱中的闸刀、漏电保护开关必须标明送电目标或所控制的范围
各级配用电源必须设置漏电保护开关
(3)、支线敷设基坑内线路敷设采用架空线路,由各分配电箱接至各施工机械

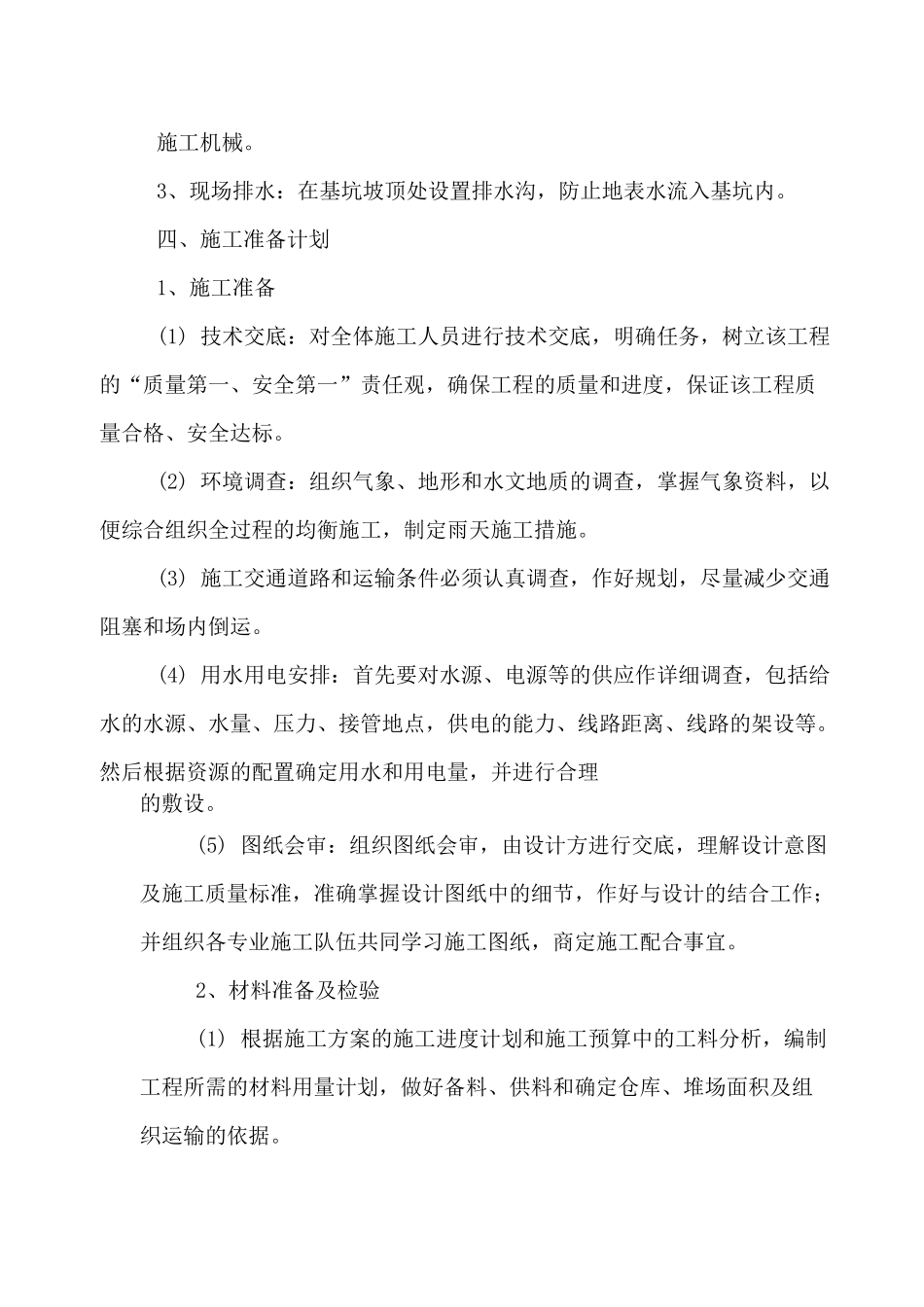

3、现场排水:在基坑坡顶处设置排水沟,防止地表水流入基坑内
