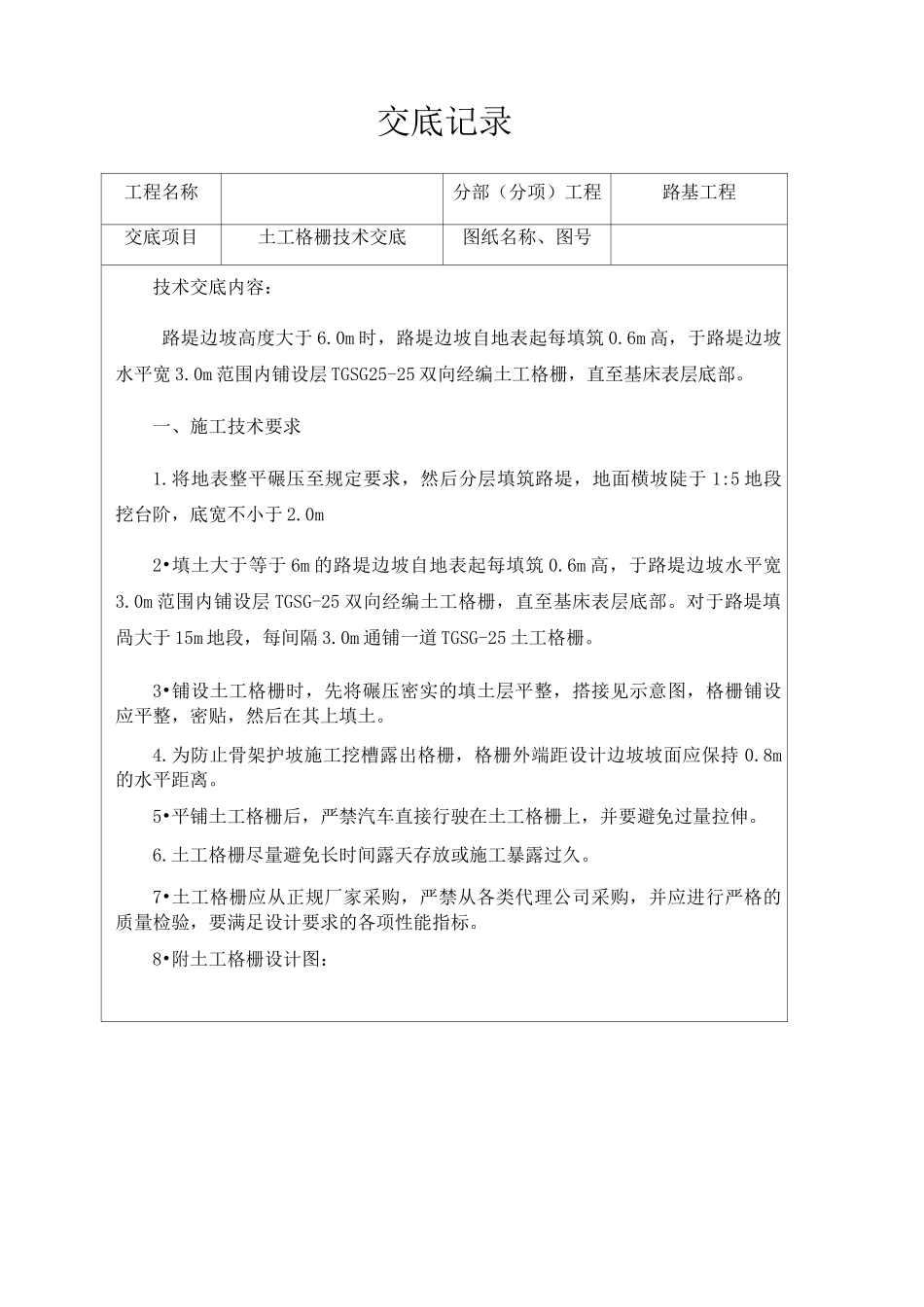

交底记录工程名称分部(分项)工程路基工程交底项目土工格栅技术交底图纸名称、图号技术交底内容:路堤边坡高度大于6
0m时,路堤边坡自地表起每填筑0
6m高,于路堤边坡水平宽3
0m范围内铺设层TGSG25-25双向经编土工格栅,直至基床表层底部
一、施工技术要求1
将地表整平碾压至规定要求,然后分层填筑路堤,地面横坡陡于1:5地段挖台阶,底宽不小于2
0m2•填土大于等于6m的路堤边坡自地表起每填筑0
6m高,于路堤边坡水平宽3
0m范围内铺设层TGSG-25双向经编土工格栅,直至基床表层底部

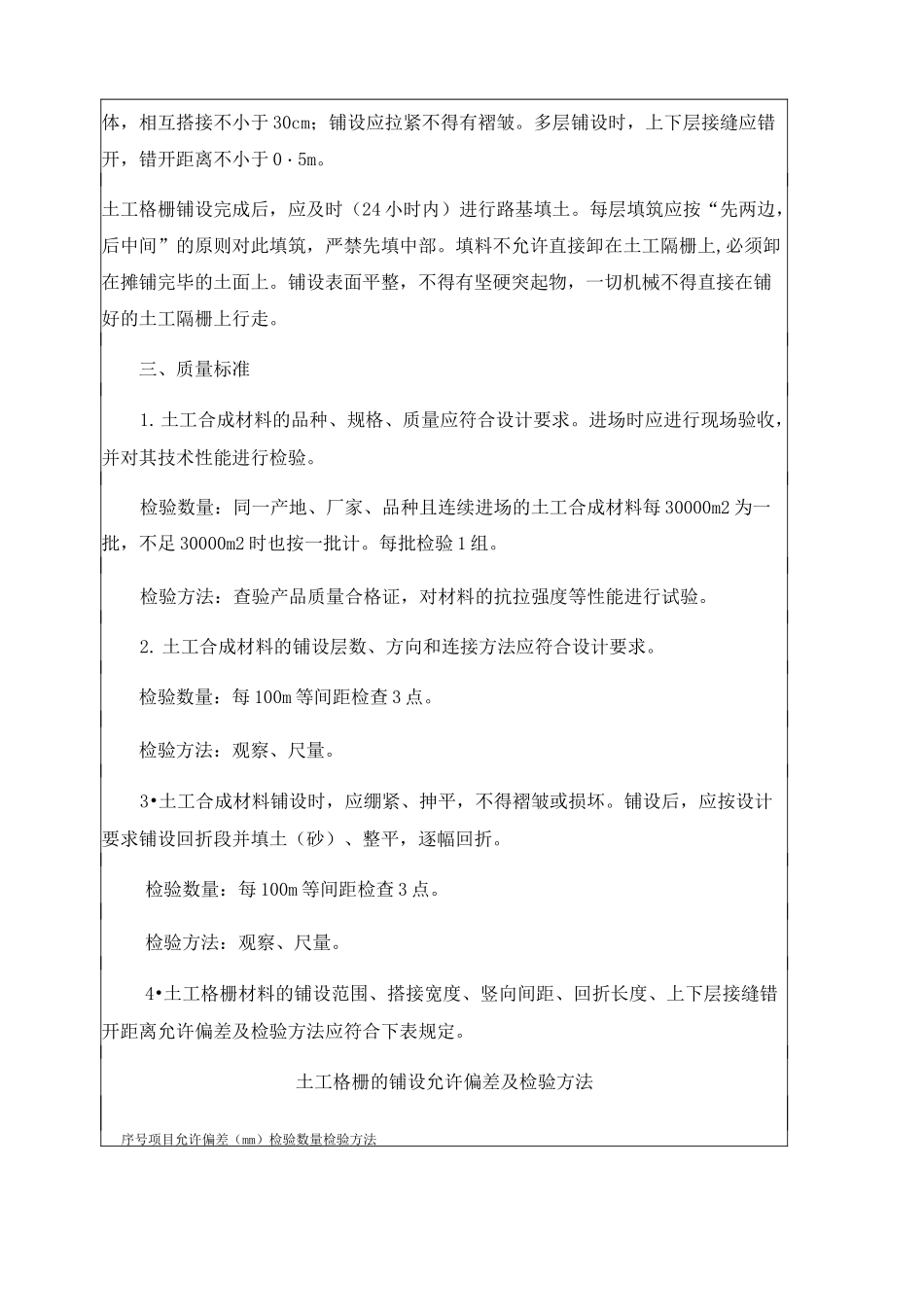

对于路堤填咼大于15m地段,每间隔3
0m通铺一道TGSG-25土工格栅
3•铺设土工格栅时,先将碾压密实的填土层平整,搭接见示意图,格栅铺设应平整,密贴,然后在其上填土
为防止骨架护坡施工挖槽露出格栅,格栅外端距设计边坡坡面应保持0
8m的水平距离
5•平铺土工格栅后,严禁汽车直接行驶在土工格栅上,并要避免过量拉伸
土工格栅尽量避免长时间露天存放或施工暴露过久
7•土工格栅应从正规厂家采购,严禁从各类代理公司采购,并应进行严格的质量检验,要满足设计要求的各项性能指标

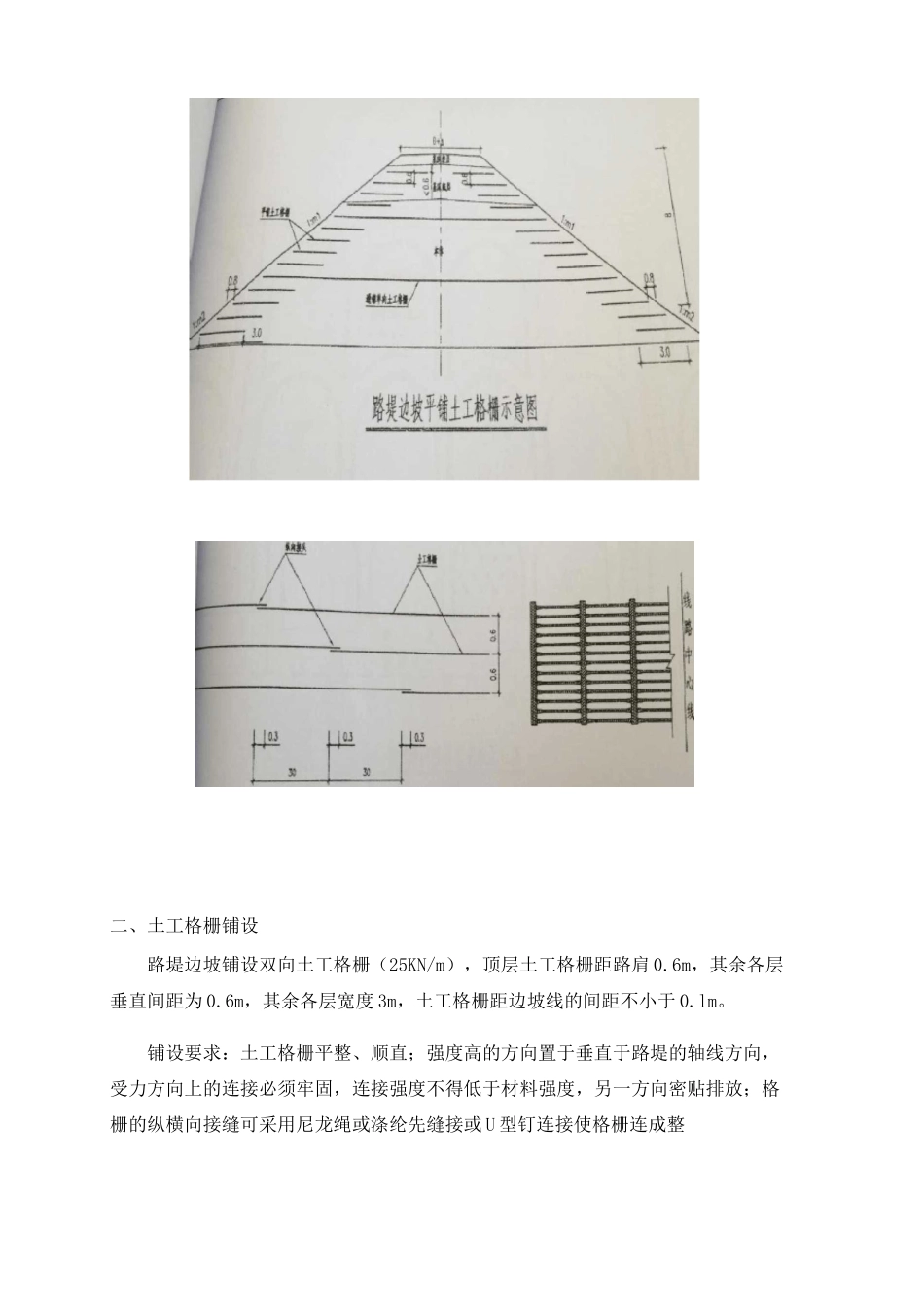

8•附土工格栅设计图:二、土工格栅铺设路堤边坡铺设双向土工格栅(25KN/m),顶层土工格栅距路肩0
6m,其余各层垂直间距为0
6m,其余各层宽度3m,土工格栅距边坡线的间距不小于0
铺设要求:土工格栅平整、顺直;强度高的方向置于垂直于路堤的轴线方向,受力方向上的连接必须牢固,连接强度不得低于材料强度,另一方向密贴排放;格栅的纵横向接缝可采用尼龙绳或涤纶先缝接或U型钉连接使格栅连成整体,相互搭接不小于30cm;铺设应拉紧不得有褶皱
多层铺设时,上下层接缝应错开,错开距离不小于0・5m
土工格栅铺设完成后,应及时(24小时内)进行路基填土
每层填筑应按“先两边,后中间”的原则对此填筑,严禁先填中部
