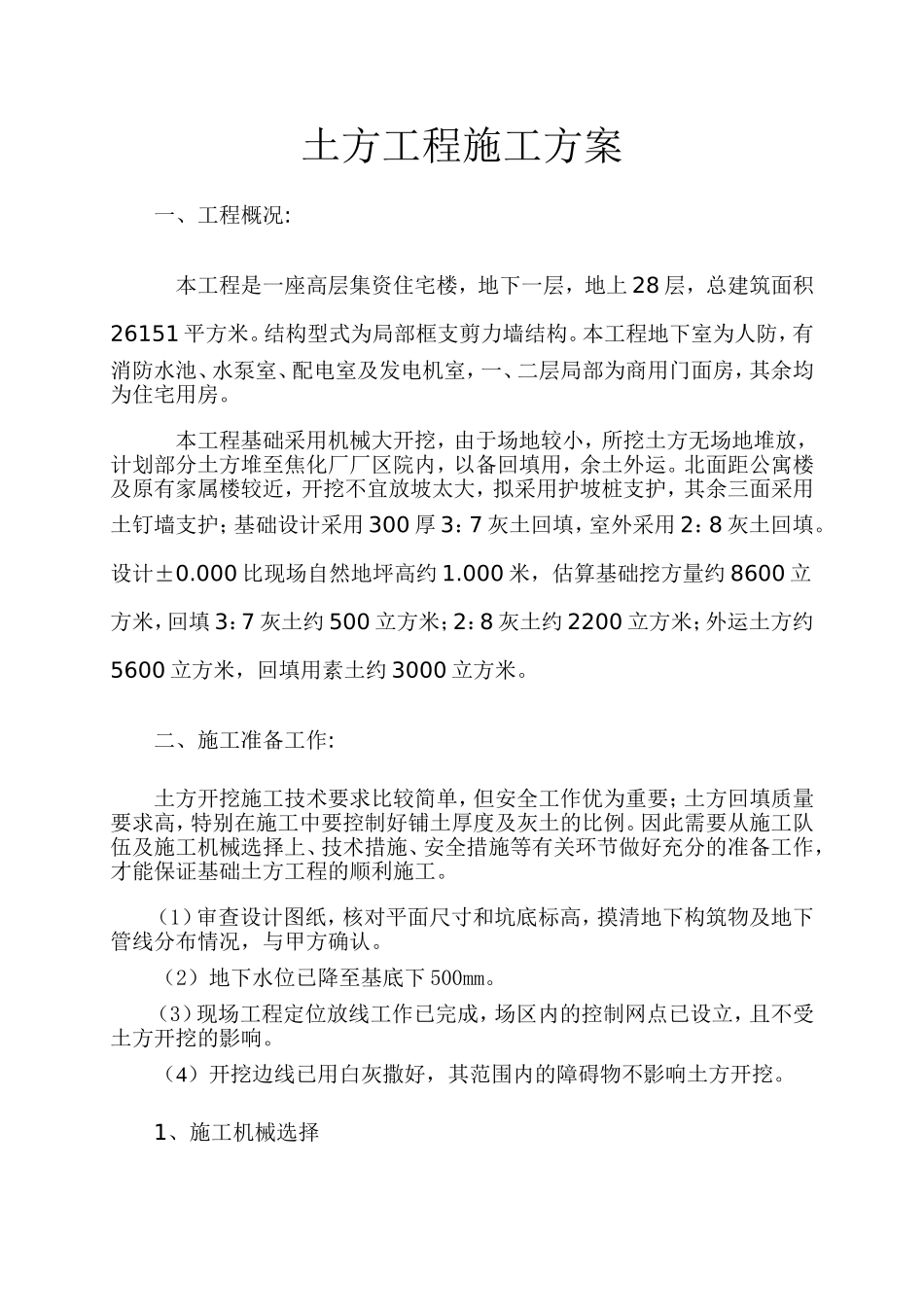

土方工程施工方案一、工程概况:本工程是一座高层集资住宅楼,地下一层,地上28层,总建筑面积26151平方米
结构型式为局部框支剪力墙结构
本工程地下室为人防,有消防水池、水泵室、配电室及发电机室,一、二层局部为商用门面房,其余均为住宅用房
本工程基础采用机械大开挖,由于场地较小,所挖土方无场地堆放,计划部分土方堆至焦化厂厂区院内,以备回填用,余土外运
北面距公寓楼及原有家属楼较近,开挖不宜放坡太大,拟采用护坡桩支护,其余三面采用土钉墙支护;基础设计采用300厚3:7灰土回填,室外采用2:8灰土回填
000比现场自然地坪高约1
000米,估算基础挖方量约8600立方米,回填3:7灰土约500立方米;2:8灰土约2200立方米;外运土方约5600立方米,回填用素土约3000立方米
二、施工准备工作:土方开挖施工技术要求比较简单,但安全工作优为重要;土方回填质量要求高,特别在施工中要控制好铺土厚度及灰土的比例
因此需要从施工队伍及施工机械选择上、技术措施、安全措施等有关环节做好充分的准备工作,才能保证基础土方工程的顺利施工
(1)审查设计图纸,核对平面尺寸和坑底标高,摸清地下构筑物及地下管线分布情况,与甲方确认
(2)地下水位已降至基底下500mm
(3)现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响
(4)开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖

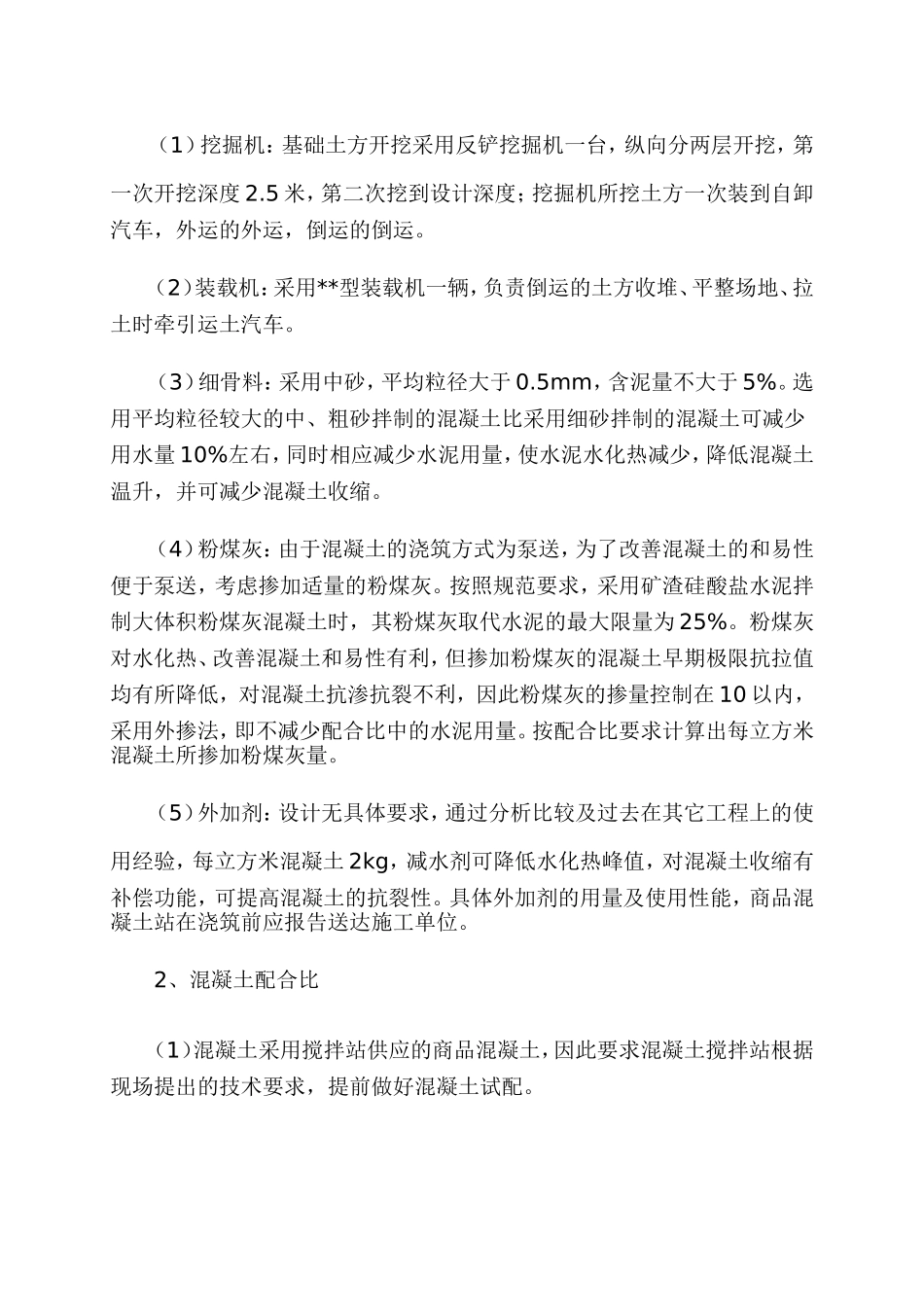

1、施工机械选择(1)挖掘机:基础土方开挖采用反铲挖掘机一台,纵向分两层开挖,第一次开挖深度2
5米,第二次挖到设计深度;挖掘机所挖土方一次装到自卸汽车,外运的外运,倒运的倒运
(2)装载机:采用**型装载机一辆,负责倒运的土方收堆、平整场地、拉土时牵引运土汽车
(3)细骨料:采用中砂,平均粒径大于0
5mm,含泥量不大于5%

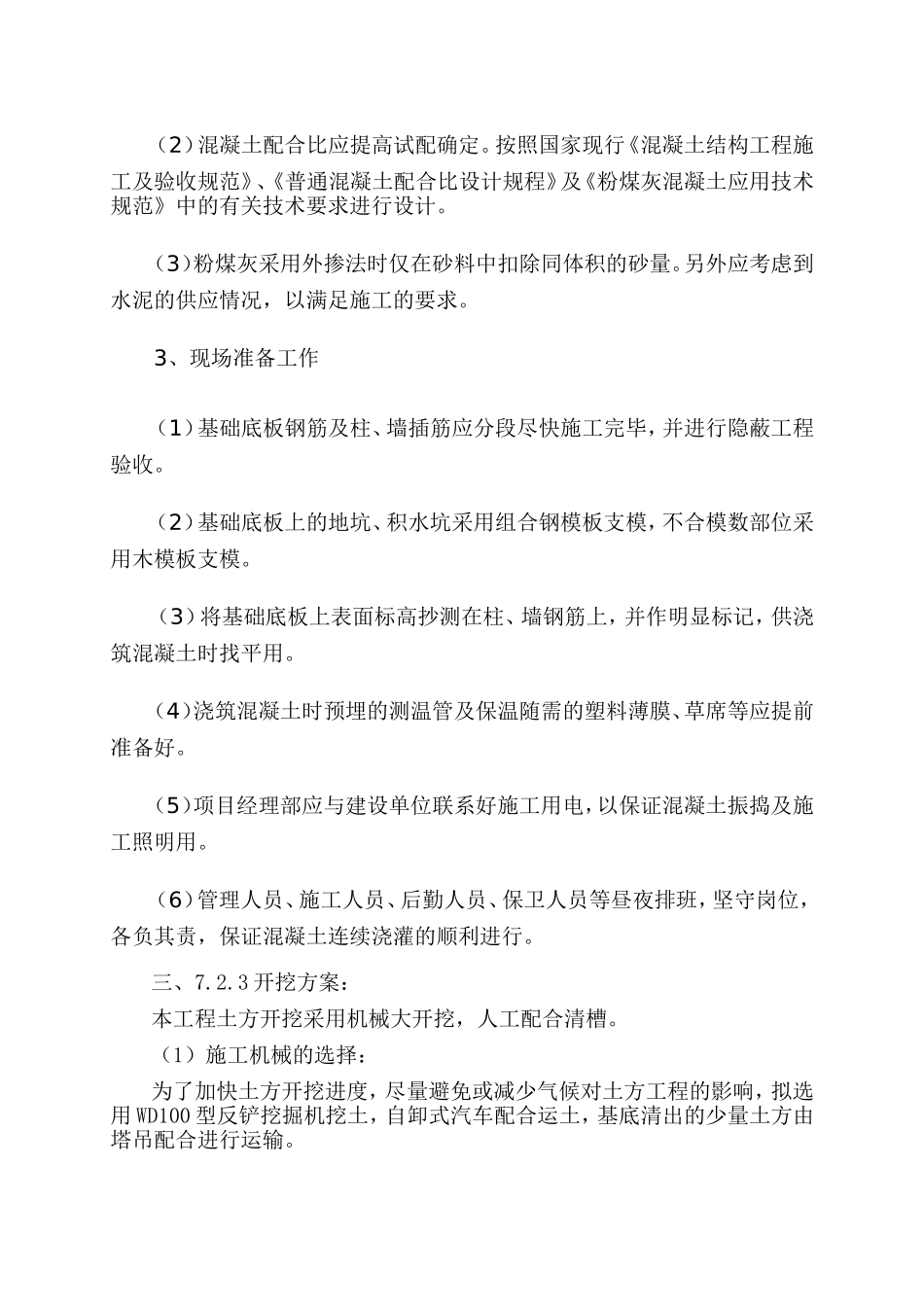

选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土
