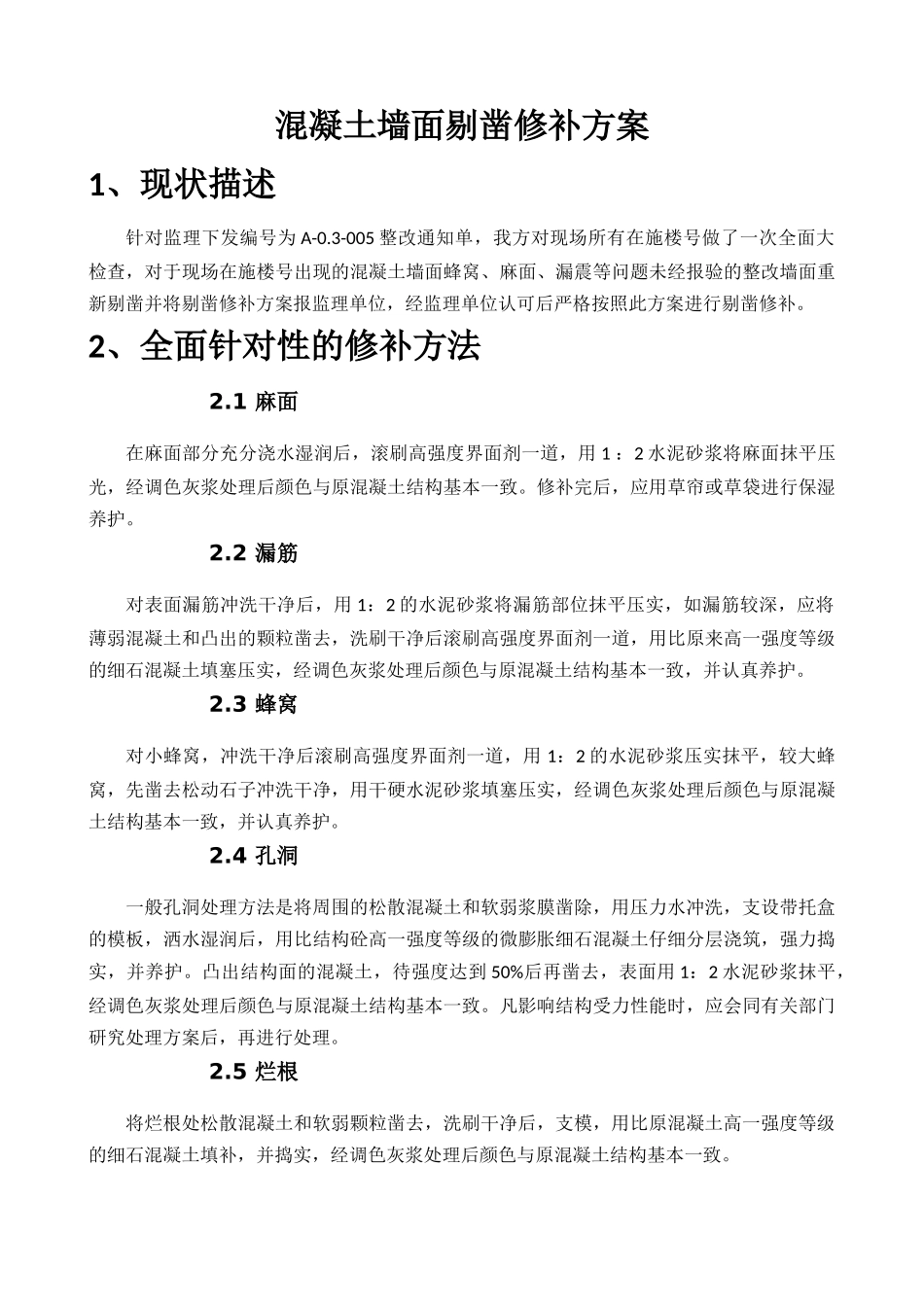

混凝土墙面剔凿修补方案1、现状描述针对监理下发编号为A-0
3-005整改通知单,我方对现场所有在施楼号做了一次全面大检查,对于现场在施楼号出现的混凝土墙面蜂窝、麻面、漏震等问题未经报验的整改墙面重新剔凿并将剔凿修补方案报监理单位,经监理单位认可后严格按照此方案进行剔凿修补
2、全面针对性的修补方法2
1麻面在麻面部分充分浇水湿润后,滚刷高强度界面剂一道,用1:2水泥砂浆将麻面抹平压光,经调色灰浆处理后颜色与原混凝土结构基本一致
修补完后,应用草帘或草袋进行保湿养护
2漏筋对表面漏筋冲洗干净后,用1:2的水泥砂浆将漏筋部位抹平压实,如漏筋较深,应将薄弱混凝土和凸出的颗粒凿去,洗刷干净后滚刷高强度界面剂一道,用比原来高一强度等级的细石混凝土填塞压实,经调色灰浆处理后颜色与原混凝土结构基本一致,并认真养护
3蜂窝对小蜂窝,冲洗干净后滚刷高强度界面剂一道,用1:2的水泥砂浆压实抹平,较大蜂窝,先凿去松动石子冲洗干净,用干硬水泥砂浆填塞压实,经调色灰浆处理后颜色与原混凝土结构基本一致,并认真养护
4孔洞一般孔洞处理方法是将周围的松散混凝土和软弱浆膜凿除,用压力水冲洗,支设带托盒的模板,洒水湿润后,用比结构砼高一强度等级的微膨胀细石混凝土仔细分层浇筑,强力捣实,并养护
凸出结构面的混凝土,待强度达到50%后再凿去,表面用1:2水泥砂浆抹平,经调色灰浆处理后颜色与原混凝土结构基本一致
凡影响结构受力性能时,应会同有关部门研究处理方案后,再进行处理
5烂根将烂根处松散混凝土和软弱颗粒凿去,洗刷干净后,支模,用比原混凝土高一强度等级的细石混凝土填补,并捣实,经调色灰浆处理后颜色与原混凝土结构基本一致

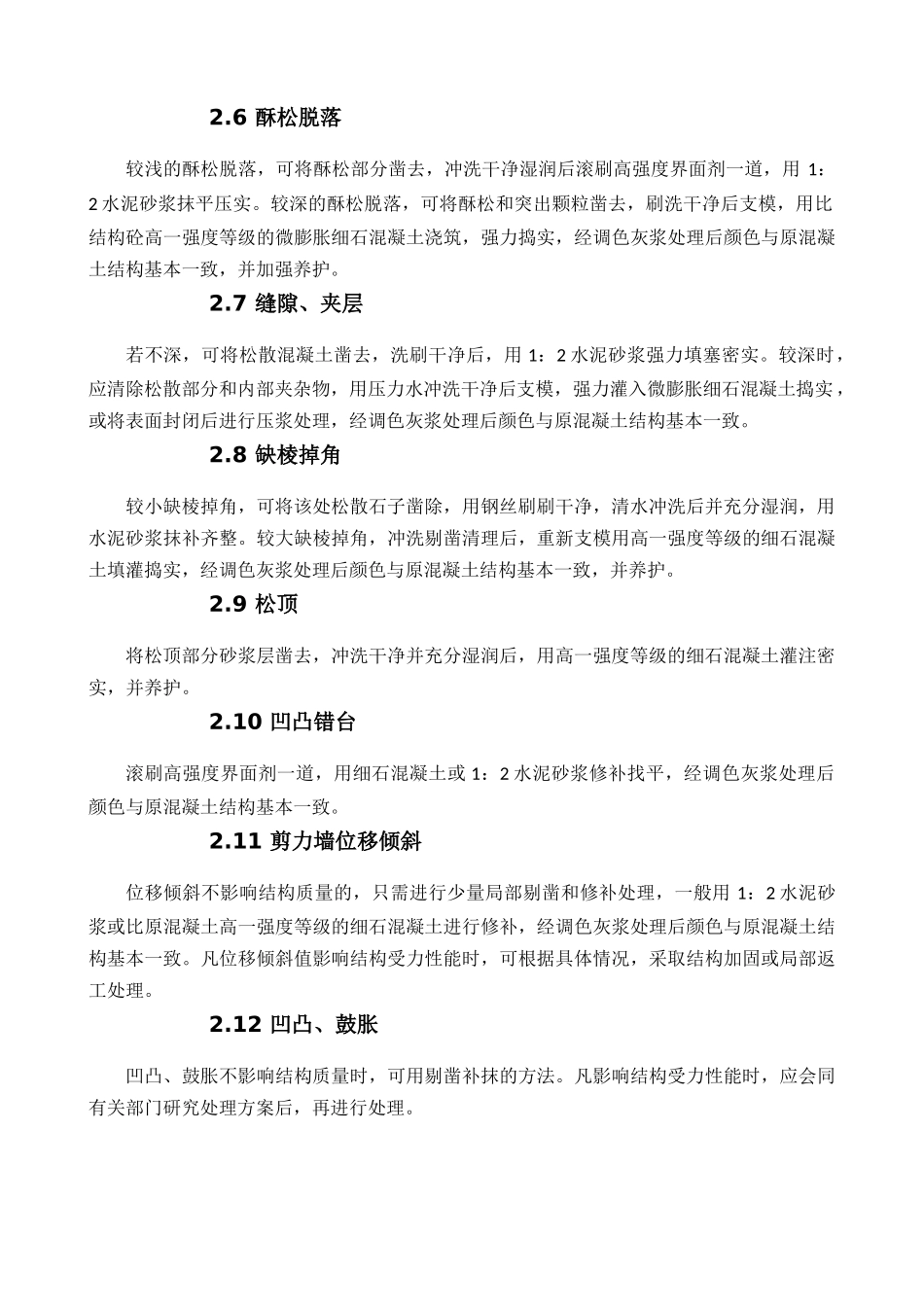

6酥松脱落较浅的酥松脱落,可将酥松部分凿去,冲洗干净湿润后滚刷高强度界面剂一道,用1:2水泥砂浆抹平压实
较深的酥松脱落,可将酥松和突出颗粒凿去,刷洗干净后支模,用比结构砼
