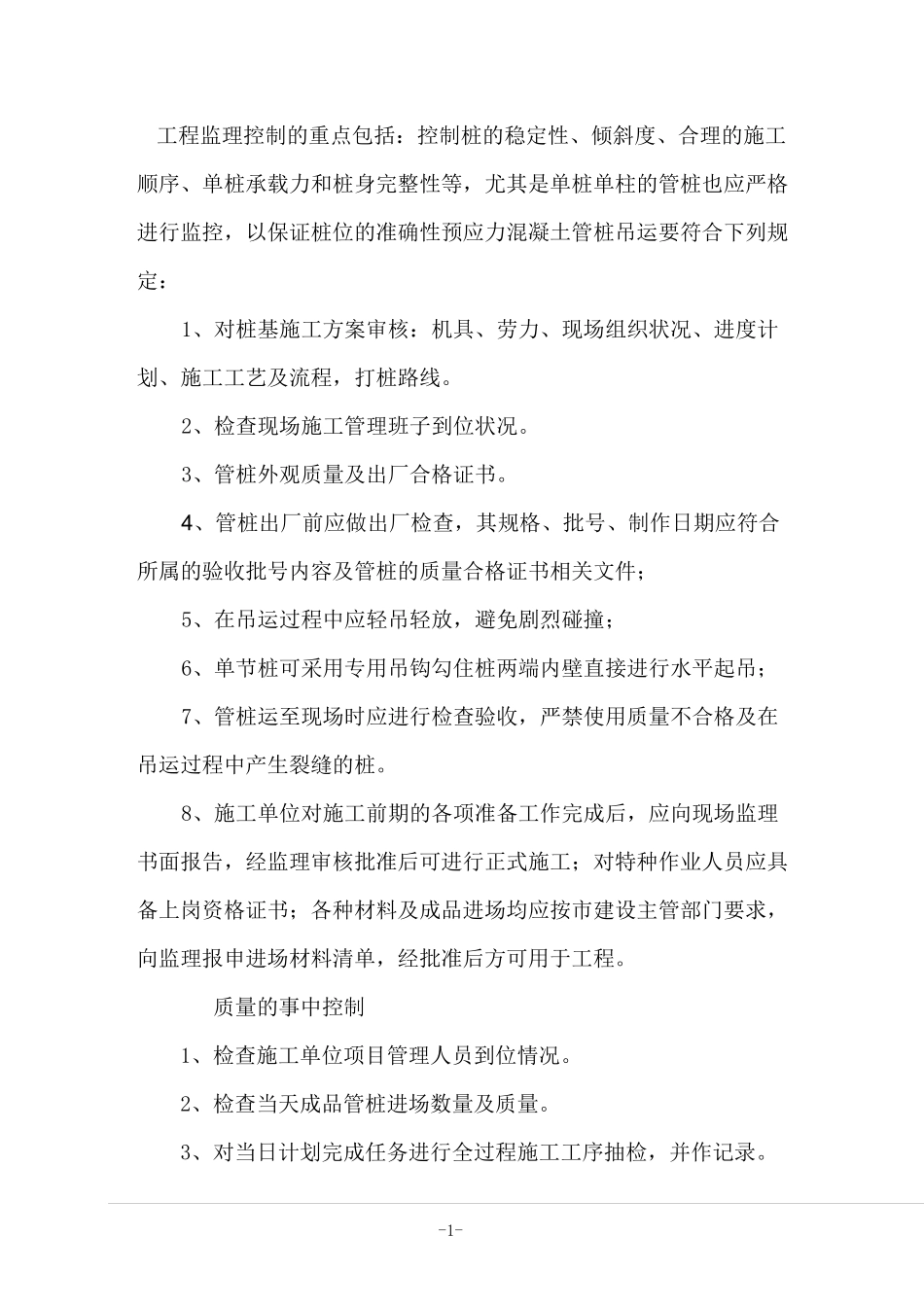

-1-工程监理控制的重点包括:控制桩的稳定性、倾斜度、合理的施工顺序、单桩承载力和桩身完整性等,尤其是单桩单柱的管桩也应严格进行监控,以保证桩位的准确性预应力混凝土管桩吊运要符合下列规定:1、对桩基施工方案审核:机具、劳力、现场组织状况、进度计划、施工工艺及流程,打桩路线
2、检查现场施工管理班子到位状况
3、管桩外观质量及出厂合格证书
4、管桩出厂前应做出厂检查,其规格、批号、制作日期应符合所属的验收批号内容及管桩的质量合格证书相关文件;5、在吊运过程中应轻吊轻放,避免剧烈碰撞;6、单节桩可采用专用吊钩勾住桩两端内壁直接进行水平起吊;7、管桩运至现场时应进行检查验收,严禁使用质量不合格及在吊运过程中产生裂缝的桩
8、施工单位对施工前期的各项准备工作完成后,应向现场监理书面报告,经监理审核批准后可进行正式施工;对特种作业人员应具备上岗资格证书;各种材料及成品进场均应按市建设主管部门要求,向监理报申进场材料清单,经批准后方可用于工程
质量的事中控制1、检查施工单位项目管理人员到位情况
2、检查当天成品管桩进场数量及质量
3、对当日计划完成任务进行全过程施工工序抽检,并作记录
4、在施工单位自检查合格的基础上,核实鉴证当日完成工作
5、作好工作交接及监理日记记录
质量的事后控制3
1核对桩数量及桩位偏差
2对桩基的静压、动测等检测试验
3完成监理报告

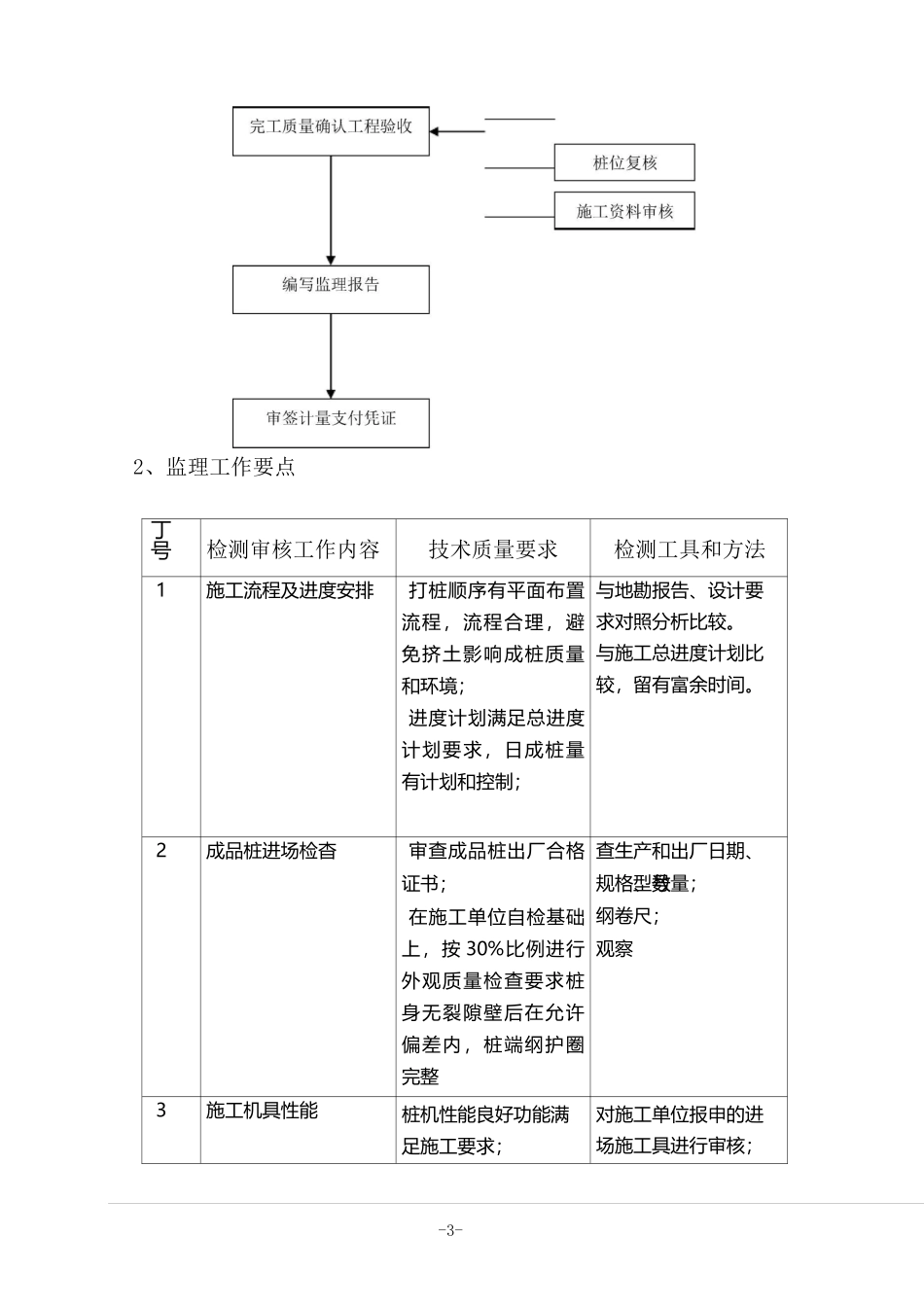

预应力薄壁管桩监理工作流程和控制要点1、工作流程-3-2、监理工作要点丁号检测审核工作内容技术质量要求检测工具和方法1施工流程及进度安排打桩顺序有平面布置流程,流程合理,避免挤土影响成桩质量和环境;进度计划满足总进度计划要求,日成桩量有计划和控制;与地勘报告、设计要求对照分析比较
与施工总进度计划比较,留有富余时间
2成品桩进场检杳审查成品桩出厂合格证书;在施工单位自检基础上,按30%比例进行外观质量检查要求桩身无裂隙
