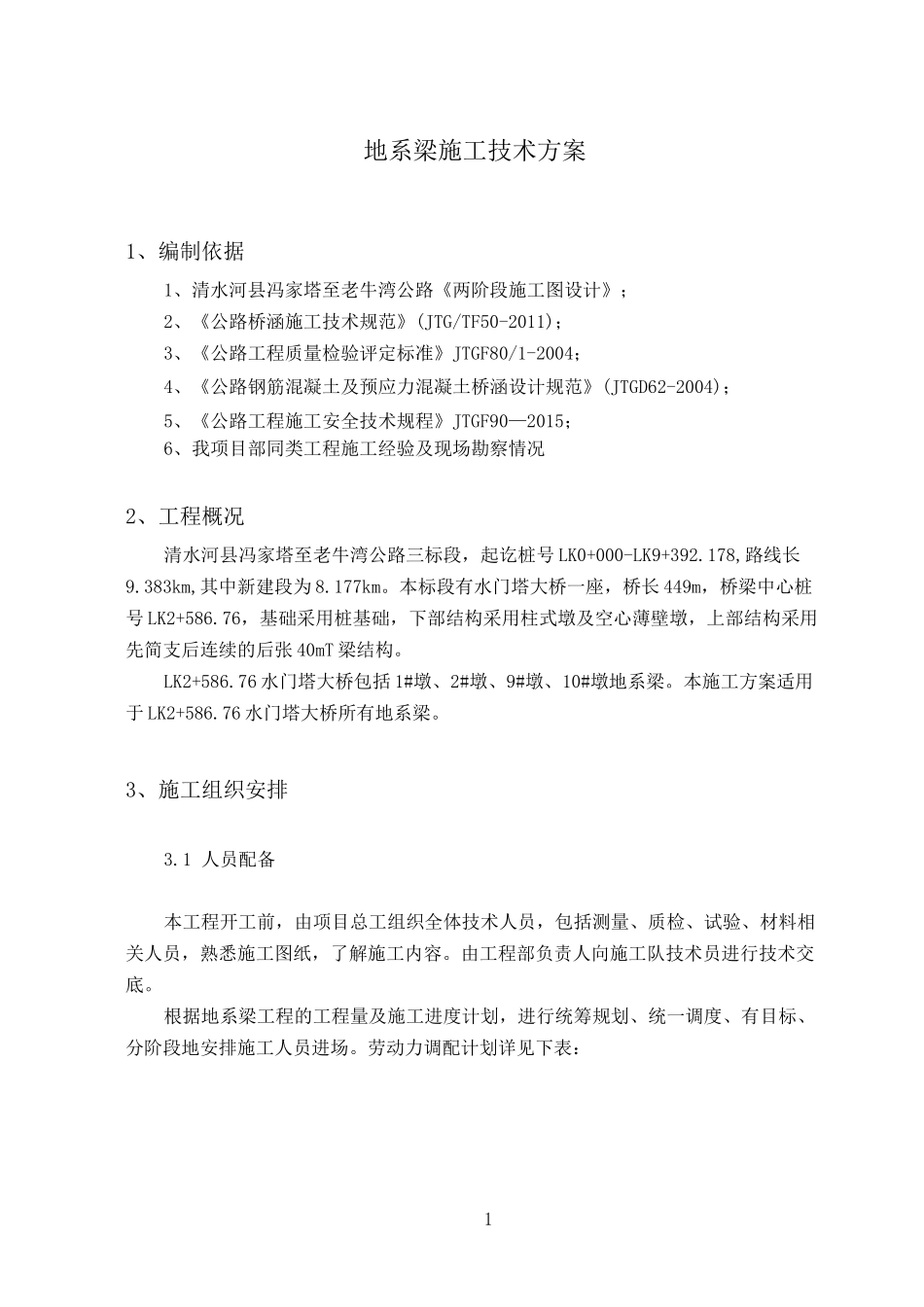

1地系梁施工技术方案1、编制依据1、清水河县冯家塔至老牛湾公路《两阶段施工图设计》;2、《公路桥涵施工技术规范》(JTG/TF50-2011);3、《公路工程质量检验评定标准》JTGF80/1-2004;4、《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTGD62-2004);5、《公路工程施工安全技术规程》JTGF90—2015;6、我项目部同类工程施工经验及现场勘察情况2、工程概况清水河县冯家塔至老牛湾公路三标段,起讫桩号LK0+000-LK9+392
178,路线长9
383km,其中新建段为8
本标段有水门塔大桥一座,桥长449m,桥梁中心桩号LK2+586
76,基础采用桩基础,下部结构采用柱式墩及空心薄壁墩,上部结构采用先简支后连续的后张40mT梁结构
LK2+586
76水门塔大桥包括1#墩、2#墩、9#墩、10#墩地系梁
本施工方案适用于LK2+586
76水门塔大桥所有地系梁

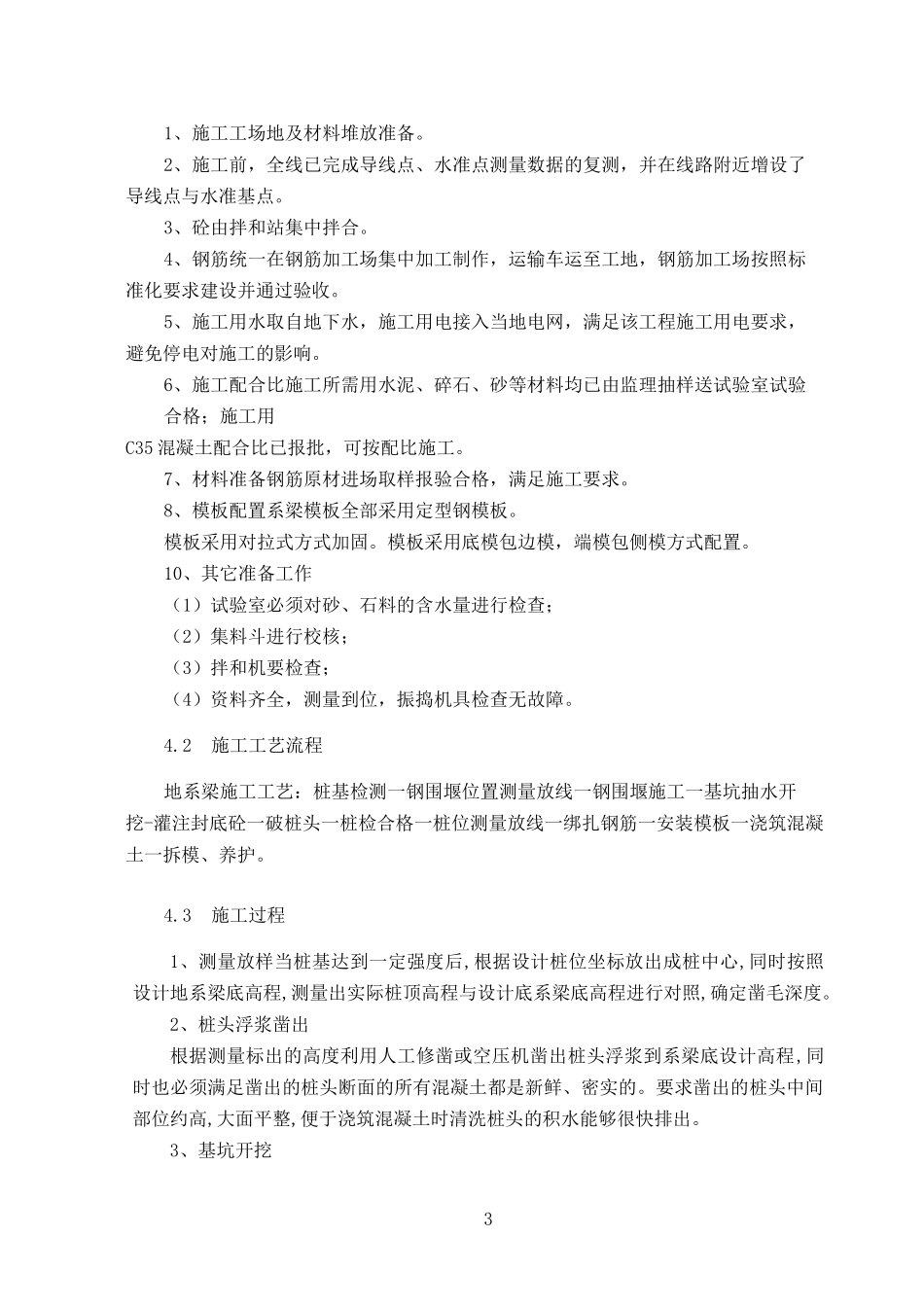

3、施工组织安排3
1人员配备本工程开工前,由项目总工组织全体技术人员,包括测量、质检、试验、材料相关人员,熟悉施工图纸,了解施工内容
由工程部负责人向施工队技术员进行技术交底
根据地系梁工程的工程量及施工进度计划,进行统筹规划、统一调度、有目标、分阶段地安排施工人员进场

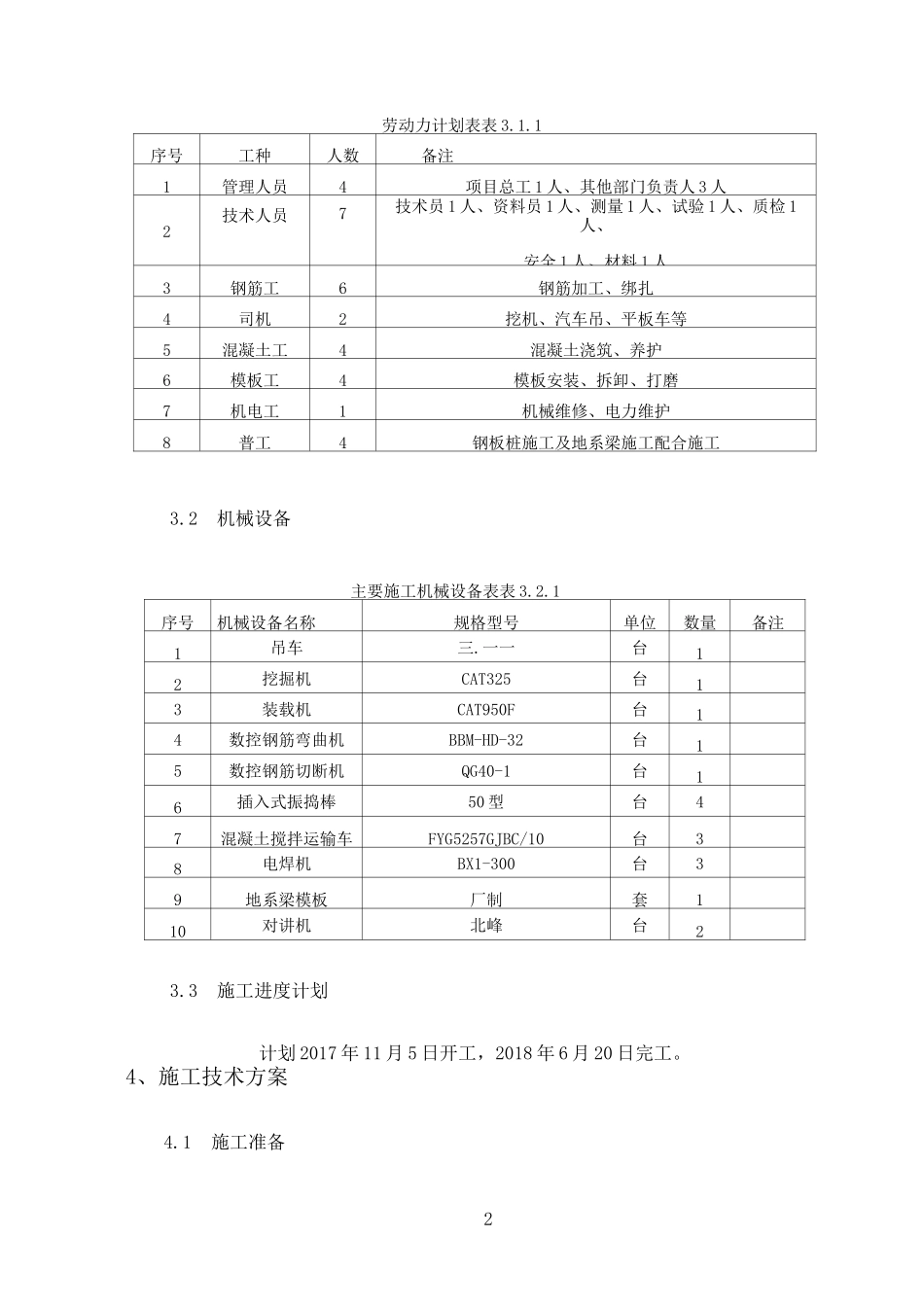

劳动力调配计划详见下表:2劳动力计划表表3
1序号工种人数备注1管理人员4项目总工1人、其他部门负责人3人2技术人员7技术员1人、资料员1人、测量1人、试验1人、质检1人、安全1人、材料1人3钢筋工6钢筋加工、绑扎4司机2挖机、汽车吊、平板车等5混凝土工4混凝土浇筑、养护6模板工4模板安装、拆卸、打磨7机电工1机械维修、电力维护8普工4钢板桩施工及地系梁施工配合施工3
2机械设备主要施工机械设备表表3
1序号机械设备名称规格型号单位数量备注1吊车三
一一台12挖掘机CAT325台13装载机CA
