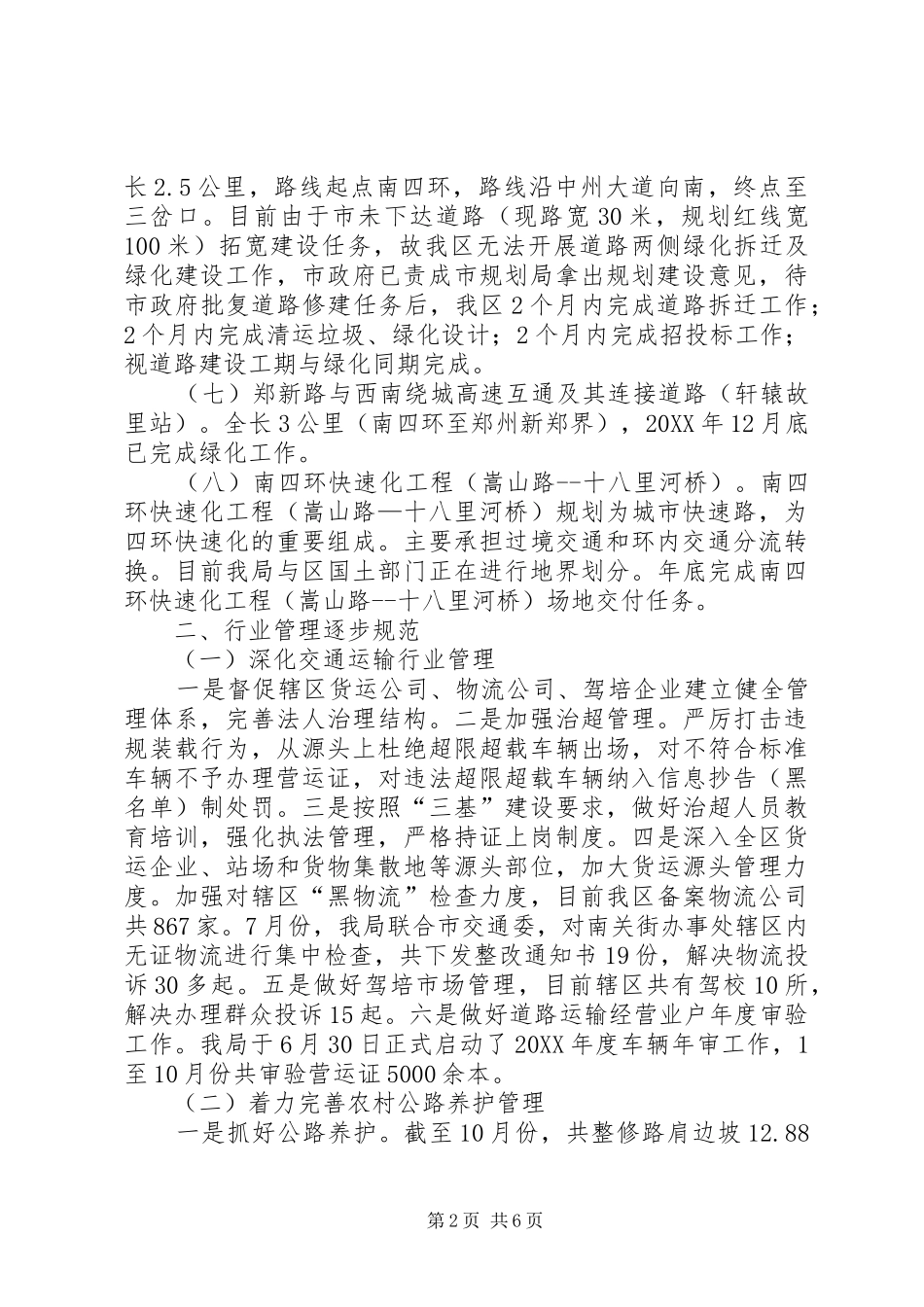

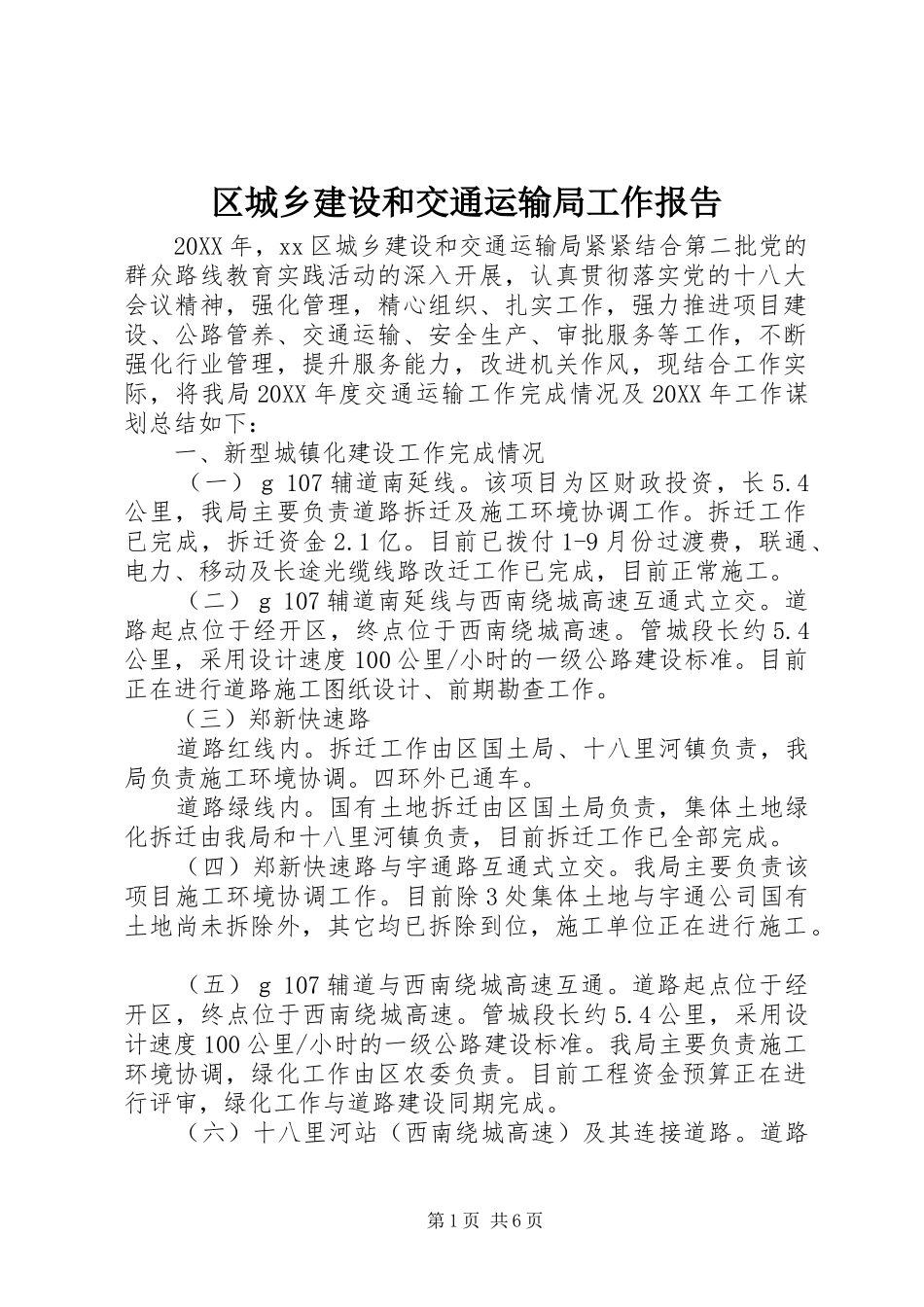

区城乡建设和交通运输局工作报告20XX年,xx区城乡建设和交通运输局紧紧结合第二批党的群众路线教育实践活动的深入开展,认真贯彻落实党的十八大会议精神,强化管理,精心组织、扎实工作,强力推进项目建设、公路管养、交通运输、安全生产、审批服务等工作,不断强化行业管理,提升服务能力,改进机关作风,现结合工作实际,将我局20XX年度交通运输工作完成情况及20XX年工作谋划总结如下:一、新型城镇化建设工作完成情况(一)g107辅道南延线
该项目为区财政投资,长5
4公里,我局主要负责道路拆迁及施工环境协调工作
拆迁工作已完成,拆迁资金2
目前已拨付1-9月份过渡费,联通、电力、移动及长途光缆线路改迁工作已完成,目前正常施工
(二)g107辅道南延线与西南绕城高速互通式立交
道路起点位于经开区,终点位于西南绕城高速
管城段长约5
4公里,采用设计速度100公里/小时的一级公路建设标准
目前正在进行道路施工图纸设计、前期勘查工作
(三)郑新快速路道路红线内
拆迁工作由区国土局、十八里河镇负责,我局负责施工环境协调
四环外已通车
国有土地拆迁由区国土局负责,集体土地绿化拆迁由我局和十八里河镇负责,目前拆迁工作已全部完成
(四)郑新快速路与宇通路互通式立交
我局主要负责该项目施工环境协调工作
目前除3处集体土地与宇通公司国有土地尚未拆除外,其它均已拆除到位,施工单位正在进行施工
(五)g107辅道与西南绕城高速互通
道路起点位于经开区,终点位于西南绕城高速
管城段长约5
4公里,采用设计速度100公里/小时的一级公路建设标准
我局主要负责施工环境协调,绿化工作由区农委负责
目前工程资金预算正在进行评审,绿化工作与道路建设同期完成
(六)十八里河站(西南绕城高速)及其连接道路
道路第1页共6页长2
5公里,路线起点南四环,路线沿中州大道向南,终点至三岔口
目前由于市未下达道路(
