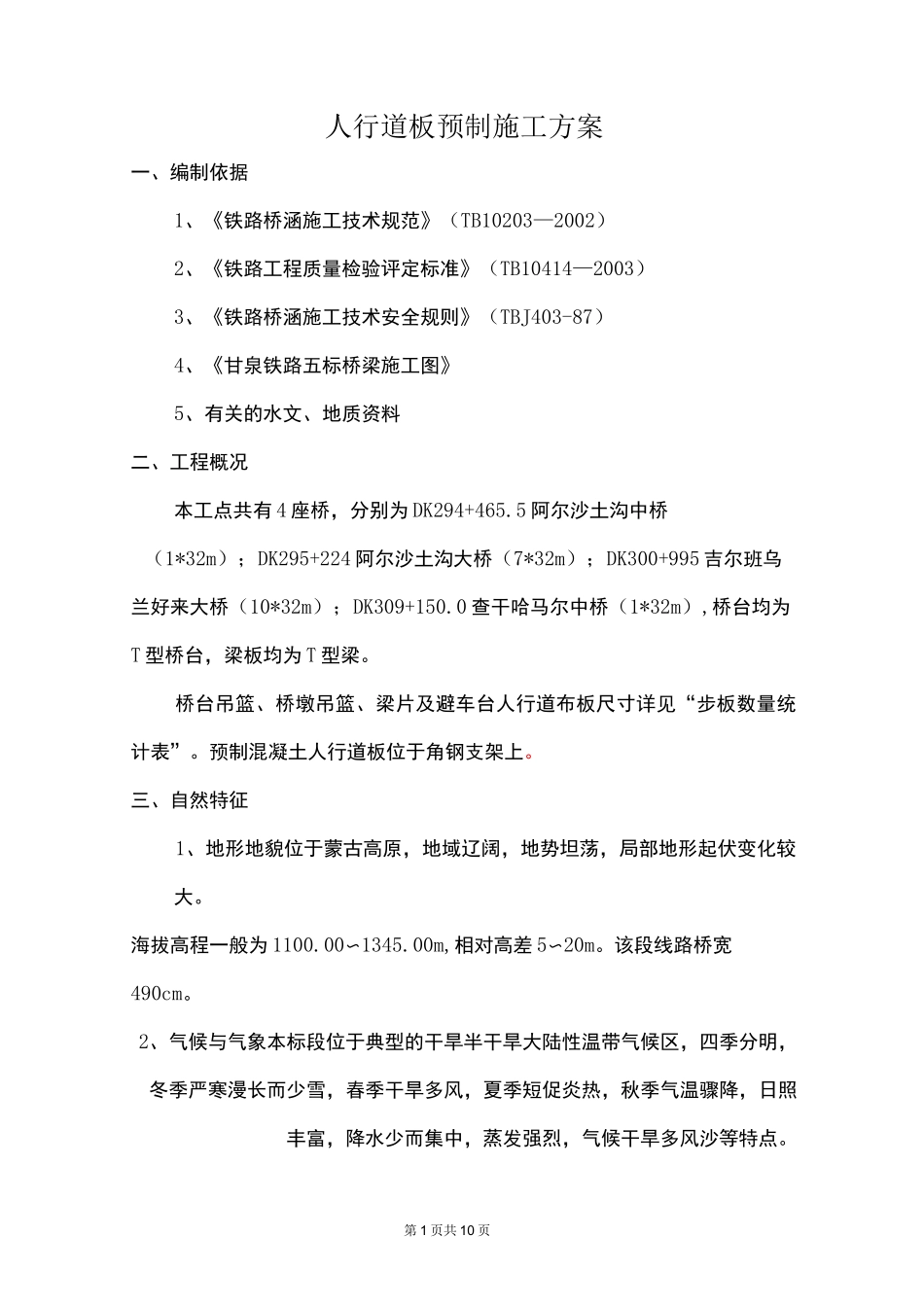

第1页共10页人行道板预制施工方案一、编制依据1、《铁路桥涵施工技术规范》(TB10203—2002)2、《铁路工程质量检验评定标准》(TB10414—2003)3、《铁路桥涵施工技术安全规则》(TBJ403-87)4、《甘泉铁路五标桥梁施工图》5、有关的水文、地质资料二、工程概况本工点共有4座桥,分别为DK294+465
5阿尔沙土沟中桥(1*32m);DK295+224阿尔沙土沟大桥(7*32m);DK300+995吉尔班乌兰好来大桥(10*32m);DK309+150
0查干哈马尔中桥(1*32m),桥台均为T型桥台,梁板均为T型梁
桥台吊篮、桥墩吊篮、梁片及避车台人行道布板尺寸详见“步板数量统计表”
预制混凝土人行道板位于角钢支架上
三、自然特征1、地形地貌位于蒙古高原,地域辽阔,地势坦荡,局部地形起伏变化较大
海拔高程一般为1100
00〜1345
00m,相对高差5〜20m
该段线路桥宽490cm
2、气候与气象本标段位于典型的干旱半干旱大陆性温带气候区,四季分明,冬季严寒漫长而少雪,春季干旱多风,夏季短促炎热,秋季气温骤降,日照丰富,降水少而集中,蒸发强烈,气候干旱多风沙等特点
第2页共10页本标段内历年平均气温5
1°C,最冷月平均气温T4
3°C,最热月平均气温23C,历年平均降水量201
8mm,历年平均蒸发量2571mm,历年平均风速3m/s,全年大风日数(8级以上)36
7,最大风速26
0(m/s)及风向NW,全年降水日数(日降水量20
1mm)50
5,季节性冻结深度1
3、地质及地震危险性评价本标段地震动峰值加速度0
05g,相当于地震基本烈度:VI度

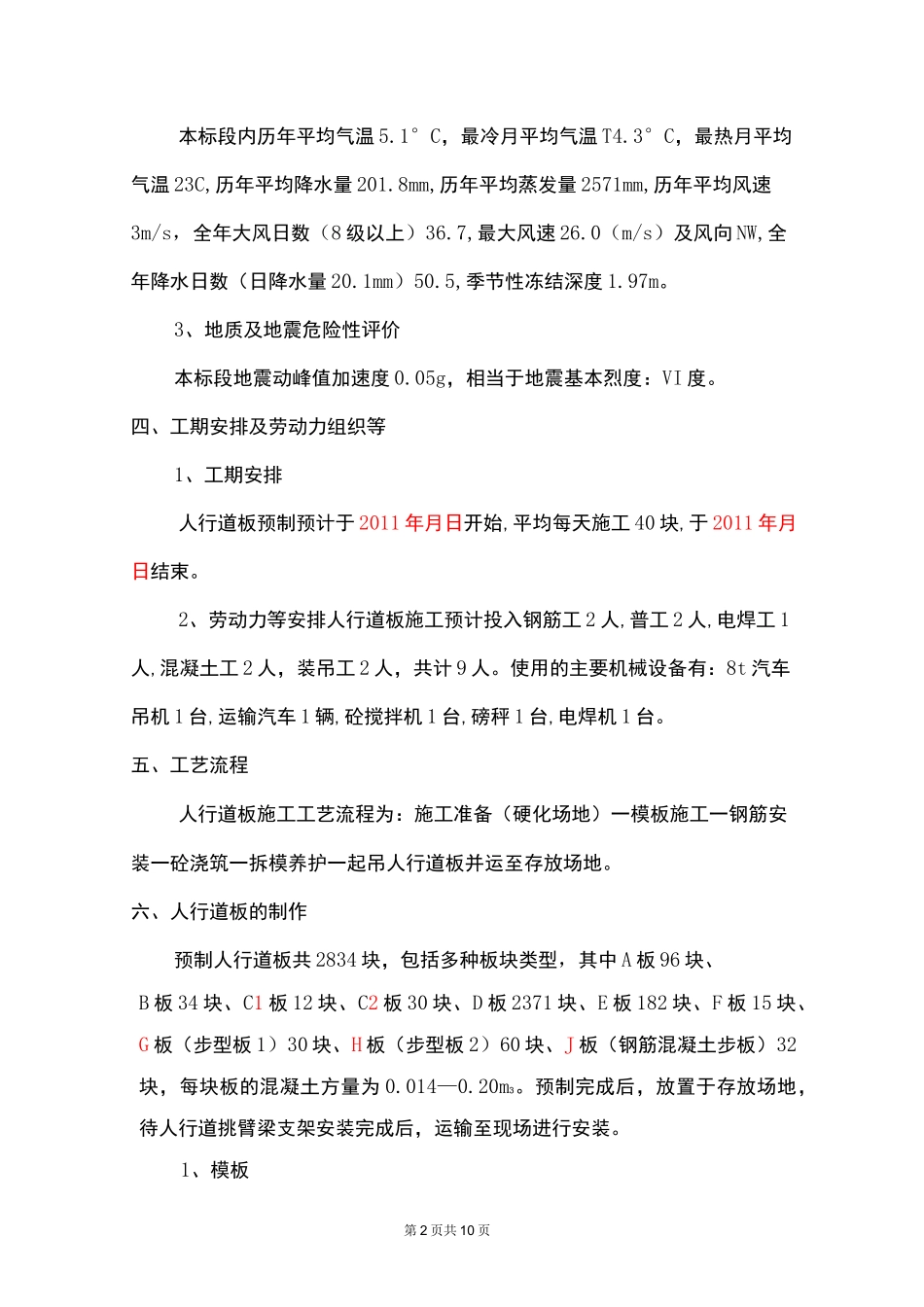

四、工期安排及劳动力组织等1、工期安排人行道板预制预计于2011年月日开始,平均每天施工40块,于2011年月日结束
2、劳动力等安排人行道板施工预计投入钢筋工2人,普工2人,电焊工1人
