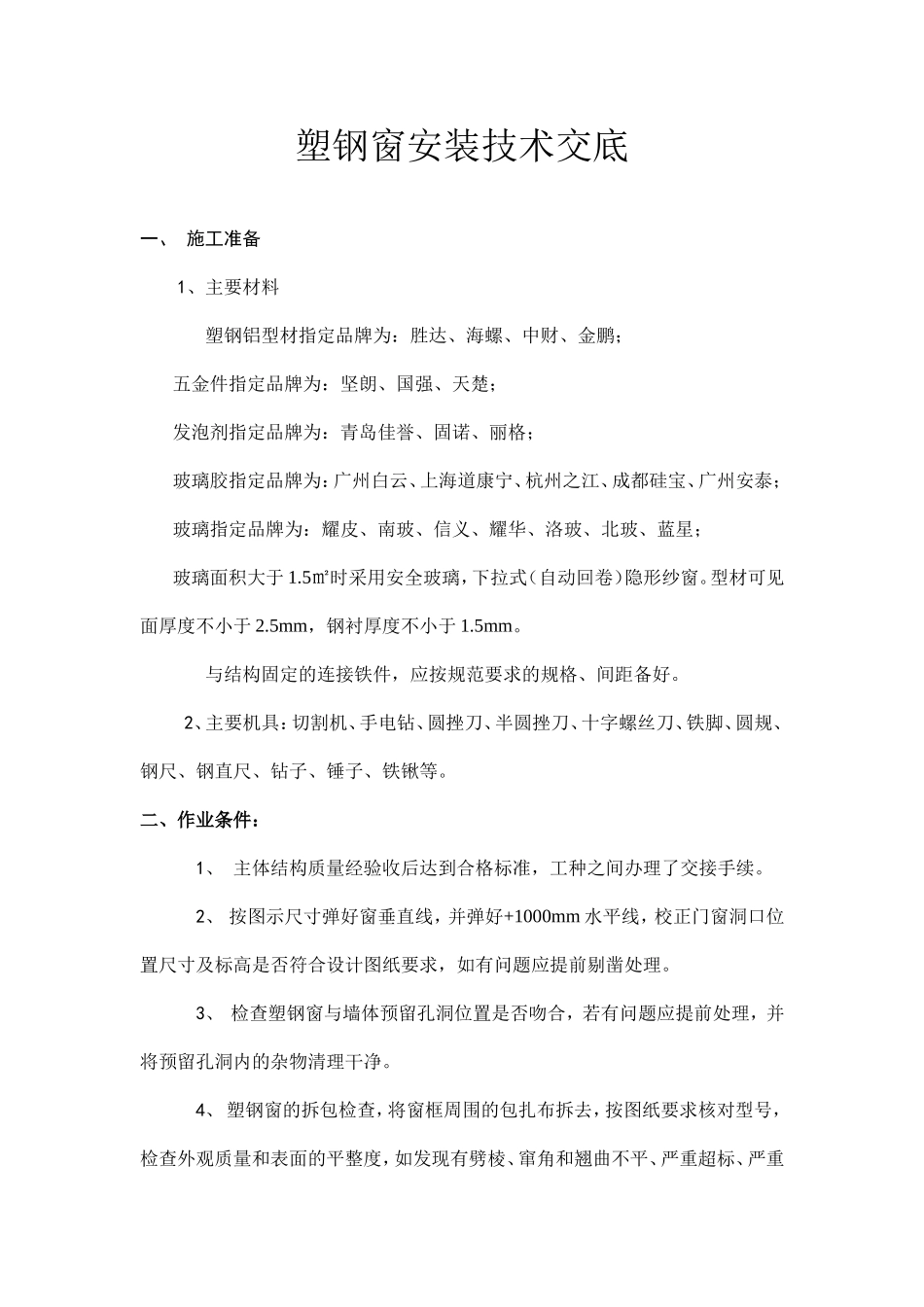

塑钢窗安装技术交底一、施工准备1、主要材料塑钢铝型材指定品牌为:胜达、海螺、中财、金鹏;五金件指定品牌为:坚朗、国强、天楚;发泡剂指定品牌为:青岛佳誉、固诺、丽格;玻璃胶指定品牌为:广州白云、上海道康宁、杭州之江、成都硅宝、广州安泰;玻璃指定品牌为:耀皮、南玻、信义、耀华、洛玻、北玻、蓝星;玻璃面积大于1
5㎡时采用安全玻璃,下拉式(自动回卷)隐形纱窗
型材可见面厚度不小于2
5mm,钢衬厚度不小于1
与结构固定的连接铁件,应按规范要求的规格、间距备好
2、主要机具:切割机、手电钻、圆挫刀、半圆挫刀、十字螺丝刀、铁脚、圆规、钢尺、钢直尺、钻子、锤子、铁锹等
二、作业条件:1、主体结构质量经验收后达到合格标准,工种之间办理了交接手续
2、按图示尺寸弹好窗垂直线,并弹好+1000mm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理
3、检查塑钢窗与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净
4、塑钢窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找厂家人员协商解决,经修整鉴定合格后才可安装
5、认真检查塑钢窗的保护膜的完整,如有破损的,应补粘后再安装

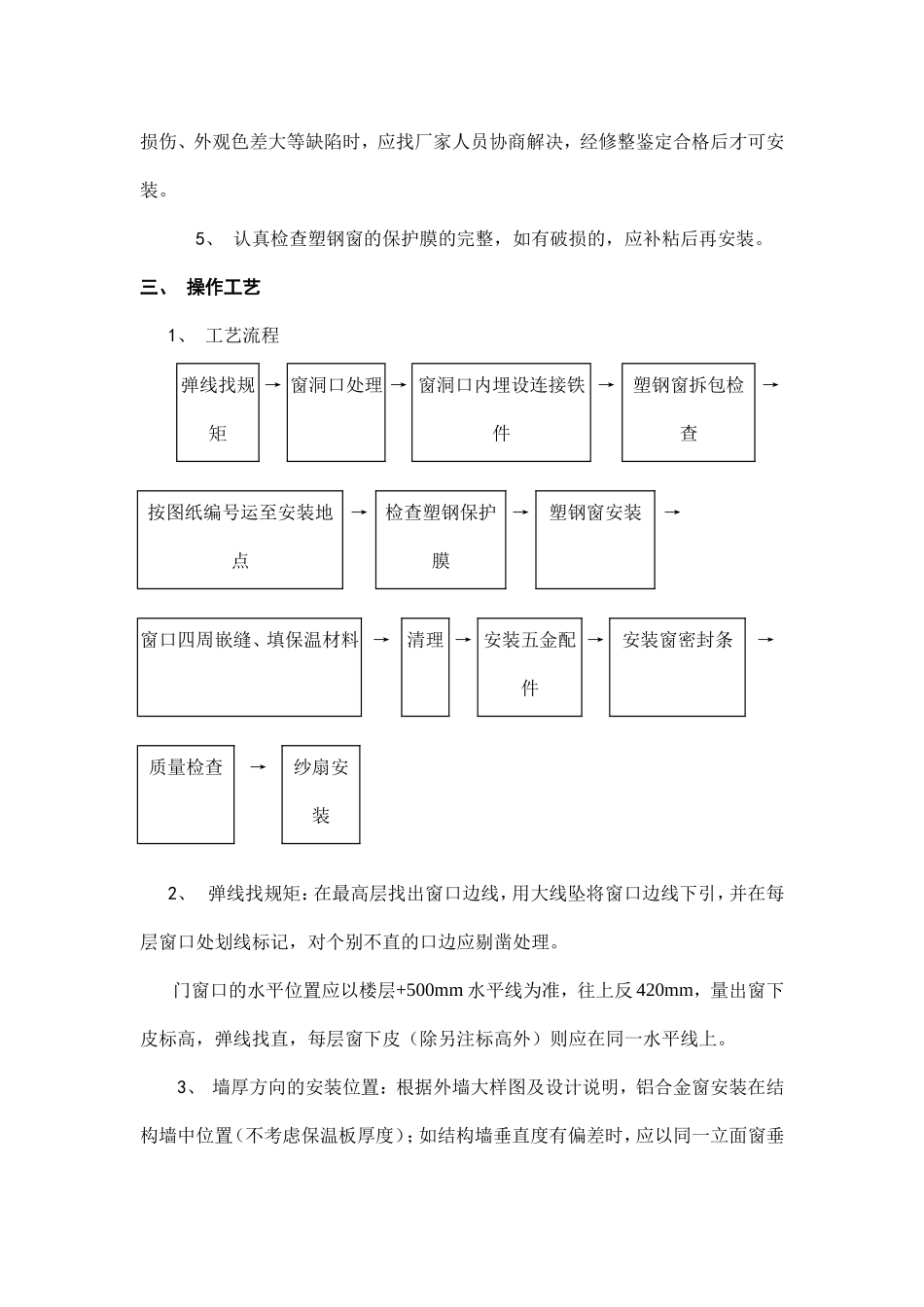

三、操作工艺1、工艺流程弹线找规矩→窗洞口处理→窗洞口内埋设连接铁件→塑钢窗拆包检查→按图纸编号运至安装地点→检查塑钢保护膜→塑钢窗安装→窗口四周嵌缝、填保温材料→清理→安装五金配件→安装窗密封条→质量检查→纱扇安装2、弹线找规矩:在最高层找出窗口边线,用大线坠将窗口边线下引,并在每层窗口处划线标记,对个别不直的口边应剔凿处理

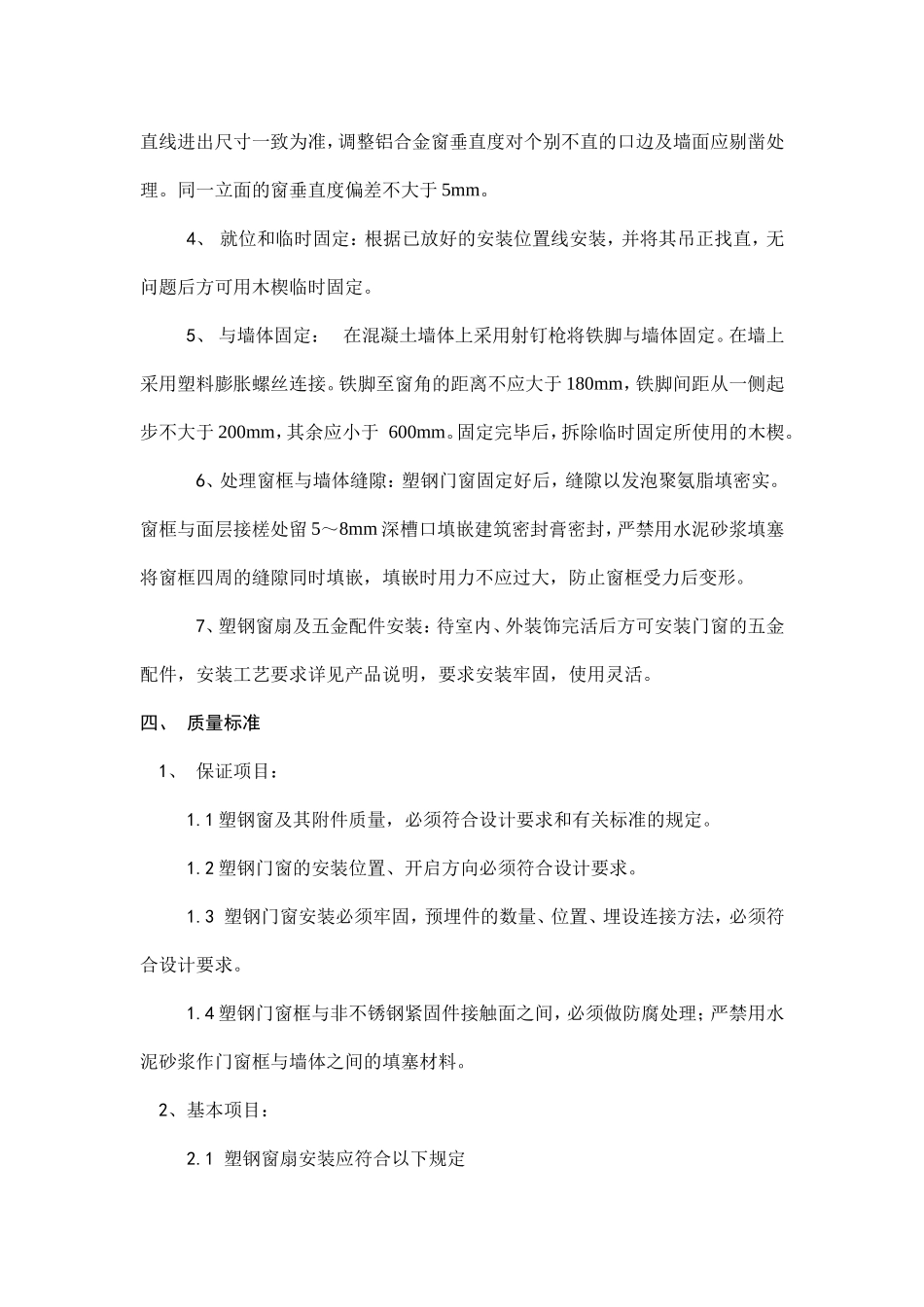

门窗口的水平位置应以楼层+500mm水平线为准,往上反420mm,量出窗下皮标高,弹线找直,每层窗下皮(除另注标高外)则应在同一
