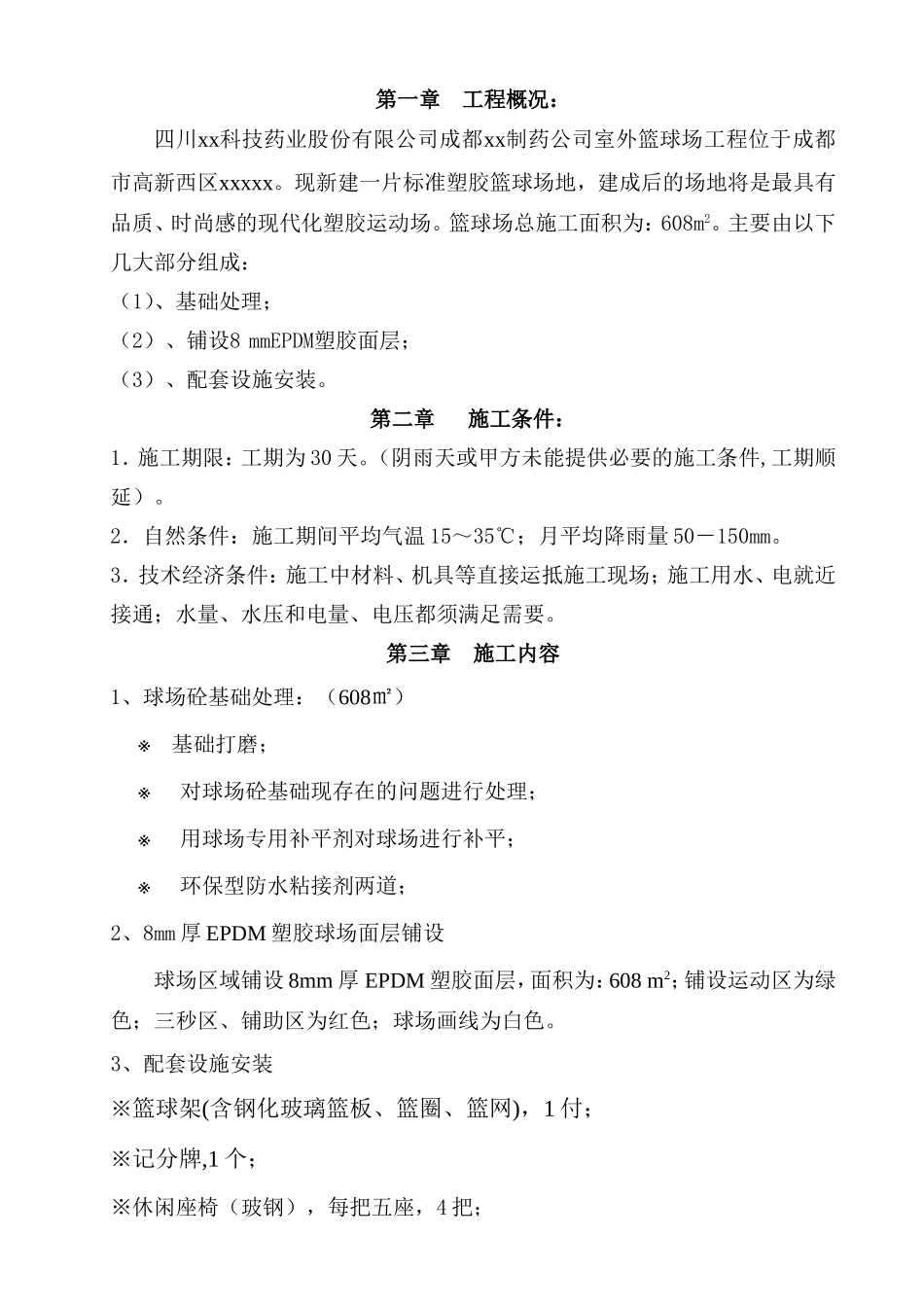

第一章工程概况:四川xx科技药业股份有限公司成都xx制药公司室外篮球场工程位于成都市高新西区xxxxx
现新建一片标准塑胶篮球场地,建成后的场地将是最具有品质、时尚感的现代化塑胶运动场
篮球场总施工面积为:608m2
主要由以下几大部分组成:(1)、基础处理;(2)、铺设8mmEPDM塑胶面层;(3)、配套设施安装
第二章施工条件:1.施工期限:工期为30天
(阴雨天或甲方未能提供必要的施工条件,工期顺延)
2.自然条件:施工期间平均气温15~35℃;月平均降雨量50-150mm
3.技术经济条件:施工中材料、机具等直接运抵施工现场;施工用水、电就近接通;水量、水压和电量、电压都须满足需要

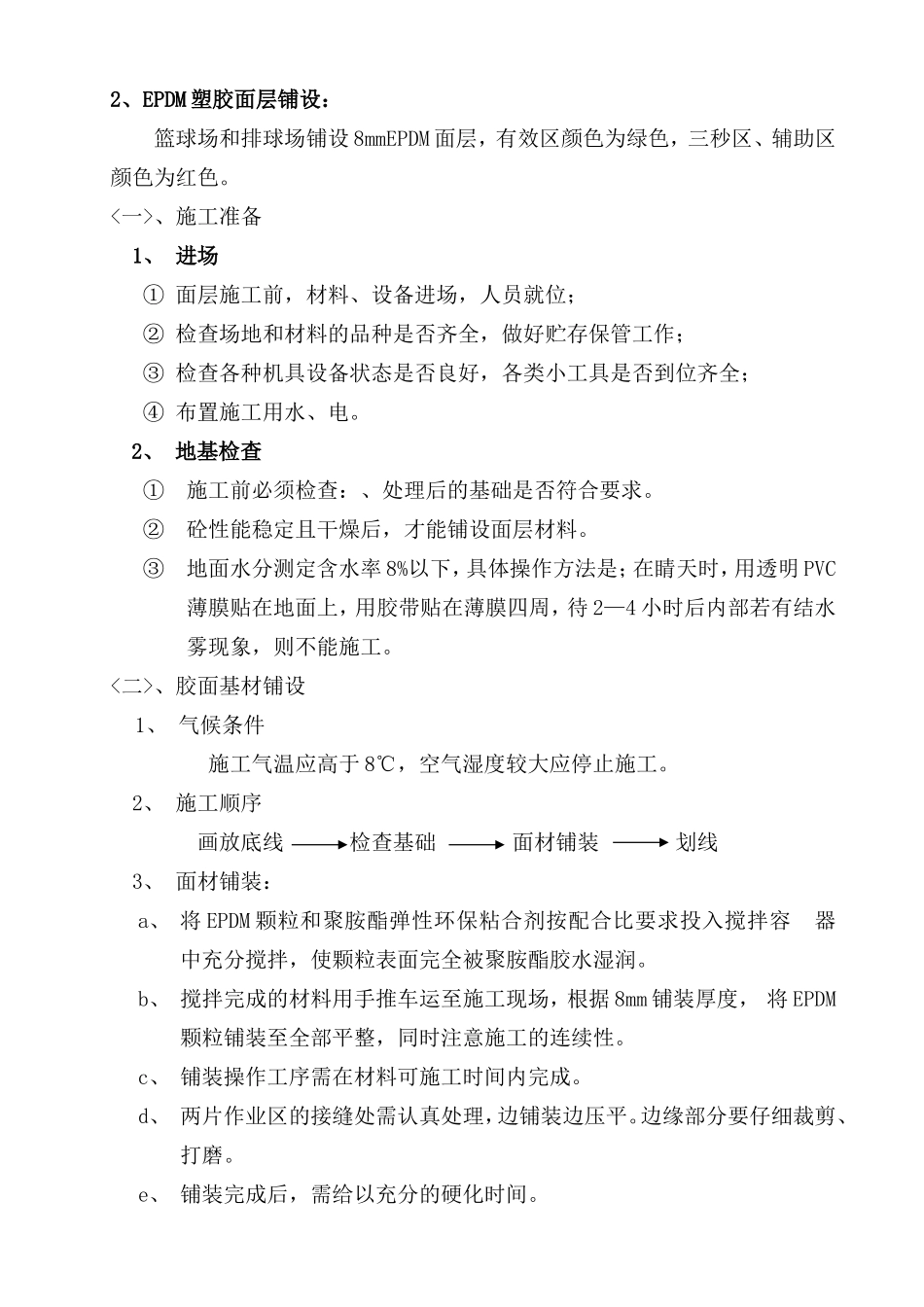

第三章施工内容1、球场砼基础处理:(608㎡)※基础打磨;※对球场砼基础现存在的问题进行处理;※用球场专用补平剂对球场进行补平;※环保型防水粘接剂两道;2、8mm厚EPDM塑胶球场面层铺设球场区域铺设8mm厚EPDM塑胶面层,面积为:608m2;铺设运动区为绿色;三秒区、铺助区为红色;球场画线为白色

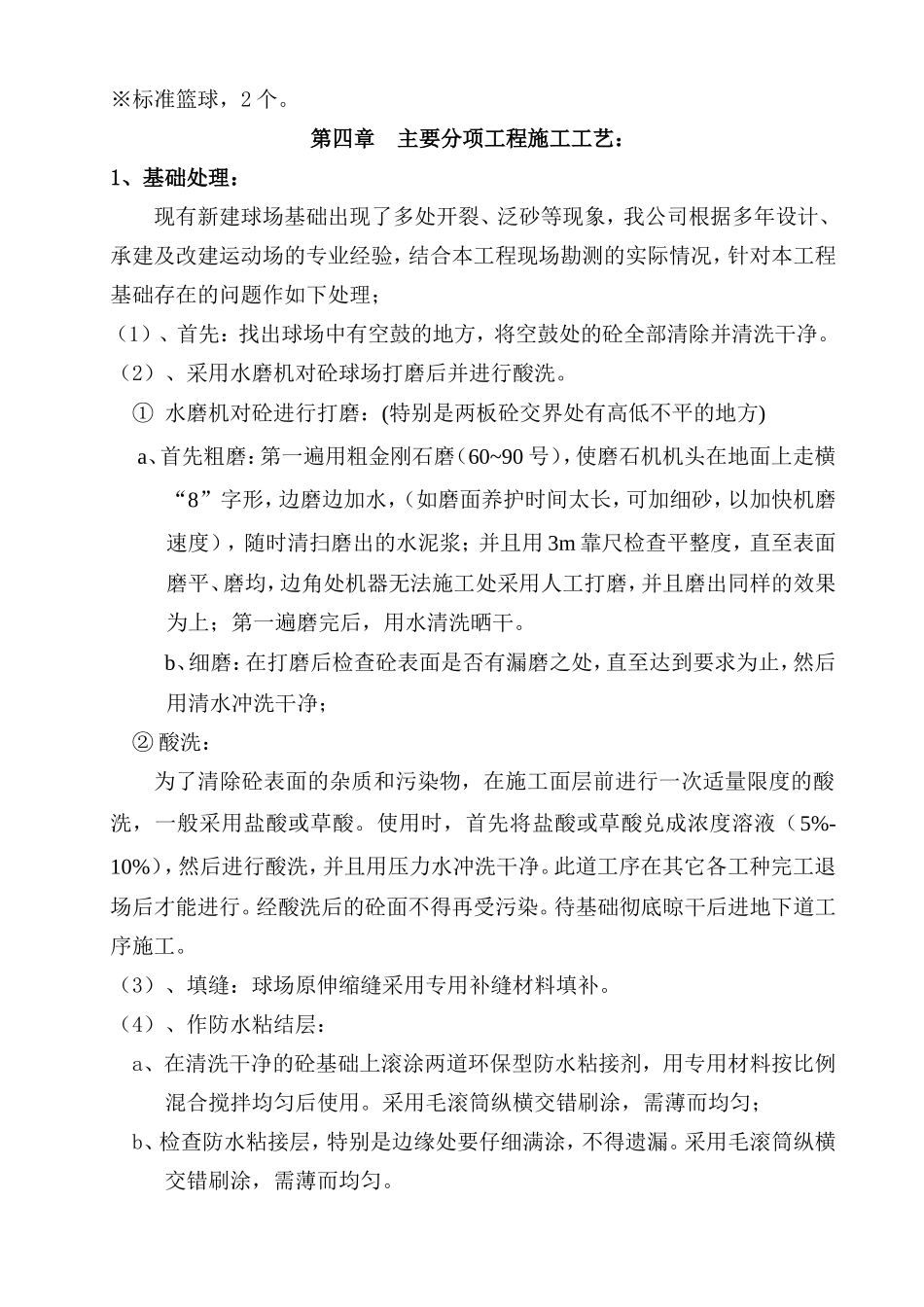

3、配套设施安装※篮球架(含钢化玻璃篮板、篮圈、篮网),1付;※记分牌,1个;※休闲座椅(玻钢),每把五座,4把;※标准篮球,2个
第四章主要分项工程施工工艺:1、基础处理:现有新建球场基础出现了多处开裂、泛砂等现象,我公司根据多年设计、承建及改建运动场的专业经验,结合本工程现场勘测的实际情况,针对本工程基础存在的问题作如下处理;(1)、首先:找出球场中有空鼓的地方,将空鼓处的砼全部清除并清洗干净
