7塑料检查井的安装7
1一般规定7
1塑料检查井安装前应做好相应的交底工作
2塑料检查井安装前应进行检查,检查项目见本规程8
3塑料检查井安装应编制详细的施工组织方案,方案应包括施工方法、主要机械设备配置、施工质量和安全措施等内容
1井坑开挖应与管沟同时开挖,开挖时井座主管道应与管沟中的管道在同一轴线上;7
2井坑开挖应根据选用的规格,考虑井座主管线偏置因素,偏置端的坑壁应与管沟齐平;7
3有沉泥室的雨水检查井井坑应根据选用的规格局部开挖沉泥室坑;7
4井坑边坡应与管沟边坡一致,施工时应根据地质条件放坡开挖或采取支护措施,确保施工安全
5井坑开挖时,不得扰动基土超挖,如基土受到扰动,则应按现行国家标准《给水排水管道工程施工及验收规范》GB50268的有关规定,根据基土土质采取弥补措施;7
6井坑人工开挖时,临时堆土或施加其它荷载不得影响井坑的稳定性,堆土高度及其距井坑边缘的距离按相关施工规范执行
7井坑底部如有砖、石等坚硬物体时应将其清除
8地下水位较高的地区或在雨季施工,应有排水降低水位的措施;施工时应把地下水降至井坑最低点300mm以下
检查井安装连接完毕后,必须回填至满足检查井抗浮稳定的高度后才能停止降水
9井坑不得受水浸泡
施工时如发生井坑被水浸泡,应先将水排除,然后清除被浸泡的土层,按设计要求换填处理,密实度应达到设计要求
10井坑底开挖净尺寸不应小于表7
10中的规定;表7

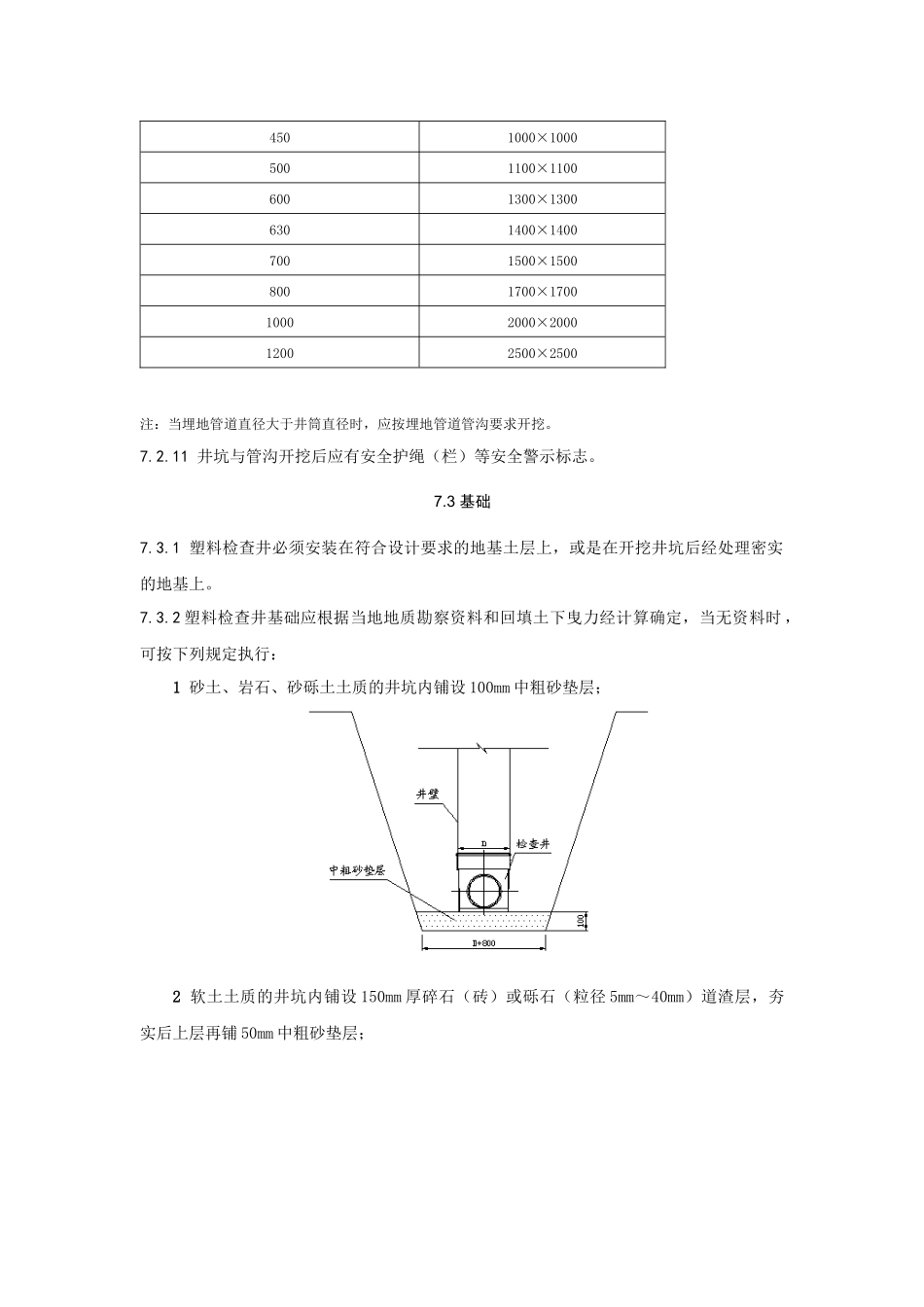

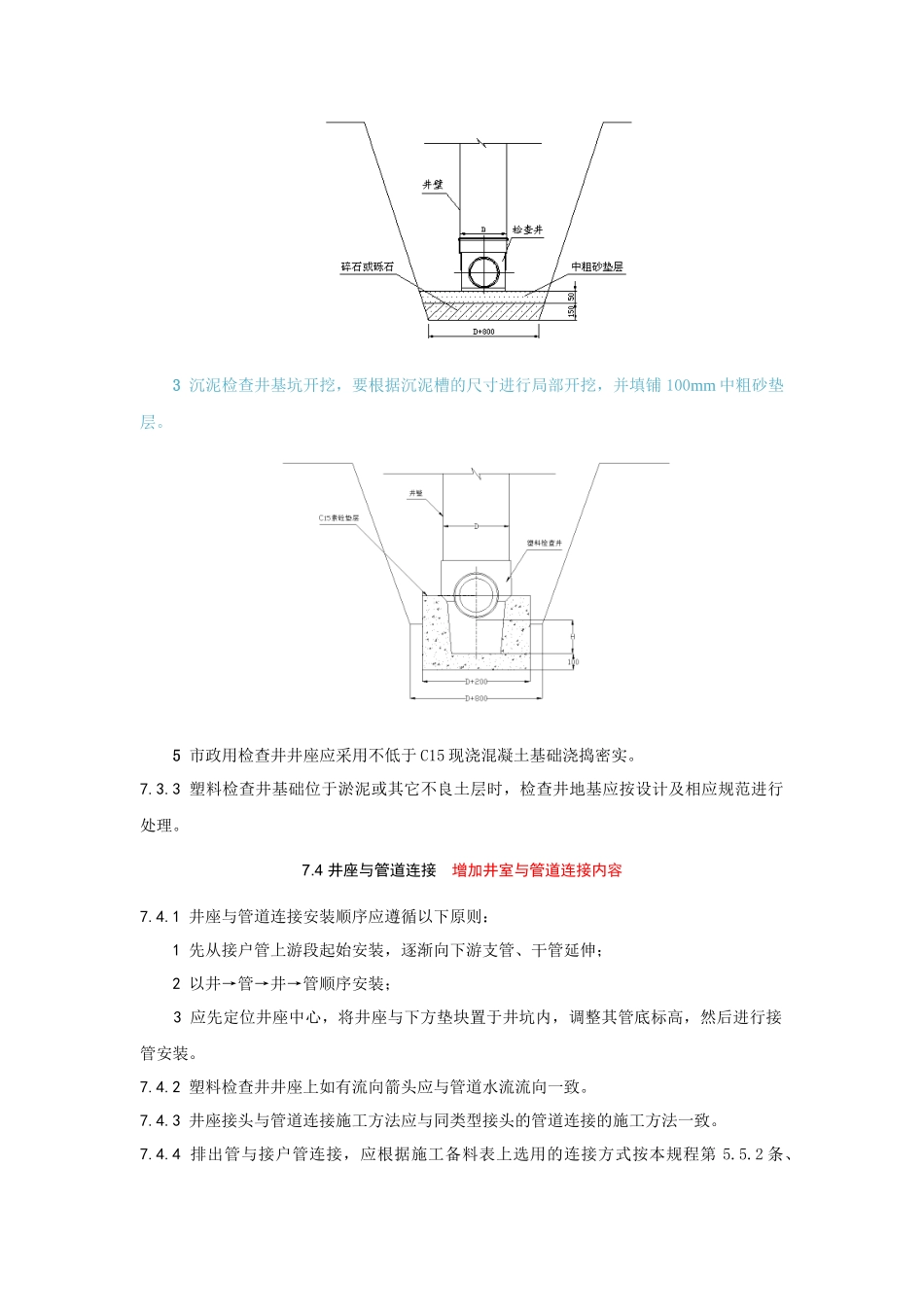

10井坑净尺寸井座连接井筒的接口直径(mm)井坑净尺寸(mm)200800×800315900×9004001000×10004501000×10005001100×11006001300×13006301400×14007001500×15008001700×170010002000
