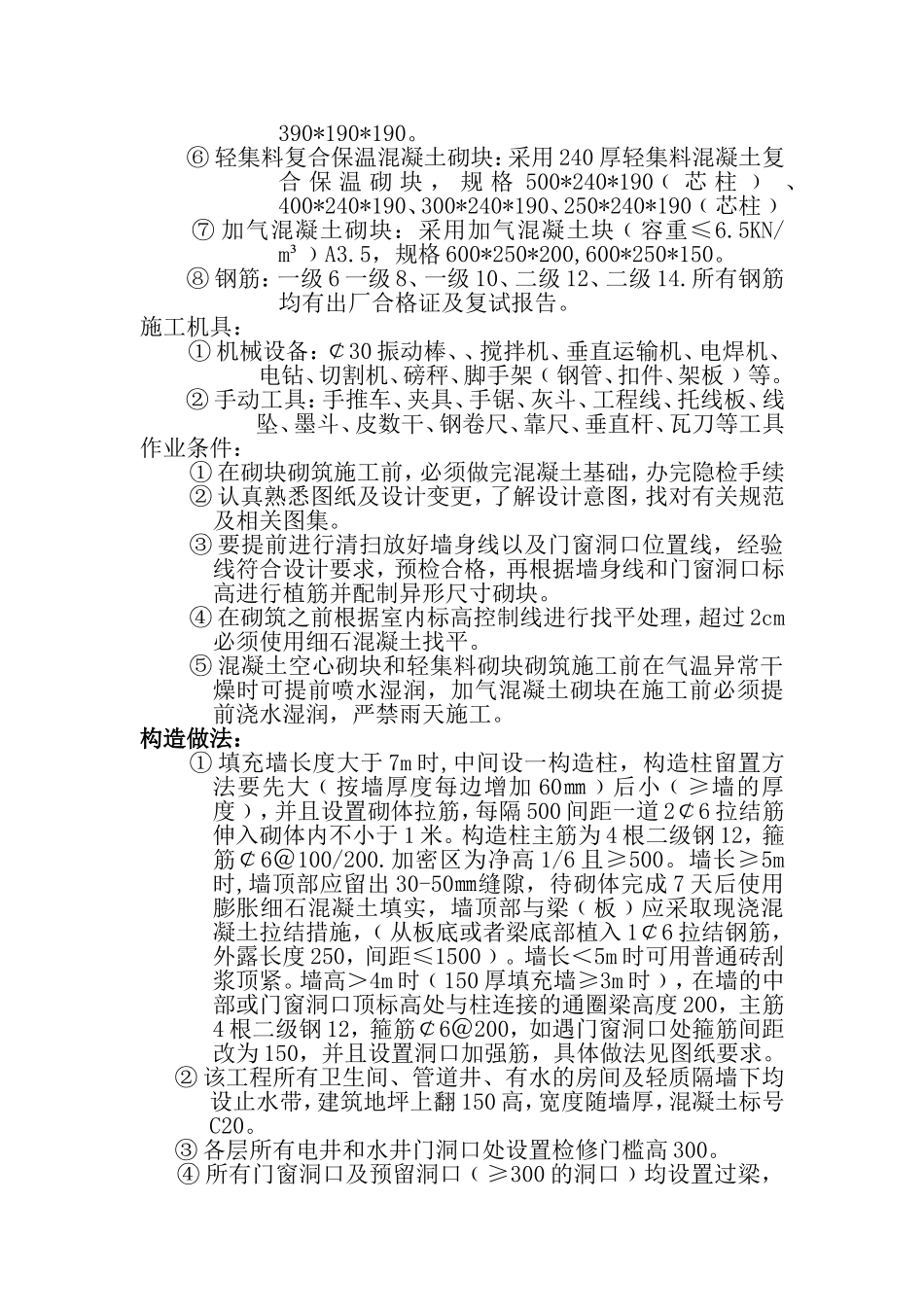

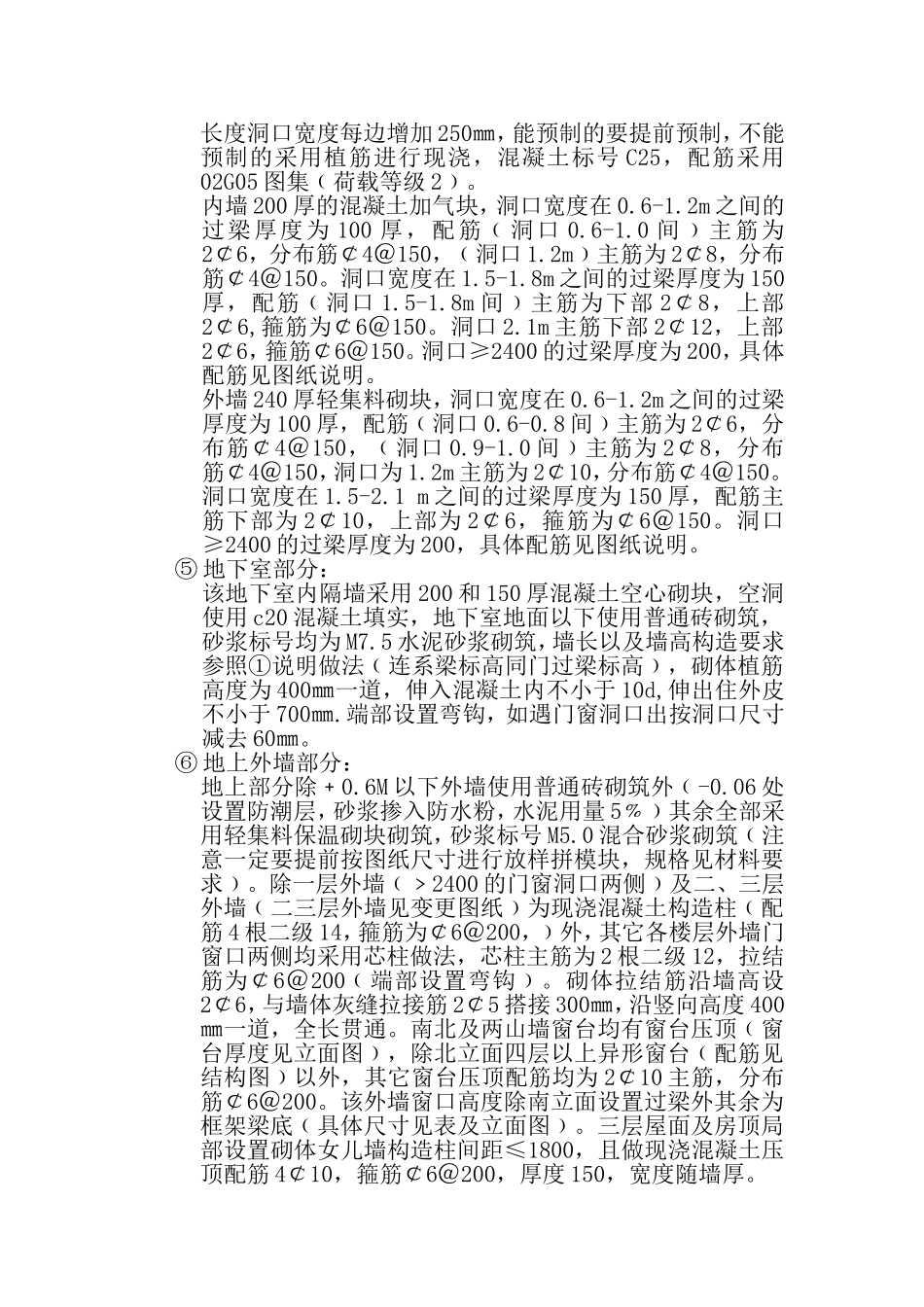

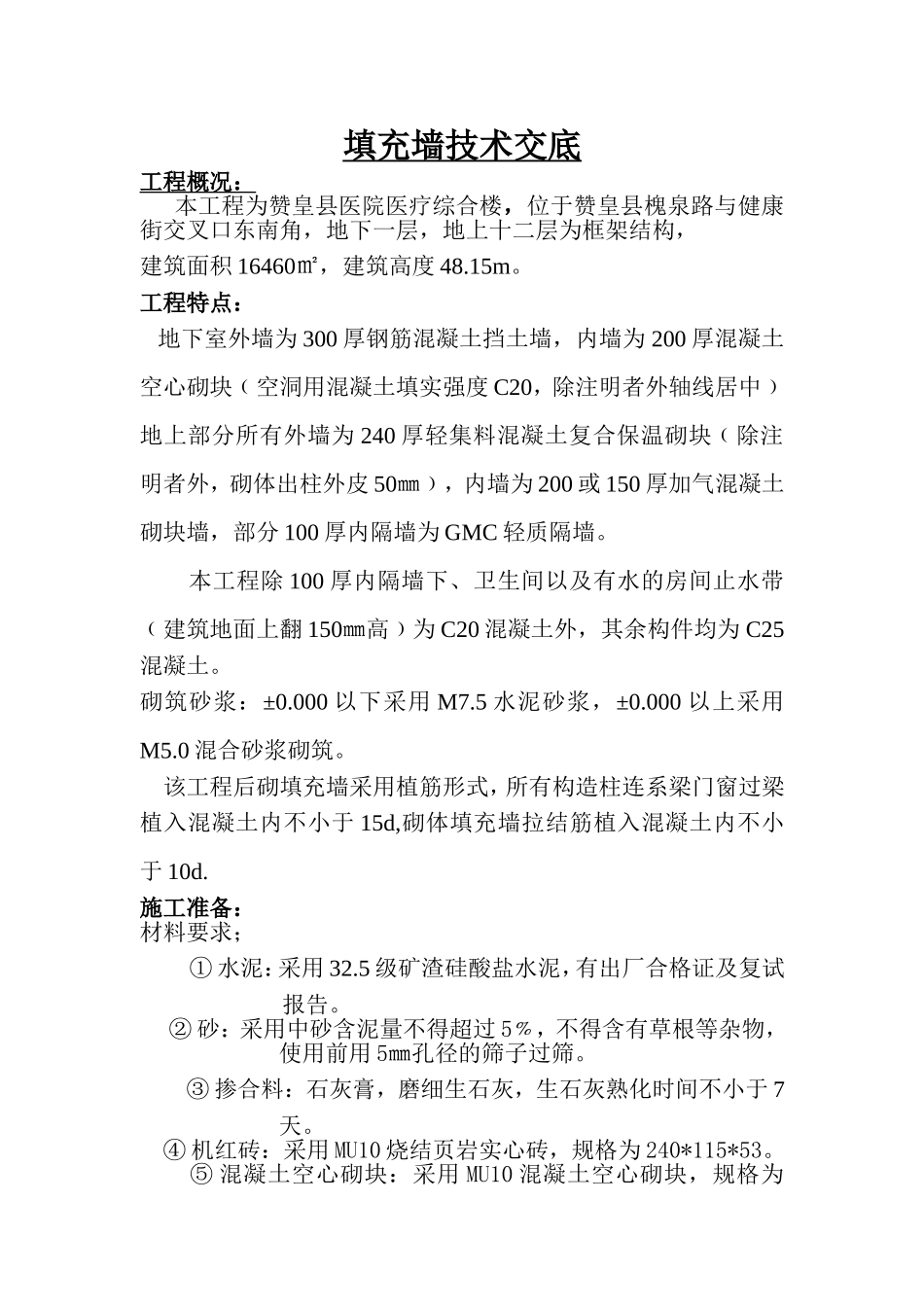

填充墙技术交底工程概况:本工程为赞皇县医院医疗综合楼,位于赞皇县槐泉路与健康街交叉口东南角,地下一层,地上十二层为框架结构,建筑面积16460㎡,建筑高度48.15m。工程特点:地下室外墙为300厚钢筋混凝土挡土墙,内墙为200厚混凝土空心砌块﹙空洞用混凝土填实强度C20,除注明者外轴线居中﹚地上部分所有外墙为240厚轻集料混凝土复合保温砌块﹙除注明者外,砌体出柱外皮50㎜﹚,内墙为200或150厚加气混凝土砌块墙,部分100厚内隔墙为GMC轻质隔墙。本工程除100厚内隔墙下、卫生间以及有水的房间止水带﹙建筑地面上翻150㎜高﹚为C20混凝土外,其余构件均为C25混凝土。砌筑砂浆:±0.000以下采用M7.5水泥砂浆,±0.000以上采用M5.0混合砂浆砌筑。该工程后砌填充墙采用植筋形式,所有构造柱连系梁门窗过梁植入混凝土内不小于15d,砌体填充墙拉结筋植入混凝土内不小于10d.施工准备:材料要求;①水泥:采用32.5级矿渣硅酸盐水泥,有出厂合格证及复试报告。②砂:采用中砂含泥量不得超过5﹪,不得含有草根等杂物,使用前用5㎜孔径的筛子过筛。③掺合料:石灰膏,磨细生石灰,生石灰熟化时间不小于7天。④机红砖:采用MU10烧结页岩实心砖,规格为240*115*53。⑤混凝土空心砌块:采用MU10混凝土空心砌块,规格为390*190*190。⑥轻集料复合保温混凝土砌块:采用240厚轻集料混凝土复合保温砌块,规格500*240*190﹙芯柱﹚、400*240*190、300*240*190、250*240*190﹙芯柱﹚⑦加气混凝土砌块:采用加气混凝土块﹙容重≤6.5KN/m³﹚A3.5,规格600*250*200,600*250*150。⑧钢筋:一级6一级8、一级10、二级12、二级14.所有钢筋均有出厂合格证及复试报告。施工机具:①机械设备:¢30振动棒、、搅拌机、垂直运输机、电焊机、电钻、切割机、磅秤、脚手架﹙钢管、扣件、架板﹚等。②手动工具:手推车、夹具、手锯、灰斗、工程线、托线板、线坠、墨斗、皮数干、钢卷尺、靠尺、垂直杆、瓦刀等工具作业条件:①在砌块砌筑施工前,必须做完混凝土基础,办完隐检手续②认真熟悉图纸及设计变更,了解设计意图,找对有关规范及相关图集。③要提前进行清扫放好墙身线以及门窗洞口位置线,经验线符合设计要求,预检合格,再根据墙身线和门窗洞口标高进行植筋并配制异形尺寸砌块。④在砌筑之前根据室内标高控制线进行找平处理,超过2cm必须使用细石混凝土找平。⑤混凝土空心砌块和轻集料砌块砌筑施工前在气温异常干燥时可提前喷水湿润,加气混凝土砌块在施工前必须提前浇水湿润,严禁雨天施工。构造做法:①填充墙长度大于7m时,中间设一构造柱,构造柱留置方法要先大﹙按墙厚度每边增加60㎜﹚后小﹙≥墙的厚度﹚,并且设置砌体拉筋,每隔500间距一道2¢6拉结筋伸入砌体内不小于1米。构造柱主筋为4根二级钢12,箍筋¢6@100/200.加密区为净高1/6且≥500。墙长≥5m时,墙顶部应留出30-50㎜缝隙,待砌体完成7天后使用膨胀细石混凝土填实,墙顶部与梁﹙板﹚应采取现浇混凝土拉结措施,﹙从板底或者梁底部植入1¢6拉结钢筋,外露长度250,间距≤1500﹚。墙长<5m时可用普通砖刮浆顶紧。墙高>4m时﹙150厚填充墙≥3m时﹚,在墙的中部或门窗洞口顶标高处与柱连接的通圈梁高度200,主筋4根二级钢12,箍筋¢6@200,如遇门窗洞口处箍筋间距改为150,并且设置洞口加强筋,具体做法见图纸要求。②该工程所有卫生间、管道井、有水的房间及轻质隔墙下均设止水带,建筑地坪上翻150高,宽度随墙厚,混凝土标号C20。③各层所有电井和水井门洞口处设置检修门槛高300。④所有门窗洞口及预留洞口﹙≥300的洞口﹚均设置过梁,长度洞口宽度每边增加250㎜,能预制的要提前预制,不能预制的采用植筋进行现浇,混凝土标号C25,配筋采用02G05图集﹙荷载等级2﹚。内墙200厚的混凝土加气块,洞口宽度在0.6-1.2m之间的过梁厚度为100厚,配筋﹙洞口0.6-1.0间﹚主筋为2¢6,分布筋¢4@150,﹙洞口1.2m﹚主筋为2¢8,分布筋¢4@150。洞口宽度在1.5-1.8m之间的过梁厚度为150厚,配筋﹙洞口1.5-1.8m间﹚主筋为下部2¢8,上部2¢6,箍筋为¢6@150。洞口2.1m主筋下部2¢12,上部2¢6,箍筋¢6@150。洞口≥2400的过梁厚度为200,具体配筋见图纸说...
