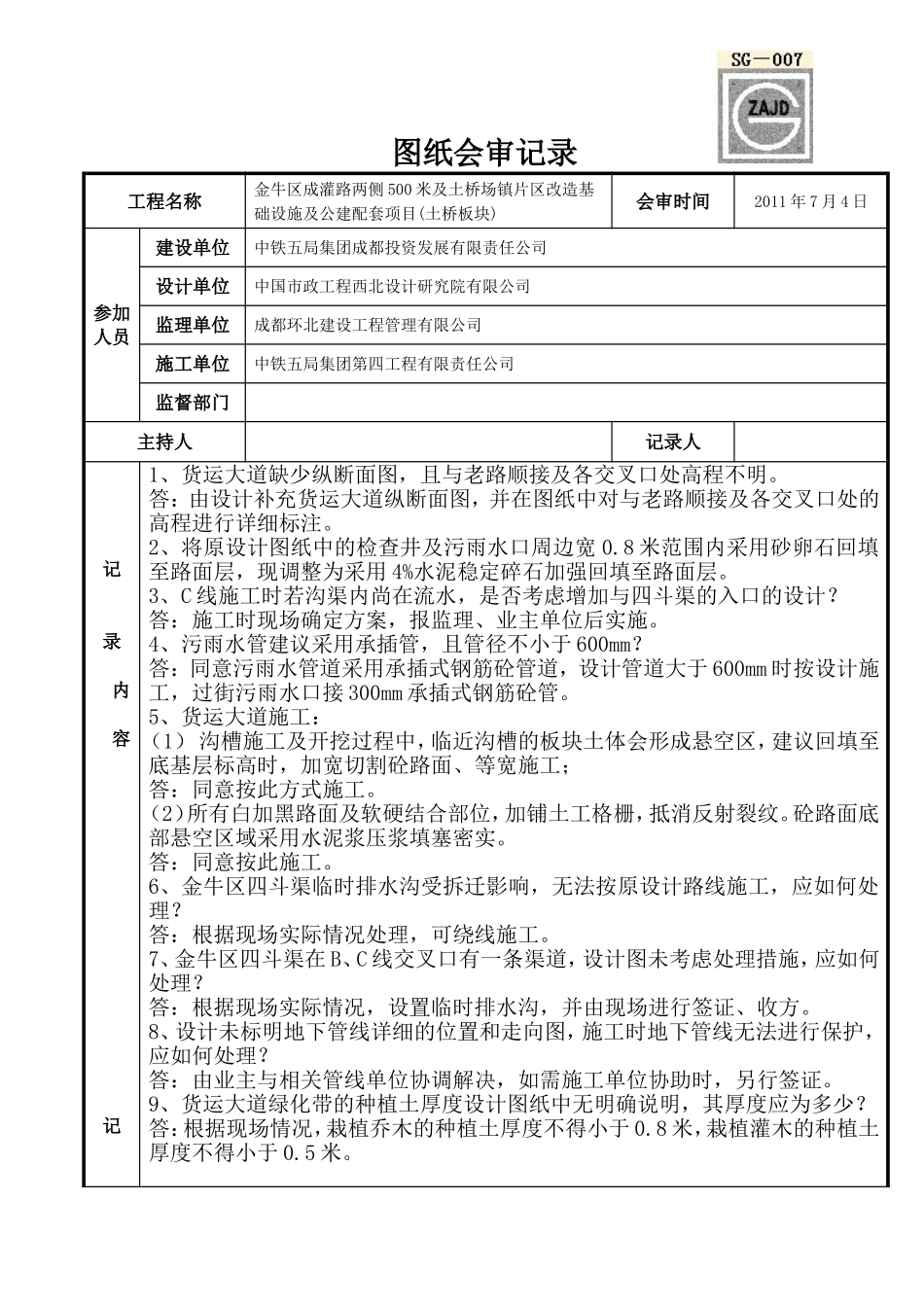

图纸会审记录工程名称金牛区成灌路两侧500米及土桥场镇片区改造基础设施及公建配套项目(土桥板块)会审时间2011年7月4日参加人员建设单位中铁五局集团成都投资发展有限责任公司设计单位中国市政工程西北设计研究院有限公司监理单位成都环北建设工程管理有限公司施工单位中铁五局集团第四工程有限责任公司监督部门主持人记录人记录内容记1、货运大道缺少纵断面图,且与老路顺接及各交叉口处高程不明
答:由设计补充货运大道纵断面图,并在图纸中对与老路顺接及各交叉口处的高程进行详细标注
2、将原设计图纸中的检查井及污雨水口周边宽0
8米范围内采用砂卵石回填至路面层,现调整为采用4%水泥稳定碎石加强回填至路面层
3、C线施工时若沟渠内尚在流水,是否考虑增加与四斗渠的入口的设计
答:施工时现场确定方案,报监理、业主单位后实施
4、污雨水管建议采用承插管,且管径不小于600mm
答:同意污雨水管道采用承插式钢筋砼管道,设计管道大于600mm时按设计施工,过街污雨水口接300mm承插式钢筋砼管
5、货运大道施工:(1)沟槽施工及开挖过程中,临近沟槽的板块土体会形成悬空区,建议回填至底基层标高时,加宽切割砼路面、等宽施工;答:同意按此方式施工

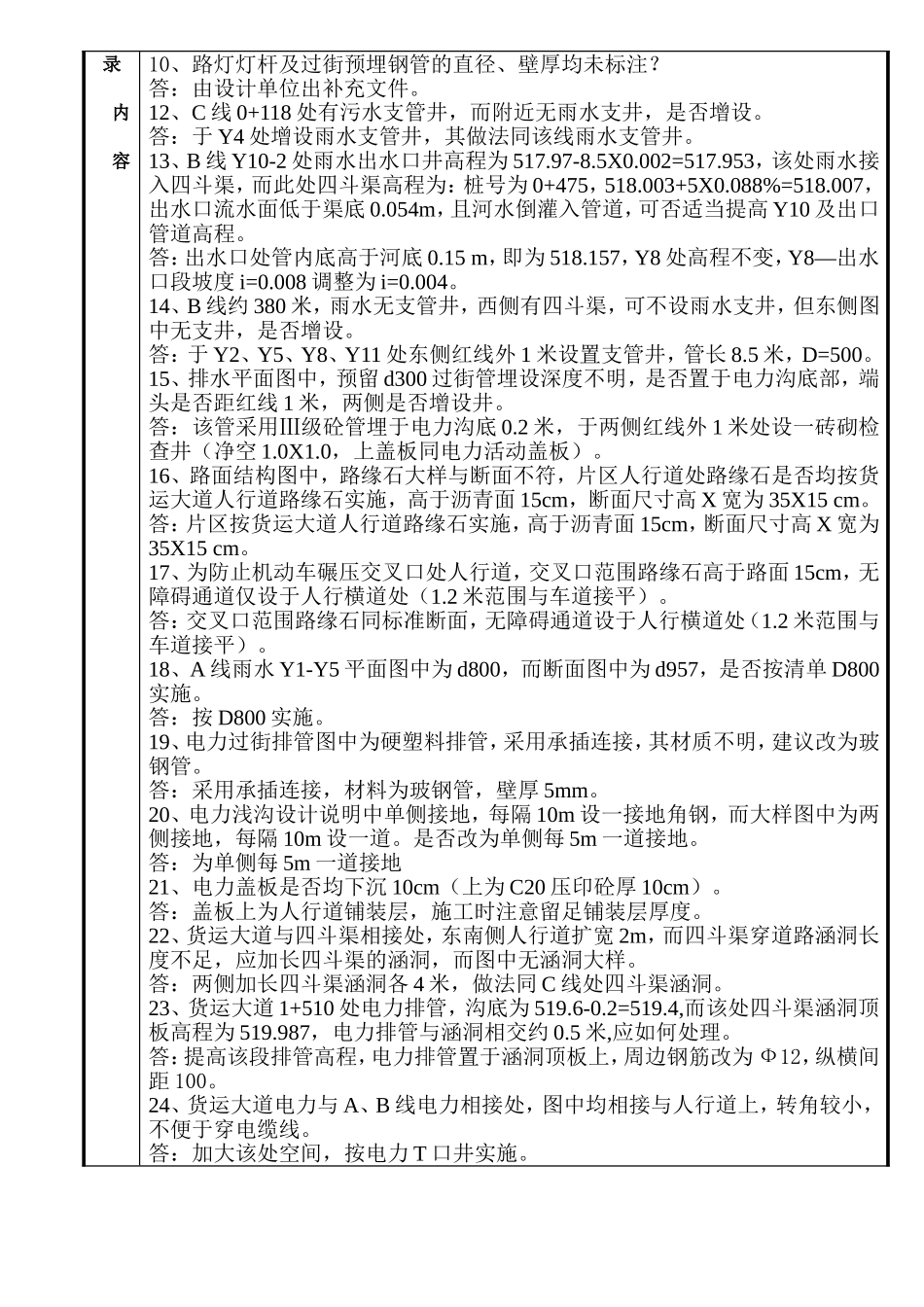

(2)所有白加黑路面及软硬结合部位,加铺土工格栅,抵消反射裂纹
砼路面底部悬空区域采用水泥浆压浆填塞密实
答:同意按此施工
6、金牛区四斗渠临时排水沟受拆迁影响,无法按原设计路线施工,应如何处理
答:根据现场实际情况处理,可绕线施工
7、金牛区四斗渠在B、C线交叉口有一条渠道,设计图未考虑处理措施,应如何处理
答:根据现场实际情况,设置临时排水沟,并由现场进行签证、收方
8、设计未标明地下管线详细的位置和走向图,施工时地下管线无法进行保护,应如何处理
答:由业主与相关管线单位协调解决,如需施工单位协助时,另行签证

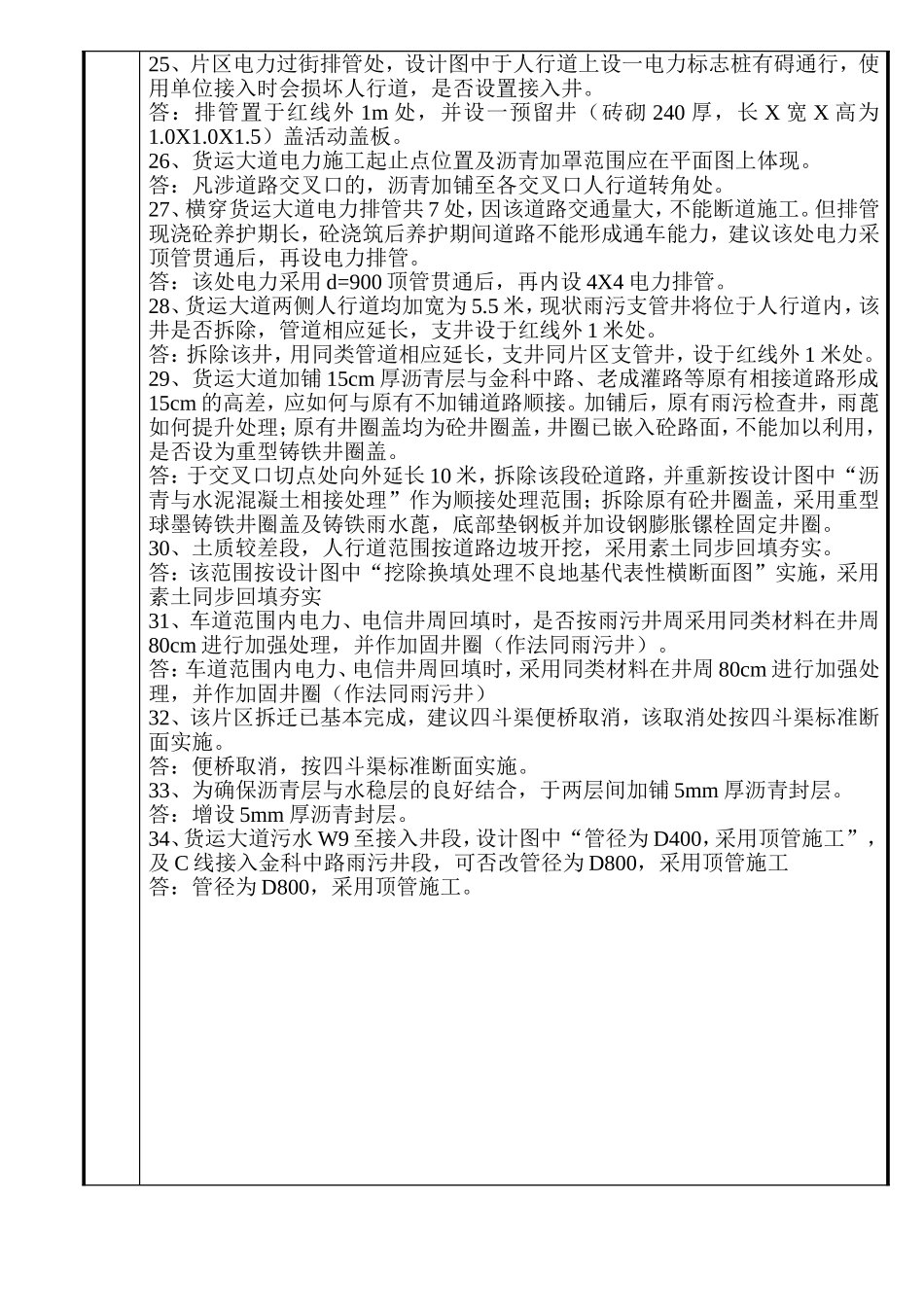

9、货运大道绿化带的种植土厚度设计图纸中无明确说明,其
