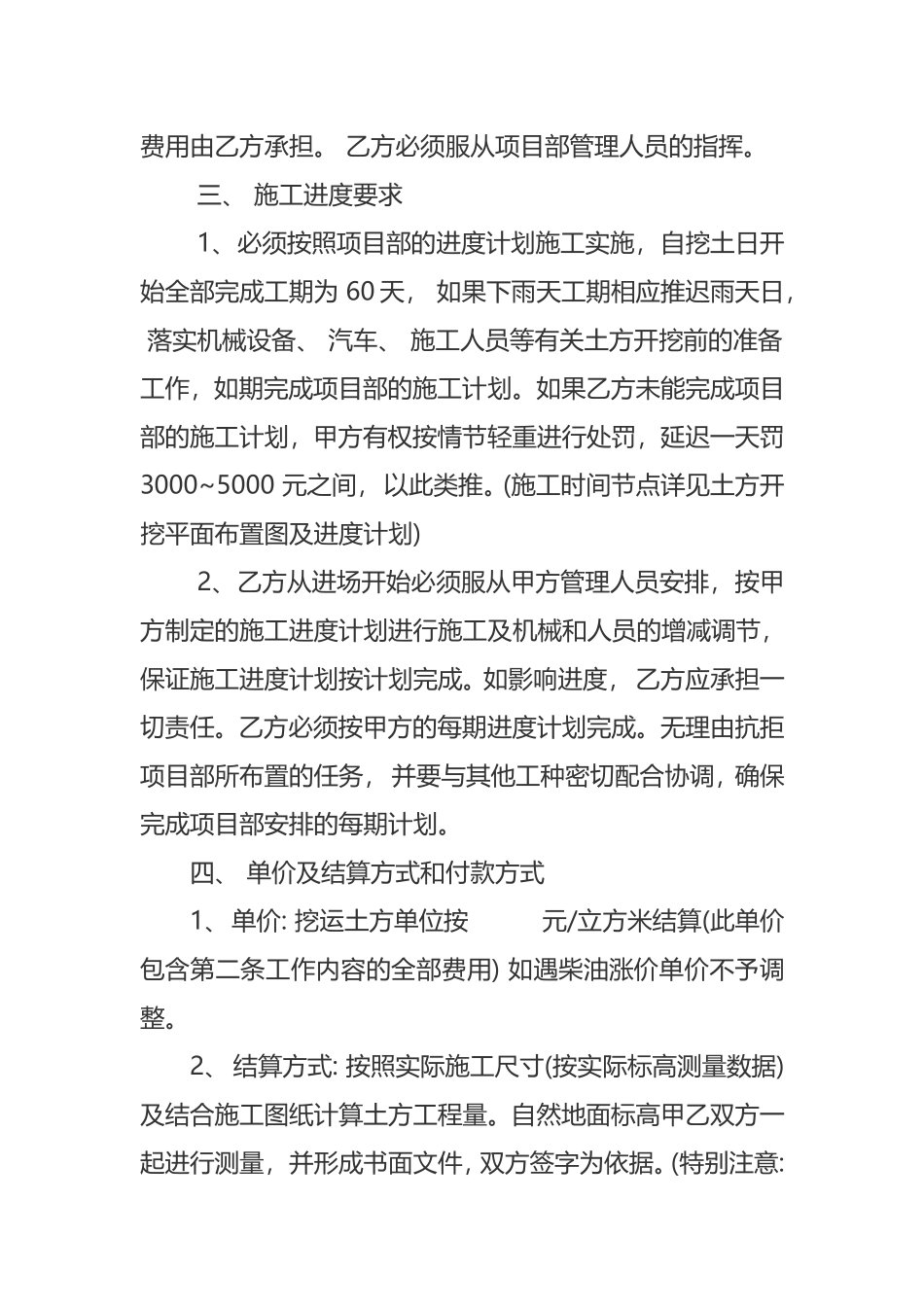

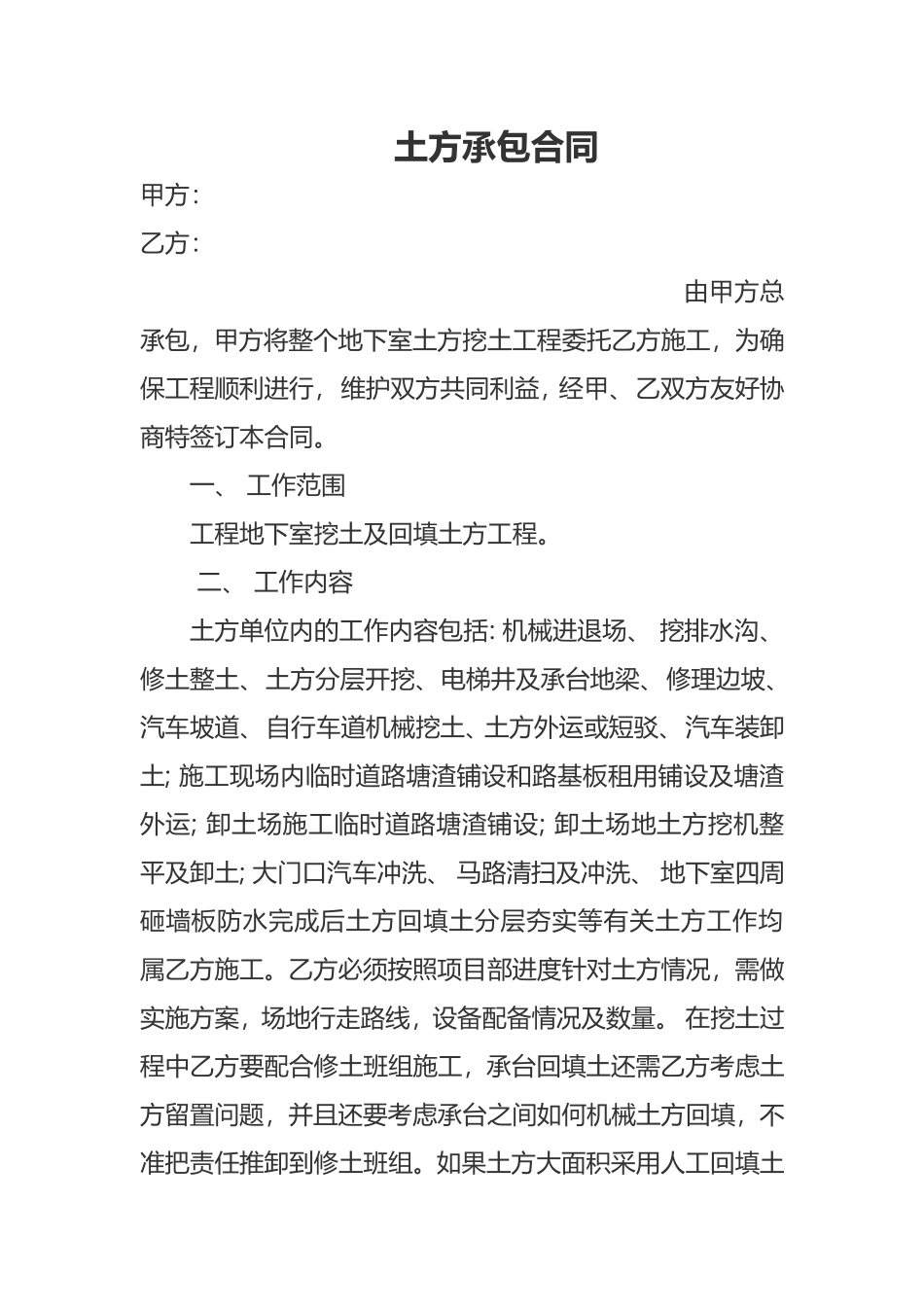

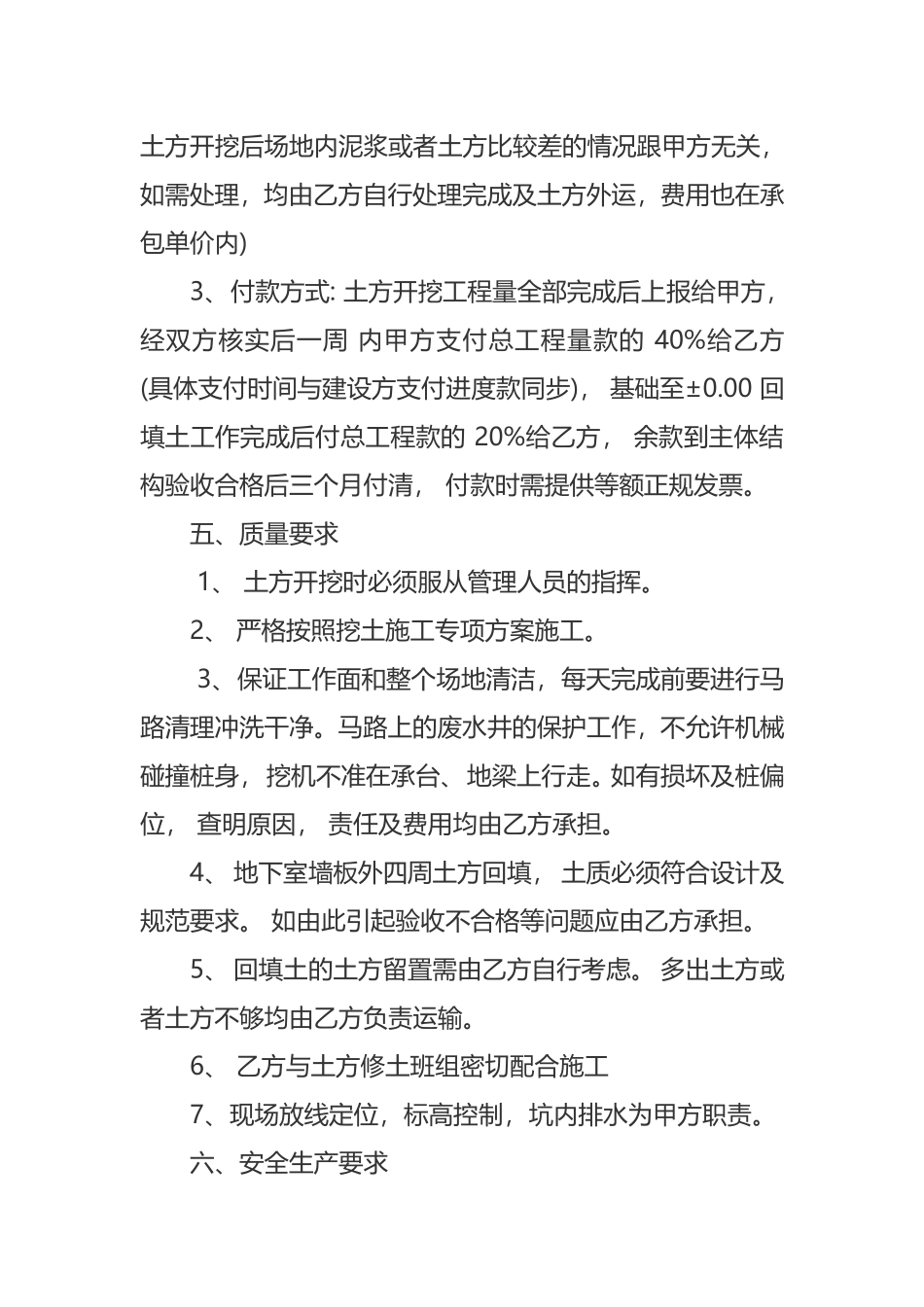

土方承包合同甲方:乙方:由甲方总承包,甲方将整个地下室土方挖土工程委托乙方施工,为确保工程顺利进行,维护双方共同利益,经甲、乙双方友好协商特签订本合同。一、工作范围工程地下室挖土及回填土方工程。二、工作内容土方单位内的工作内容包括:机械进退场、挖排水沟、修土整土、土方分层开挖、电梯井及承台地梁、修理边坡、汽车坡道、自行车道机械挖土、土方外运或短驳、汽车装卸土;施工现场内临时道路塘渣铺设和路基板租用铺设及塘渣外运;卸土场施工临时道路塘渣铺设;卸土场地土方挖机整平及卸土;大门口汽车冲洗、马路清扫及冲洗、地下室四周砸墙板防水完成后土方回填土分层夯实等有关土方工作均属乙方施工。乙方必须按照项目部进度针对土方情况,需做实施方案,场地行走路线,设备配备情况及数量。在挖土过程中乙方要配合修土班组施工,承台回填土还需乙方考虑土方留置问题,并且还要考虑承台之间如何机械土方回填,不准把责任推卸到修土班组。如果土方大面积采用人工回填土费用由乙方承担。乙方必须服从项目部管理人员的指挥。三、施工进度要求1、必须按照项目部的进度计划施工实施,自挖土日开始全部完成工期为60天,如果下雨天工期相应推迟雨天日,落实机械设备、汽车、施工人员等有关土方开挖前的准备工作,如期完成项目部的施工计划。如果乙方未能完成项目部的施工计划,甲方有权按情节轻重进行处罚,延迟一天罚3000~5000元之间,以此类推。(施工时间节点详见土方开挖平面布置图及进度计划)2、乙方从进场开始必须服从甲方管理人员安排,按甲方制定的施工进度计划进行施工及机械和人员的增减调节,保证施工进度计划按计划完成。如影响进度,乙方应承担一切责任。乙方必须按甲方的每期进度计划完成。无理由抗拒项目部所布置的任务,并要与其他工种密切配合协调,确保完成项目部安排的每期计划。四、单价及结算方式和付款方式1、单价:挖运土方单位按元/立方米结算(此单价包含第二条工作内容的全部费用)如遇柴油涨价单价不予调整。2、结算方式:按照实际施工尺寸(按实际标高测量数据)及结合施工图纸计算土方工程量。自然地面标高甲乙双方一起进行测量,并形成书面文件,双方签字为依据。(特别注意:土方开挖后场地内泥浆或者土方比较差的情况跟甲方无关,如需处理,均由乙方自行处理完成及土方外运,费用也在承包单价内)3、付款方式:土方开挖工程量全部完成后上报给甲方,经双方核实后一周内甲方支付总工程量款的40%给乙方(具体支付时间与建设方支付进度款同步),基础至±0.00回填土工作完成后付总工程款的20%给乙方,余款到主体结构验收合格后三个月付清,付款时需提供等额正规发票。五、质量要求1、土方开挖时必须服从管理人员的指挥。2、严格按照挖土施工专项方案施工。3、保证工作面和整个场地清洁,每天完成前要进行马路清理冲洗干净。马路上的废水井的保护工作,不允许机械碰撞桩身,挖机不准在承台、地梁上行走。如有损坏及桩偏位,查明原因,责任及费用均由乙方承担。4、地下室墙板外四周土方回填,土质必须符合设计及规范要求。如由此引起验收不合格等问题应由乙方承担。5、回填土的土方留置需由乙方自行考虑。多出土方或者土方不够均由乙方负责运输。6、乙方与土方修土班组密切配合施工7、现场放线定位,标高控制,坑内排水为甲方职责。六、安全生产要求1、甲方应根据施工方案和施工安全技术操作规程,向乙方进行安全交底,并负责落实做好检查督促工作,如甲方没有对乙方人员进行安全技术交底,乙方有权拒绝施工。如乙方擅自施工,发生事故均由乙方负责处理2、甲方应做好安全生产的各项防护措施,并经常进行监督检查,确保安全生产。3、乙方本着“文明施工,安全第一”的原则,乙方必须配备一位持证安全员,配合项目部做好现场安全管理工作。乙方负责人必须对员工进行安全教育,并遵守安全生产的各项规章制度。(即安全生产《六大纪律》和《十个不准》等)发给工人每人一本《新工人须知》,未经教育不准上岗。乙方负责每天上班前对工人进行安全交底和安全教育。班中、班后进行安全检查并做好班组安全活动记录,发现问题,及时排除并向项目部汇报。4、如乙方违反安全...
