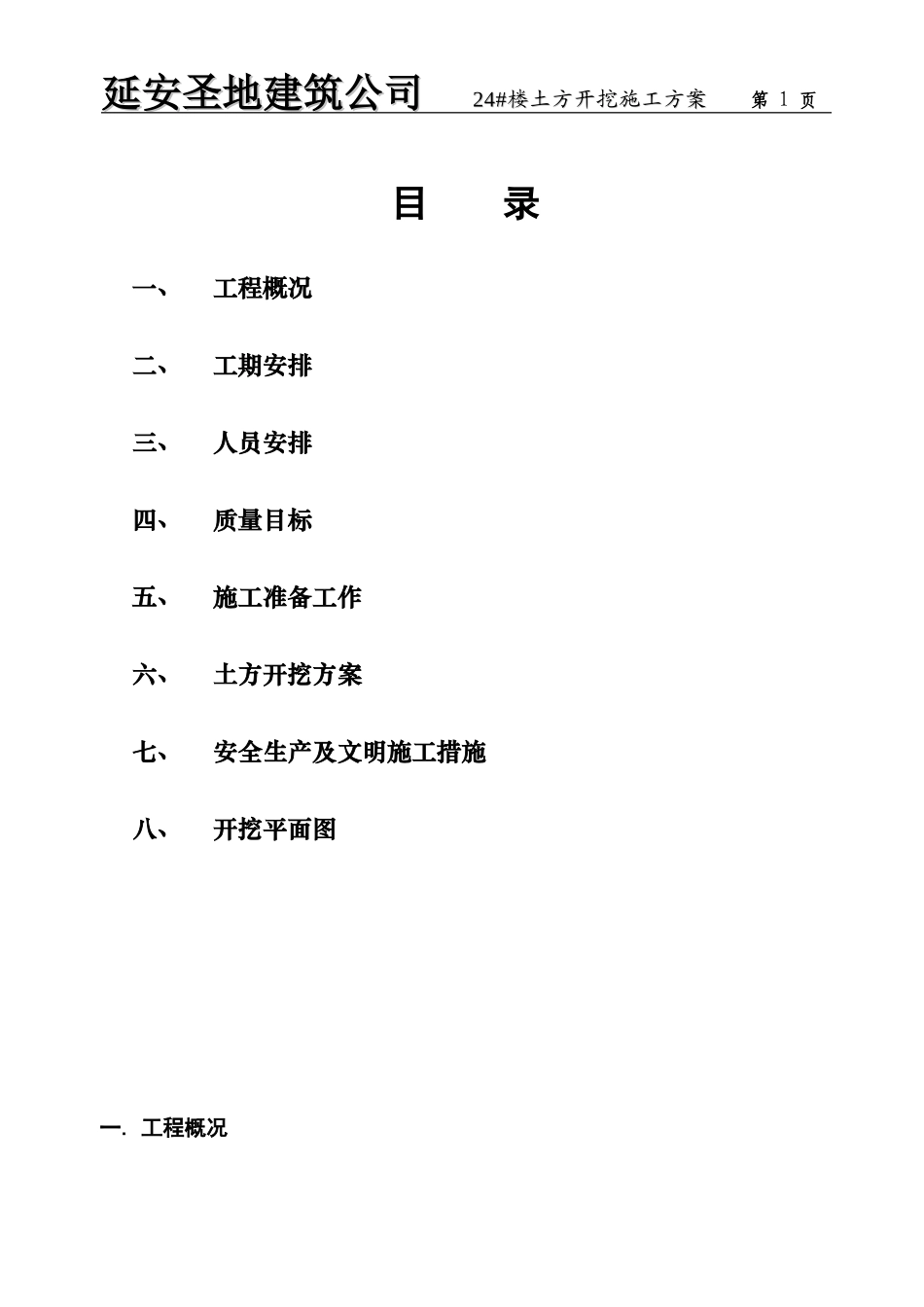

延安圣地建筑公司延安圣地建筑公司24#24#楼楼土方开挖施工方案土方开挖施工方案第1页目录一、工程概况二、工期安排三、人员安排四、质量目标五、施工准备工作六、土方开挖方案七、安全生产及文明施工措施八、开挖平面图一

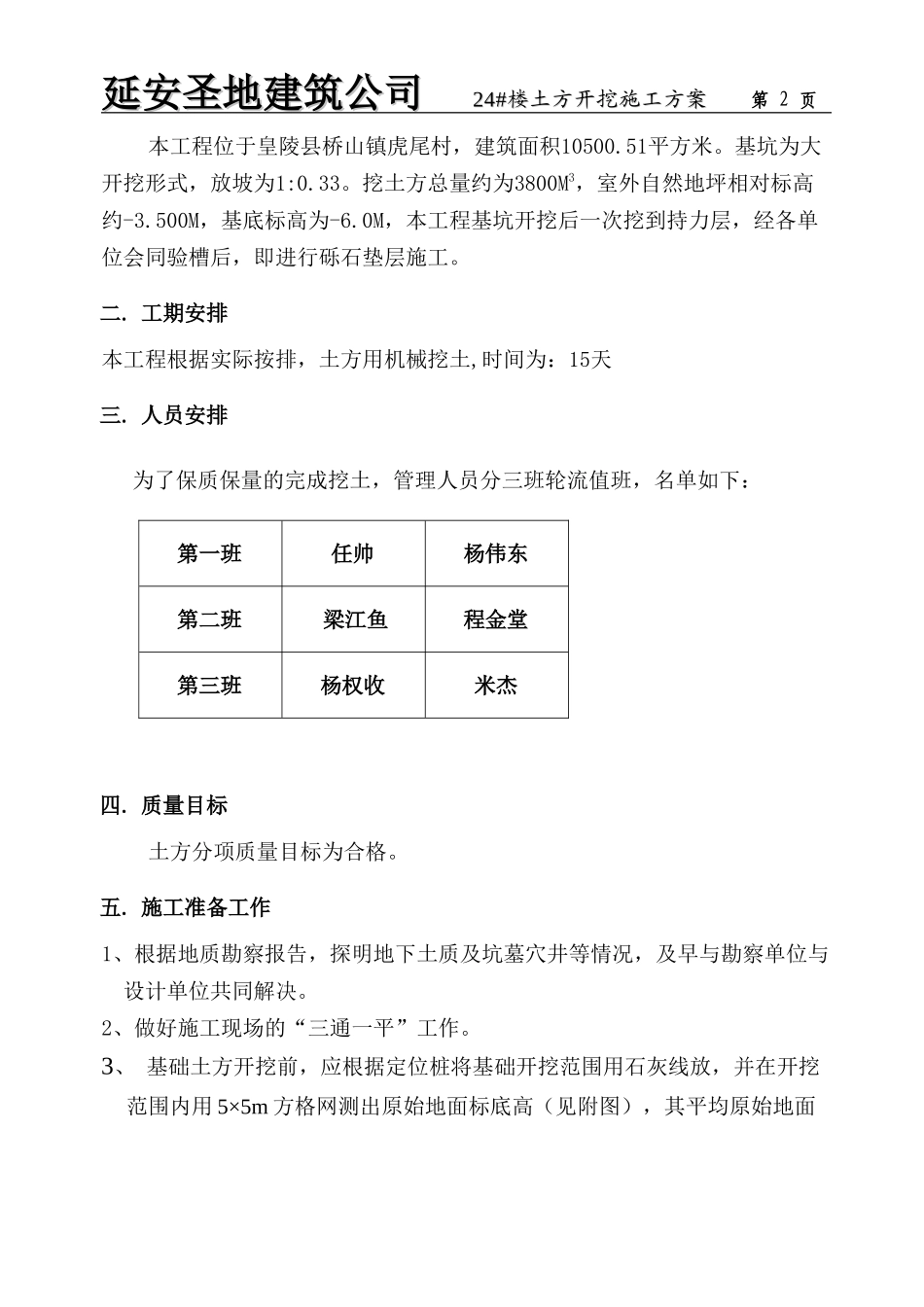

工程概况延安圣地建筑公司延安圣地建筑公司24#24#楼楼土方开挖施工方案土方开挖施工方案第2页本工程位于皇陵县桥山镇虎尾村,建筑面积10500
基坑为大开挖形式,放坡为1:0
挖土方总量约为3800M3,室外自然地坪相对标高约-3
500M,基底标高为-6
0M,本工程基坑开挖后一次挖到持力层,经各单位会同验槽后,即进行砾石垫层施工
工期安排本工程根据实际按排,土方用机械挖土,时间为:15天三
人员安排为了保质保量的完成挖土,管理人员分三班轮流值班,名单如下:四
质量目标土方分项质量目标为合格
施工准备工作1、根据地质勘察报告,探明地下土质及坑墓穴井等情况,及早与勘察单位与设计单位共同解决
2、做好施工现场的“三通一平”工作

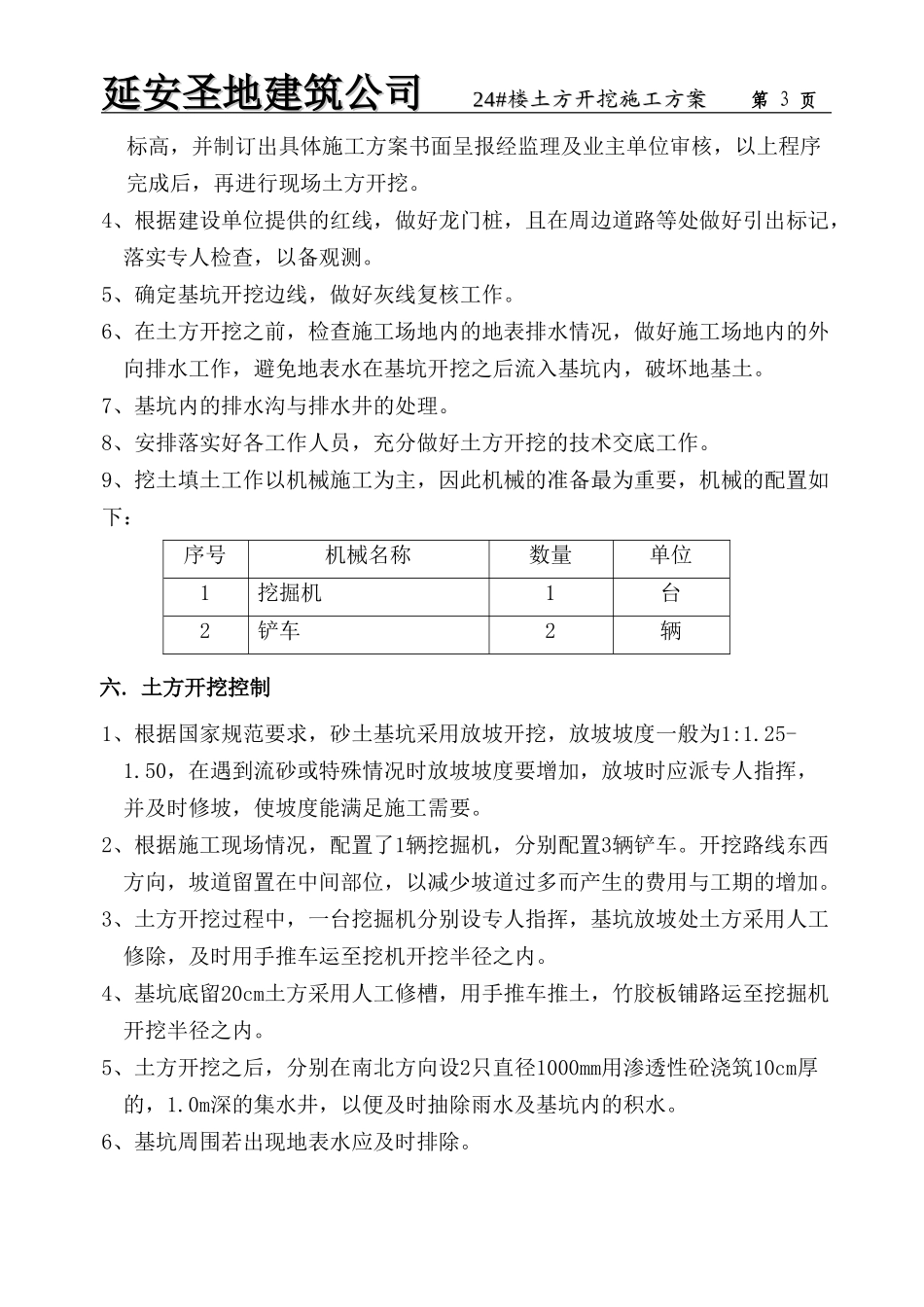

3、基础土方开挖前,应根据定位桩将基础开挖范围用石灰线放,并在开挖范围内用5×5m方格网测出原始地面标底高(见附图),其平均原始地面第一班任帅杨伟东第二班梁江鱼程金堂第三班杨权收米杰延安圣地建筑公司延安圣地建筑公司24#24#楼楼土方开挖施工方案土方开挖施工方案第3页标高,并制订出具体施工方案书面呈报经监理及业主单位审核,以上程序完成后,再进行现场土方开挖
4、根据建设单位提供的红线,做好龙门桩,且在周边道路等处做好引出标记,落实专人检查,以备观测
5、确定基坑开挖边线,做好灰线复核工作
6、在土方开挖之前,检查施工场地内的地表排水情况,做好施工场地内的外向排水工作,避免地表水在基坑开挖之后流入基坑内,破坏地基土
7、基坑内的排水沟与排水井的处理
8、安排落实好各工作人员,充分做好土方开挖的技术交底工作
9、挖土填土
