陕西北元集团锦源化工1

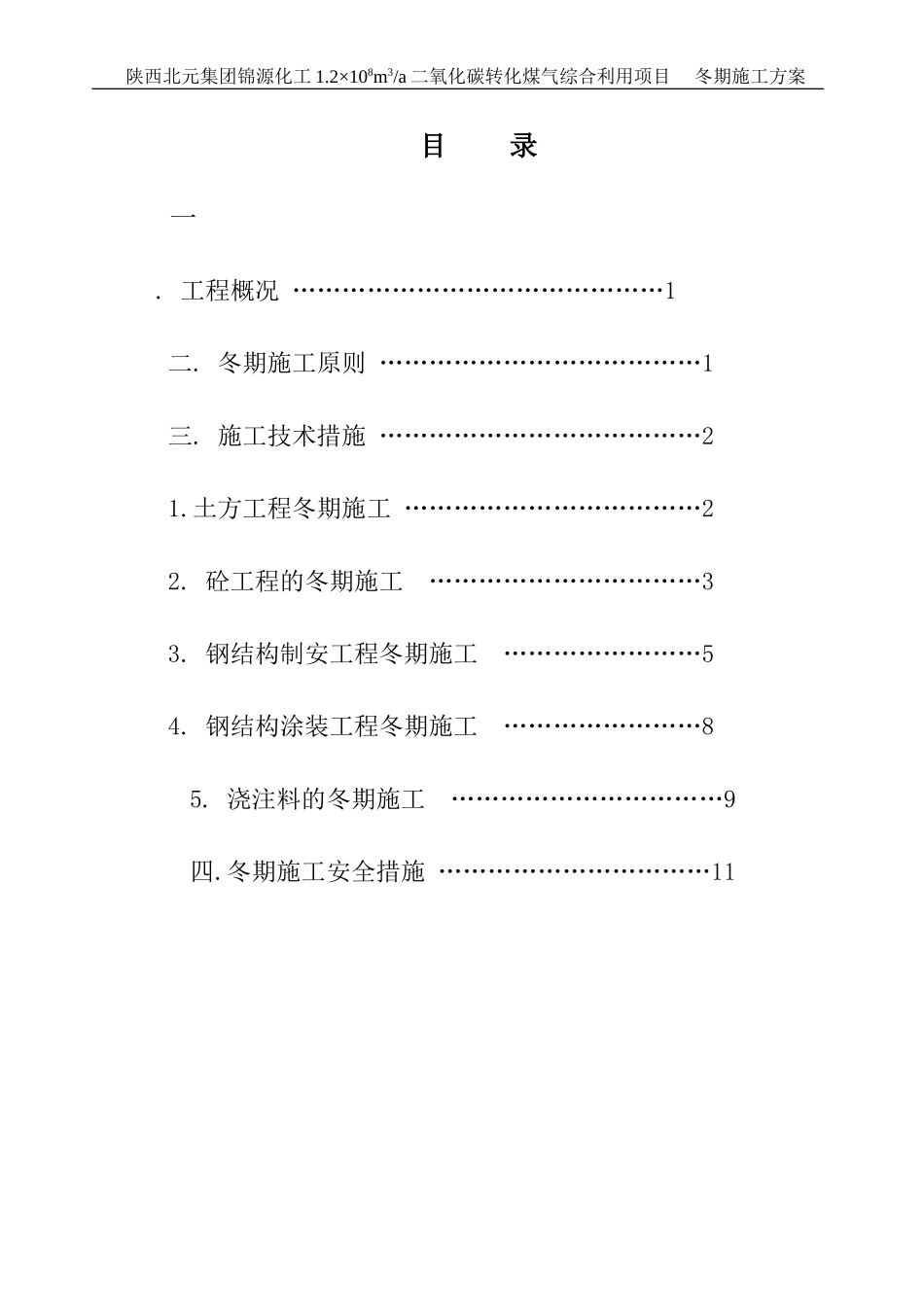

2×108m3/a二氧化碳转化煤气综合利用项目冬期施工方案目录一
工程概况………………………………………1二
冬期施工原则…………………………………1三
施工技术措施…………………………………21
土方工程冬期施工………………………………22
砼工程的冬期施工……………………………33
钢结构制安工程冬期施工……………………54
钢结构涂装工程冬期施工……………………85
浇注料的冬期施工……………………………9四
冬期施工安全措施……………………………11陕西北元集团锦源化工1

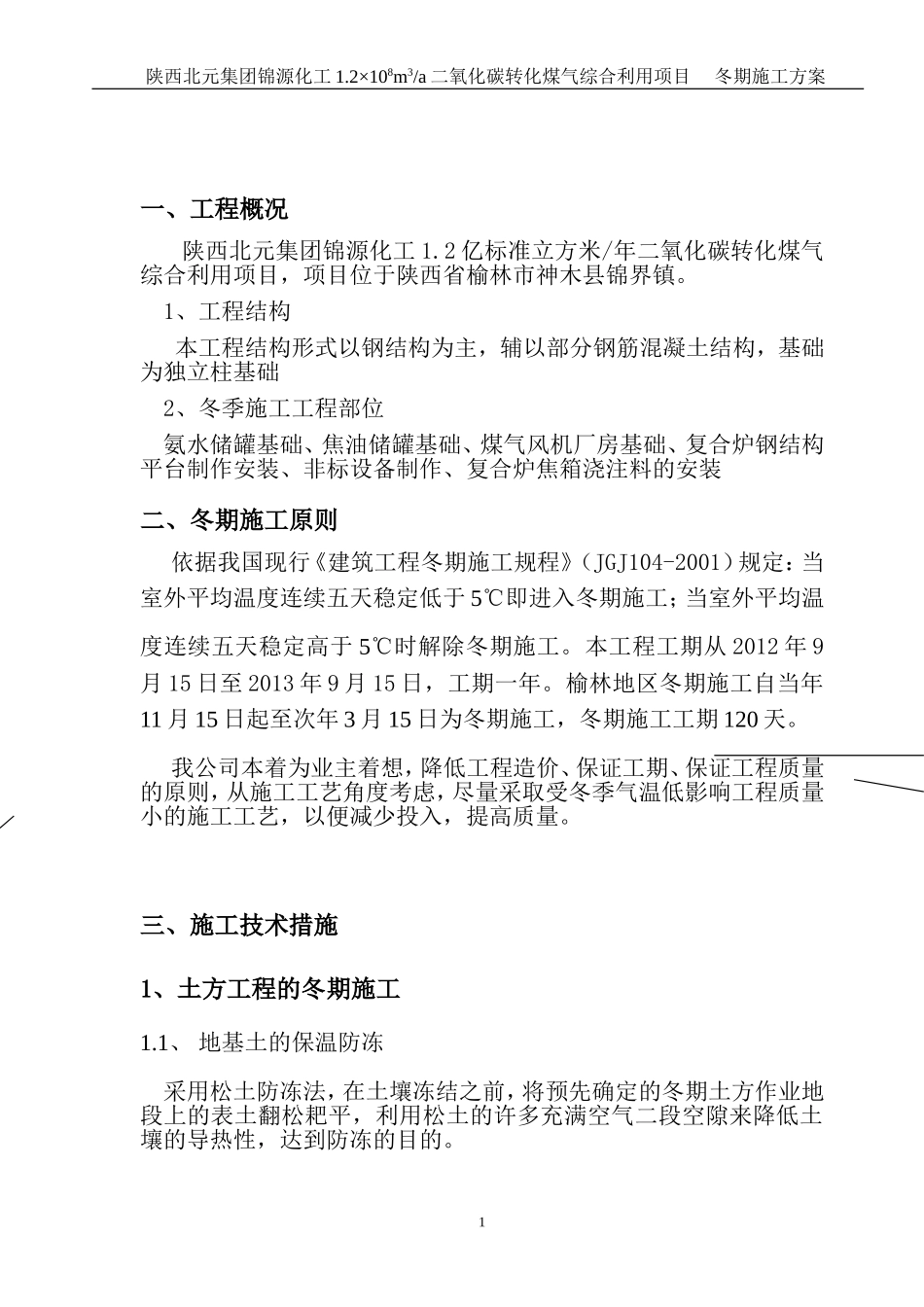

2×108m3/a二氧化碳转化煤气综合利用项目冬期施工方案一、工程概况陕西北元集团锦源化工1
2亿标准立方米/年二氧化碳转化煤气综合利用项目,项目位于陕西省榆林市神木县锦界镇
1、工程结构本工程结构形式以钢结构为主,辅以部分钢筋混凝土结构,基础为独立柱基础2、冬季施工工程部位氨水储罐基础、焦油储罐基础、煤气风机厂房基础、复合炉钢结构平台制作安装、非标设备制作、复合炉焦箱浇注料的安装二、冬期施工原则依据我国现行《建筑工程冬期施工规程》(JGJ104-2001)规定:当室外平均温度连续五天稳定低于5℃即进入冬期施工;当室外平均温度连续五天稳定高于5℃时解除冬期施工
本工程工期从2012年9月15日至2013年9月15日,工期一年
榆林地区冬期施工自当年11月15日起至次年3月15日为冬期施工,冬期施工工期120天
我公司本着为业主着想,降低工程造价、保证工期、保证工程质量的原则,从施工工艺角度考虑,尽量采取受冬季气温低影响工程质量小的施工工艺,以便减少投入,提高质量
三、施工技术措施1、土方工程的冬期施工1

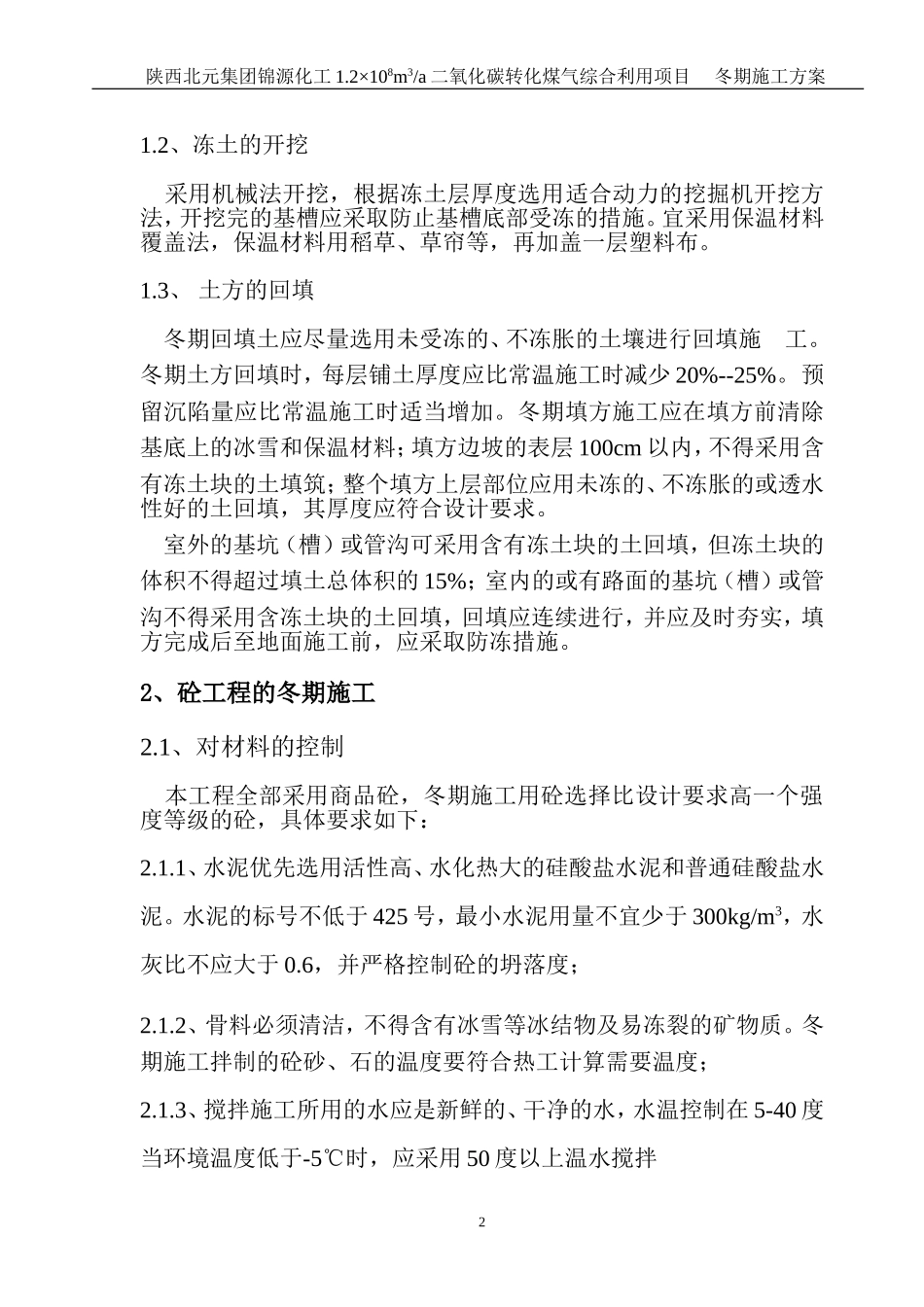

1、地基土的保温防冻采用松土防冻法,在土壤冻结之前,将预先确定的冬期土方作业地段上的表土翻松耙平,利用松土的许多充满空气二段空隙来降低土壤的导热性,达到防冻的目的
