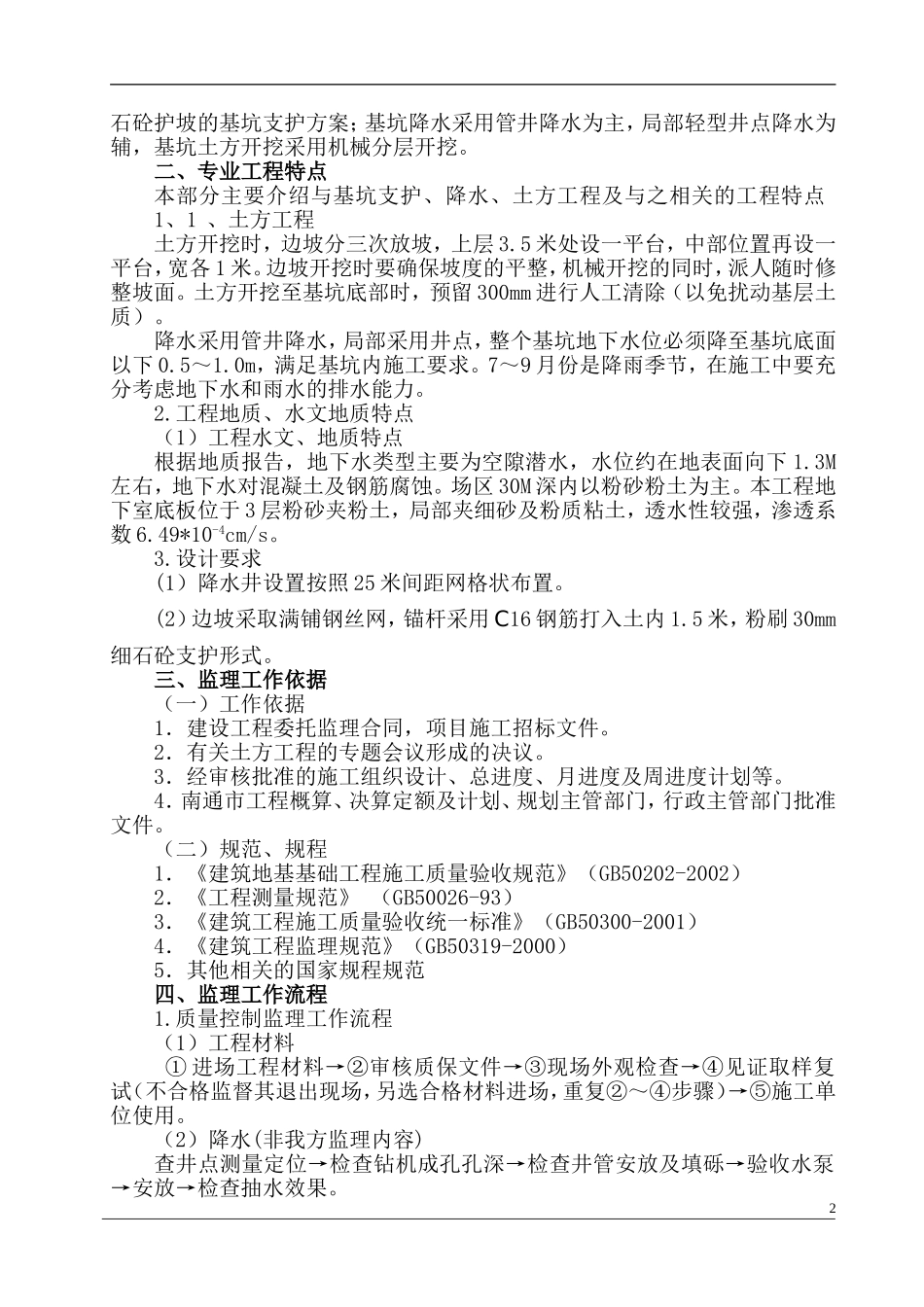

XXXXXXXXXXXX地块工程土方工程监理实施细则项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制目录一、工程概况………………………………………………1二、专业工程特点………………………………………….1三、监理工作依据………………………………………….2四、监理工作流程………………………………………….3五、监理工作的控制要点及目标值………………………….6六、监理工作方法和措施…………………………………..8七、旁站监理内容、方法和要求…………………………….9一、工程项目概况该工程位于XXXXXXX,基坑长358m,宽约150m,基坑挖深约11m,基坑边坡支护采用1:1、1:0.78、1:1三级放坡,两级1m宽退台,坡面采用挂网、50厚细1石砼护坡的基坑支护方案;基坑降水采用管井降水为主,局部轻型井点降水为辅,基坑土方开挖采用机械分层开挖。二、专业工程特点本部分主要介绍与基坑支护、降水、土方工程及与之相关的工程特点1、1、土方工程土方开挖时,边坡分三次放坡,上层3.5米处设一平台,中部位置再设一平台,宽各1米。边坡开挖时要确保坡度的平整,机械开挖的同时,派人随时修整坡面。土方开挖至基坑底部时,预留300mm进行人工清除(以免扰动基层土质)。降水采用管井降水,局部采用井点,整个基坑地下水位必须降至基坑底面以下0.5~1.0m,满足基坑内施工要求。7~9月份是降雨季节,在施工中要充分考虑地下水和雨水的排水能力。2.工程地质、水文地质特点(1)工程水文、地质特点根据地质报告,地下水类型主要为空隙潜水,水位约在地表面向下1.3M左右,地下水对混凝土及钢筋腐蚀。场区30M深内以粉砂粉土为主。本工程地下室底板位于3层粉砂夹粉土,局部夹细砂及粉质粘土,透水性较强,渗透系数6.49*10-4cm/s。3.设计要求(1)降水井设置按照25米间距网格状布置。(2)边坡采取满铺钢丝网,锚杆采用C16钢筋打入土内1.5米,粉刷30mm细石砼支护形式。三、监理工作依据(一)工作依据1.建设工程委托监理合同,项目施工招标文件。2.有关土方工程的专题会议形成的决议。3.经审核批准的施工组织设计、总进度、月进度及周进度计划等。4.南通市工程概算、决算定额及计划、规划主管部门,行政主管部门批准文件。(二)规范、规程1.《建筑地基基础工程施工质量验收规范》(GB50202-2002)2.《工程测量规范》(GB50026-93)3.《建筑工程施工质量验收统一标准》(GB50300-2001)4.《建筑工程监理规范》(GB50319-2000)5.其他相关的国家规程规范四、监理工作流程1.质量控制监理工作流程(1)工程材料①进场工程材料→②审核质保文件→③现场外观检查→④见证取样复试(不合格监督其退出现场,另选合格材料进场,重复②~④步骤)→⑤施工单位使用。(2)降水(非我方监理内容)查井点测量定位→检查钻机成孔孔深→检查井管安放及填砾→验收水泵→安放→检查抽水效果。2表6(3)土方1)土方开挖:检查定位放线、排水降水系统→检查分区分层开挖顺序的合理性→检查每层开挖情况及运土情况→基坑(槽)验收。2)土方回填:检查回填前基底→验收基底标高→验收填方土料→检查施工中排水措施,每层填筑厚度、含水量、压实程序→填方结束后,验收标高、边坡坡度、填实程度。2.进度控制监理工作流程根据施工合同要求,制订工程进度目标→审查施工单位工程进度计划→监督工程进度计划实施→过程中检查工程实际进度→(如有偏差,分析原因,采取纠偏措施)→实现工程进度目标。3.投资控制监理工作流程基坑支护、降水、土方工程项目计划投资额(目标值)→实施中投资实际值与计划值比较→(如有偏差,分析原因,采取纠错措施)→实现计划目标值。4.安全、文明施工监理监督施工单位建立以项目经理为首分级负责的综合管理保证体系→控制施工人员的不安全行为→控制物的不安全状态→作业环境的防护→树文明施工形象。五、监理工作的控制点及目标值一)质量控制要点及目标值1.降水与排水(1)控制要点:定位、钻进成井、井管安装、填滤料、洗井、安装水泵、降水效果及排水沟与集水井的设置,排水沟纵坡。(2)目标值:符合降水与排水施工质量检验标准(表5)2....
